树高丽晶荟2025年7月工程进度
树高丽晶荟2025年7月工程进度
2025-08-04

截止7月31日:

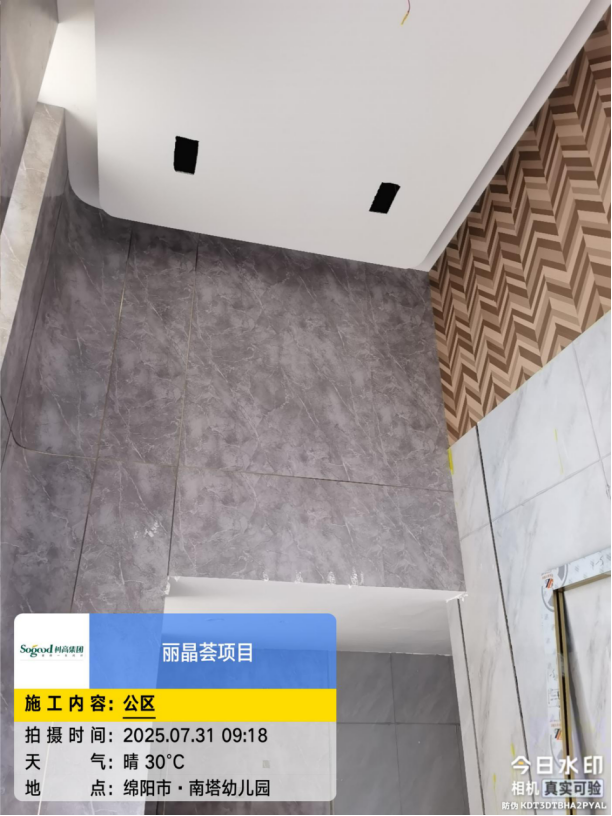

一、公区装修:

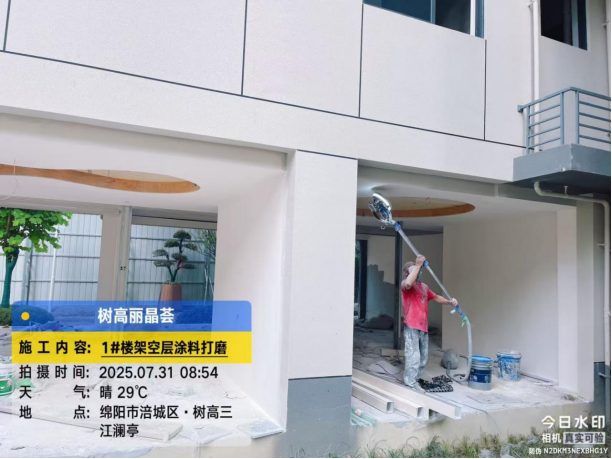

①完成1#楼架空层吊顶、墙面基层处理,并推进架空层涂料施涂;

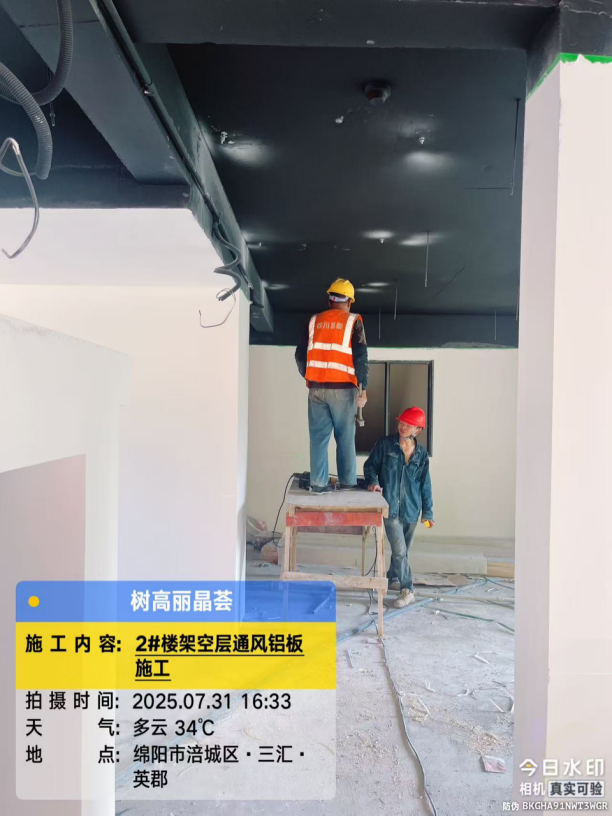

②完成2#楼架空层吊顶、墙面基层处理,并推进架空层涂料施涂;

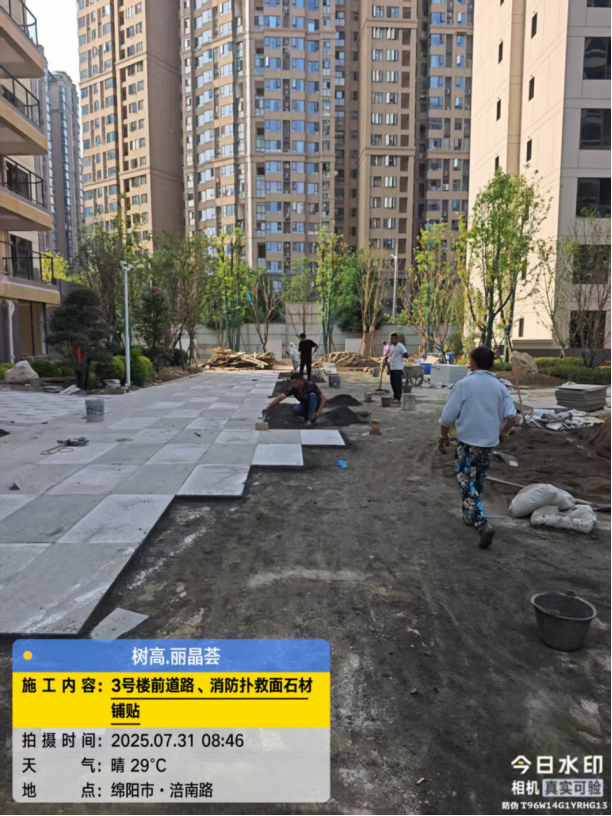

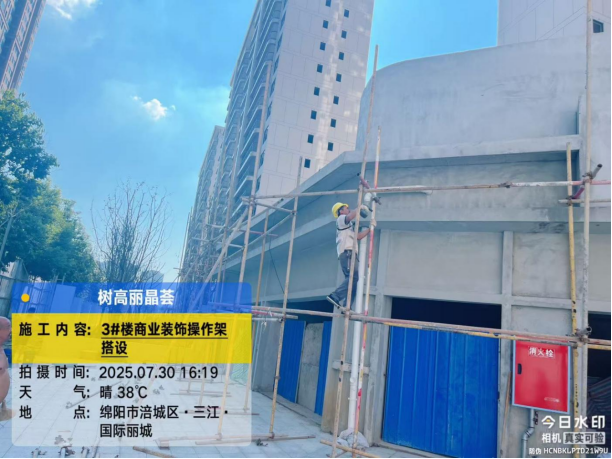

③完成3#楼架空层吊顶、墙面基层处理,并推进架空层涂料施涂、商业脚手架搭设;

④完成4#楼公区涂料施涂;

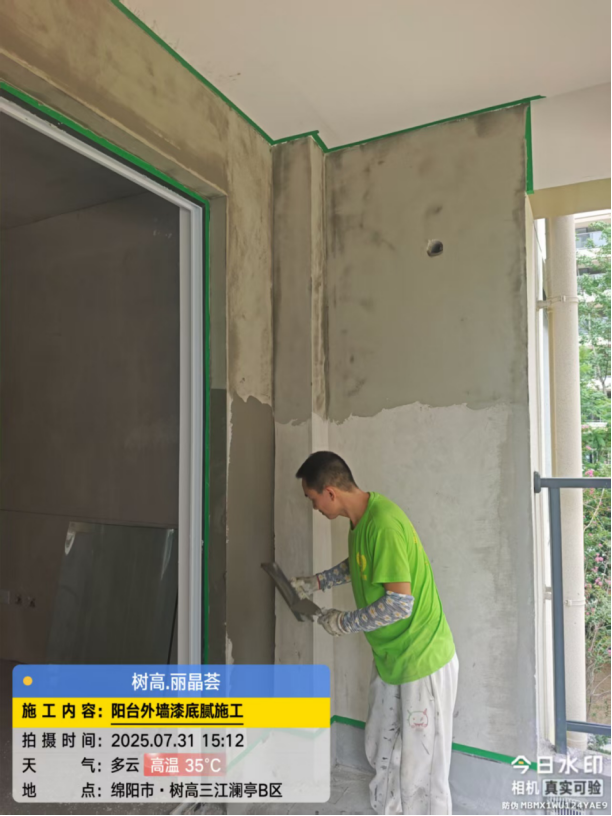

⑤推进5#楼涂料施涂;

⑥完成6#楼公区涂料施涂;

⑦完成7#楼公区涂料施涂;

⑧基本完成9#楼架空层装饰;

⑨推进所有楼栋一层的装饰任务;

⑩推进地下室出入口雨棚施工等其他任务。

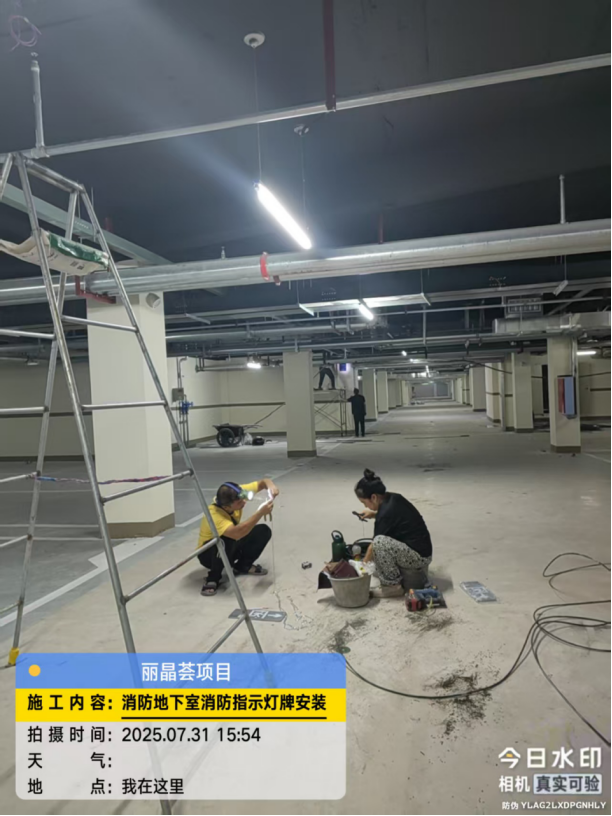

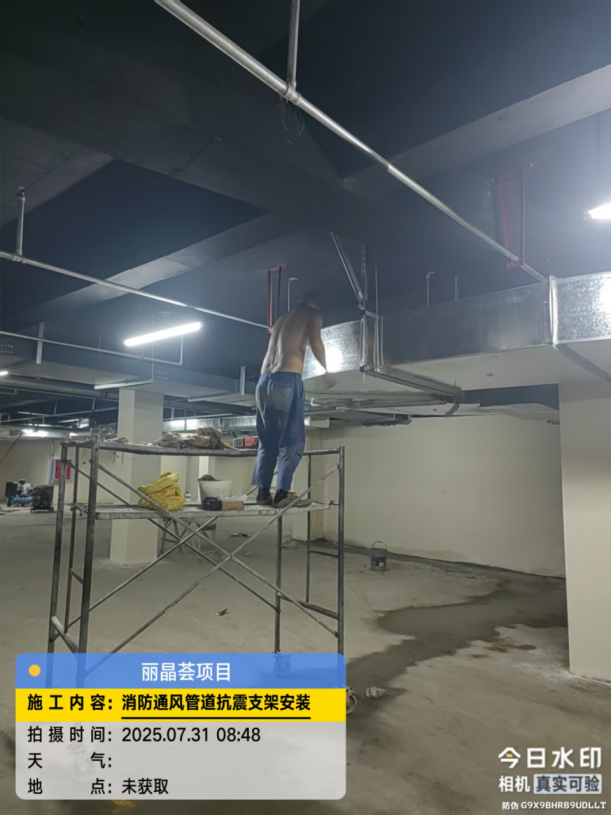

二、消防工程:推进地下室部分通风设备连接、抗震支架安装及零星施工;

三、安防工程:推进四网合一相对安装,光纤融纤及地下室监控安装;

四、强电工程:推进电缆放线、接头;

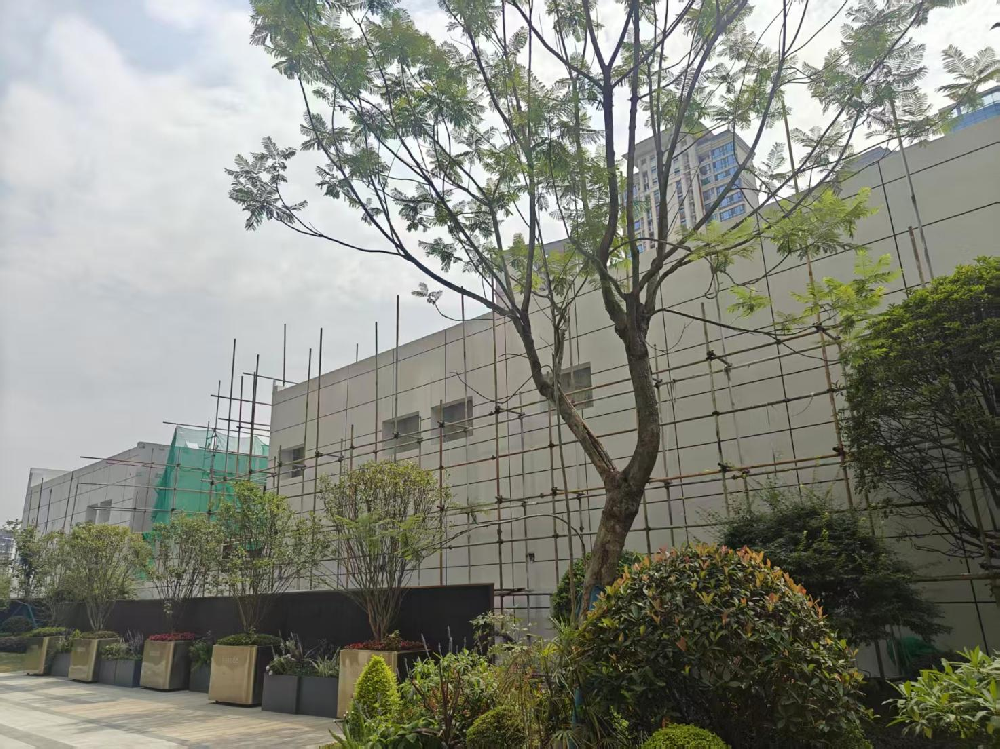

五、园林工程:推进乔木种植、堆坡造型、围墙、石材铺贴、儿童游乐设施安装等施工;

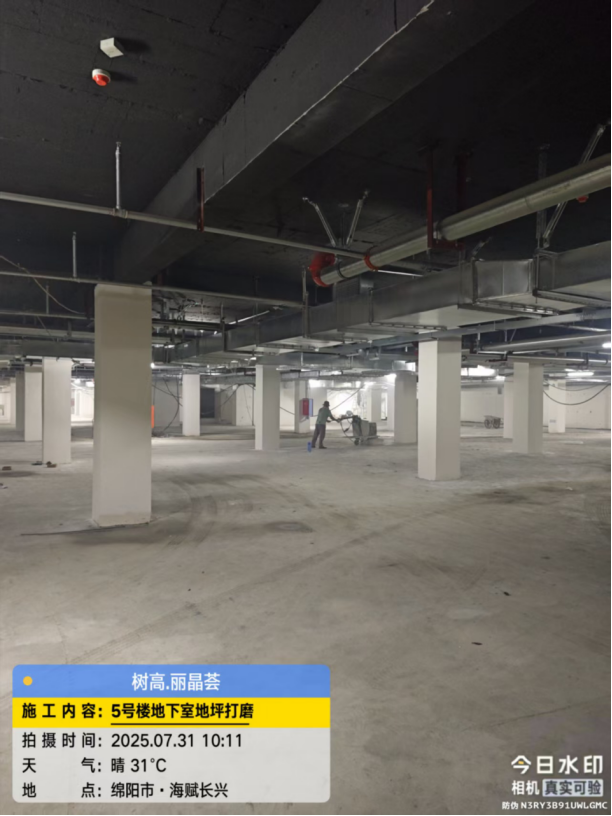

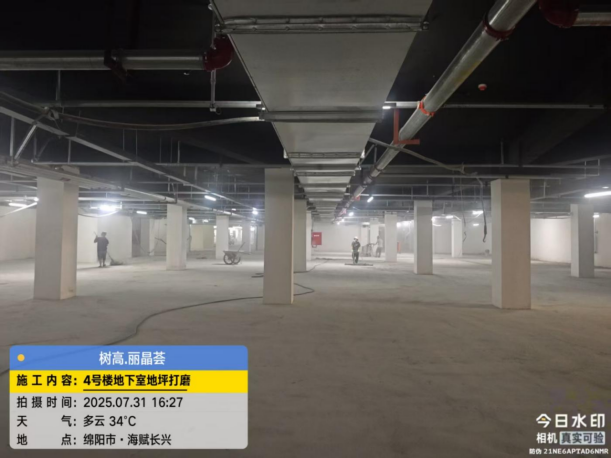

六、地坪漆工程:推进地下室地坪基层打磨、墙柱涂料等施工;

七、保温工程:推进内保温施工;

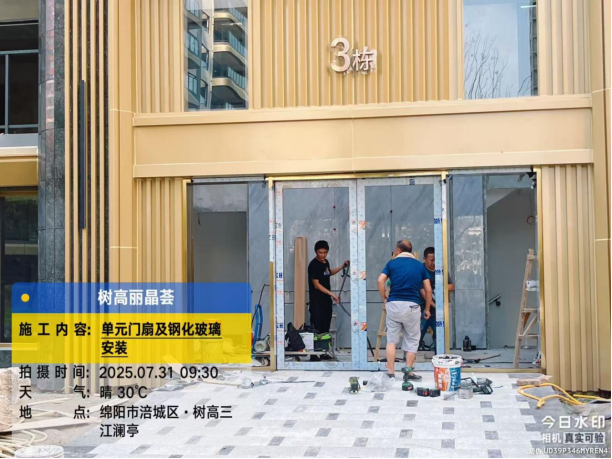

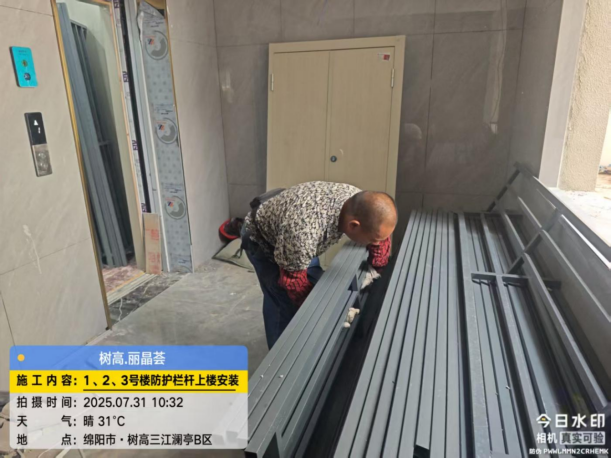

八、门窗栏杆工程:①推进3#楼、4#楼、7#楼栏杆玻璃安装;②推进6#楼、8#楼、9#楼门窗窗扇安装;

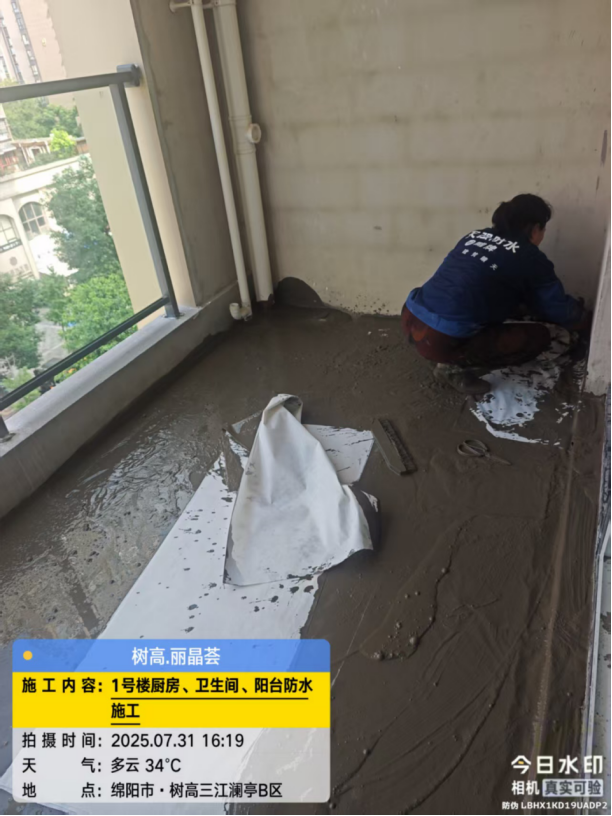

九、防水工程:推进1#楼阳台、厨房、卫生间防水施工;

十、推进楼栋收边收口、空鼓修补。
