树高北湖丽璟雅苑2025年3月工程进度
树高北湖丽璟雅苑2025年3月工程进度
2025-03-17

一、完成情况(截止3月15日):

1、1#楼主体结构封顶,花架涂料施工完成,砌体施工完成;二次结构施工完成;外架拆除完成;屋面防水、保温及刚性层施工完成;ALC墙板安装完成60%;外墙基层处理开始施工;

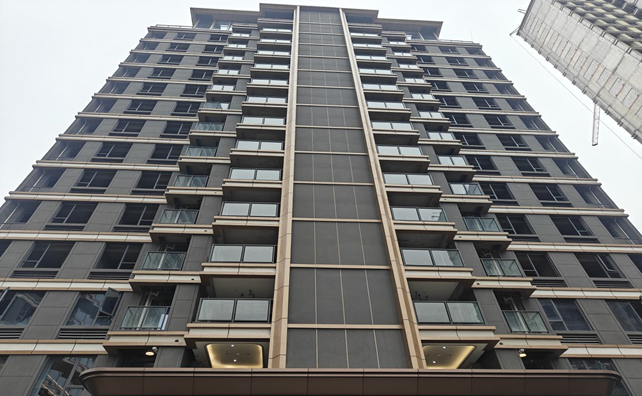

2、2#楼25层结构施工完成;

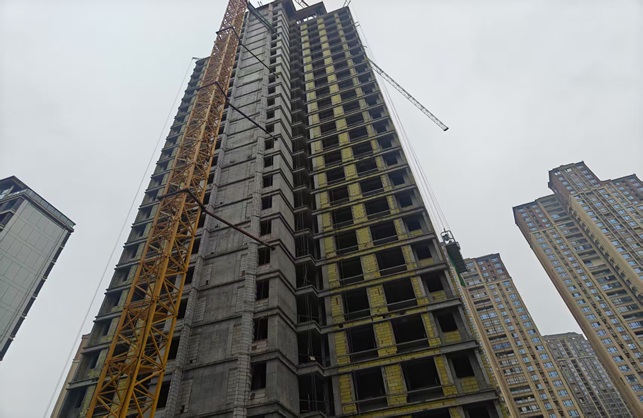

3、3#楼一单元主体结构封顶,二单元18层梁板钢筋绑扎完成;砌体及二次结构施工至7层;

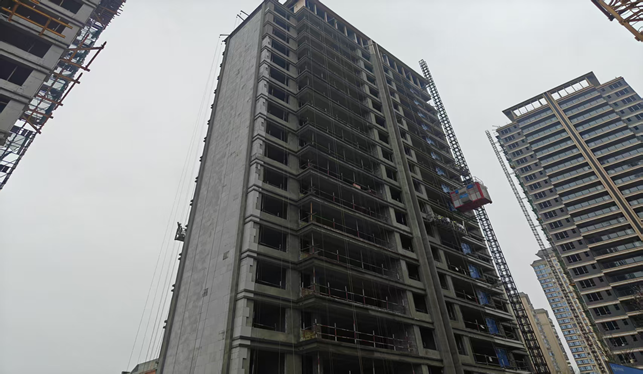

4、4#楼主体结构封顶;屋面层花架施工完成;砌体施工完成;二次结构施工完成;花架涂料施工完成;外架拆除完成,ALC墙板安装完成;外墙抹灰施工完成;外墙保温施工完成20%;

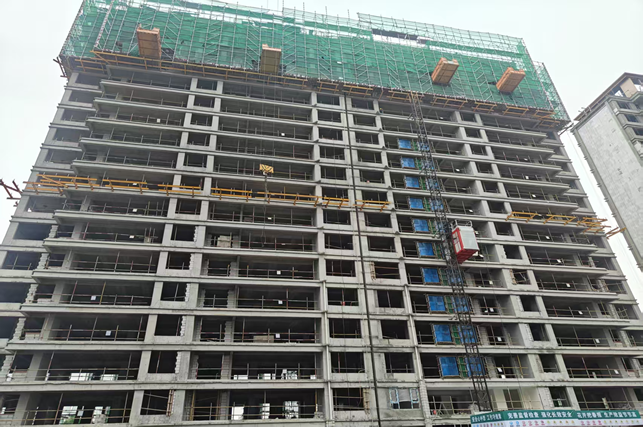

5、5#楼主体结构封顶,二次结构施工完成;外墙抹灰施工完成;栏杆安装完成,窗框安装完成;ALC墙板安装完成;外墙保温施工完成(除施工电梯山墙外),外墙涂料施工完成100%,内墙抹灰施工完成90%;

6、6#楼主体结构封顶;窗框安装完成,外墙保温施工完成,外墙涂料施工完成,栏杆及栏杆玻璃安装完成,百叶安装完成;内墙抹灰施工完成,屋面窗框玻璃及栏杆安装完成;内墙抹灰自检完成;精装单位准备进场;

7、7#楼主体结构封顶,屋面防水及保温施工完成;砌体及外墙抹灰施工完成;内墙抹灰施工完成;外墙涂料完成;门窗及百叶安装完成;门窗玻璃及栏杆安装完成(展示区范围内);外装铝单板及石材等施工完成;

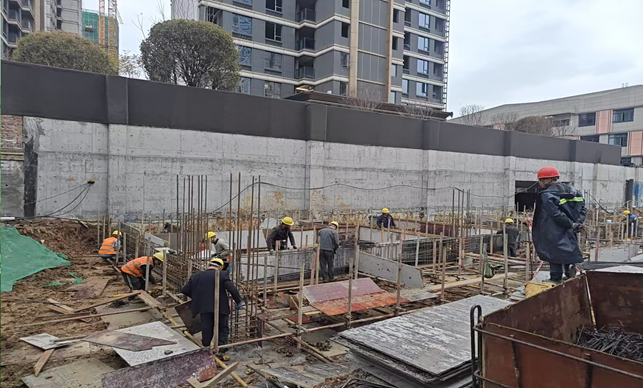

8、8#楼地下室基础垫层施工完成;地下室墙柱钢筋施工完成20%;

9、二展区园林施工完成;

10、地下室星空顶施工完成;地坪施工完成。
