一、完成情况(截止7月31日):

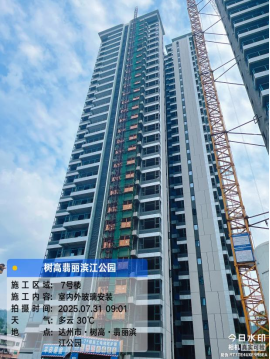

1、7#楼:室内抹灰完成;室内电梯安装完成70%;公区消防报警穿线施工完成30%;

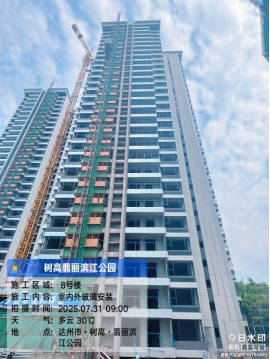

2、8#楼:室内抹灰完成;室内电梯安装完成60%;公区消防报警穿线施工完成20%;

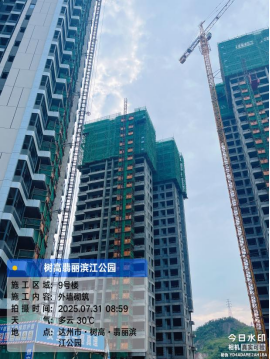

3、9#楼:外墙砌体完成85%;内墙砌体完成45%;

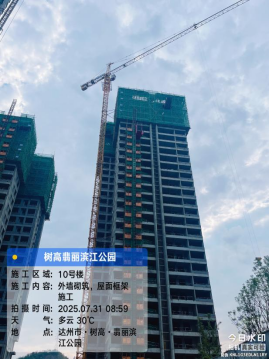

4、10#楼:屋面层主体结构完成;外墙砌体完成70%;内墙砌体完成45%;
5、5#楼:基础垫层浇筑、防水及保护层完成;
6、6#楼:半地下室结构施工完成;
7、S4商业:公区装饰装修完成;
8、S2商业:公区装饰装修完成;
9、S3商业:公区装饰装修完成;
10、S5商业:基础砖胎膜完成60%。
