树高北湖丽璟雅苑2024年12月工程进度
树高北湖丽璟雅苑2024年12月工程进度
2024-12-30

一、完成情况(截止12月28日):

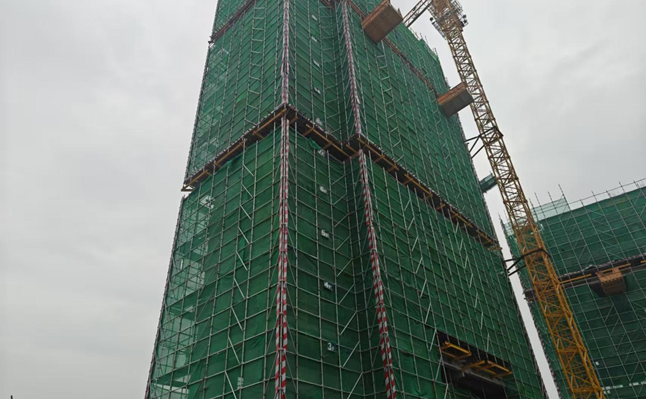

1、6#楼主体结构封顶;窗框安装完成,外墙保温施工完成,外墙涂料施工完成,栏杆及栏杆玻璃安装完成,百叶安装完成;内墙抹灰施工完成90%;

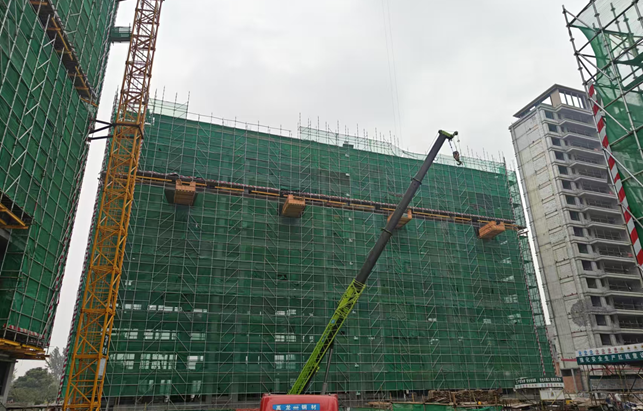

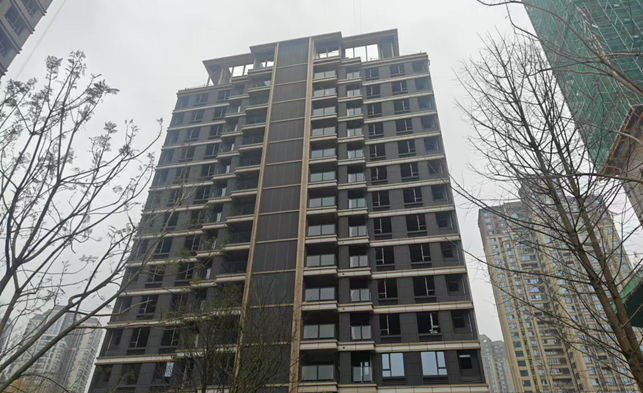

2、5#楼主体结构封顶,屋面层花架外墙涂料施工完成;二次结构施工完成;外墙抹灰施工完成;栏杆安装完成,窗框安装完成;ALC墙板安装完成;外墙保温施工完成90%;

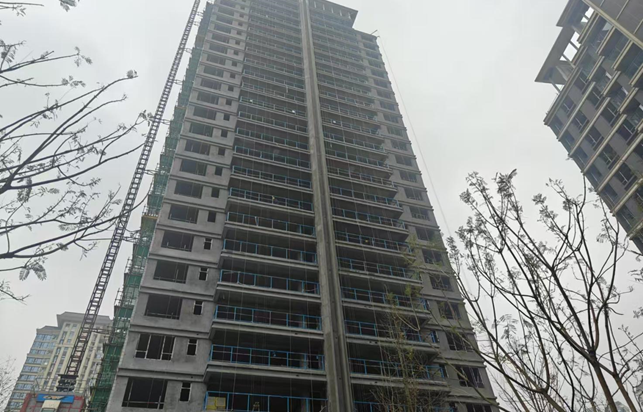

3、4#楼主体结构封顶;屋面层花架施工完成;砌体施工完成;二次结构施工完成;花架涂料施工完成;ALC墙板安装完成90%;

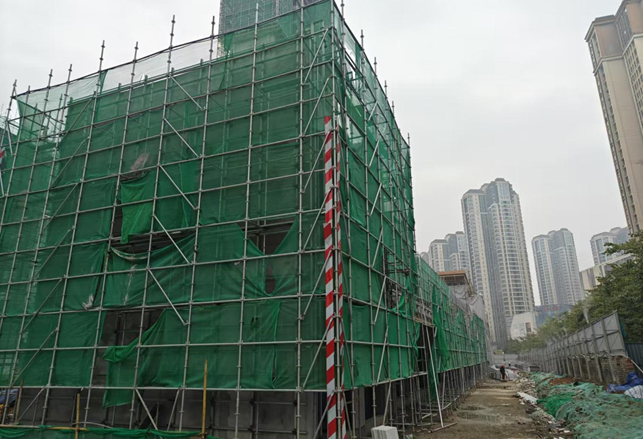

4、1#楼花架施工完成,砌体施工完成;二次结构施工完成80%;外架拆除完成70%;

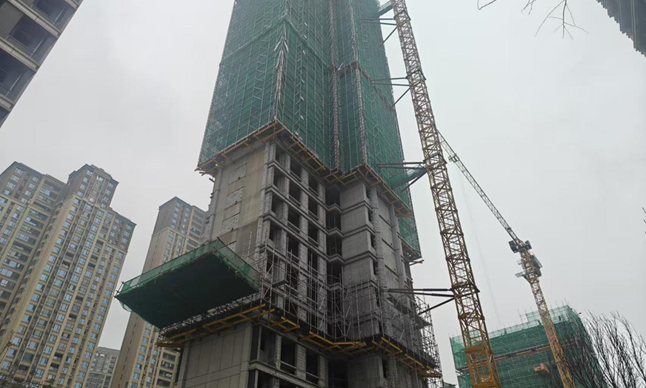

5、3#楼十一层结构施工完成;

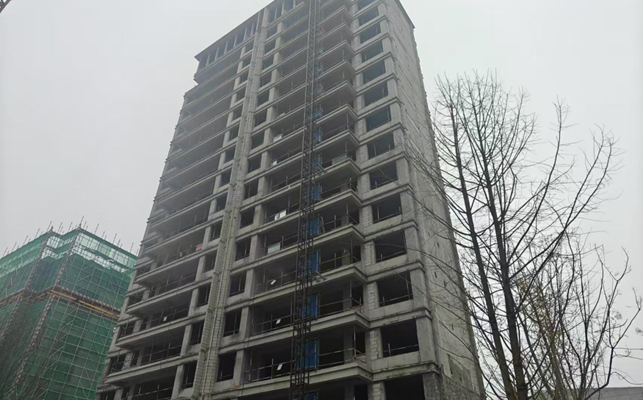

6、2#楼十五层结构施工完成;

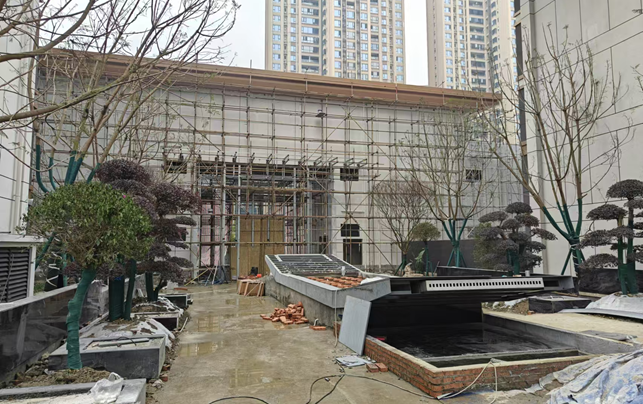

7、7#楼主体结构封顶,屋面防水及保温施工完成;1、2、3段砌体、外墙抹灰施工完成;内墙抹灰施工完成;7#楼外墙喷漆完成80%;售楼部外墙涂料施工完成;百叶安装完成;售楼部二层门窗框安装完成;大门石材安装完成50%;大门大理石安装完成20%;大门岩板基层完成;商业铝单板安装完成80%;

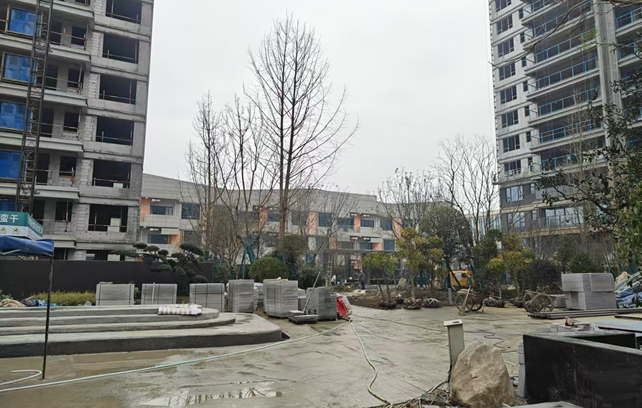

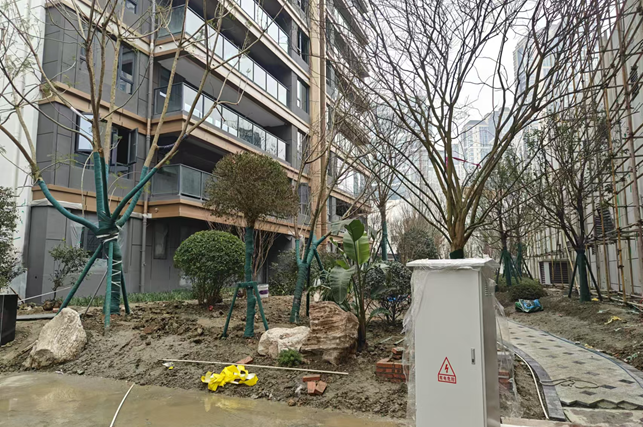

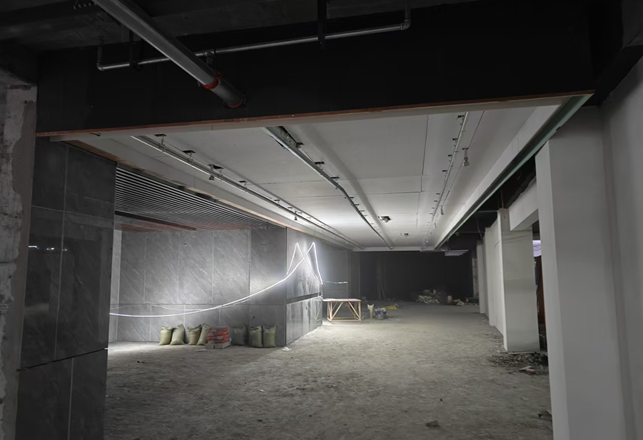

8、地下室星空顶墙地砖完成100%,水电穿线完成100%,木工龙骨完成100%;墙面第一遍腻子完成60%。
