树高北湖丽璟雅苑2024年12月工程进度
树高北湖丽璟雅苑2024年12月工程进度
2024-12-20

一、完成情况(截止12月20日):

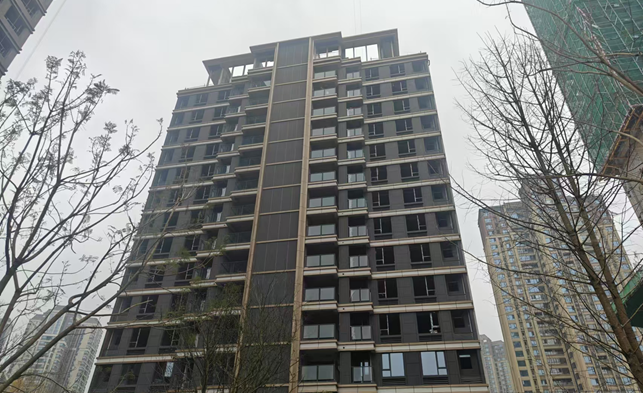

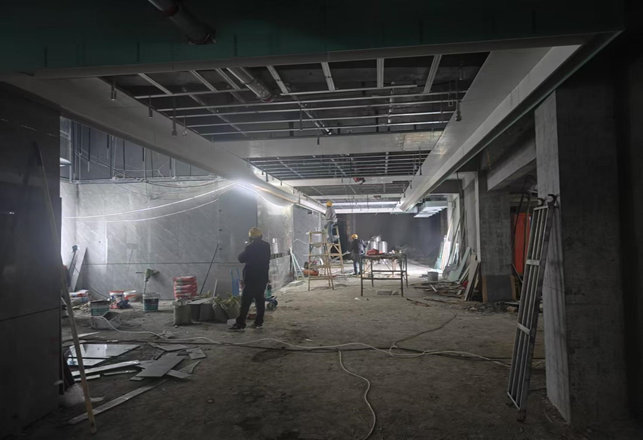

1、6#楼主体结构封顶;窗框安装完成,外墙保温施工完成,外墙涂料施工完成,栏杆及栏杆玻璃安装完成,百叶安装完成;内墙抹灰施工完成80%;

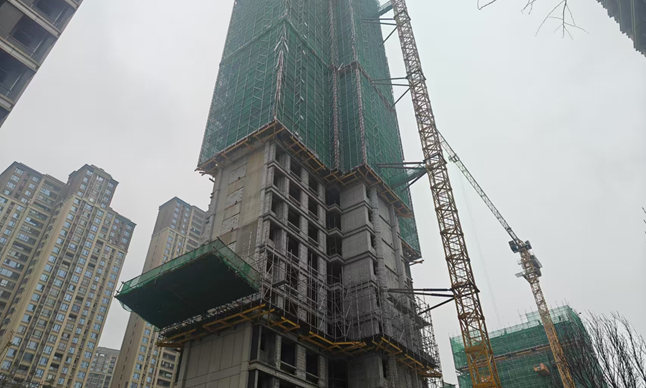

2、5#楼主体结构封顶,屋面层花架外墙涂料施工完成;二次结构施工完成;外墙抹灰施工完成;栏杆安装完成,窗框安装完成40%;ALC墙板安装完成;外墙保温施工完成40%;

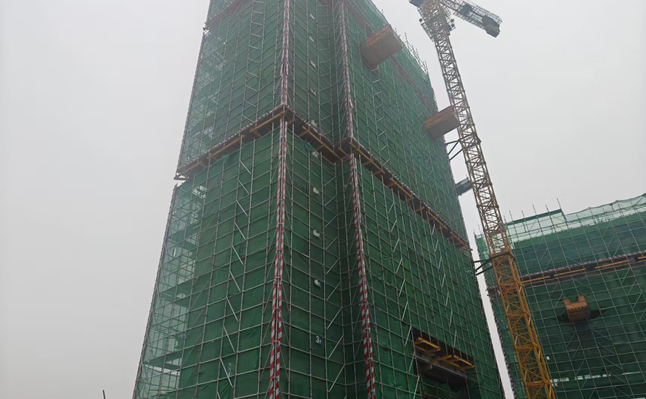

3、4#楼主体结构封顶;屋面层花架施工完成;砌体施工完成;二次结构施工完成;花架涂料施工完成;ALC墙板安装完成50%;

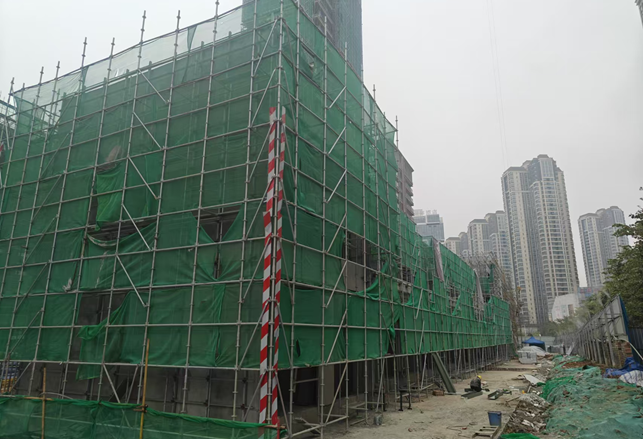

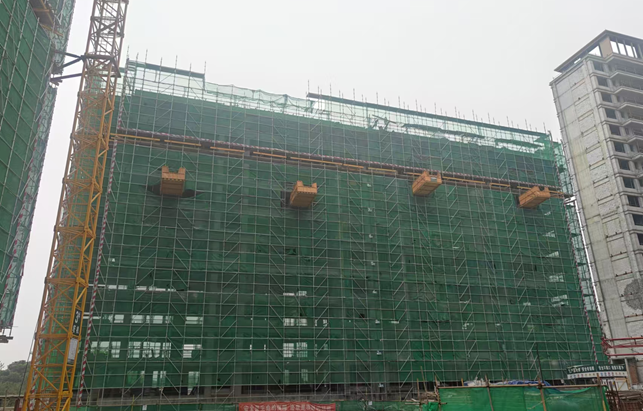

4、1#楼花架施工完成40%,砌体施工完成80%;二次结构施工完成60%;外架拆除完成30%;

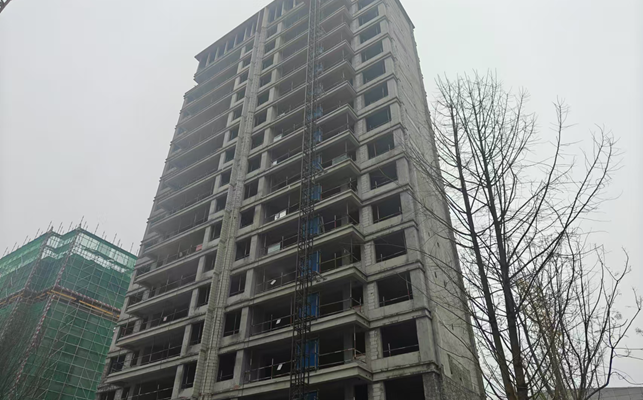

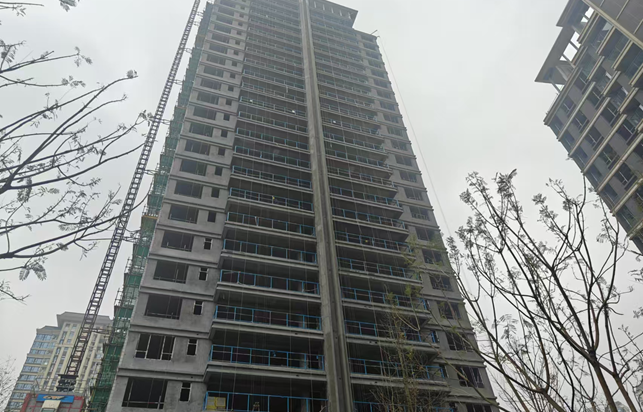

5、3#楼十层结构施工完成;

6、2#楼十四层结构施工完成;

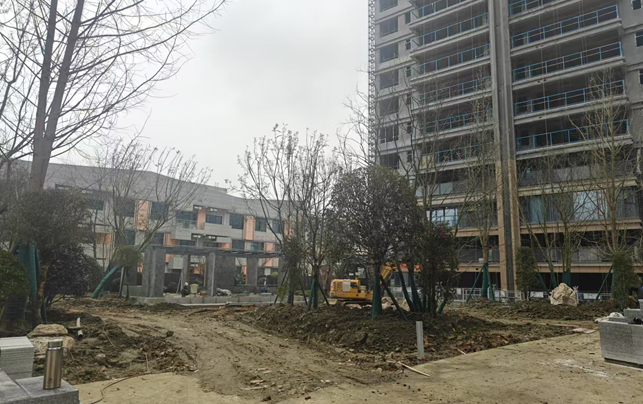

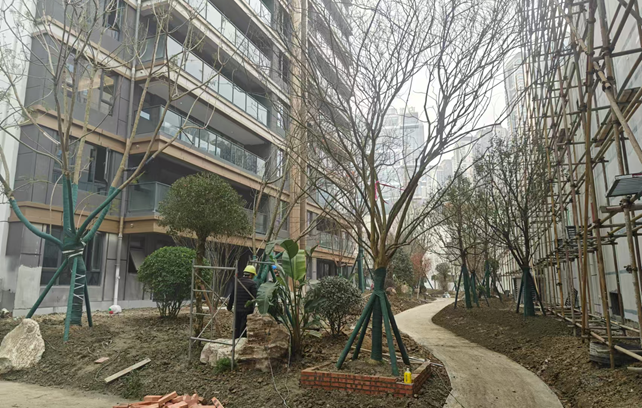

7、7#楼主体结构封顶,屋面防水及保温施工完成;1、2、3段砌体、外墙抹灰施工完成;1、2段内墙抹灰施工完成90%,3段内墙抹灰完成40%;背面外墙喷漆完成50%;售楼部后面外墙涂料施工完成;百叶安装完成;大门铝板安装完成10%,石材安装完成10%;

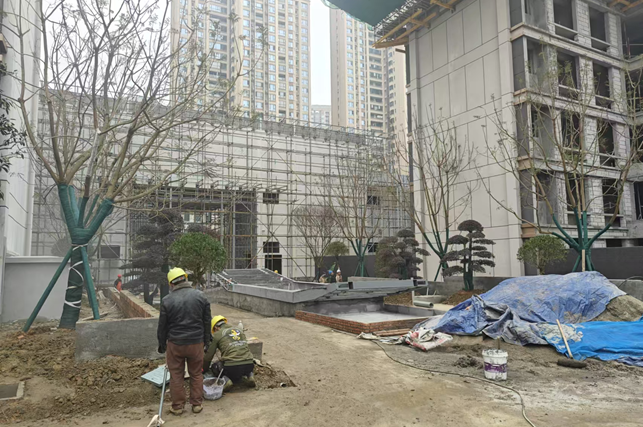

8、地下室星空顶墙地砖完成80%,水电穿线完成100%,木工龙骨完成100%。
