一、完成情况(截止7月29日):

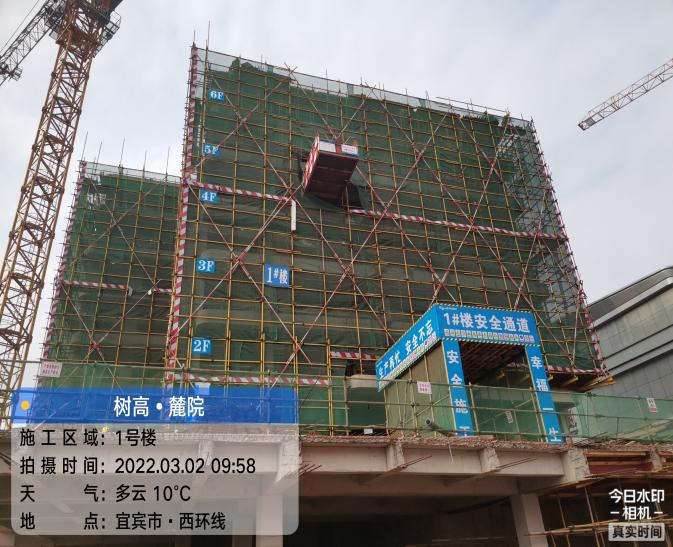

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;窗框玻璃安装完成80%;栏杆玻璃安装完成;施工电梯处涂料施工完成;土建移交精装完成;装饰单位已进场,开始批量精装修施工;

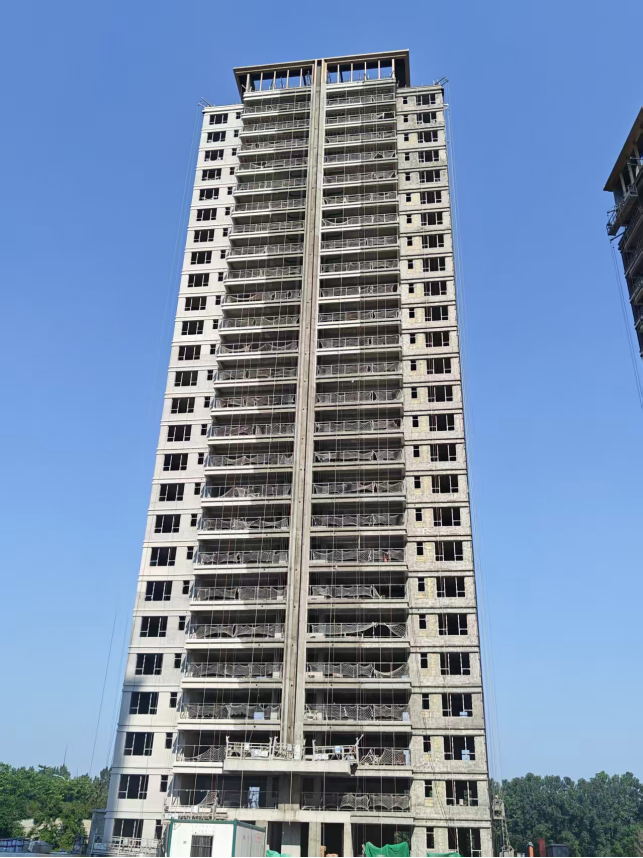

2、2#楼主体结构封顶;ALC墙板安装完成;外墙抹灰完成;外墙保温施工完成;外墙涂料施工完成40%;内墙抹灰施工完成;窗框安装完成;栏杆安装完成;

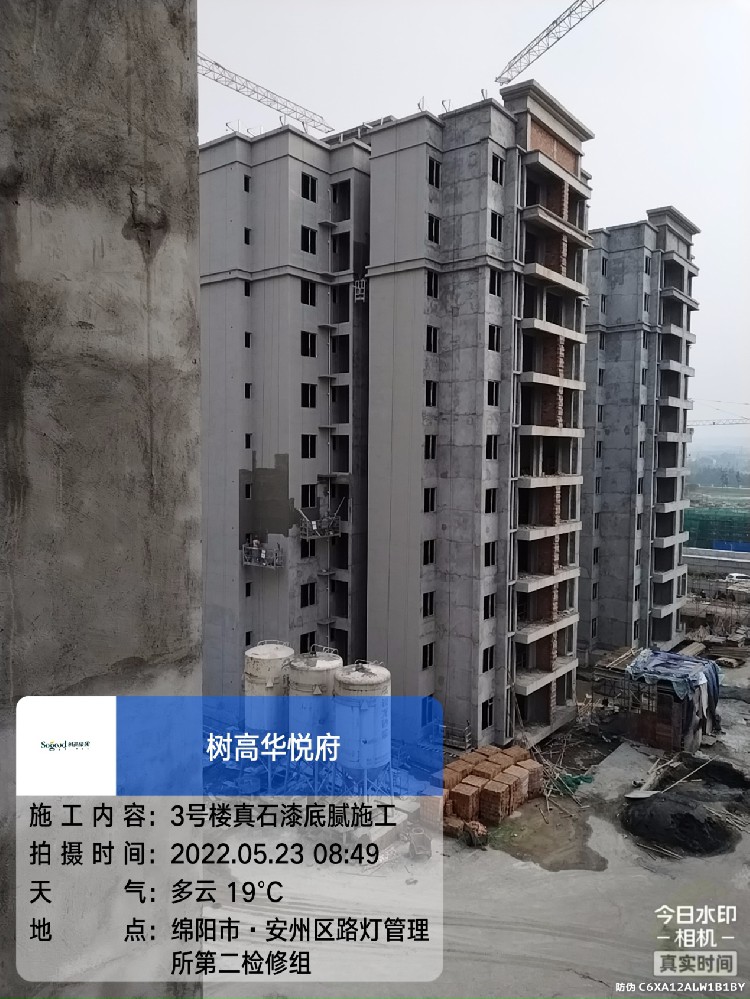

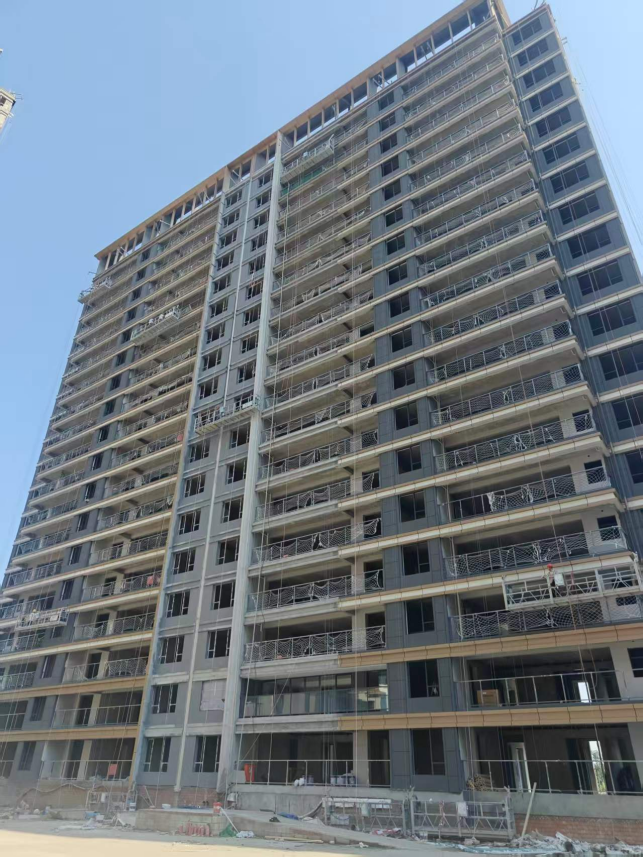

3、3#楼主体结构封顶;外墙保温施工完成;外墙涂料施工完成95%;内墙抹灰施工完成;窗框安装完成;栏杆安装完成;

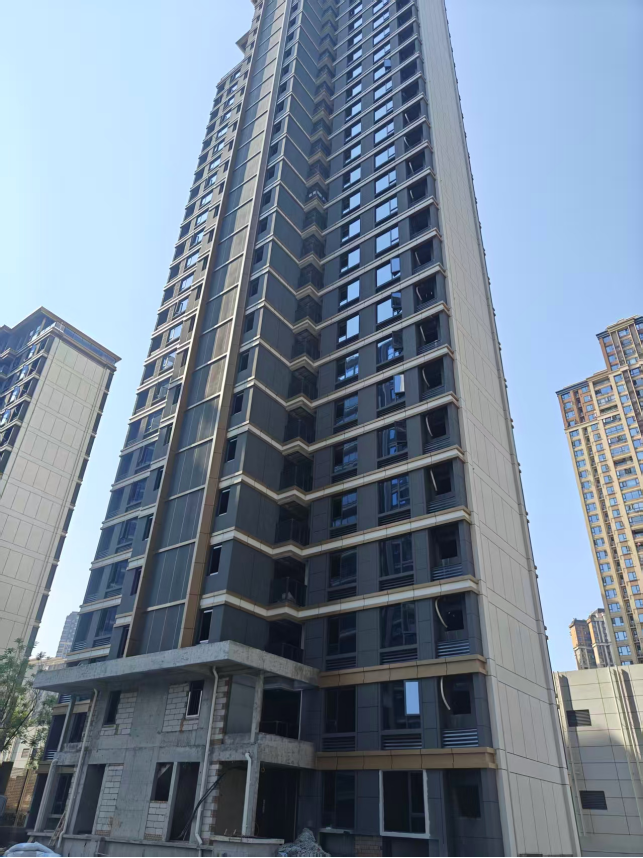

4、4#楼主体结构验收完成;窗框玻璃安装完成80%;栏杆玻璃安装完成;内墙抹灰完成;外墙真石漆施工完成;土建移交精装完成;装饰单位已进场,开始批量精装修施工;
5、5#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成95%;土建移交精装整改进度完成80%;装饰单位已进场,开始批量精装修施工;
6、6#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成95%;装饰单位已进场,开始批量精装修施工;
7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;消防施工完成;

8、8#楼主体结构封顶,砌体及二次结构施工完成;消防施工完成;外墙抹灰施工完成;外墙涂料施工完成;内墙抹灰施工完成;干挂钢架龙骨施工完成;铝单板施工完成;外架拆除完成;
9、地下室全部封顶;地下室抹灰施工完成;地下室消防施工完成85%。
