一、完成情况(截止7月15日):
1、完成1#楼公区涂料施涂,并推进架空层吊顶、墙面基层处理;

2、完成2#楼门厅铝单板安装,并推进架空层吊顶、墙面基层处理;

3、完成3#楼公区涂料施涂、门厅铝单板安装,并推进架空层吊顶、墙面基层处理;

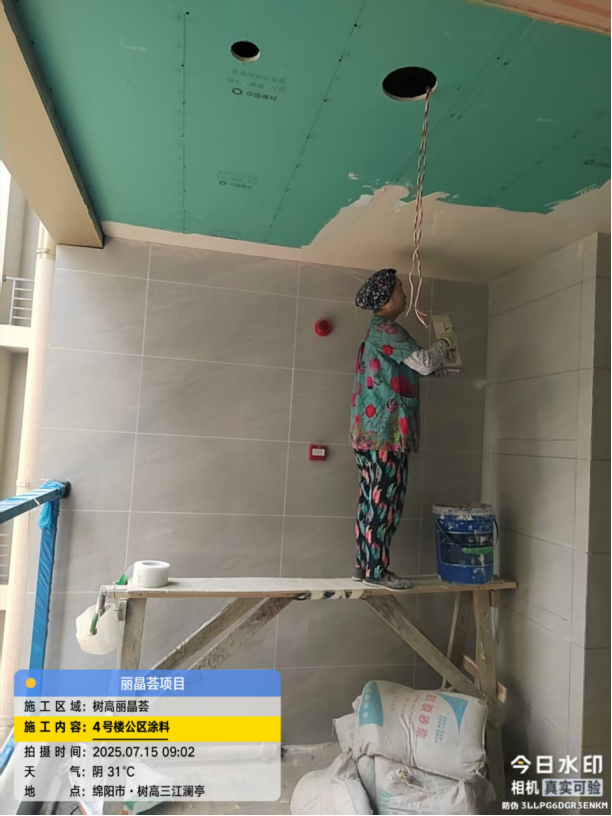

4、完成4#楼公区吊顶、楼梯栏杆安装、门厅铝单板安装,并推进公区涂料施涂;

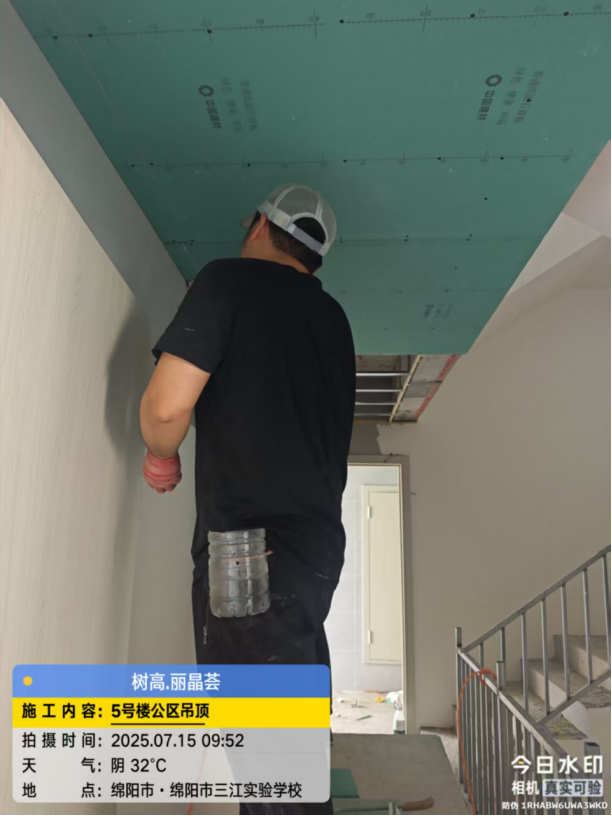

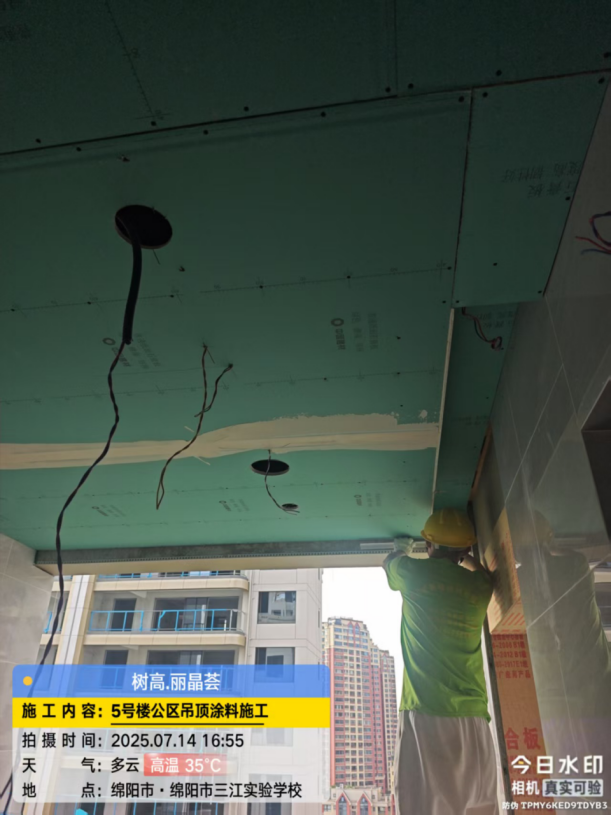

5、完成5#楼公区吊顶、楼梯栏杆安装、门厅铝单板安装,及推进涂料施涂;
6、推进6#楼公区涂料;

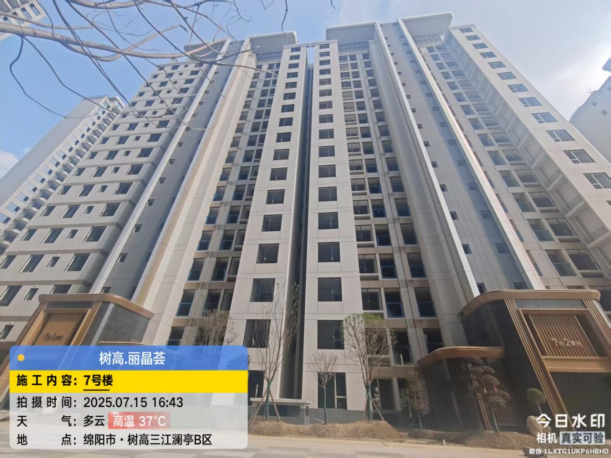

7、完成7#楼公区贴砖、公区吊顶,并推进公区涂料施涂;

8、完成9#楼架空层贴砖、吊顶、涂料施涂,并推进架空层装饰;
9、消防工程:基本完成地下室消防喷淋管、普消管、桥架、通风管网、报警设备、防火门安装,并推进地下室通风设备连接及零星施工;

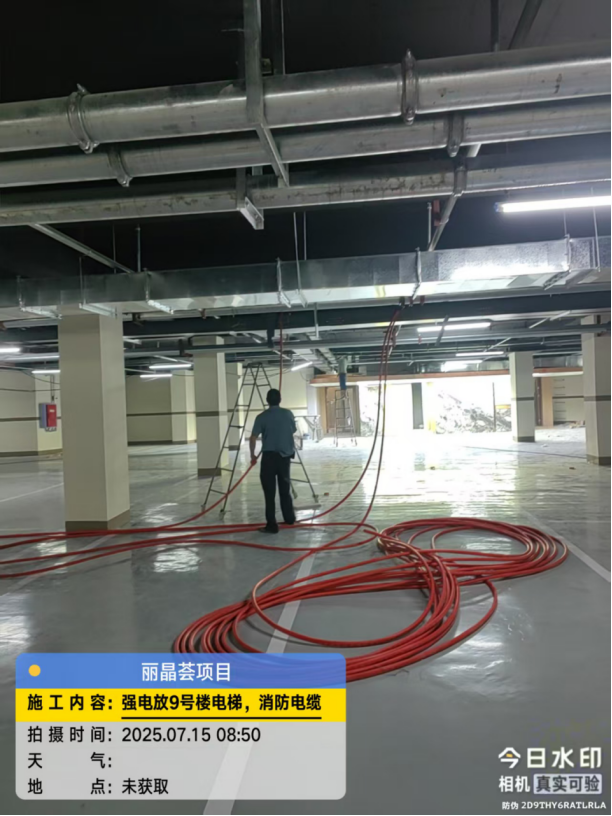

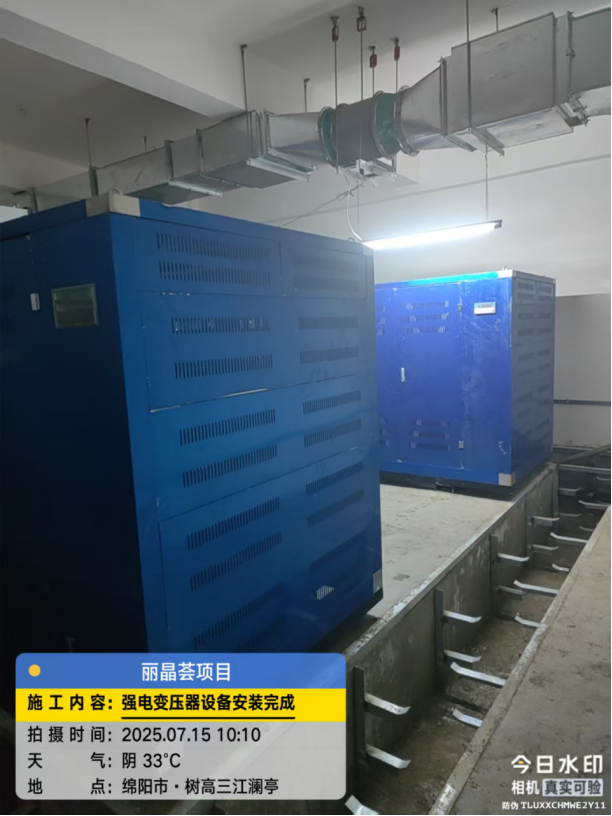

10、安防工程:根据园林工程进度,推进相关施工任务;

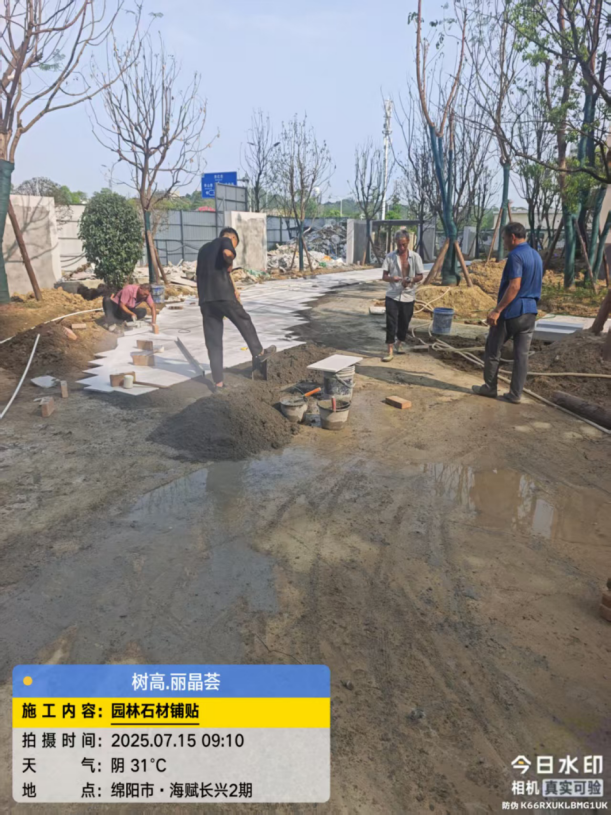

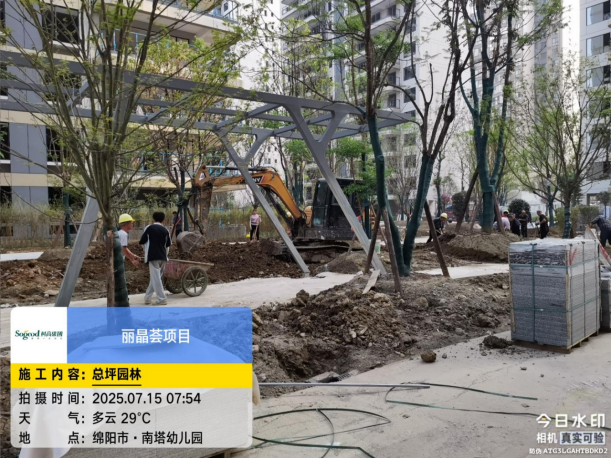

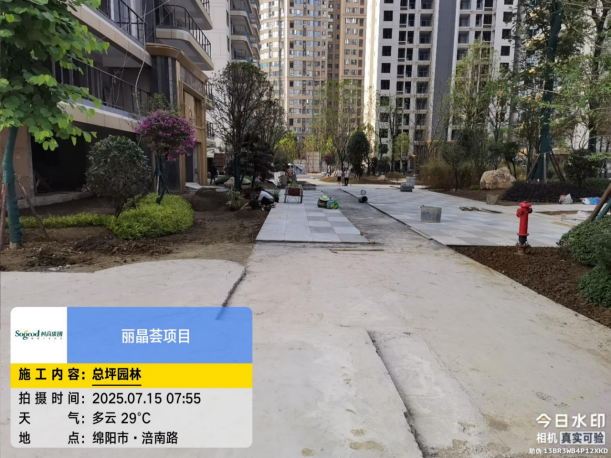

11、强电工程:完成地下室桥架安装、配电室基础施工和部分配电箱安装,并推进电缆放线;

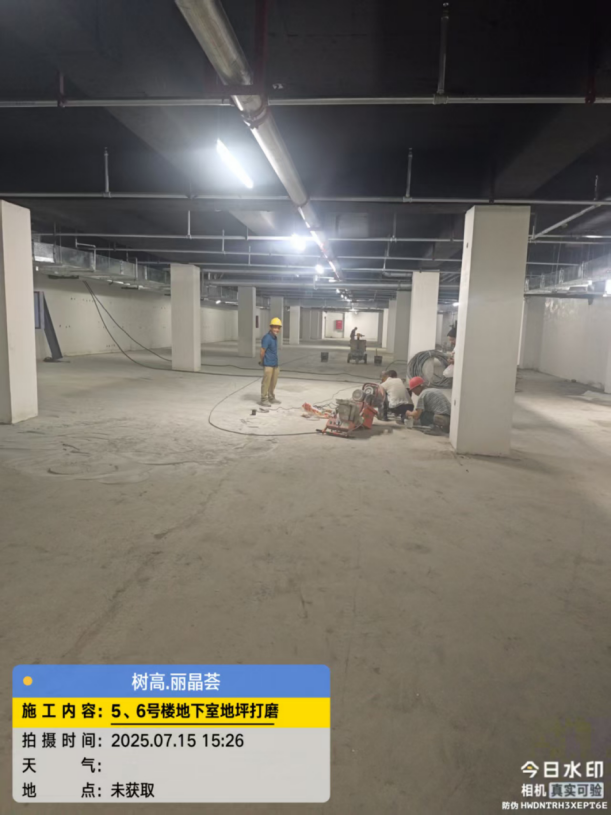

12、园林工程:基本完成园区道路施工,并推进乔木种植、堆坡造型、围墙、石材铺贴等施工;

13、地坪漆工程:推进3#楼-7#楼地下室地坪基层打磨,墙柱涂料施工;
14、商业烟道:完成1#楼-3#楼、9#楼的排烟管、排烟机安装;

15、保温工程:推进1#楼-7#楼内保温施工。
