一、完成情况(截止7月15日):

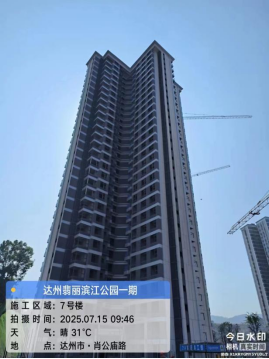

1、7#楼:室内抹灰90%;二次配管完成;百叶安装完成80%;室内电梯安装完成55%;屋面防水完成;

2、8#楼:室内抹灰90%;二次配管完成;百叶安装完成60%;室内电梯安装完成55%;屋面保温完成;

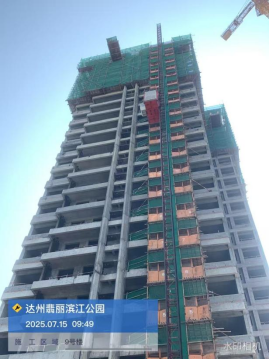

3、9#楼:屋面机房、架构层结构完成;外墙砌体完成80%;内墙砌体完成35%;

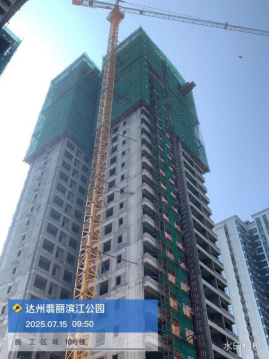

4、10#楼:屋面层主体结构完成90%;外墙砌体完成80%;内墙砌体完成35%;
5、5#楼:基础砖胎膜砌筑完成;基础垫层浇筑完成50%;
6、6#楼:半地下室结构施工完成80%;
7、S4商业:公区装修完成90%;
8、S6商业:公区装饰装修完成;泛光照明施工完成;
9、S2商业:公区装饰装修完成60%;
10、S3商业:公区装饰装修完成80%。
