一、2025年11月30日完成情况:

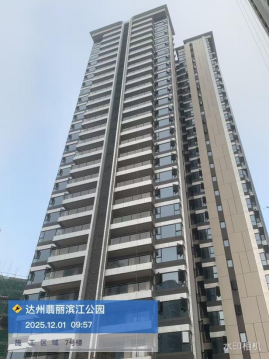

1、7#楼:公区墙砖铺贴完成;公区吊顶封板完成;公区吊顶腻子完成70%;公区楼梯间墙面腻子完成90%;强电进户电缆敷设完成;公区防火门进场安装完成;电梯不锈钢门套施工80%;单元门头铝板装饰完成50%;

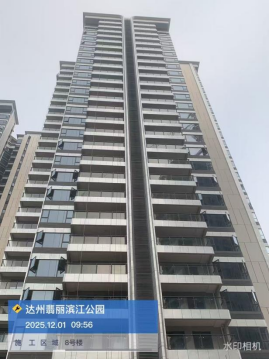

2、8#楼:公区墙砖铺贴完成;公区吊顶封板完成;公区吊顶腻子完成85%;公区楼梯间墙面腻子完成;强电进户电缆敷设完成;施工电梯位置抹灰完成、外墙涂料完成;公区防火门进场安装完成;电梯不锈钢门套施工50%;

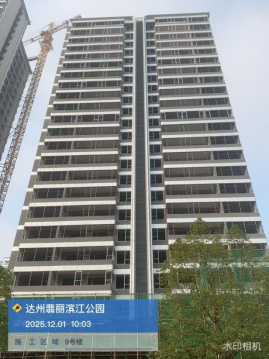

3、9#楼:室内抹灰完成90%;外墙抹灰完成90%;外墙涂料施工完成65%;公区消防报警穿线完成60%;门窗窗框安装完成;外墙排水管安装40%;

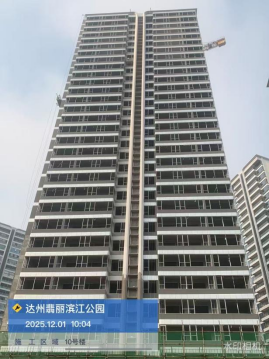

4、10#楼:室内抹灰完成95%;外墙抹灰完成70%;外墙涂料施工完成60%;公区消防报警穿线完成60%;门窗窗框安装完成;外墙排水管安装40%;

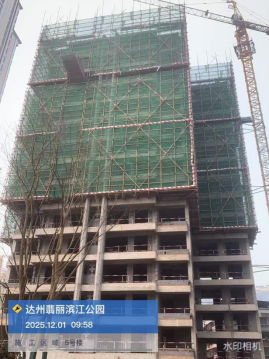

5、5#楼:十五层结构完成;
6、S7商业:二层结构完成90%;
7、二标地下室:7、8#楼区域风机设备安装完成;7、8#楼区域报警设备安装完成80%;7、8#楼区域消防通风管道收尾完成80%;地坪漆施工完成50%;配电箱柜安装完成50%;
8、总平:雨污水管网完成;燃气管网完成;园林场地平整完成80%;乔木种植完成40%;道路硬化铺装完成60%;
9、S5#楼:二层结构完成90%;

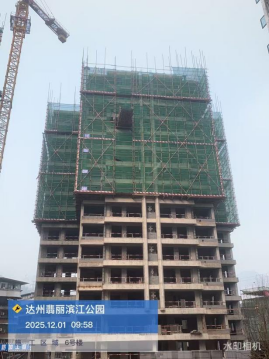

10、6#楼:十四层结构完成。
