一、2025年11月30日完成情况:

1、1#楼9层主体结构施工完成;1-4层墙体砌砖完成;4层外墙抹灰完成;
2、2#楼9层主体结构施工完成;1-4层墙体砌砖;2-4层外墙抹灰完成;
3、9#楼3层主体结构施工完成;

4、11#楼8层主体结构施工完成;1-4层墙体砌砖;2-4层外墙抹灰完成;
5、10#楼3层主体结构施工完成;

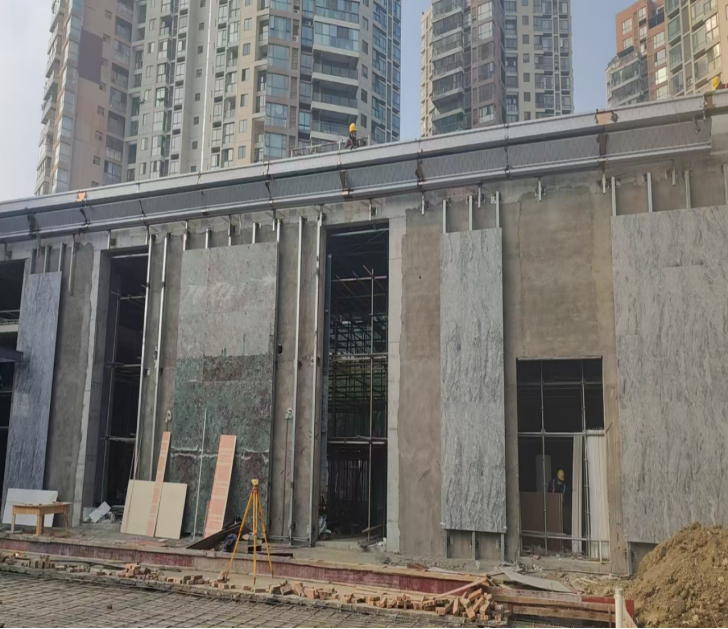

6、大门主体、二次结构施工完成;墙体砌砖、抹灰完成;
7、1#楼商业主体结构施工完成50%;
8、9#楼商业主体结构施工完成30%。
