树高翡丽滨江公园2024年10月工程进度
树高翡丽滨江公园2024年10月工程进度
2024-11-04

一、完成情况(截止10月31日):

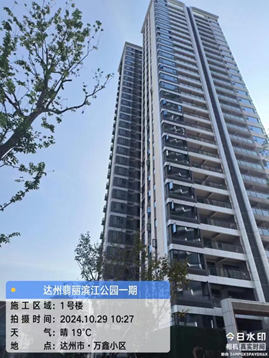

1、1#楼:公区墙地砖施工完成90%;厨房、卫生间防水施工完成;施工电梯洞口外墙涂料基层完成;非居民供电电缆及配电箱安装完成90%;燃气立管支架焊接加工完成60%;屋面防雷焊接完成;防火门安装完成;

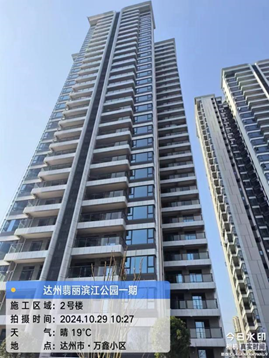

2、2#楼:厨房、卫生间防水施工完成;电梯厅门安装完成;室内电梯门洞封堵完成80%;非居民供电电缆及配电箱安装完成80%;燃气立管支架焊接加工完成50%;入户电缆线敷设完成;入户门安装完成;

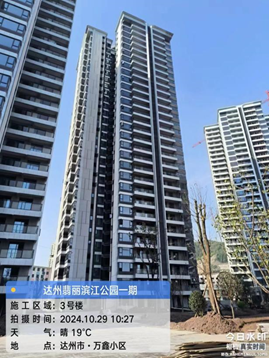

3、3#楼:厨房、卫生间防水施工完成;电梯厅门安装完成80%;非居民供电电缆及配电箱安装完成80%;室内电梯门洞封堵完成70%;燃气立管支架焊接加工完成60%;入户门安装完成;

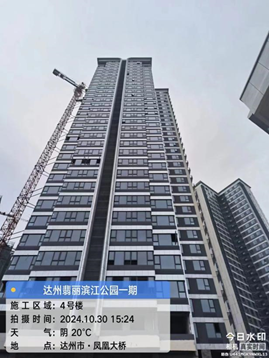

4、4#楼:公区墙地砖施工完成90%;电梯厅门安装完成80%;室内电梯门洞封堵完成40%;非居民供电电缆及配电箱安装完成60%;燃气立管支架焊接加工完成50%;屋面防雷焊接完成;防火门安装完成;

5、7#楼:二十九层结构完成;

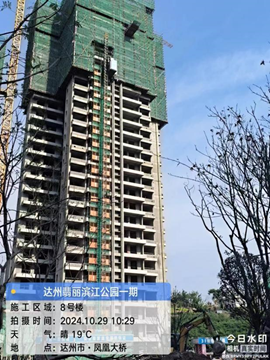

6、8#楼:二十八层结构完成;

7、中庭地下室:半地下室风管安装完成90%;半地下室消防喷淋安装完成;地下室供电桥架安装完成;半地下室墙面腻子施工完成90%;自来水管道安装完成70%;强排管道支架安装完成50%;

8、S2商业:外墙涂料施工完成70%;弱电桥架完成50%;消防管道安装完成50%;

9、S3商业:二层砌体施工完成80%;屋面防水施工完成;消防管道安装完成35%;弱电桥架完成40%;

10、总坪:雨污水管网开挖完成90%;消防道路路基施工完成80%;景墙砌体完成80%;乔木种植完成80%;燃气管道完成45%;

11、S4商业:桩基施工完成;

12、防洪渠出口段挡土墙施工完成60%;
