树高翡丽滨江公园2026年5月工程进度
树高翡丽滨江公园2026年5月工程进度
2026-05-22

一、2026年5月15完成情况:

1、7、8#楼:维保;

2、9#楼:公区装饰墙地砖施工完成50%;门窗玻璃安装完成80%;电梯调试完成;入户光纤出线完成75%;门头钢架焊接完成;入户门安装完成20%;

3、10#楼:公区装饰墙地砖施工完成40%;门窗玻璃安装完成40%;电梯调试完成;入户光纤出线完成40%;门头钢架焊接完成;入户门安装完成10%;

4、二标地下室:9、10#楼消防管道安装完成;

5、S5#楼:外墙涂料完成95%;消防水管安装、消防报警穿线完成95%;强、弱电管线穿线完成50%;门窗栏杆施工完成50%;

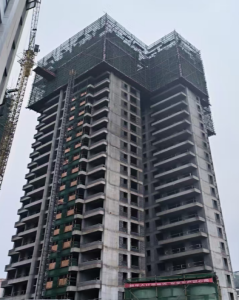

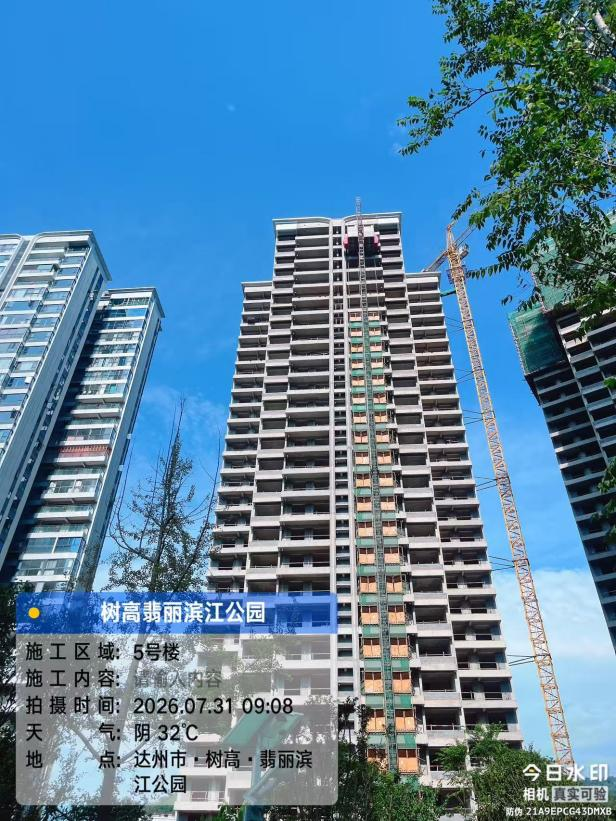

6、5#楼:二十七层结构完成;外墙砌体施工完成75%;室内砌体施工完成30%;

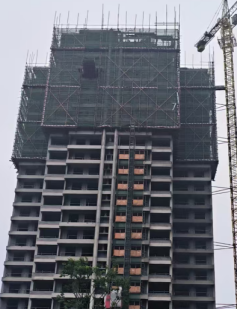

7、6#楼:二十六层结构完成95%;外墙砌体施工完成75%;室内砌体施工完成25%;

8、总平:S5#楼区域景观场地平整完成50%;9、10号楼区域乔木种植完成40%;

9、S7#楼:自来水、燃气管道施工完成40%。
