树高翡丽滨江公园2026年5月工程进度
树高翡丽滨江公园2026年5月工程进度
2026-06-04

一、2026年5月31完成情况:

1、7、8#楼:维保;

2、9#楼:公区装饰墙地砖施工完成95%;公区装饰吊顶龙骨完成30%;门窗玻璃安装完成95%;入户光纤出线完成90%;门头装饰铝板安装完成;

3、10#楼:公区装饰墙地砖施工完成80%;公区装饰吊顶龙骨完成30%;门窗玻璃安装完成65%;入户光纤出线完成60%;门头装饰铝板安装完成50%;

4、S5#楼:外墙涂料完成;消防水管安装、消防报警穿线完成;强电桥架安装完成20%;弱电管线穿线完成;自来水管道施工完成;燃气管道施工完成85%;门窗栏杆施工完成;门窗玻璃安装完成70%;观光电梯安装完成80%;室内电梯安装完成70%;

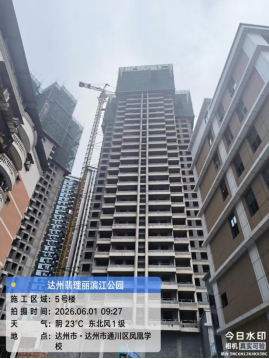

5、5#楼:二十九层结构完成;外墙砌体施工完成90%;室内砌体施工完成40%;

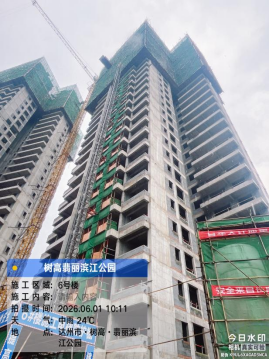

6、6#楼:二十八层结构完成;外墙砌体施工完成90%;室内砌体施工完成40%;

7、总平:S5#楼区域景观场地平整完成90%,雨污水管网施工完成;9、10#楼区域乔木种植完成60%;S7#楼雨污水管网施工完成;

8、S7#楼:自来水、燃气管道施工完成60%。
