一、2026年5月29日完成情况:
1、1#楼主体结构已封顶;内墙砌体已完成,二次结构柱、梁浇筑已完成;6-17层ALC板已安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰至12层;

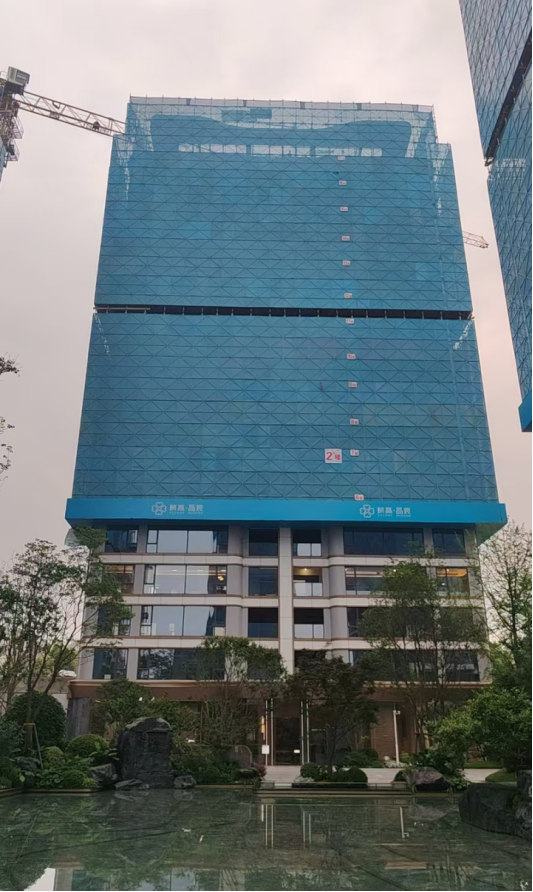

2、2#楼主体结构施工已封顶;内墙砌体已完成,二次结构柱、梁浇筑完成;ALC板安装7~17层;屋面及花架防水施工已完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰至9层;

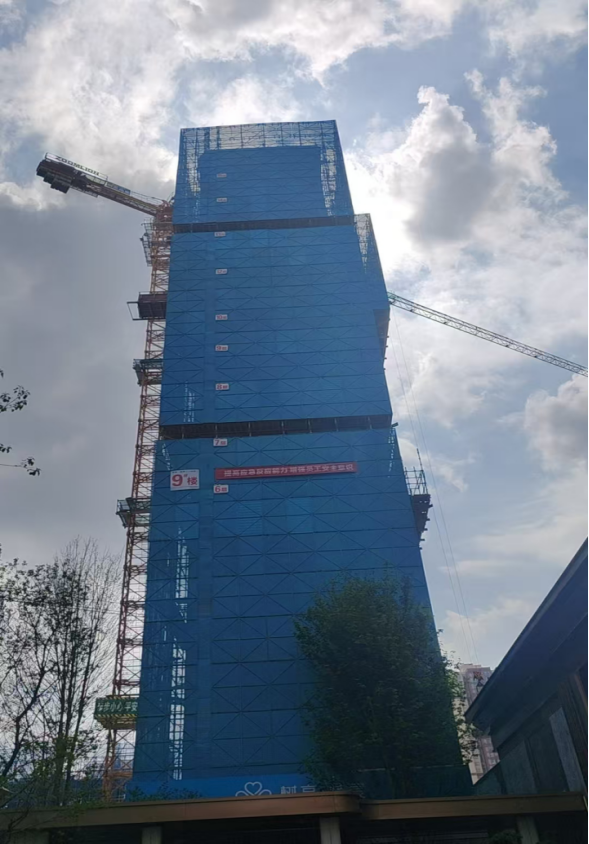

3、9#楼主体结构完成已封顶;内外墙砌体已完成至16层;二次结构已完成至10~14层;

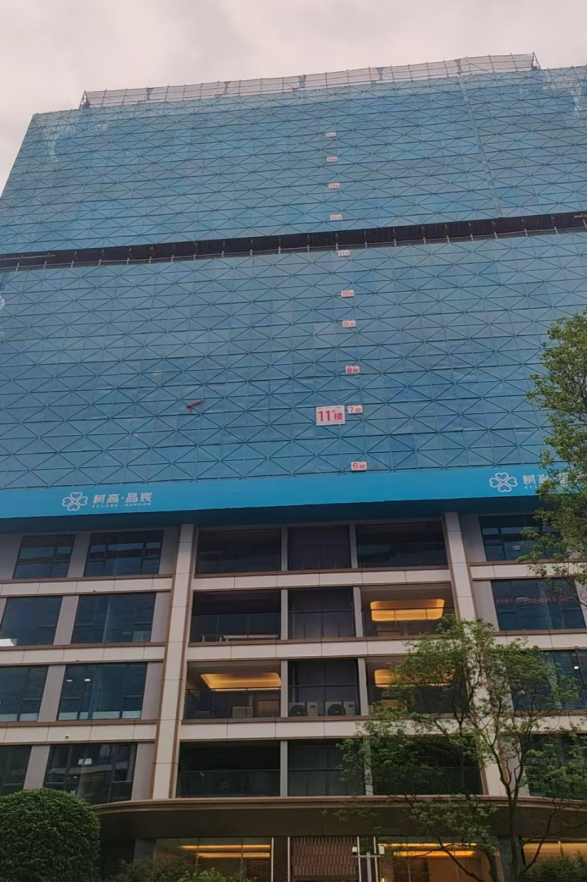

4、11#楼主体结构已封顶;层内外墙砌体已完成;二次构造柱、梁浇筑已完成;ALC板安装完成7-16层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰至13层;

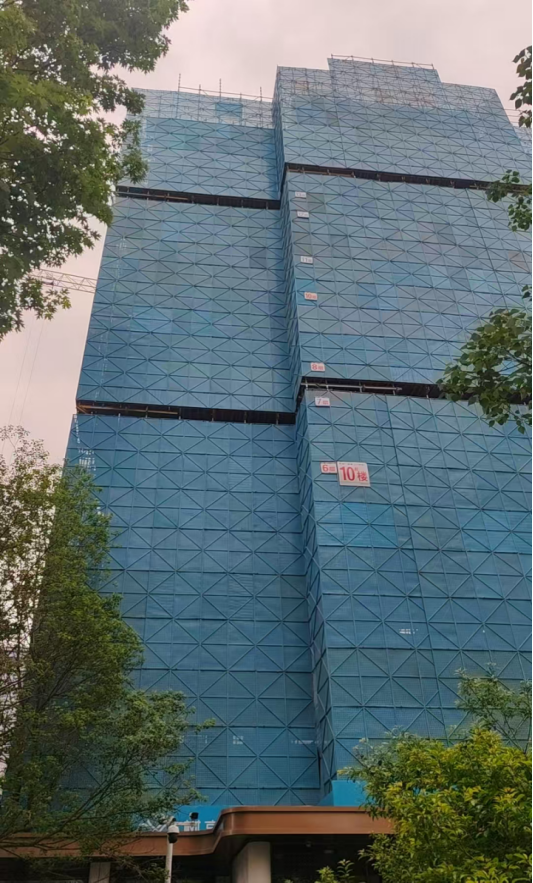

5、10#楼主体结构已封顶;砌体完成至12层;

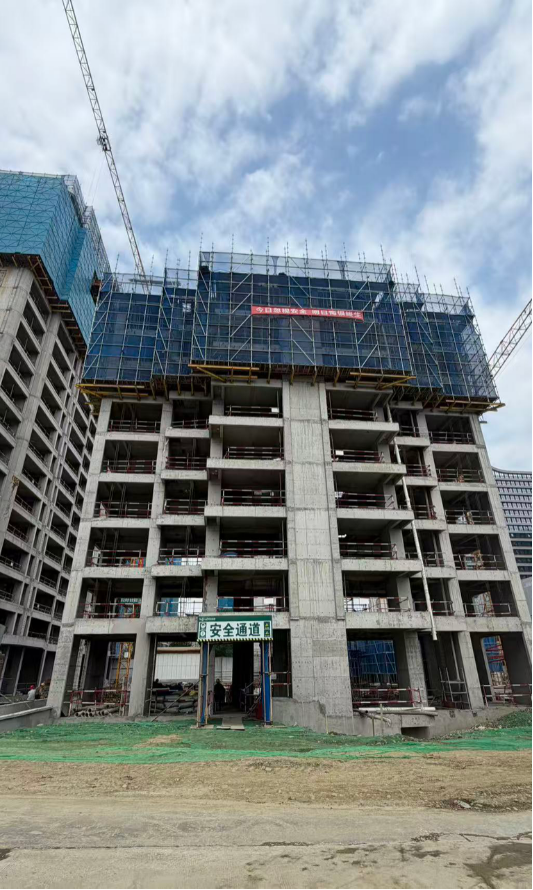

6、8#楼主体结构完成至9层;

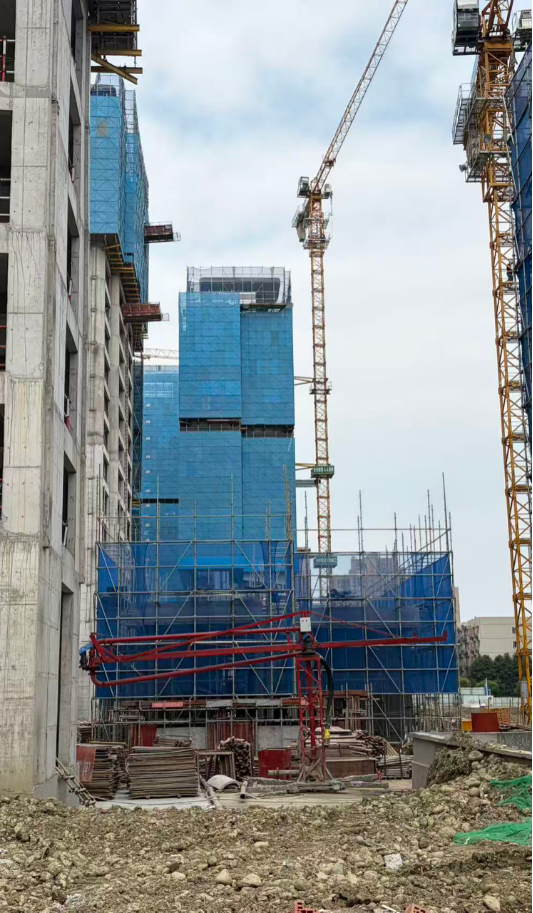

7、7#楼主体结构完成4层;
8、3#楼旋挖桩完成;5#楼旋挖桩已完成;6#楼旋挖桩已完成;

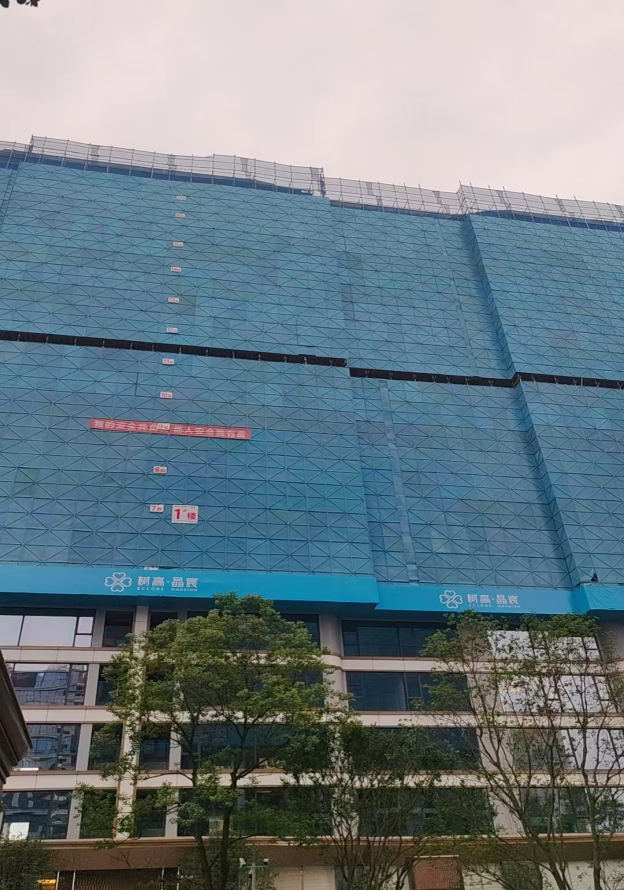

9、12#楼主体结构完成至1层。
