树高翡丽滨江公园2024年5月工程进度
树高翡丽滨江公园2024年5月工程进度
2024-06-04

一、完成情况(截止5月31日):

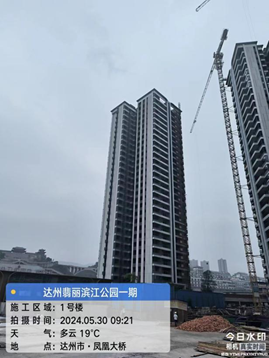

1、1#楼:内墙抹灰完成;室内排水管安装完成85%;消防桥架安装完成;

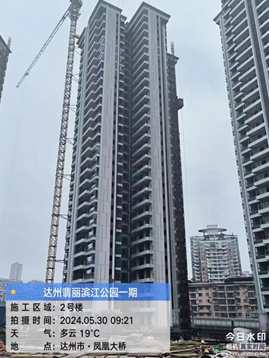

2、2#楼:内墙抹灰完成;室内排水管安装完成85%;飘窗百叶安装完成90%;消防桥架安装完成;门窗玻璃安装完成40%;

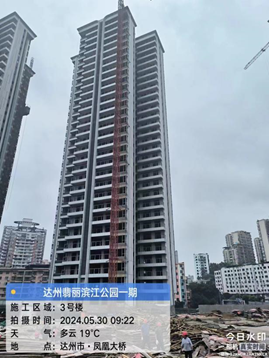

3、3#楼:内墙抹灰完成;室内排水管安装完成85%;飘窗百叶安装完成90%;消防桥架安装完成;

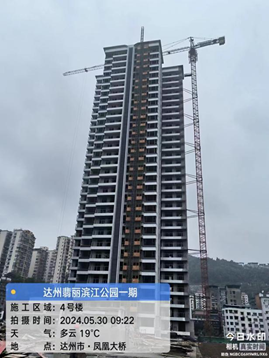

4、4#楼:内墙抹灰完成95%;室内排水管安装完成80%;飘窗百叶安装完成50%;消防桥架安装完成;

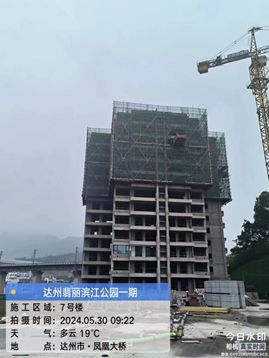

6、7#楼:十三层结构完成40%;

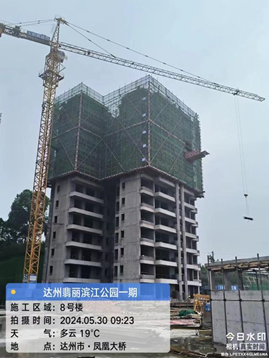

7、8#楼:十三层结构完成60%;

8、中庭地下室:二标段(接7#楼区域)半地下室结构完成;二标段地下室(接10#楼区域)半地下室结构完成,防水施工完成;一标段(接2、3#楼区域)半地下室结构完成20%;负二层消防栓、喷淋管道安装完成80%;

9、S2商业:负一层室内砌体完成75%;

10、S3商业:接2#楼区域一层结构完成70%;

11、S6商业:外墙玻璃完成;

12、1-4#楼、7-10#楼主楼地下室砌体完成50%。
