树高麓院2024年5月工程进度
树高麓院2024年5月工程进度
2024-06-04

一、完成情况(截止5月31日):

1、土方回填施工完成了95%;

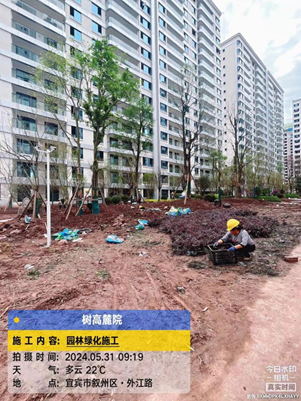

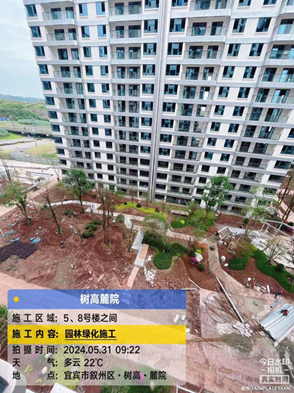

2、园林景观施工乔木完成90%,雨污主管安装完成90%,消防道路硬化完成70%;

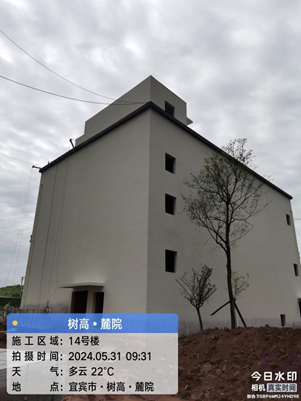

3、阳台栏杆安装完成95%,窗框固定及外框安装完成95%;

4、公区贴砖完成60%,楼梯栏杆安装完成50%,楼梯间刮白完成70%;

5、除幼儿园餐梯外所有电梯安装完成;

6、外墙漆施工完成95%,阳台刮腻子完成95%;

7、保温抗裂施工已完成;

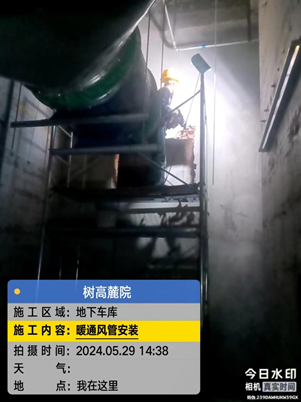

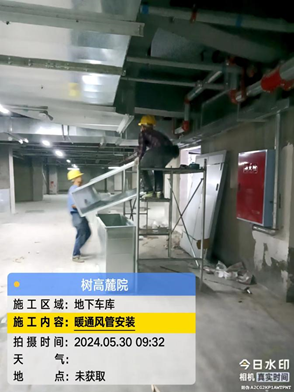

8、室内雨污管接入室外主管93%,地下室集水坑强排水管安装完成;

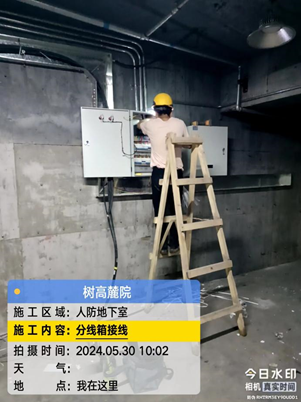

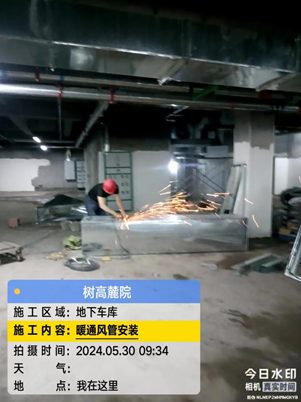

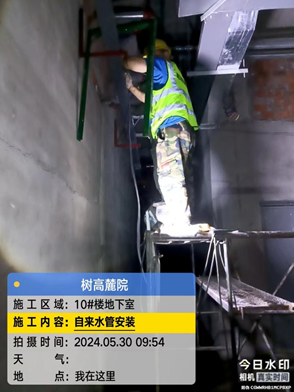

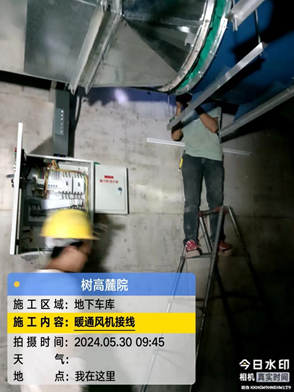

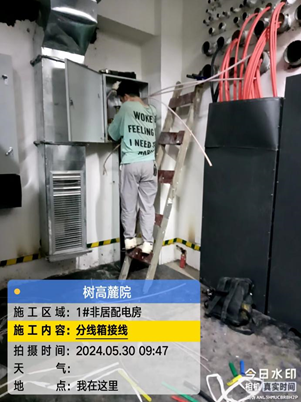

9、地下室灯具安装完成,桥架安装完成,变压器、高低压控制柜已安装完成,电缆安装完成90%;

10、地下室弱电桥架完成,地下室四合一缆线安装完成;

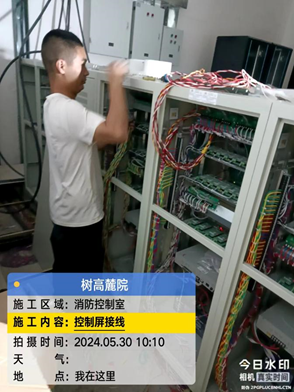

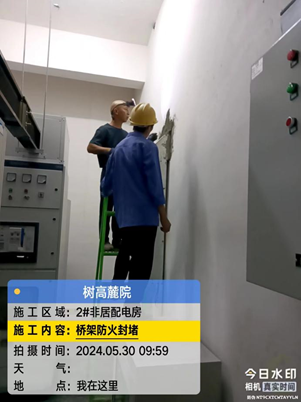

11、地下室人防喷淋安装完成97%,消防联动报警设备安装完成95%;消火栓安装完成;

12、天然气安装完成90%;

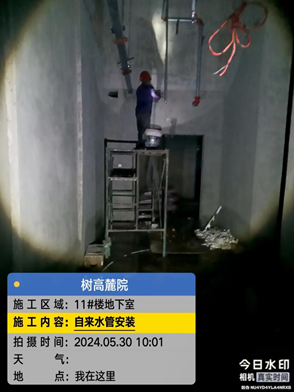

13、自来水完成10%。
