一、完成情况(截止6月30日):

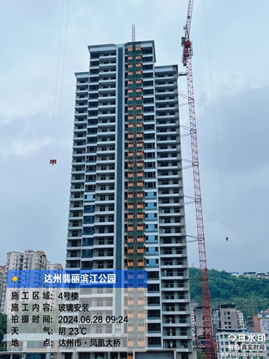

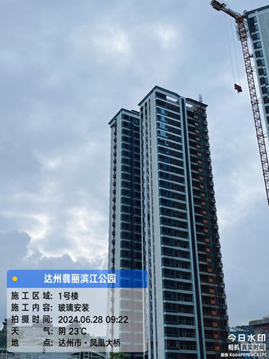

1、1#楼:室内排水管安装完成;消防报警线路铺设完成;飘窗百叶安装完成90%;电梯前室正压送风风阀安装完成;公区装饰材料进场;门窗玻璃安装完成75%;亮化配管施工完成50%;屋面风机安装完成80%;

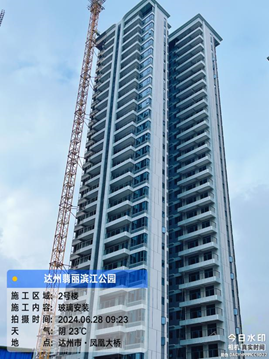

2、2#楼:室内排水管安装完成;消防报警线路铺设完成;电梯前室正压送风风阀安装完成;消防电梯安装完成;门窗玻璃安装完成95%;公区装饰材料进场;室内保温施工完成10%;屋面风机安装完成80%;

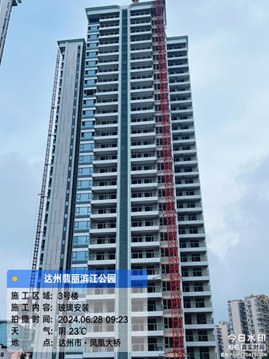

3、3#楼:室内排水管安装完成;消防报警线路铺设完成;电梯前室正压送风风阀安装完成;消防电梯安装完成;门窗玻璃安装完成60%;公区装饰材料进场;室内保温施工完成10%;屋面风机安装完成80%;
4、4#楼:室内排水管安装完成90%;消防报警线路铺设完成;电梯前室正压送风风阀安装完成;飘窗百叶安装完成;消防电梯安装完成;屋面风机安装完成80%;

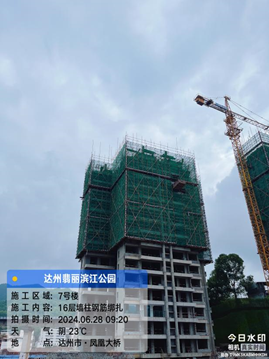

5、7#楼:十六层结构完成70%;

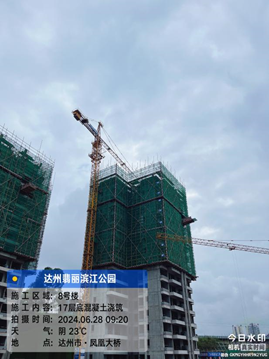

6、8#楼:十六层结构完成;
7、中庭地下室:负一层、负二层砌体完成50%;负二层风管安装完成80%;、负一层消防喷淋、消火栓管道安装完成50%;
8、S2商业:屋面防水施工完成80%;室内砌体完成85%;
9、S3商业:接2号楼区域二层结构完成;
10、9#楼:一层结构完成40%;
11、10#楼:一层结构完成50%;
12、总坪土方回填进场。
