树高丽晶荟2024年7月工程进度
树高丽晶荟2024年7月工程进度
2024-07-15

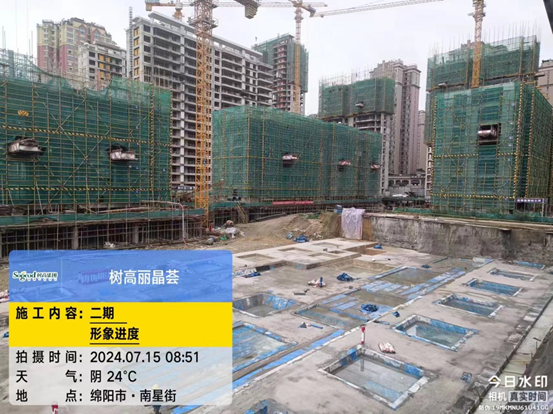

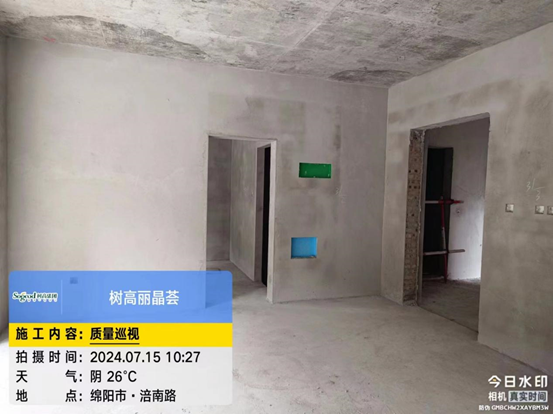

一、完成情况(截止7月15日):

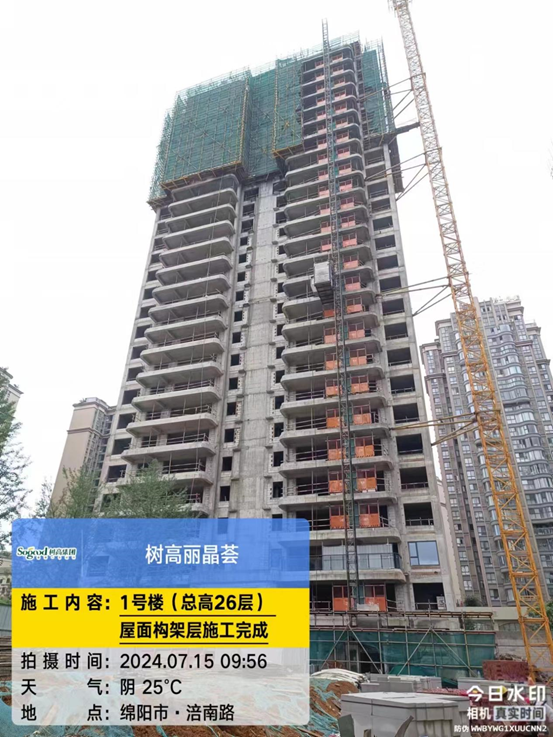

1、完成1#楼主体屋面构架层施工;

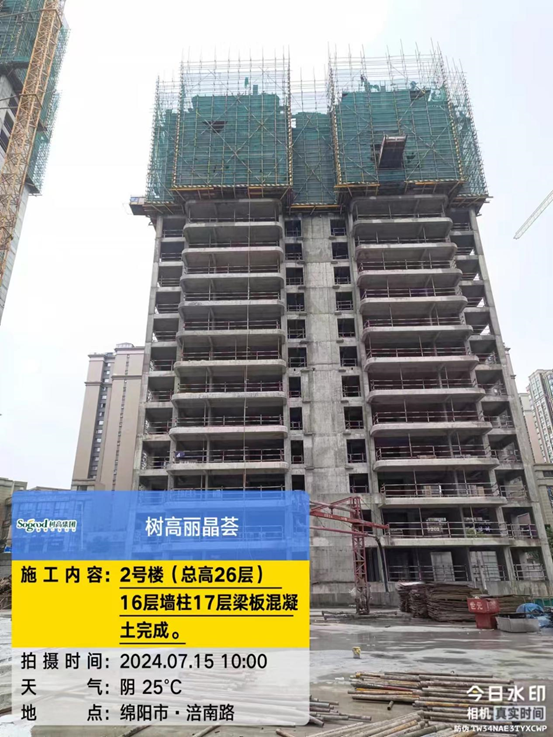

2、完成2#楼主体十六层墙柱、十七层梁板砼浇筑;

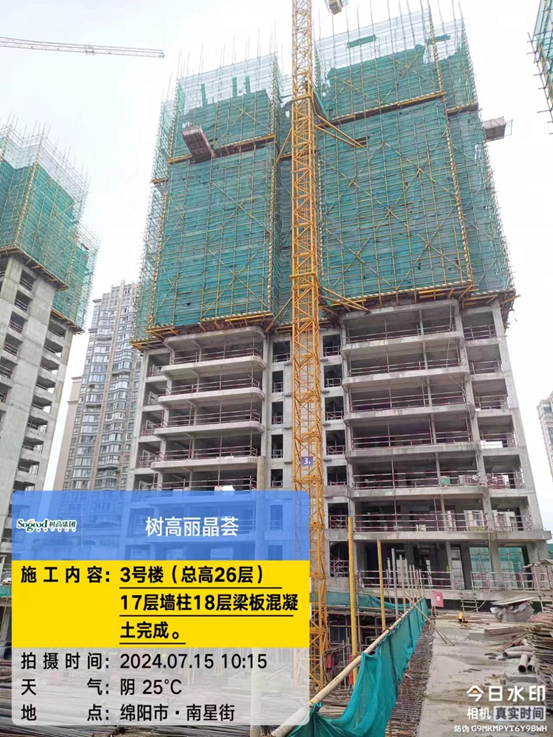

3、完成3#楼主体十七层墙柱、十八层梁板砼浇筑;

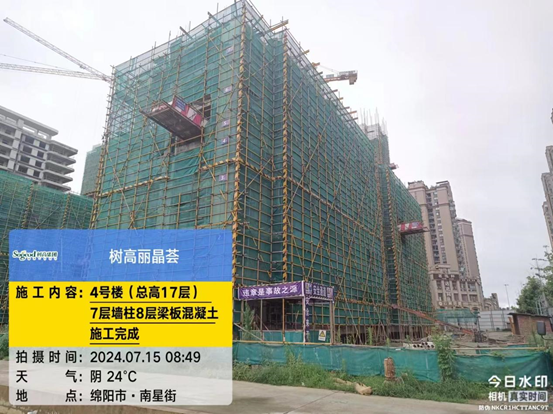

4、完成4#楼主体七层墙柱、八层梁板砼浇筑;

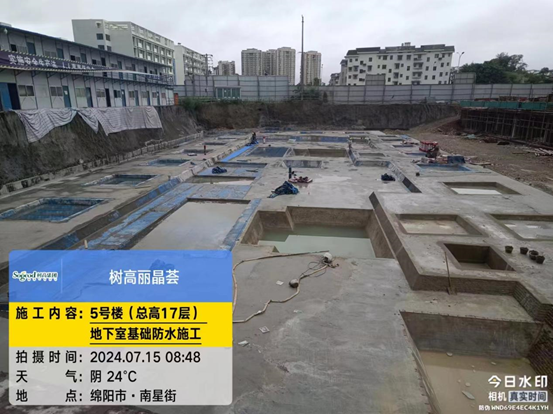

5、推进5#楼主体地下室基础防水施工;

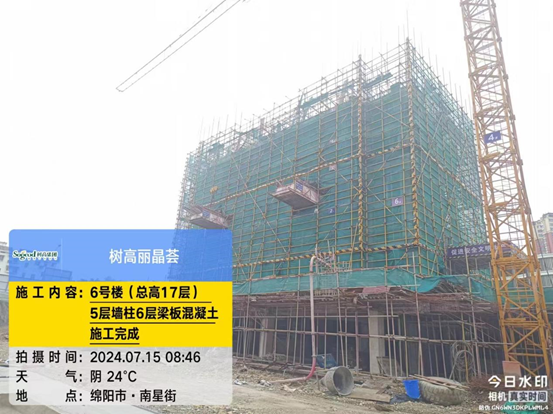

6、完成6#楼主体五层墙柱、六层梁板砼浇筑;

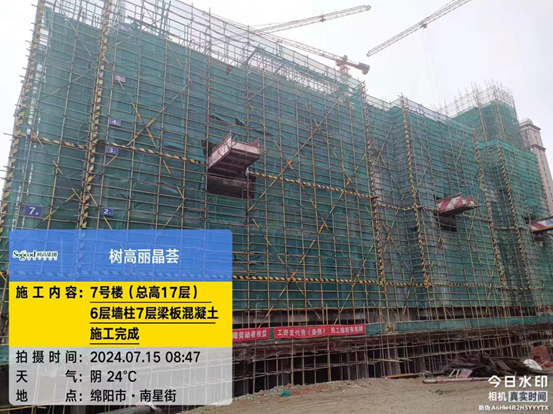

7、完成7#楼主体六层墙柱、七层梁板砼浇筑;

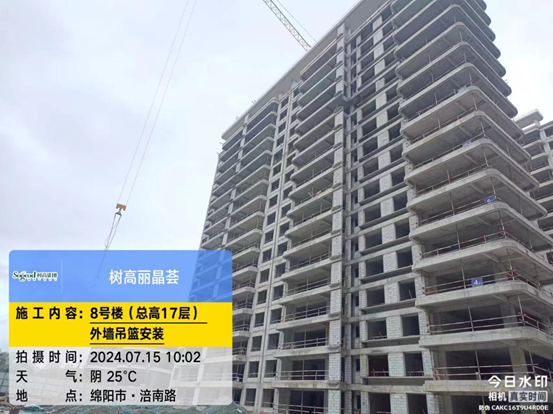

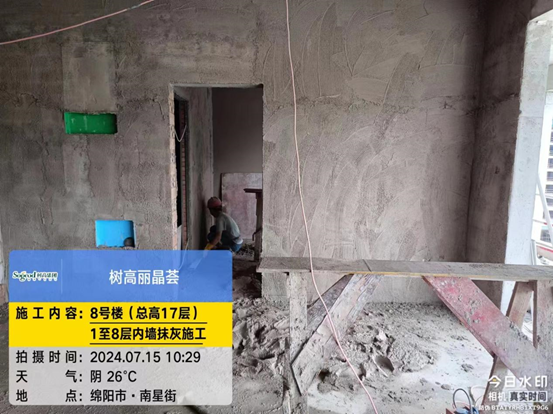

8、推进8#楼主体一层至八层内墙抹灰、外墙吊篮安装;

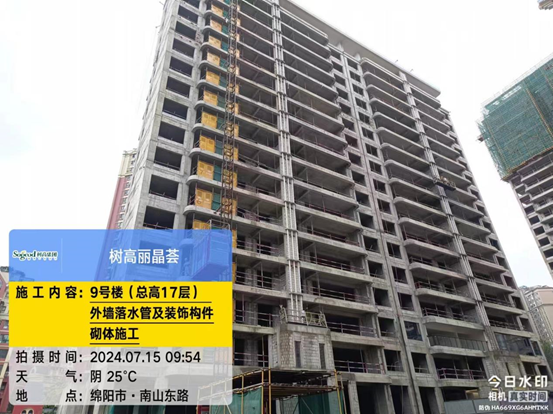

9、推进9#楼主体外墙落水管及装饰构件砌体施工。
