一、完成情况(截止7月15日):
1、土方回填施工完成了98%;

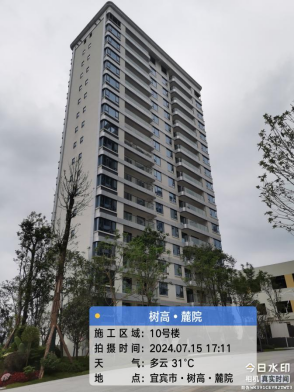

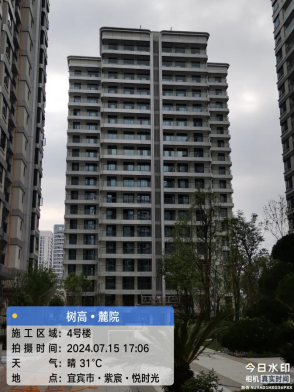

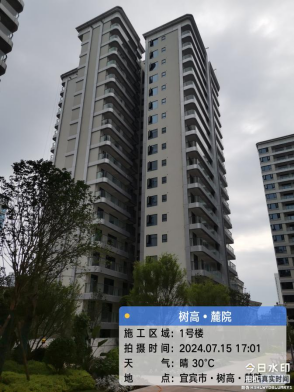

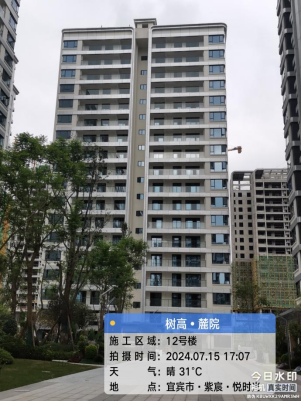

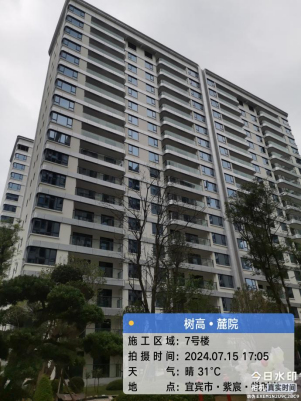

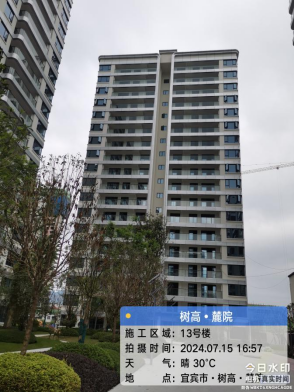

2、园林景观施工乔木完成98%,雨污主管安装完成98%,消防道路硬化已完成;
3、阳台栏杆安装完成,窗框固定及外框安装完成,玻璃安装完成98%;
4、公区贴砖完成95%,楼梯栏杆安装完成95%,楼梯间刮白完成95%;
5、除幼儿园餐梯外所有电梯安装完成;

6、外墙漆施工完成98%,阳台刮腻子完成99%;

7、室内雨污管接入室外主管99%;

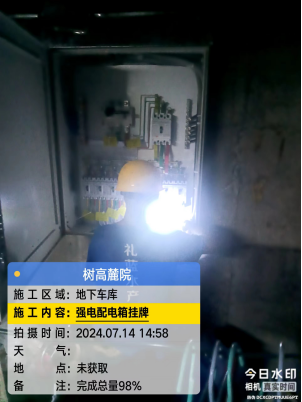

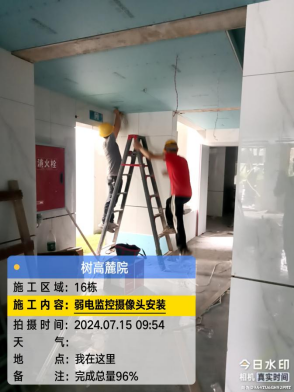

8、地下室灯具安装完成,桥架安装完成,变压器、高低压控制柜已安装完成,电缆安装完成,地下车库充电表箱完成;
9、地下室弱电桥架完成,地下室四合一缆线安装完成,园区背景音乐完成98%,监控完成98%;
10、地下室人防喷淋安装完成,消防联动报警设备安装完成98%,消火栓安装完成,消防水泵房完成,地下车库防火卷帘门完成,消防调试完成50%;
11、天然气安装完成98%;
12、自来水地下车库水管完成98%,住宅自来水水井管道安装完成50%;
13、人防门安装完成,人防门刷漆完成,人防口部风管完成;
