树高上院2022年3月工程进度
树高上院2022年3月工程进度
2022-03-28

一、2022年3月总结完成情况:

(一)别墅区域

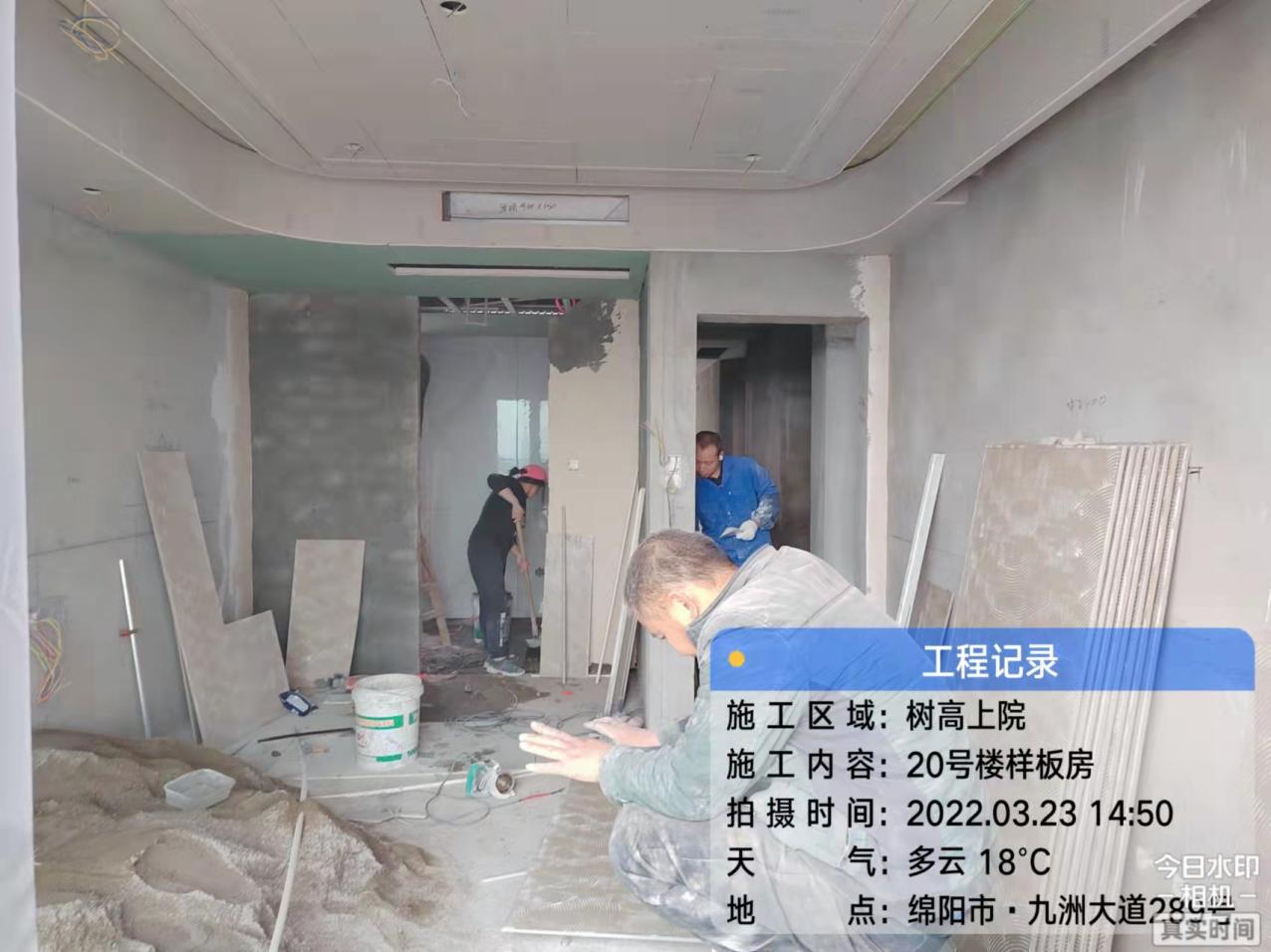

1、20#楼:推进中叠样板间装修任务。

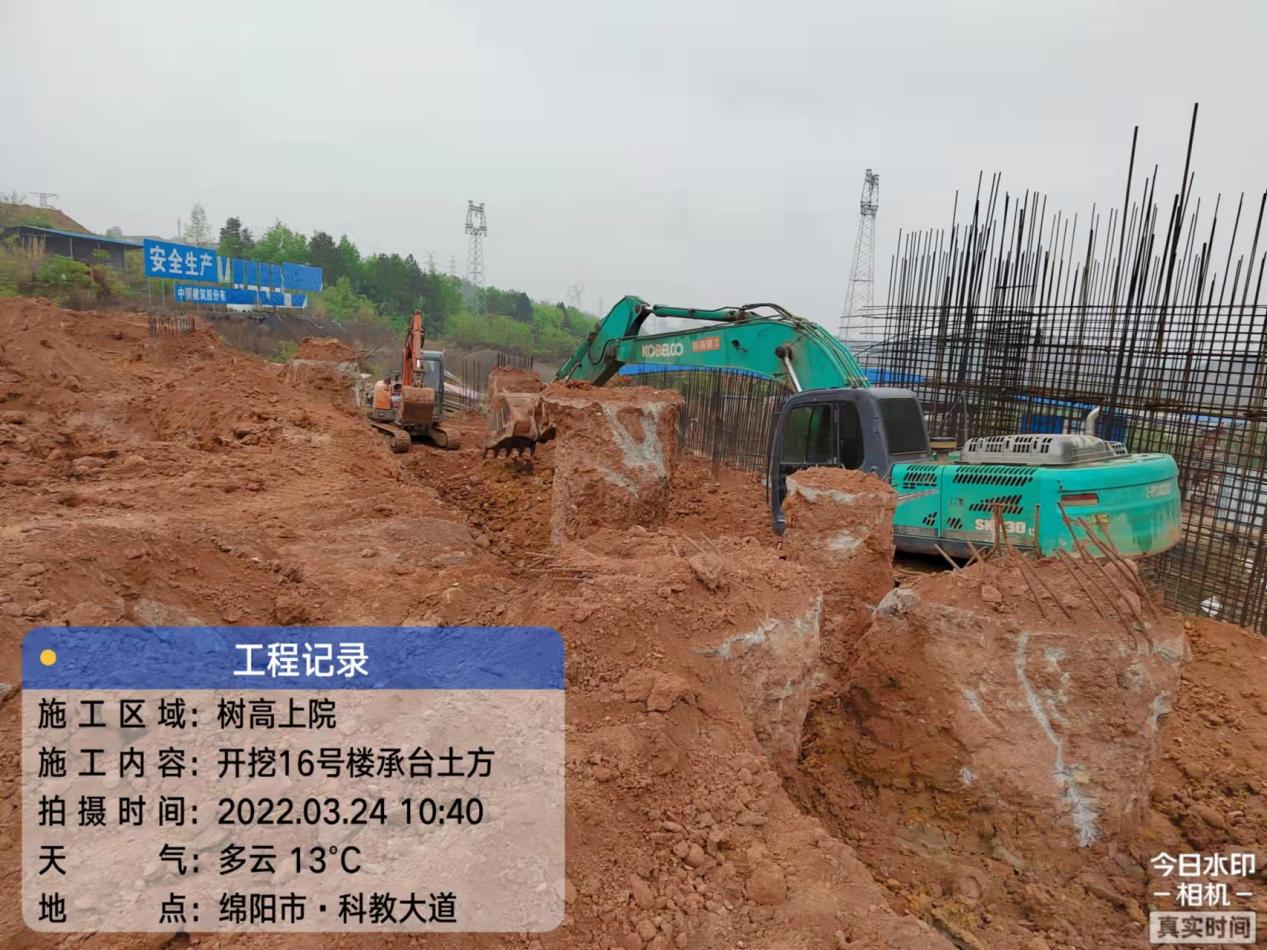

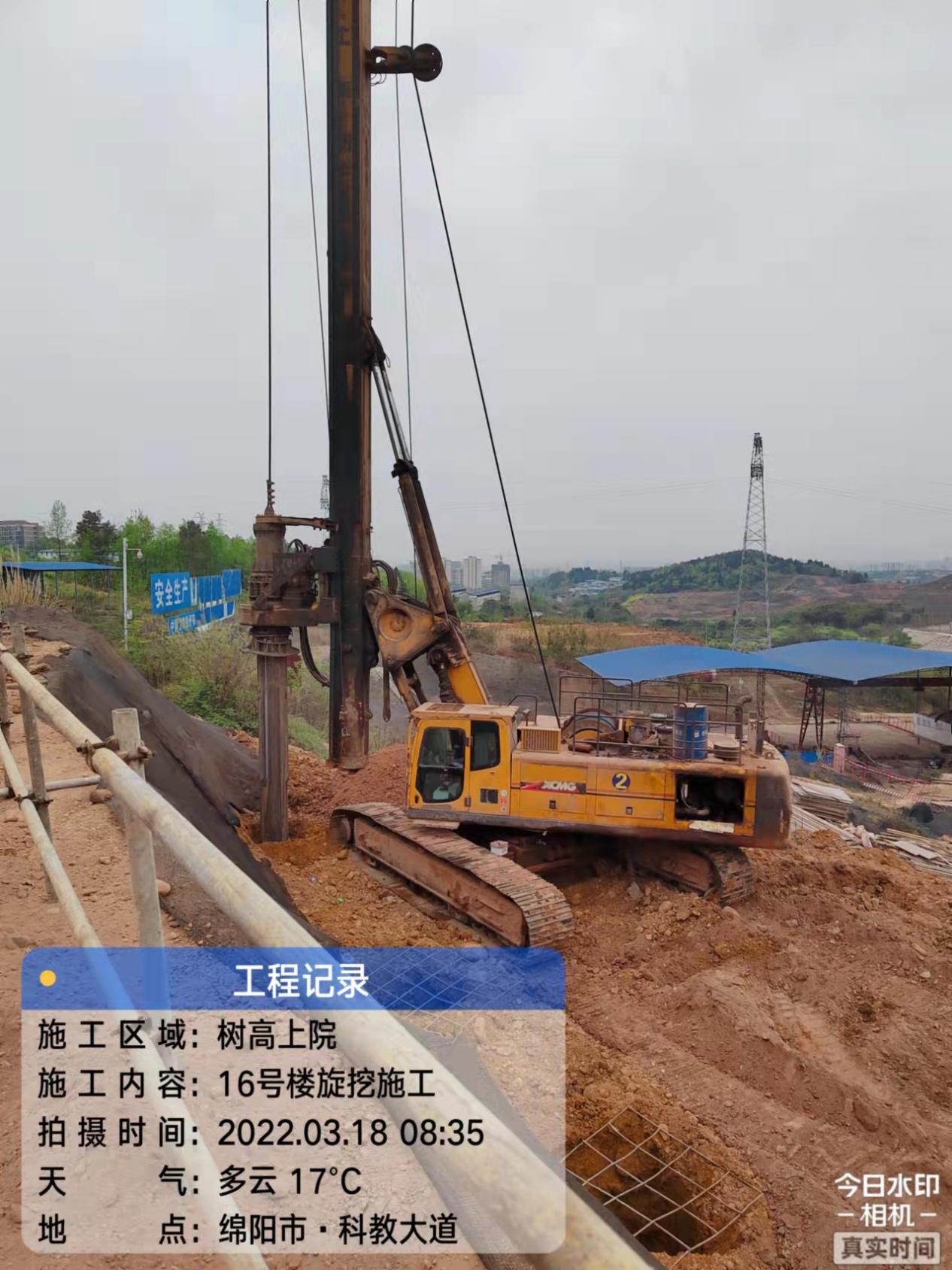

2、16#楼:完成主楼旋挖桩施工任务,完成桩间土方开挖任务20%;

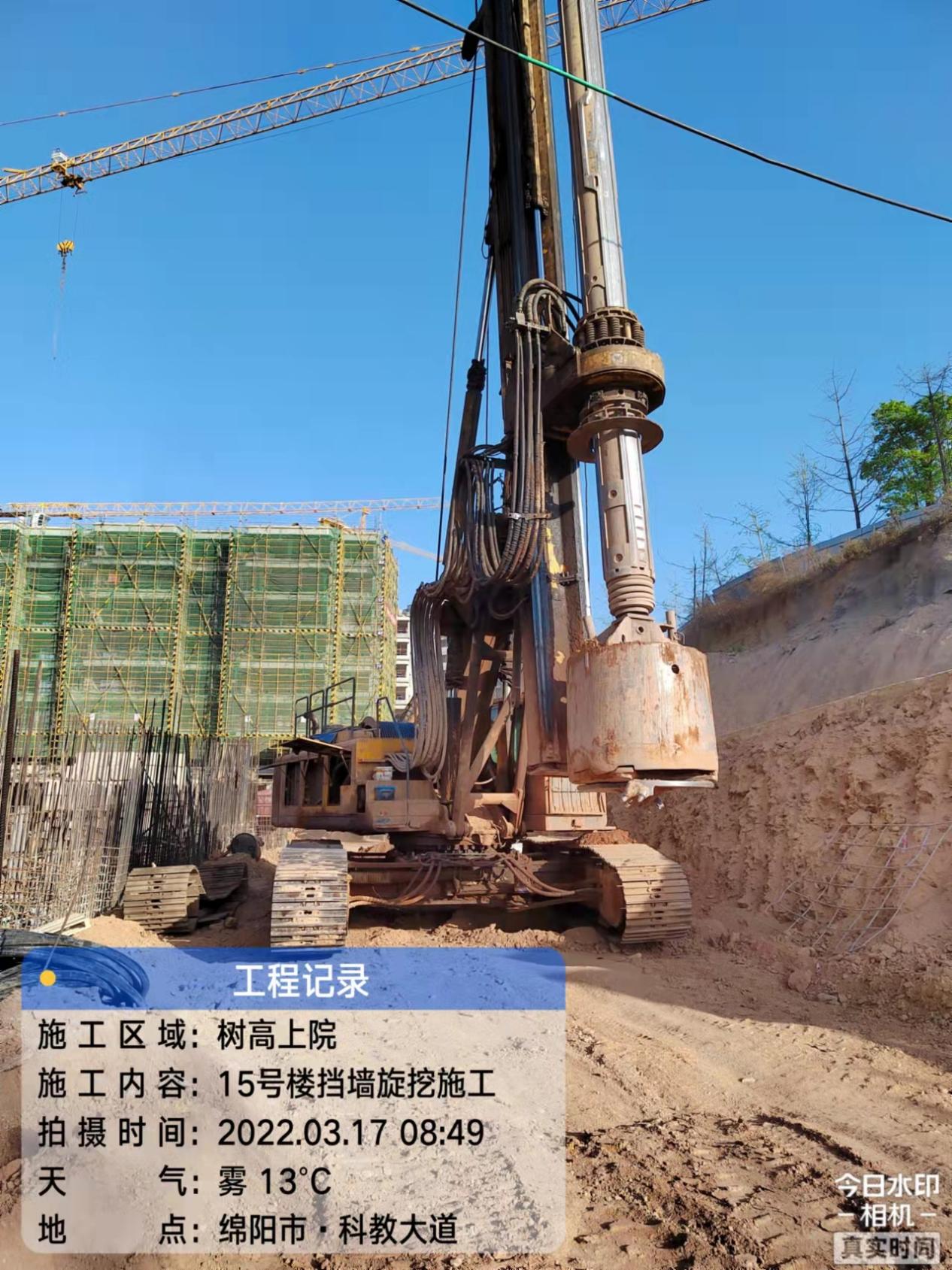

3、15#楼:完成主楼旋挖桩施工任务;

(二)高层区域:

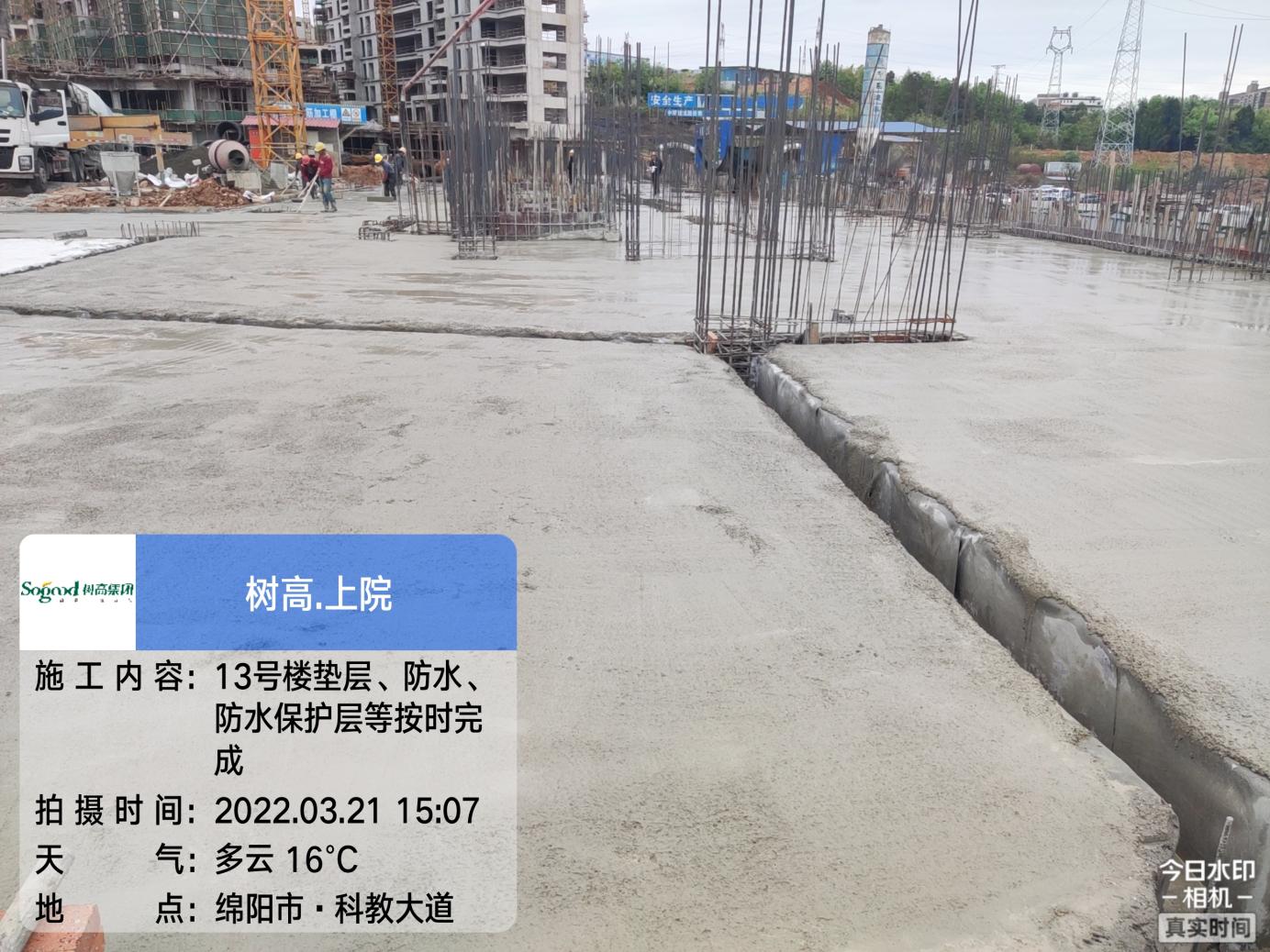

1、13#楼:完成基础施工;

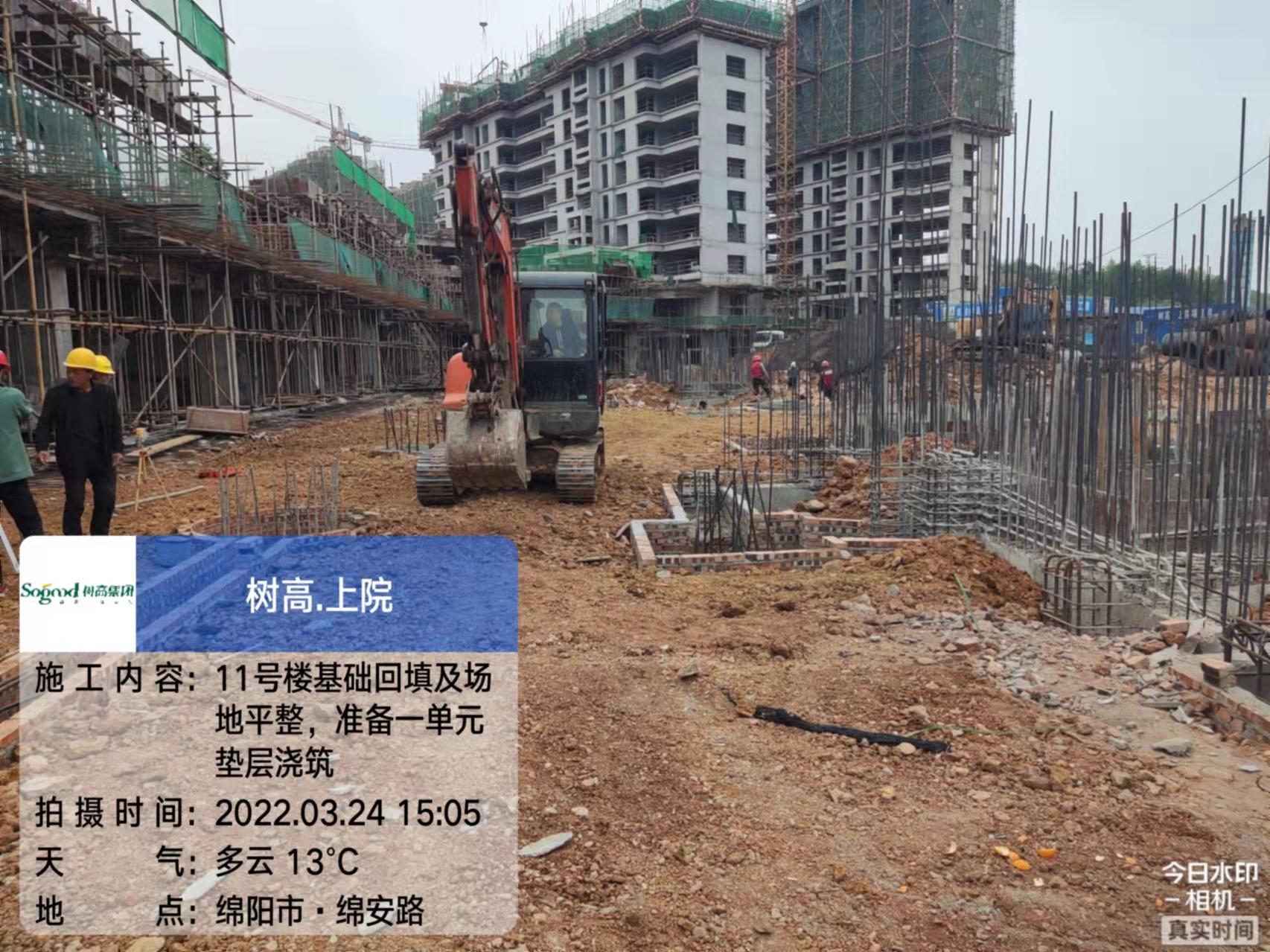

2、11#楼:完成基础土方回填和场地平整;

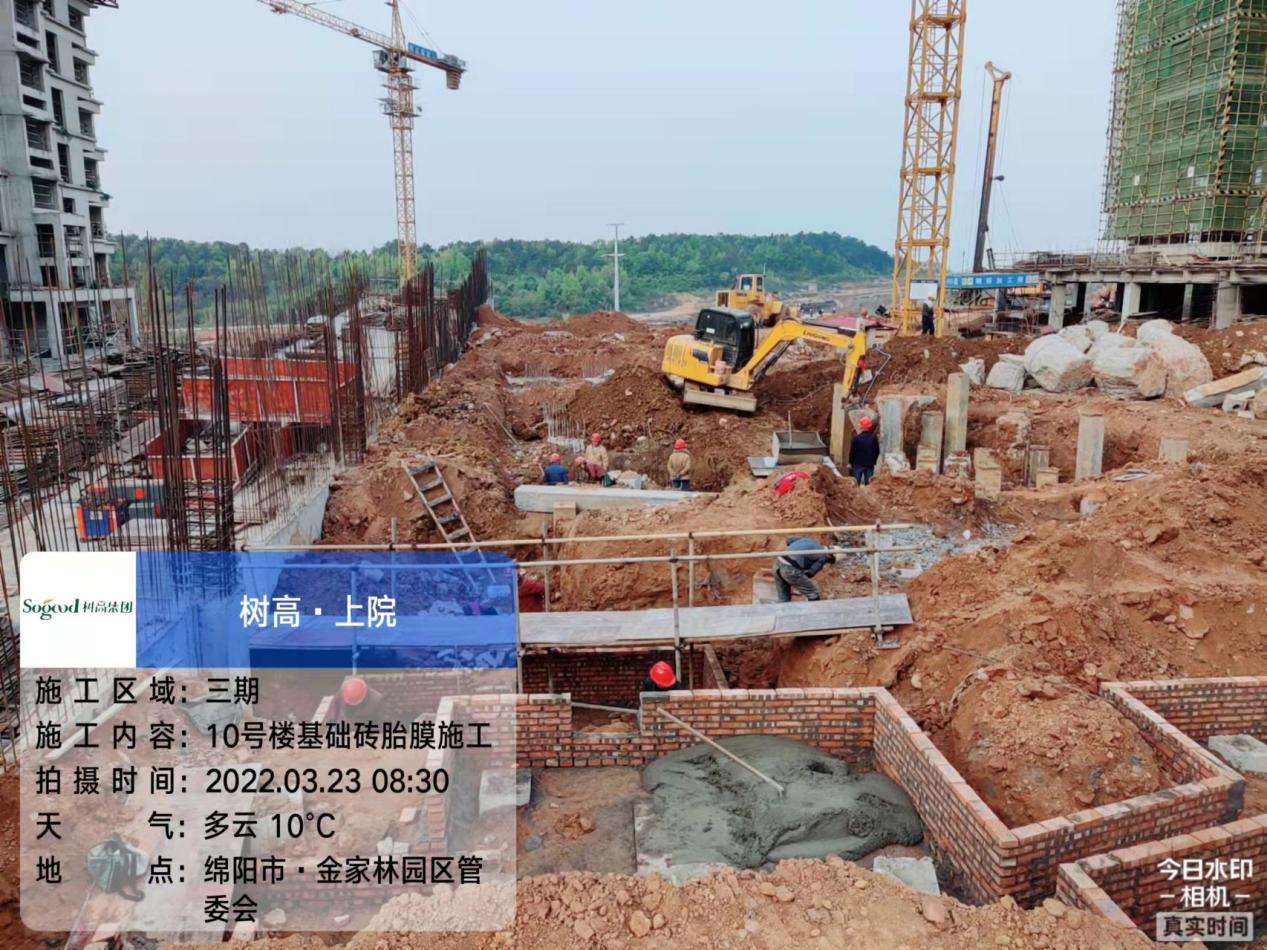

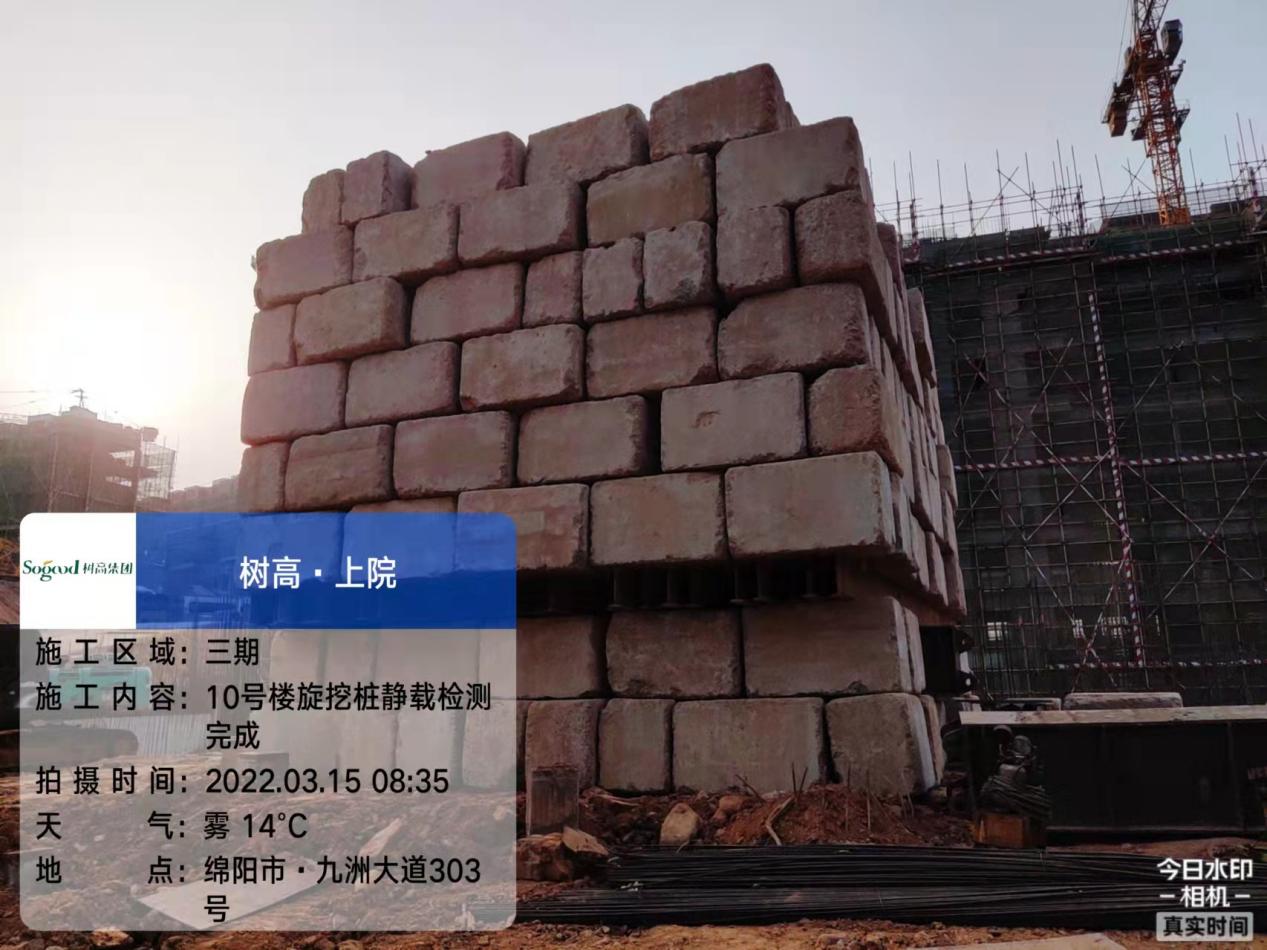

3、10#楼:完成桩基检测,完成承台基础土方开挖、砖胎膜施工20%;

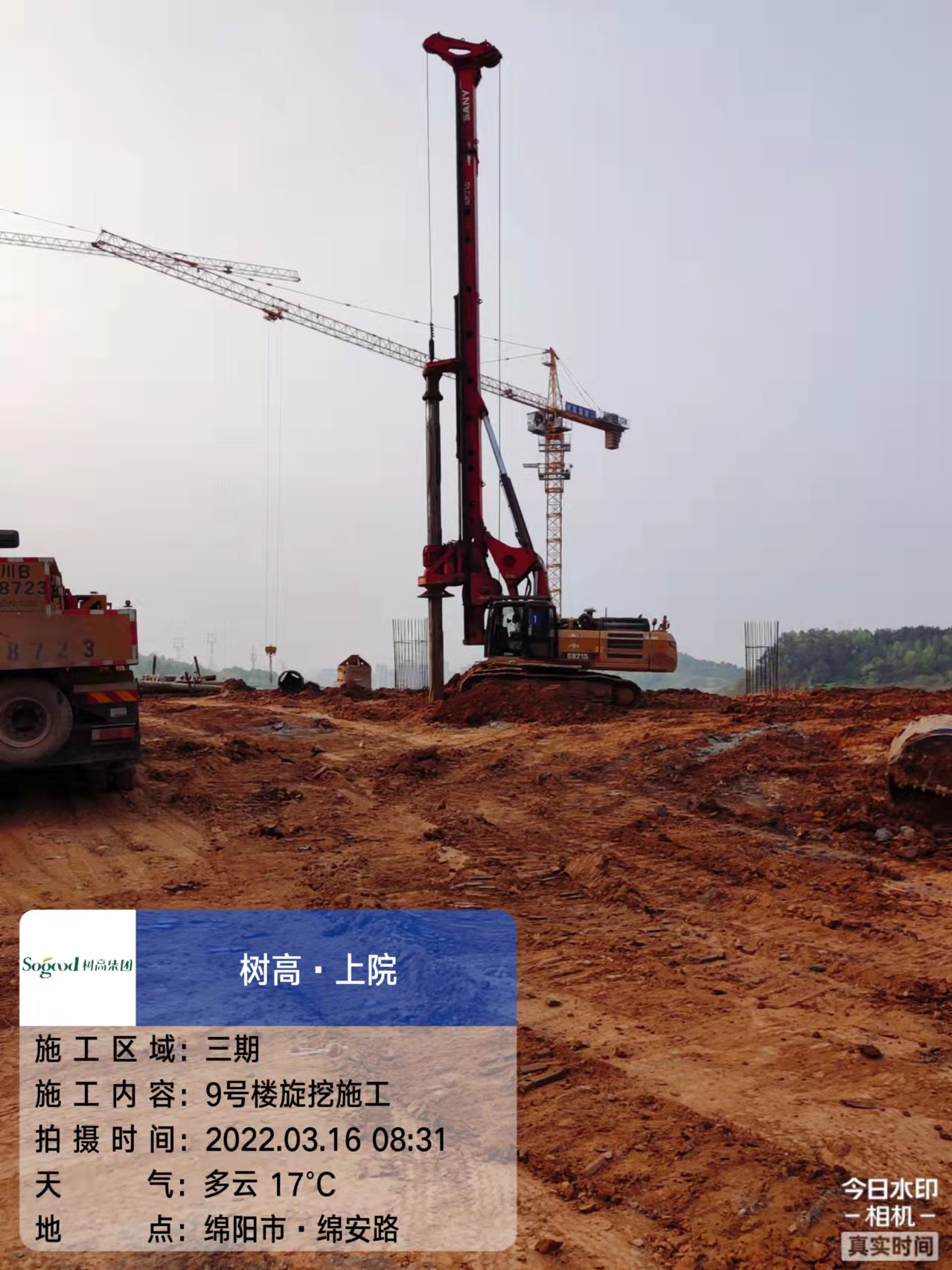

4、9#楼:完成主楼旋挖桩施工任务20%;

5、7#楼:完成主楼旋挖桩施工任务25%;

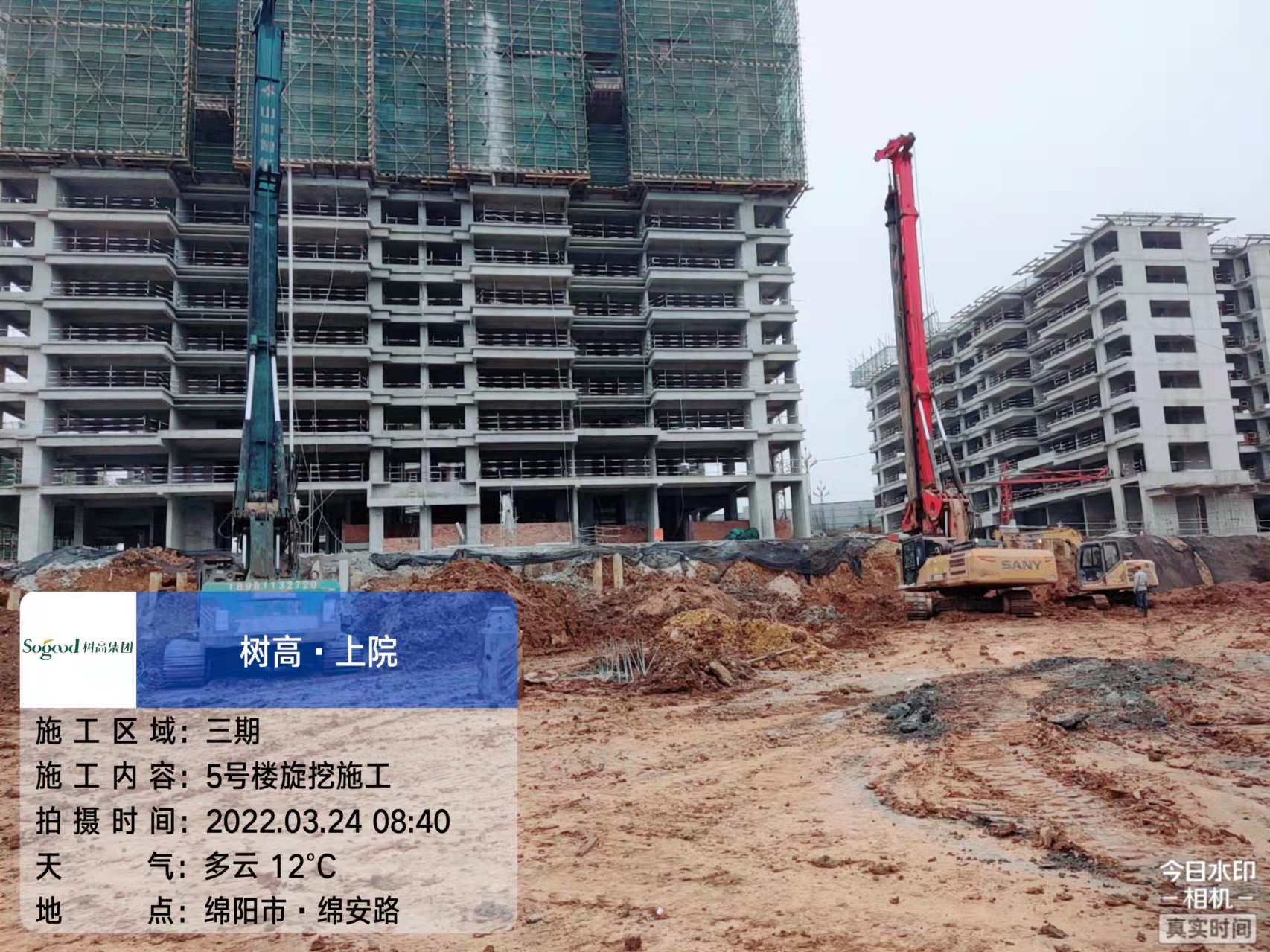

6、5#楼:完成主楼旋挖桩施工任务80%;

7、1#楼:完成一单元三层墙柱、四层梁板砼浇筑,二单元四层墙柱、五层梁板砼浇筑。

二、2022年4月工作计划

(一)别墅区域

1、20#楼:完成中叠样板间装修任务。

2、16#楼:推进基础施工;

3、15#楼:推进基础施工;

(二)高层区域:

1、13#楼:完成±0.000层施工。

2、11#楼:完成基础施工;

3、10#楼:推进基础施工;

4、9#楼:推进旋挖桩施工任务;

5、7#楼:推进旋挖桩施工任务;

6、5#楼:完成旋挖桩施工任务;

7、1#楼:完成六层墙柱、七层梁板砼浇筑(达到预售节点)
