一、本月完成情况
1. 1#楼已完成至11层。
2. 3#楼已完成至8层。
3. 4#楼已完成至7层。
4. 8#楼已完成至10层。
5. 5#楼一单元抗水板混凝土完成浇筑;二单元基础钢筋完成绑扎等待人防预埋安装后浇筑混凝土。
6 .9#楼基础抗水板完成浇筑混凝土。
7.二标主楼桩已施工完成,地下室桩已完成80%。
二、下月进度计划
1. 推进1#、3#、4#、8#楼主体施工和1#楼砌体施工。
2. 推进5#、9#、10#楼地下室施工。
3. 推进16#、6#、7#楼基础施工。

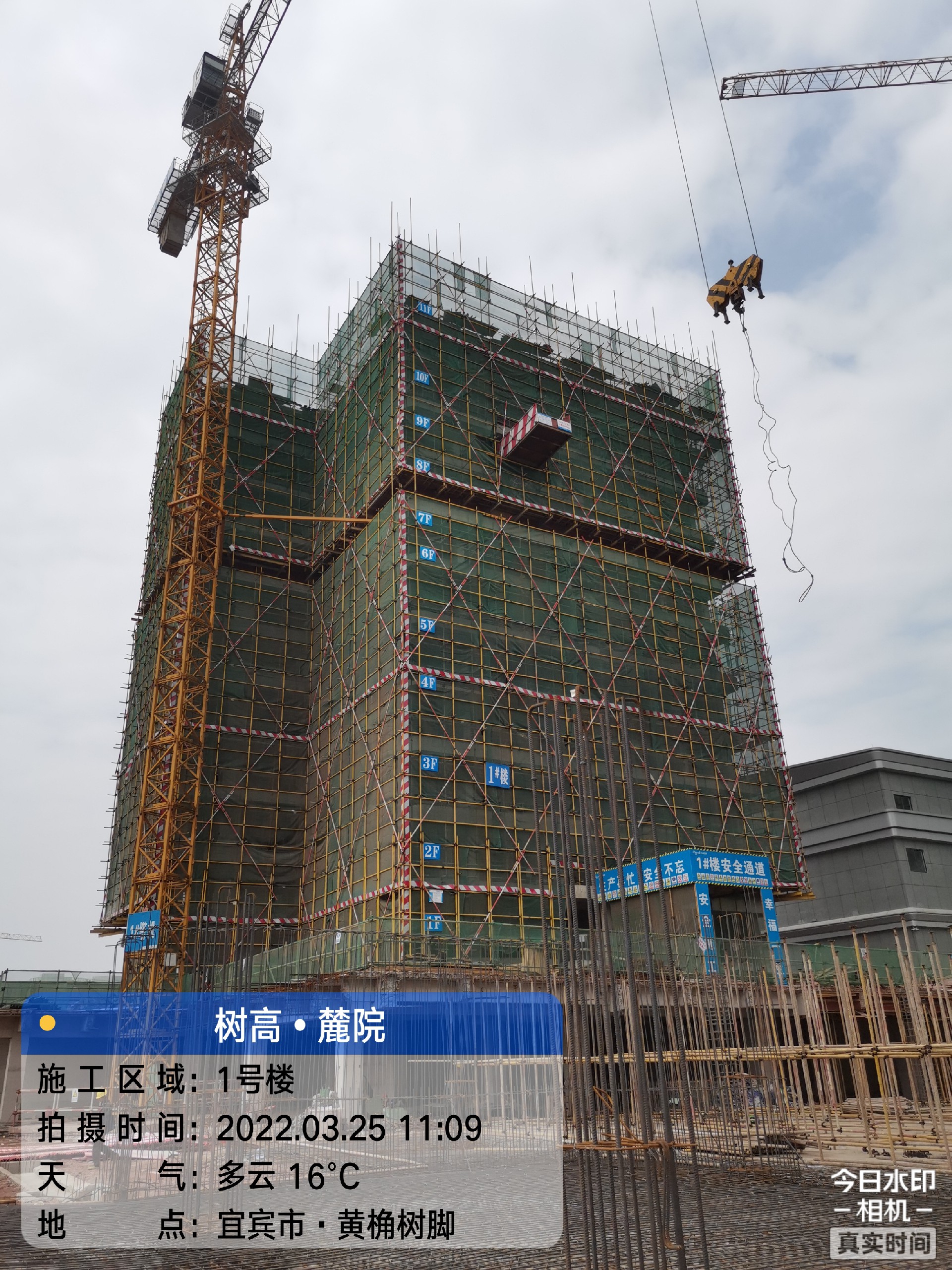

【1#楼11层】

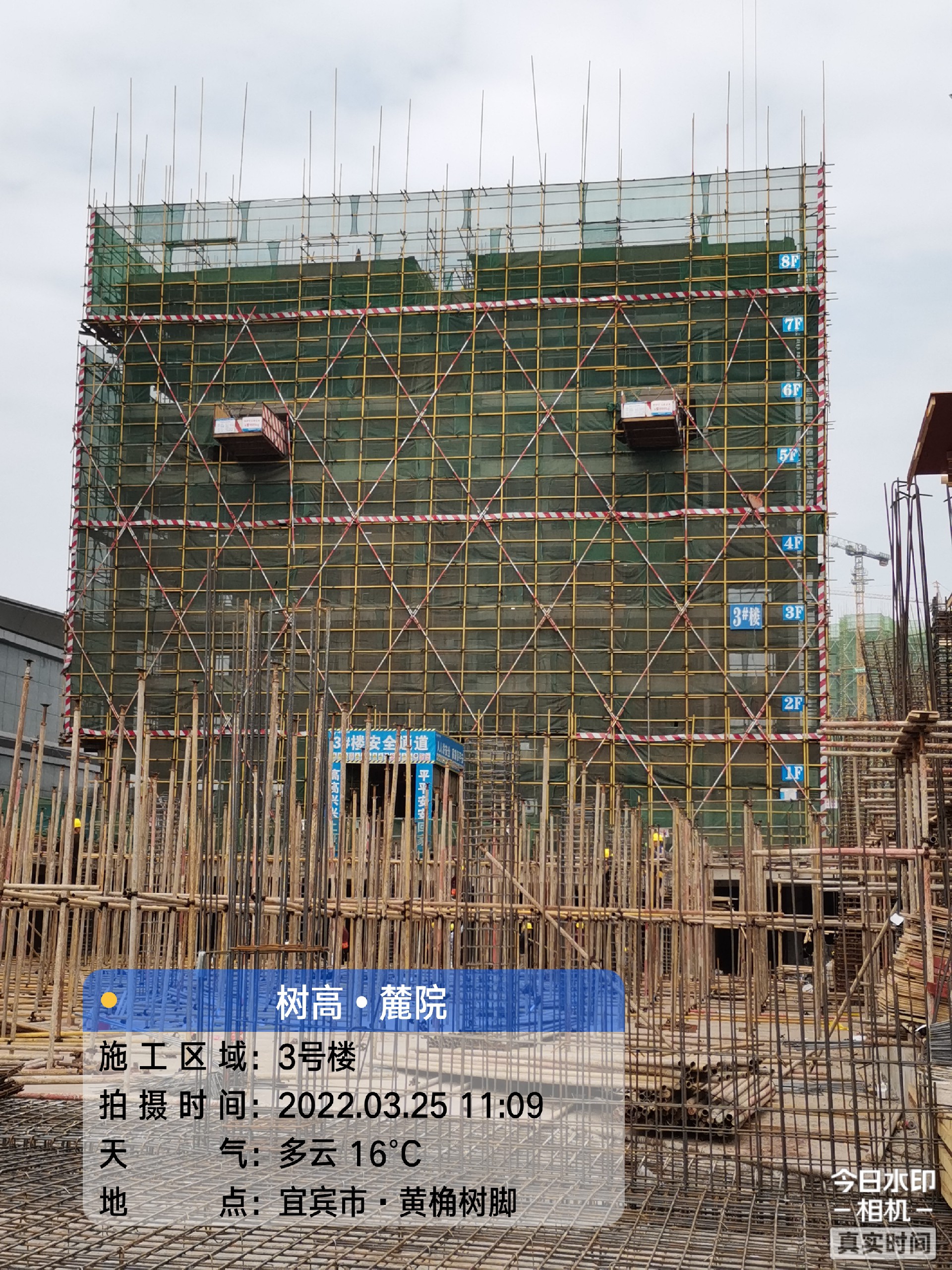

【3#楼8层】

【4#楼7层】

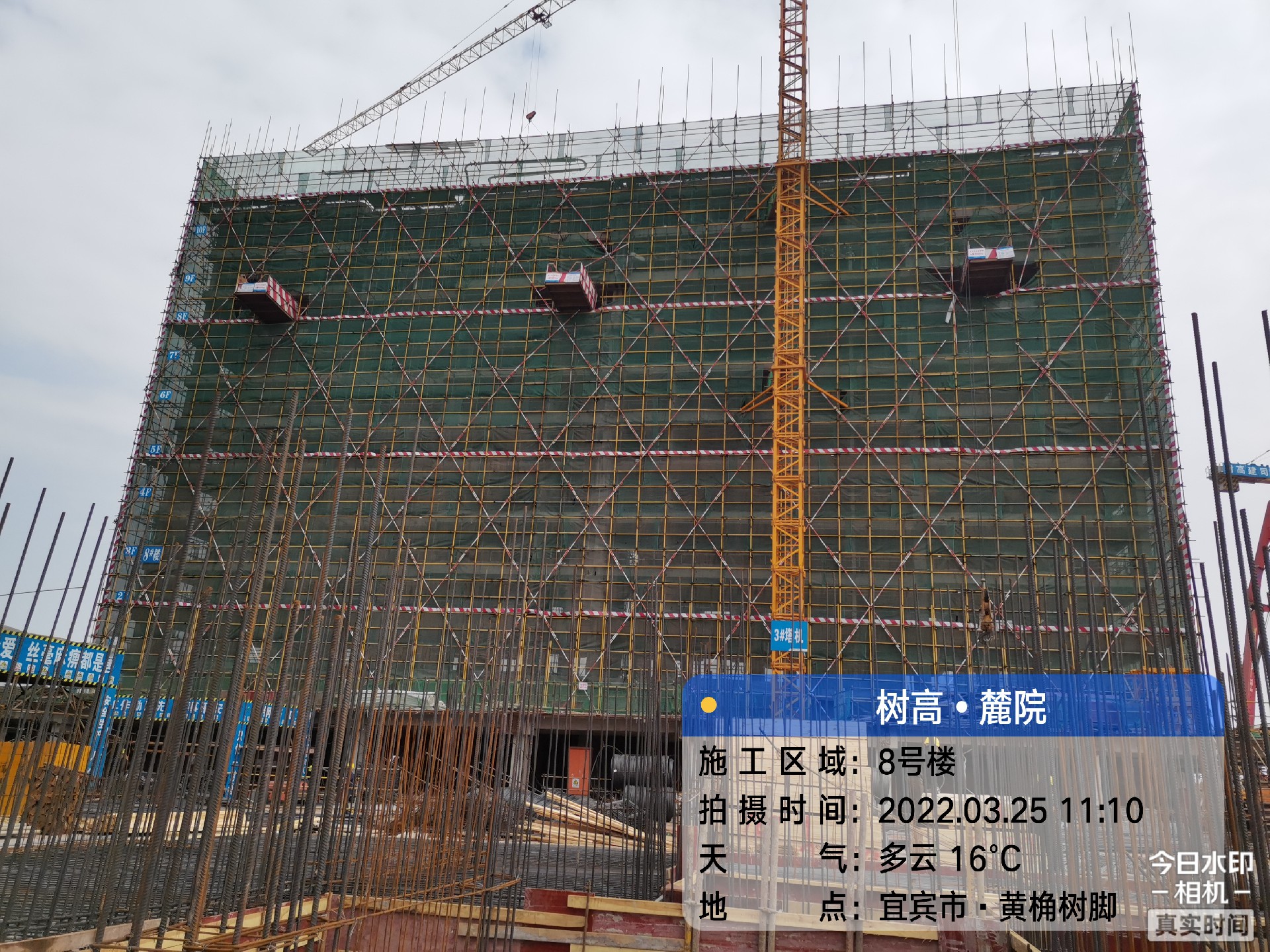

【8#楼10层】

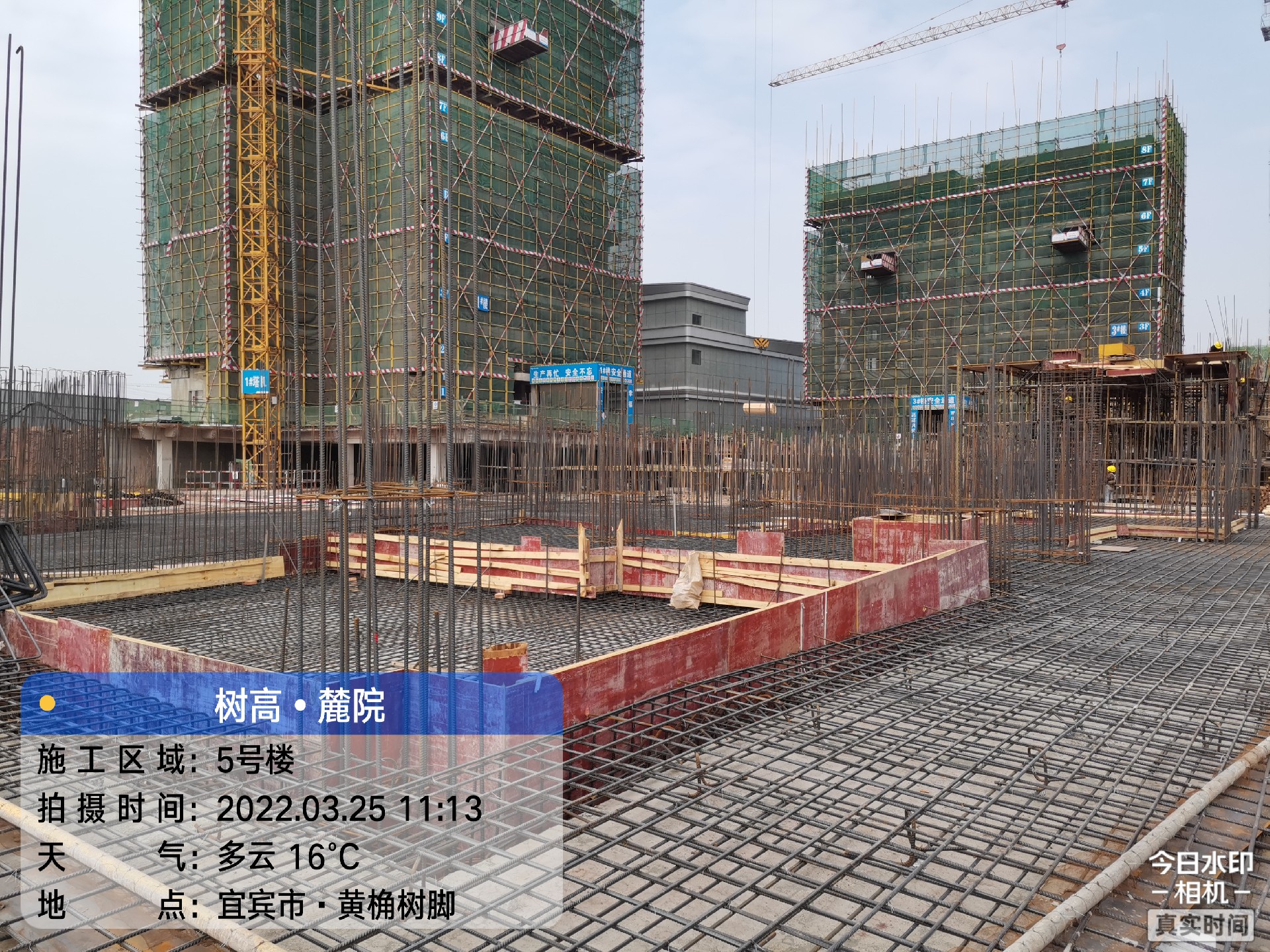

【5#楼基础】

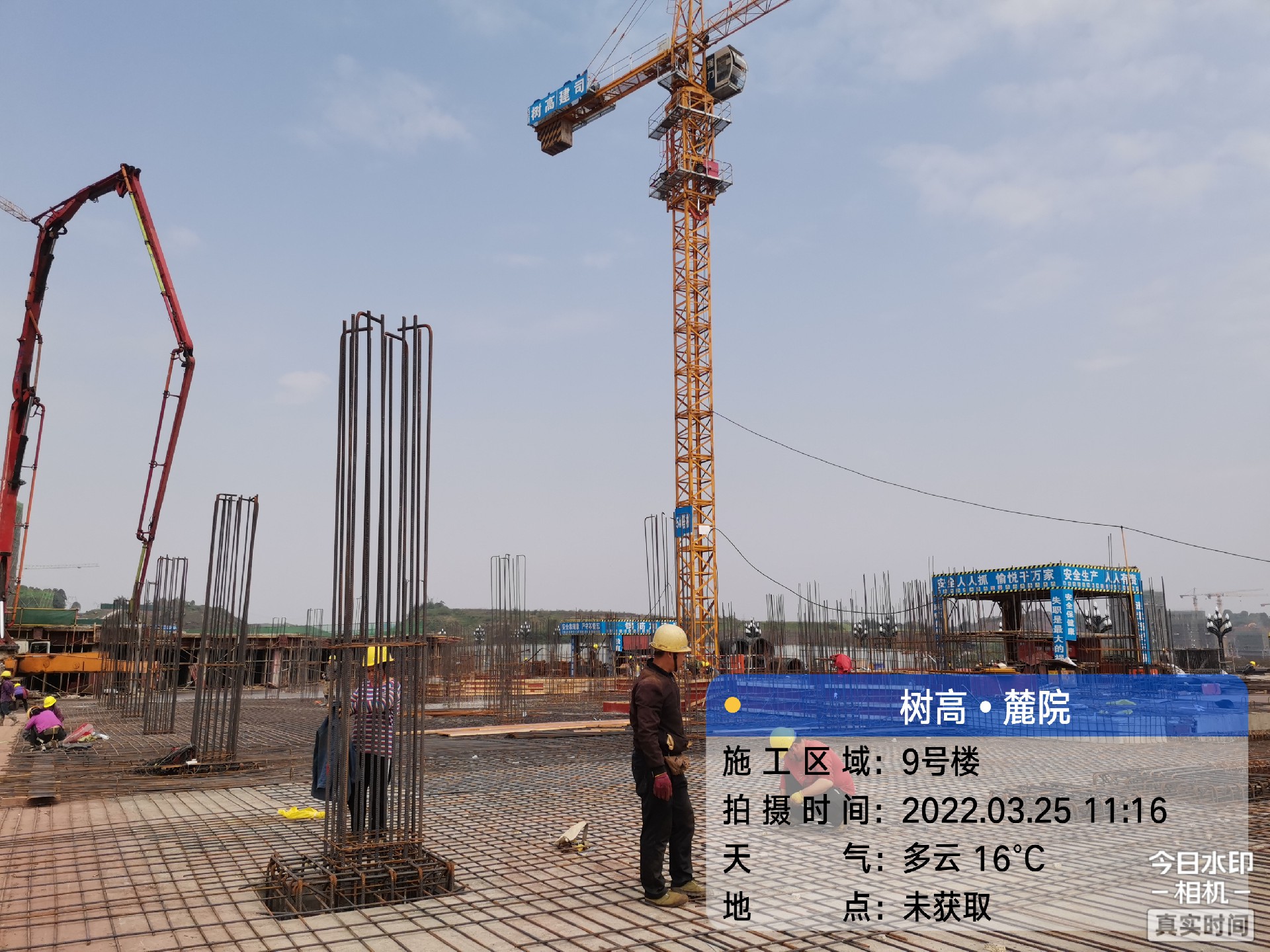

【9#楼基础】

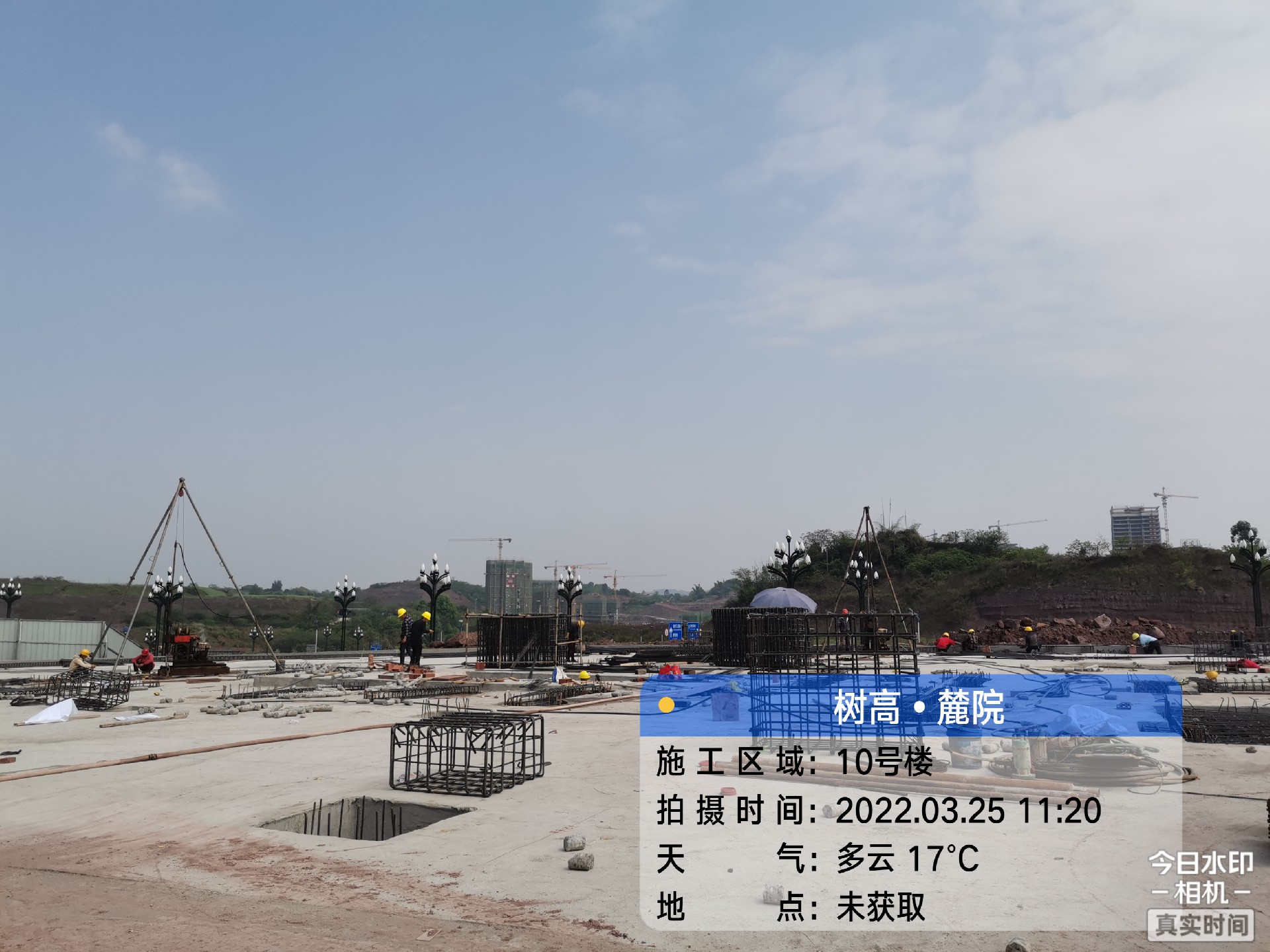

【10#楼基础】

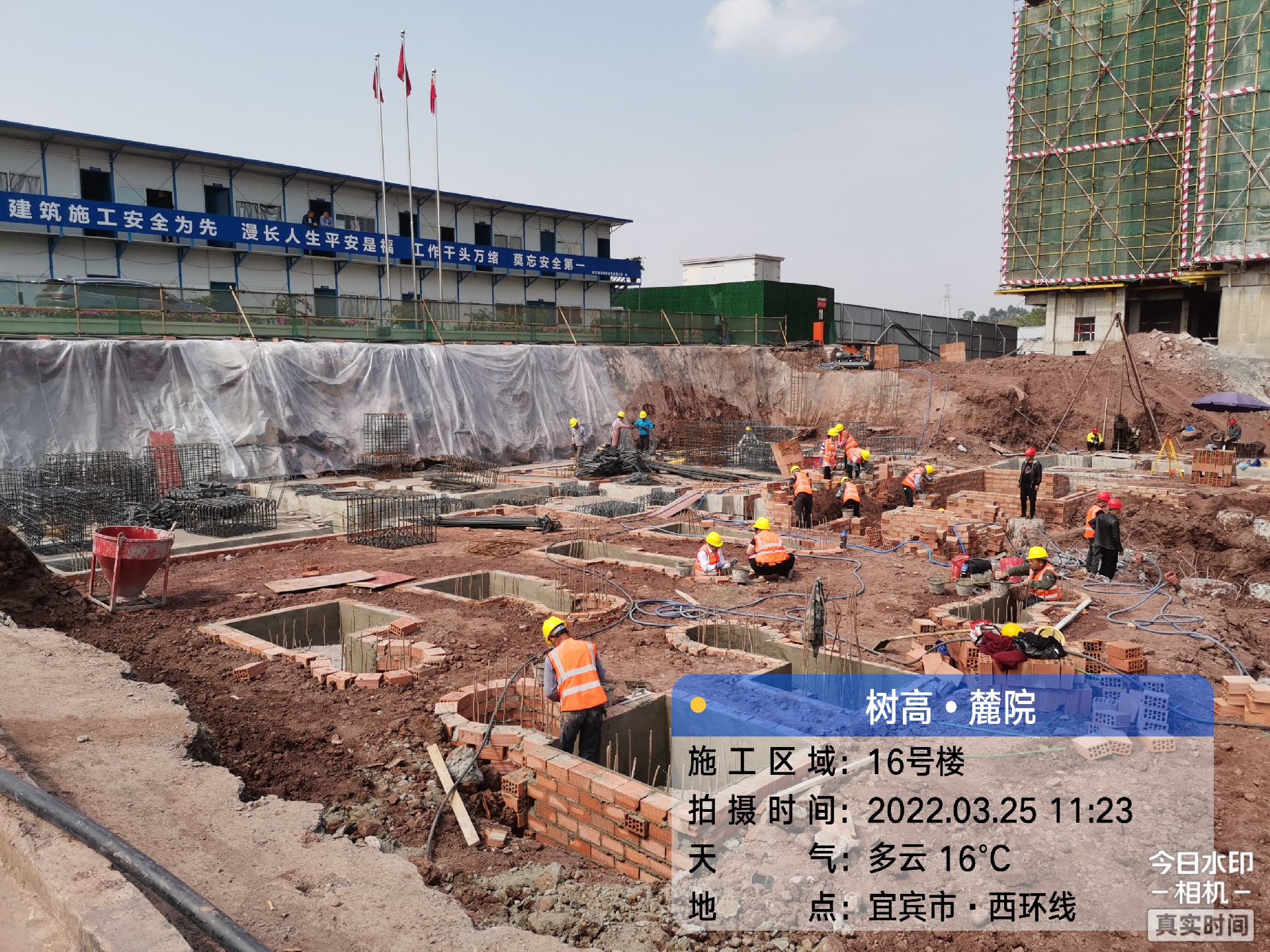

【16#楼基础】
