一、完成情况(截止7月15日):

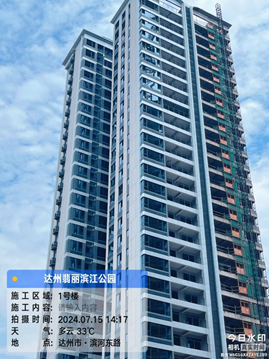

1、1#楼:飘窗百叶安装完成;门窗玻璃安装完成85%;亮化配管施工完成;屋面风机安装完成;公区装饰材料转运完成50%;室内保温施工完成10%;公区弱电配管及穿线完成;亮化灯带安装40%

2、2#楼:门窗玻璃安装完成95%;室内保温施工完成;屋面风机安装完成;亮化配管施工完成;公区装饰材料转运完成50%;公区弱电配管及穿线完成;

3、3#楼:门窗玻璃安装完成95%;室内保温施工完成;屋面风机安装完成;亮化配管施工完成;弱电配管穿线施工完成60%;公区装饰材料转运完成50%;

4、4#楼:室内排水管安装完成;屋面风机安装完成;亮化配管施工完成;门窗玻璃安装完成50%;

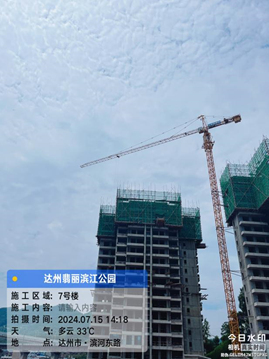

5、7#楼:十七层结构完成45%;
6、8#楼:十八层结构完成45%;
7、中庭地下室:负一层、负二层砌体完成90%,砌筑抹灰完成80%;负二层风管安装完成;负一层消防喷淋、消火栓管道安装完成;负一层照明穿线、灯具安装完成50%;
8、S2商业:屋面防水施工完成90%;室内砌体完成90%;外墙抹灰45%;
9、S3商业:接3号楼区域基础土方完成;砖胎模完成80%;
10、9#楼:一层结构完成50%;
11、10#楼:一层结构完成50%;
12、总坪土方回填进场。
