一、完成情况(截止6月30日):

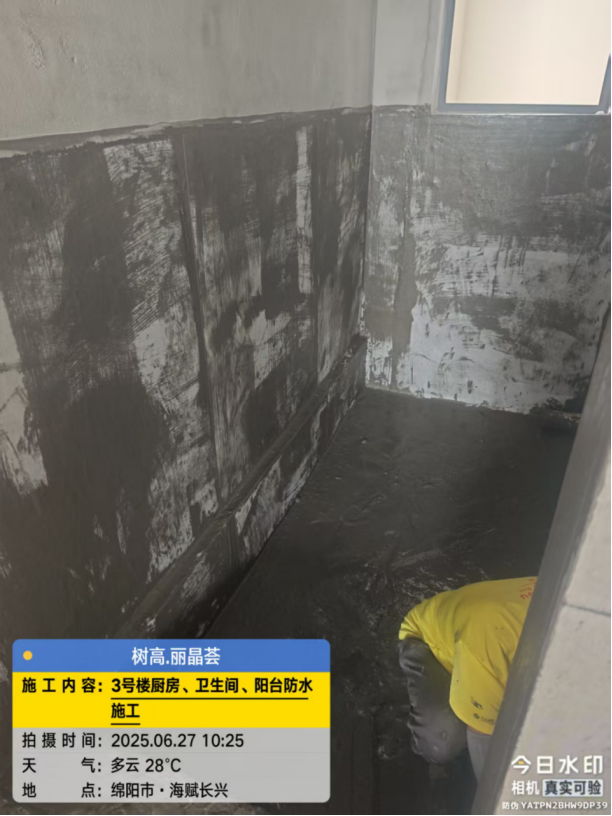

1、推进1#楼公区涂料施涂;

2、完成2#楼公区涂料施涂;

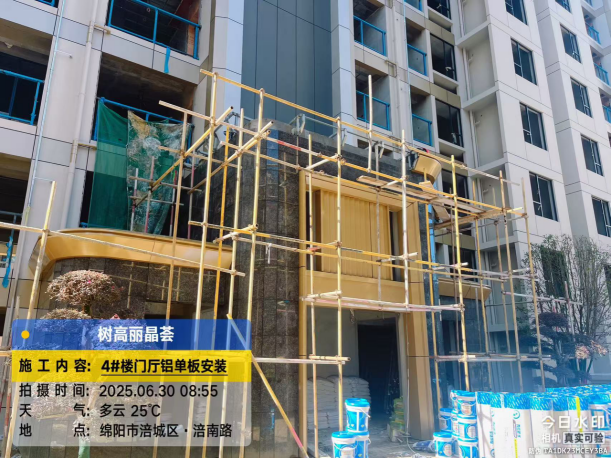

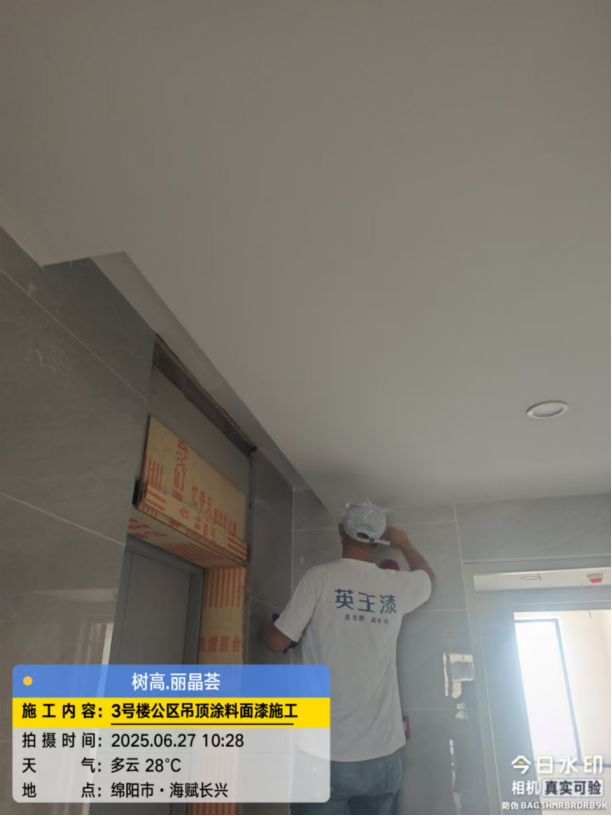

3、推进3#楼公区涂料施涂,及门厅石材安装;

4、完成4#楼公区贴砖,并推进公区吊顶,及门厅石材安装;

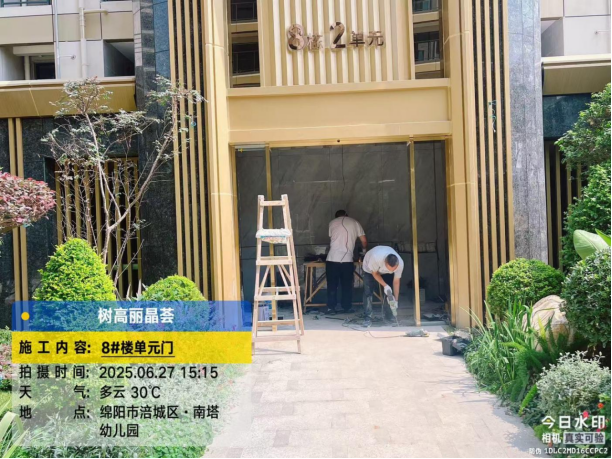

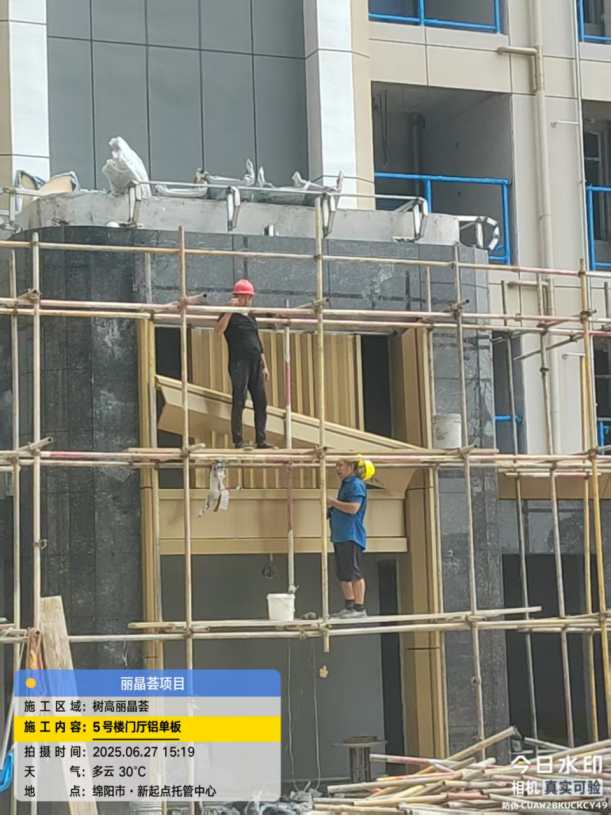

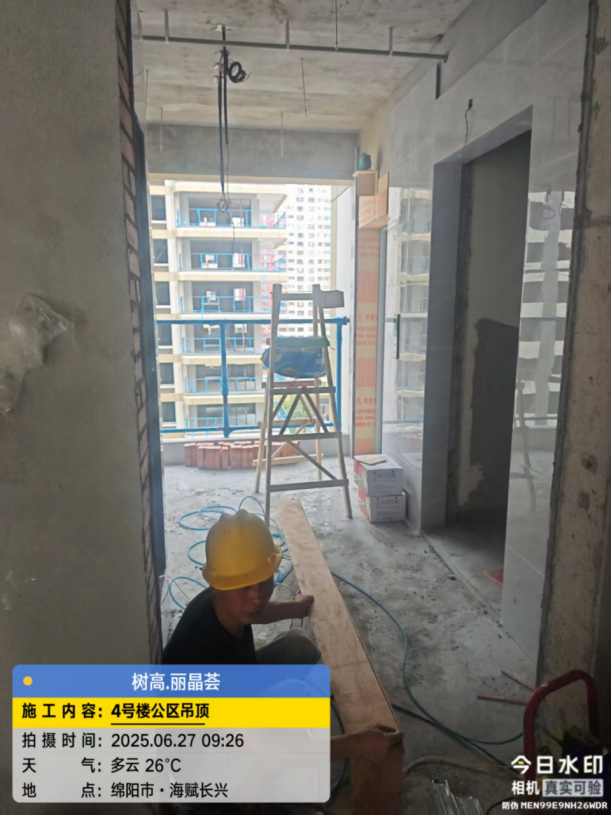

5、完成5#楼栏杆安装、门窗安装、公区贴砖,及推进公区吊顶、楼梯栏杆安装、门厅铝单板安装等;

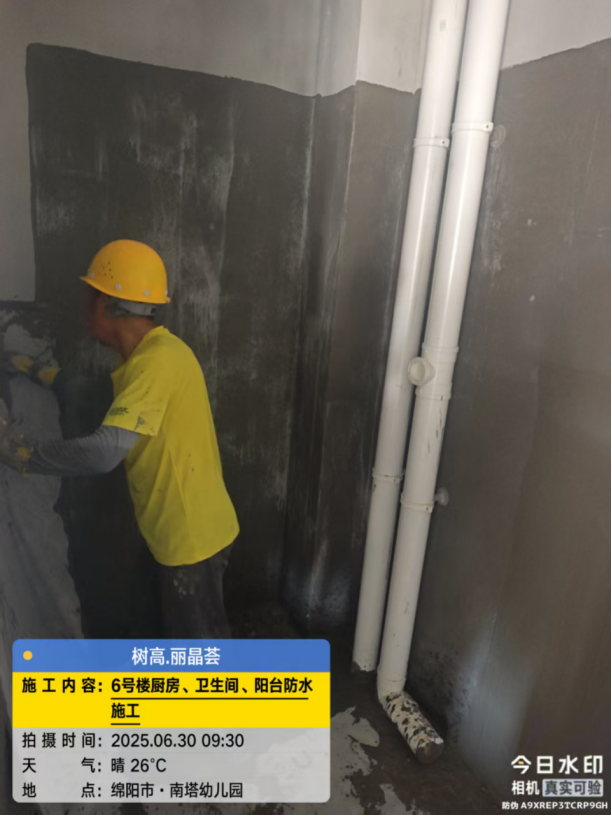

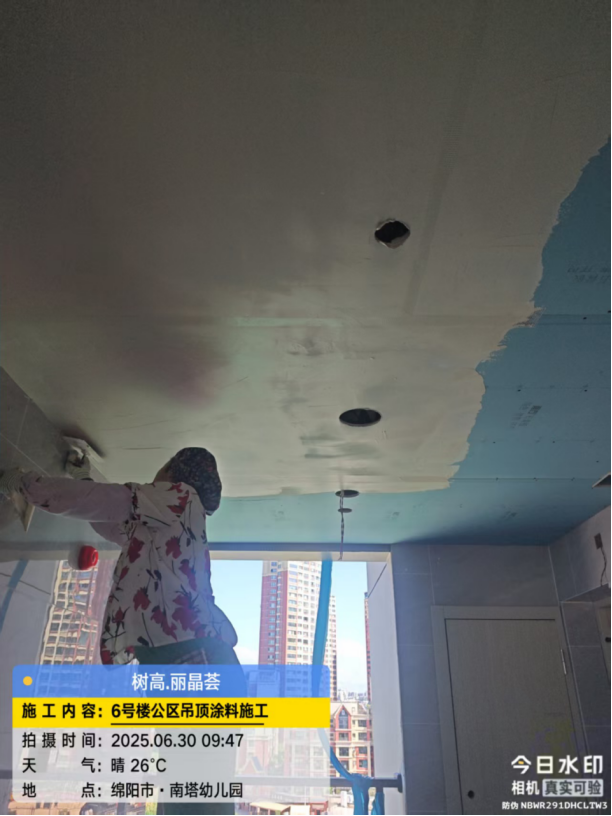

6、完成6#楼公区贴砖、吊顶,推进公区涂料;

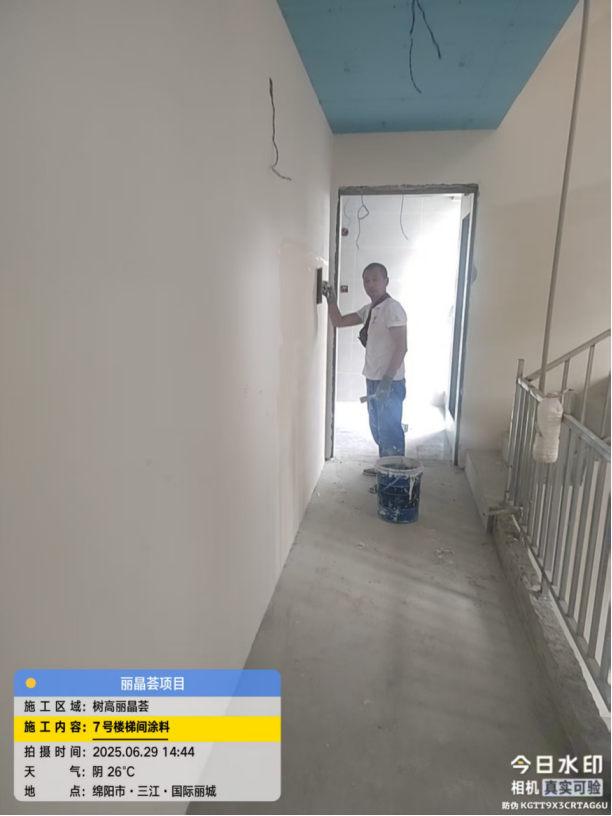

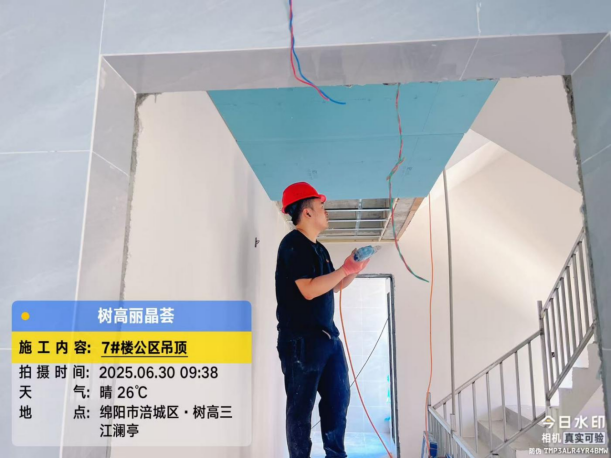

7、完成7#楼公区贴砖,并推进公区吊顶和涂料;

8、推进9#楼架空层贴砖、吊顶;

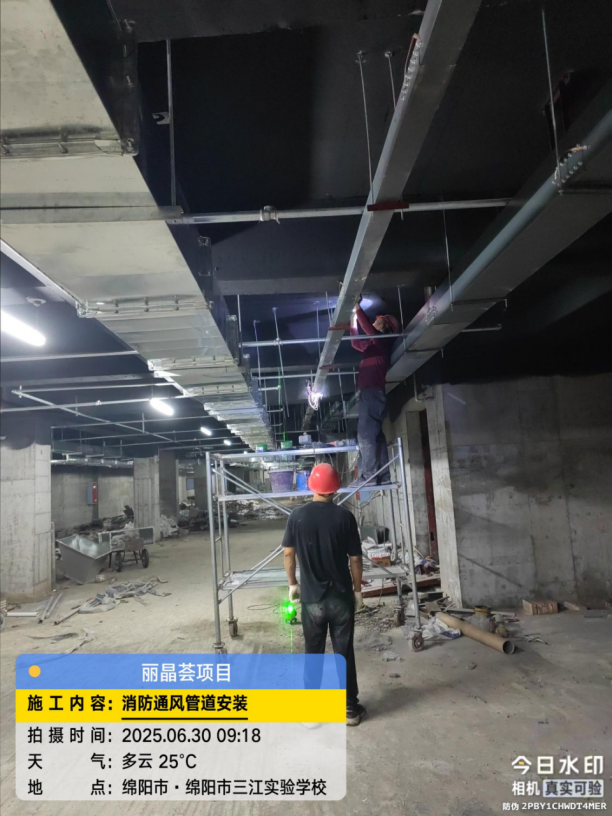

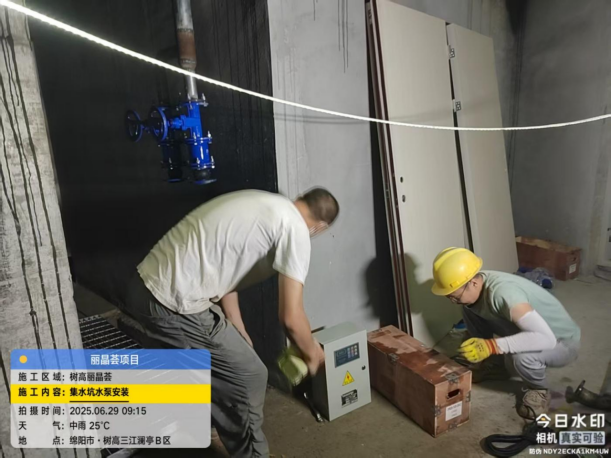

9、消防工程:推进地下室消防喷淋管、普消管、桥架、通风管网、报警设备、防火门安装及零星施工;

10、安防工程:基本完成地下室电梯前室门禁系统布线、监控布线,及推进零星施工;

11、强电工程:推进地下室桥架安装、配电室基础施工和部分配电箱安装;

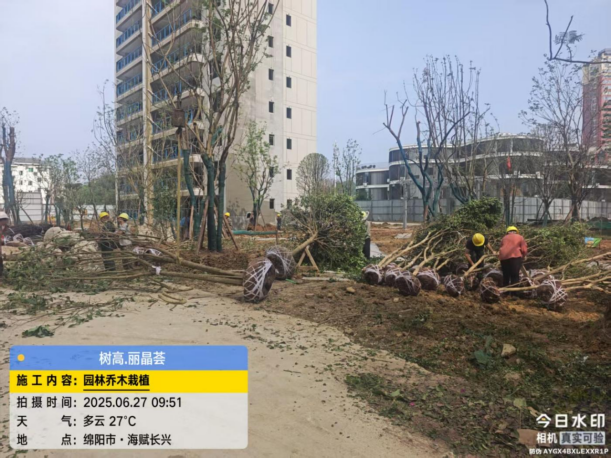

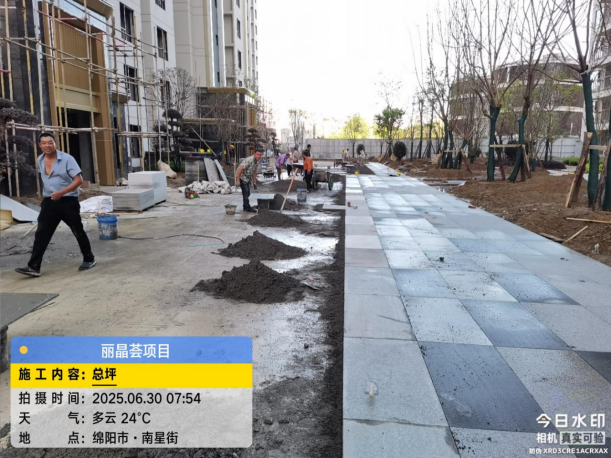

12、园林工程:推进乔木种植、堆坡造型、围墙、石材铺贴、园区道路等施工;

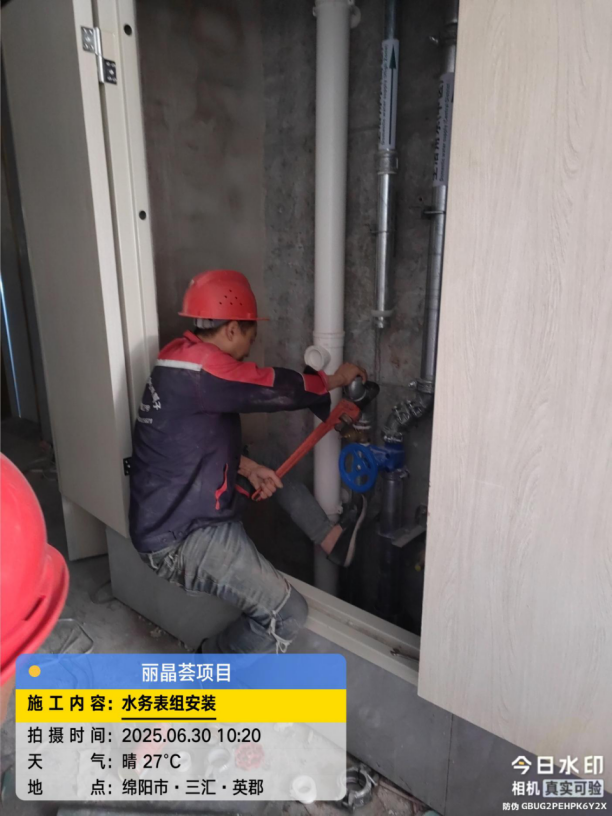

13、自来水工程:推进部分户表分水器制作、安装;

14、地坪漆工程:推进地下室地坪基层打磨、部分底漆施涂;

15、燃气工程:推进主管网接头、支管网安装;

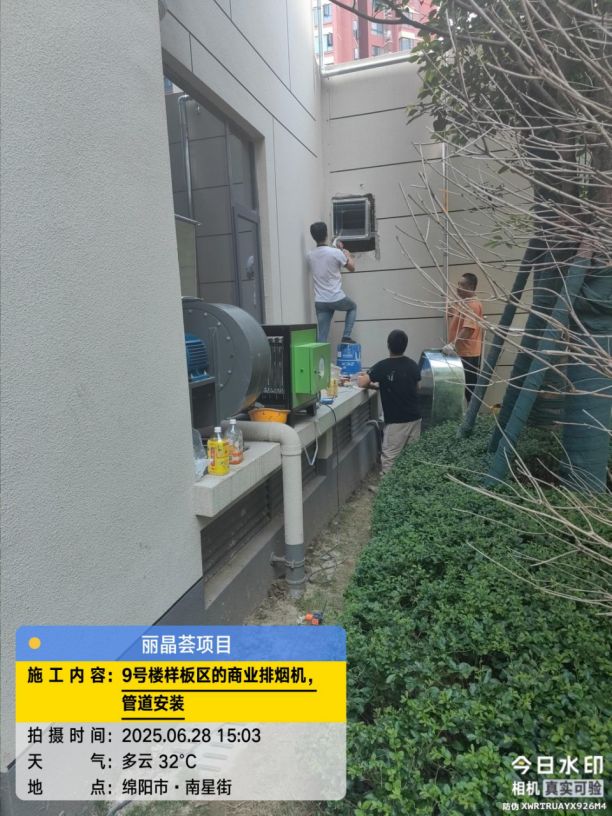

16、商业烟道推进9#楼排烟管、排烟机安装。
