树高上院6月工程进度简报
树高上院6月工程进度简报
2021-06-22


(一)售楼部:

1、园林工程:

①水景:完成部分保护层施工;

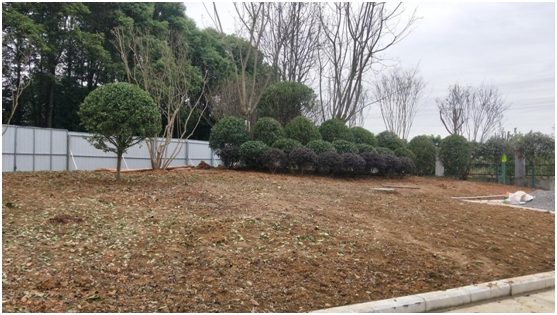

②绿化:完成部分大桥、二桥、灌木种植。




2、装饰装修工程:

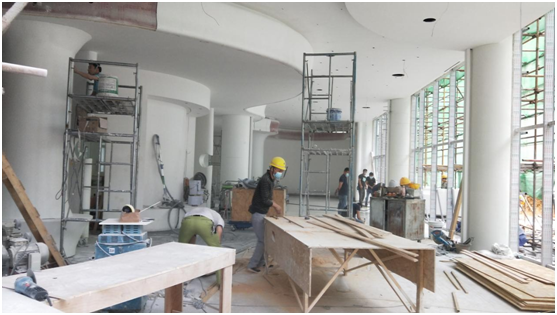

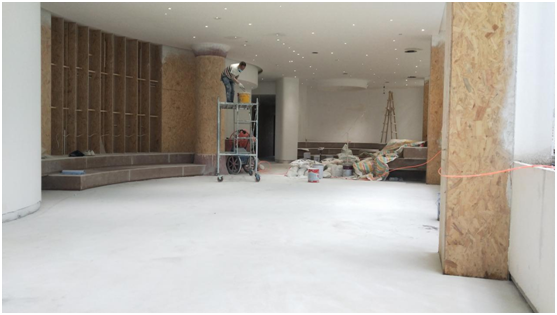

①完成一、二层室内水磨石打磨30%,墙面人造石安装和打磨30%,墙顶面乳胶漆施涂50%,变色灯带安装10%,楼梯间瓷砖铺贴100%;

②完成屋面层样板间空调安装、地暖安装、防水制作任务,木作吊顶10%;

③完成外墙装饰售房部外墙涂料施工60%。



3、安装工程:电梯已进场。

(二)别墅区域:

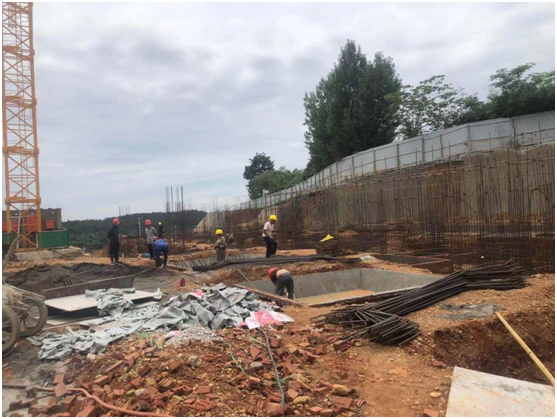

①完成17#楼主楼和17#楼商业基础钢筋安装50%;

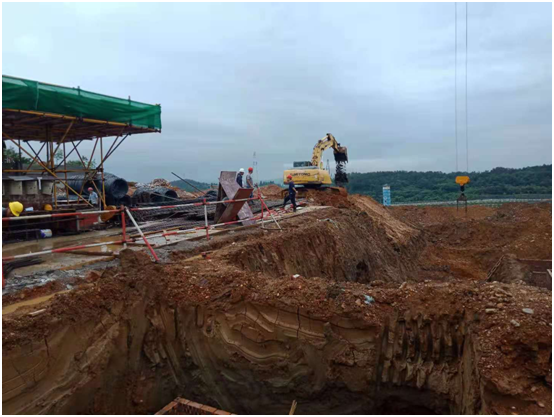

②完成18#楼基础承台基础挖土100%、砖胎膜施工90%;

③20#楼空调已进场。
