树高北湖丽璟雅苑2025年9月工程进度
树高北湖丽璟雅苑2025年9月工程进度
2025-09-15

一、完成情况(截止9月15日):

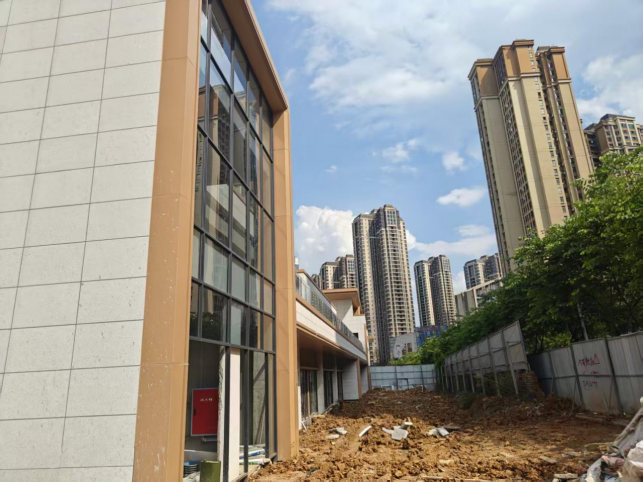

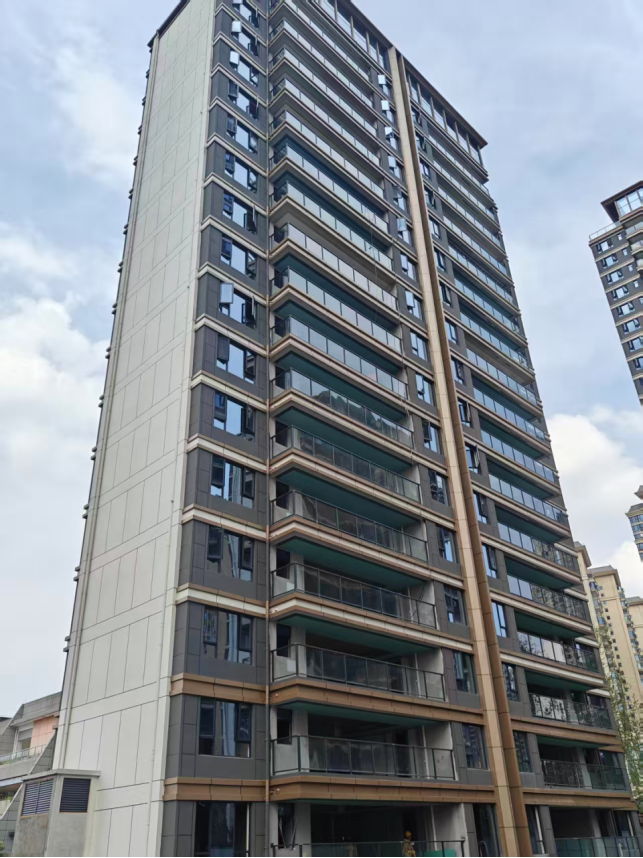

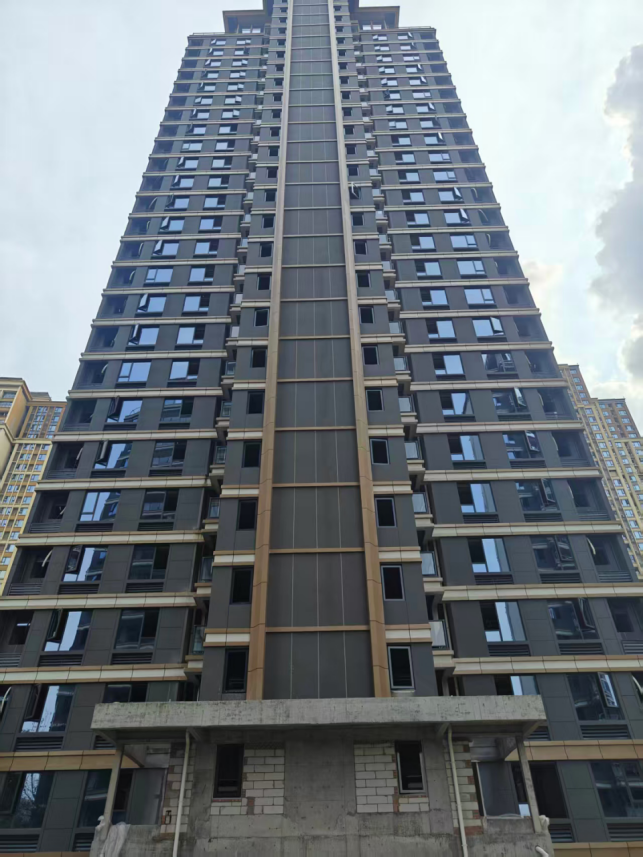

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;栏杆玻璃安装完成;精装修进度:室内穿线完成、空调安装完成、地暖施工完成、吊顶龙骨施工完成;墙地砖施工完成20%;

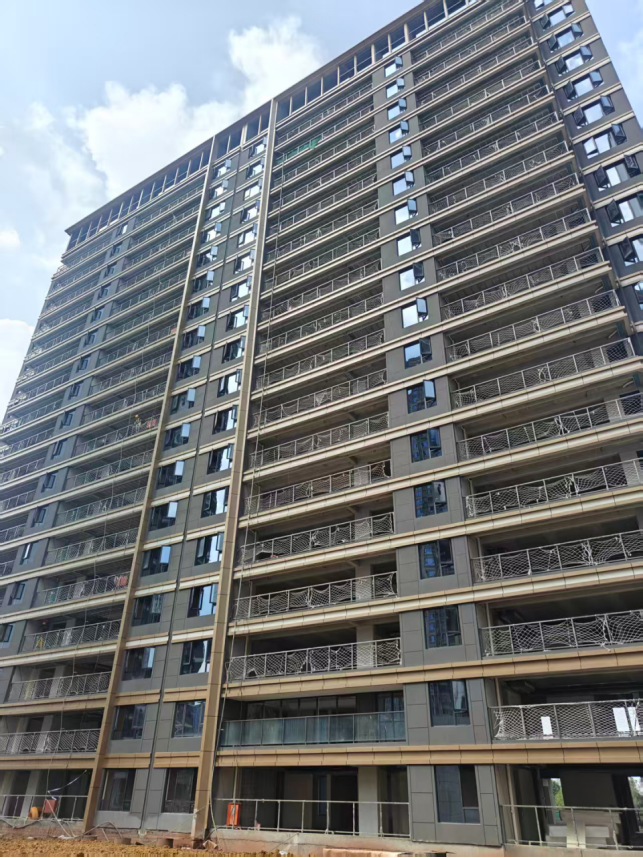

2、2#楼主体结构验收完成;内外墙抹灰完成;外墙保温施工完成;外墙涂料施工完成90%;门窗框安装完成;栏杆玻璃完成70%;精装修进度:室内放线完成、空调铜管及吊杆完成;地暖分集水箱完成;吊顶龙骨施工完成;

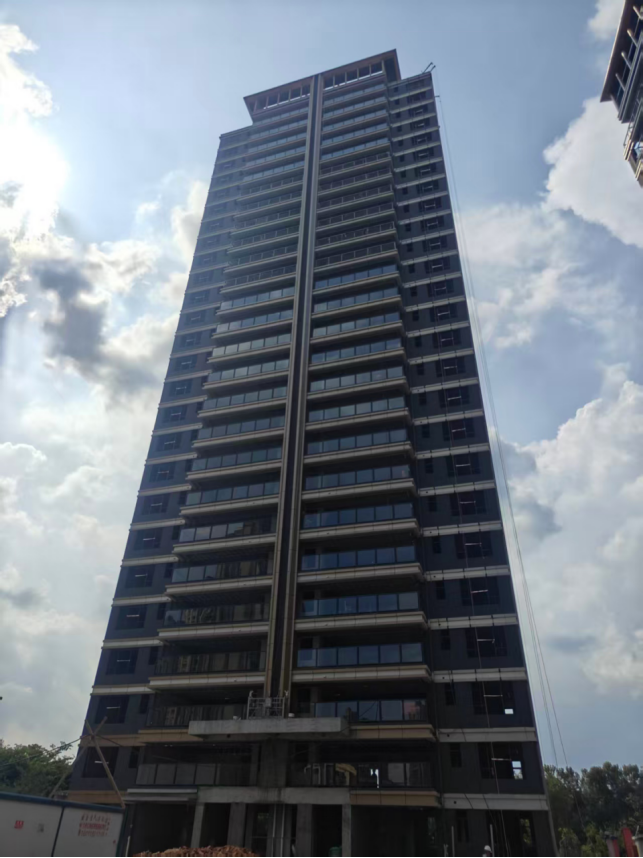

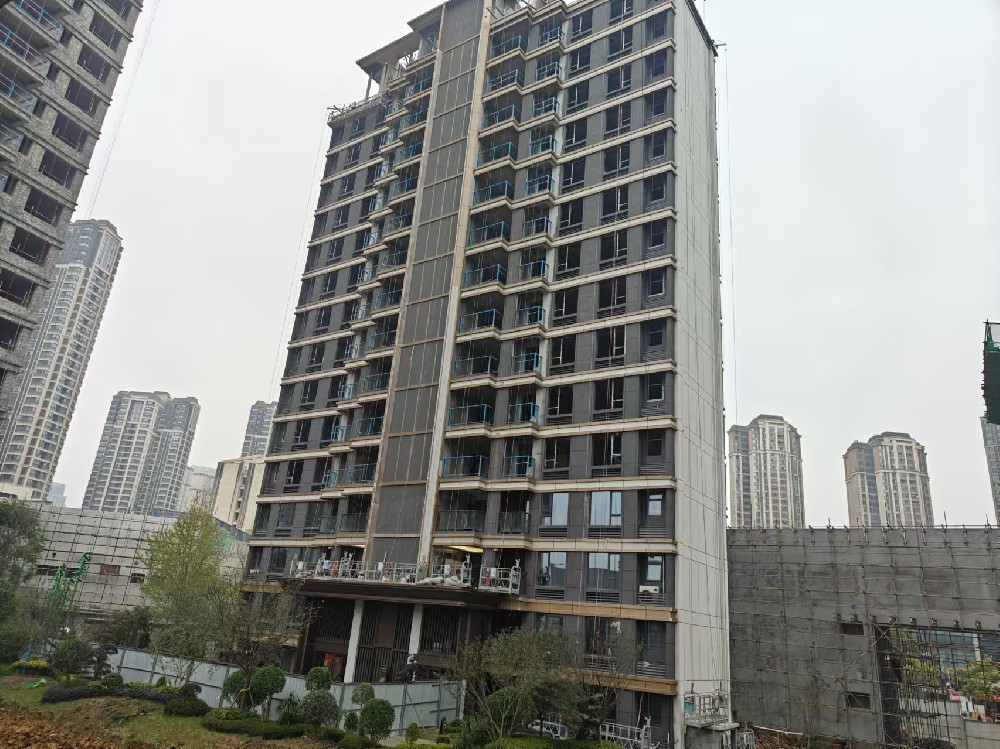

3、3#楼主体结构验收完成;外墙保温施工完成;外墙涂料施工完成;内墙抹灰施工完成;窗框安装完成;栏杆玻璃安装完成70%;精装修进度:二单元室内穿线完成、吊顶边龙骨施工完成、封板完成10%;空调安装完成;地暖施工完成;一单元沉箱防水施工完成、卫生间排水管施工完成;

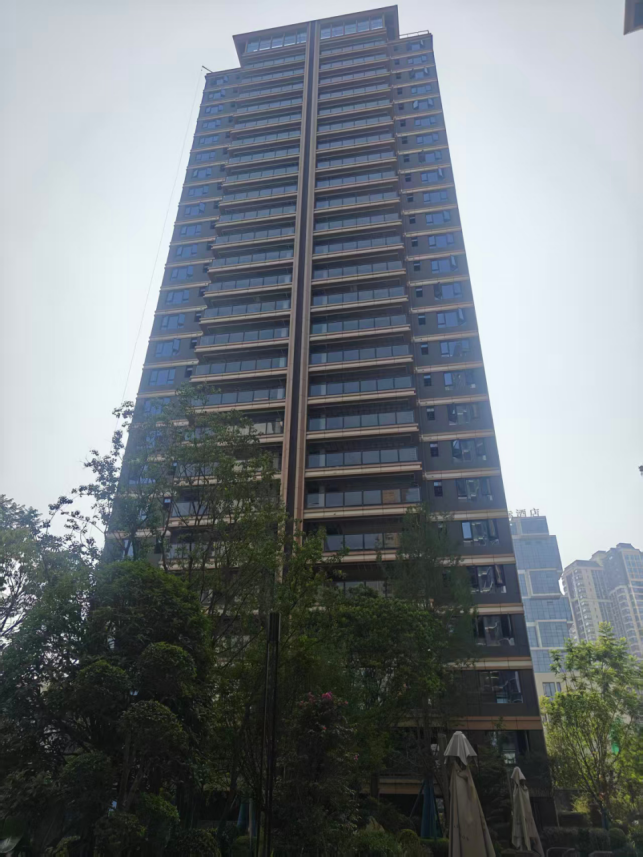

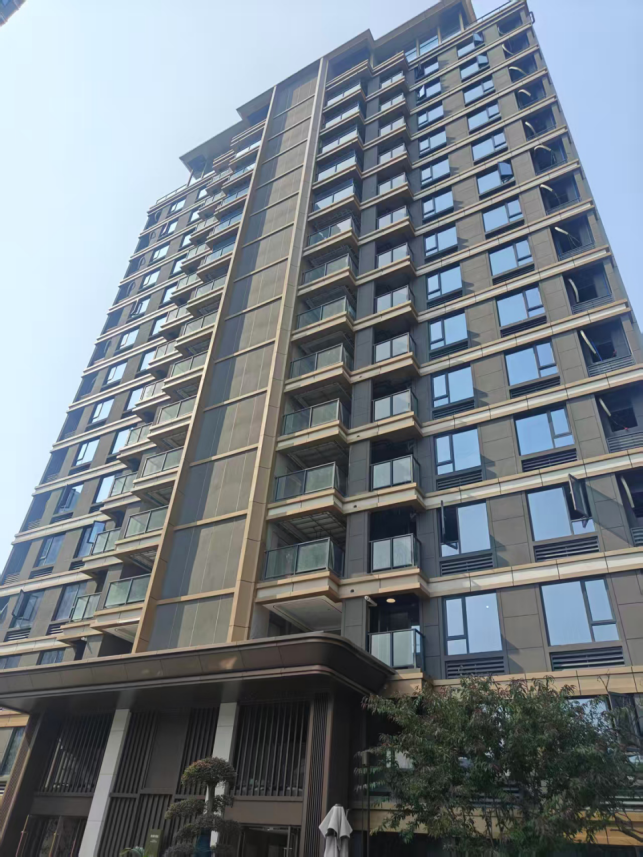

4、4#楼主体结构验收完成;窗框玻璃安装完成80%;栏杆玻璃安装完成;内墙抹灰完成;外墙真石漆施工完成;精装修进度:室内穿线完成、空调安装完成、地暖管道施工完成、吊顶龙骨施工完成;室内墙地砖施工完成50%;

5、5#楼主体结构验收完成;墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:室内吊顶封板完成、室内天棚石膏找平完成、石膏线安装完成、墙地砖施工完成;墙面腻子完成80%,公区吊顶及地砖施工完成;

6、6#楼主体结构验收完成;外墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:吊顶封板完成、厨卫阳台墙地面防水完成、墙面石膏基层处理完成、墙地砖完成;公区吊顶完成、贴砖施工完成75%;

7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;消防管道施工完成;

8、8#楼主体结构封顶,外墙装饰施工完成;内墙抹灰施工完成;消防管道施工完成;外装饰全部完成;门窗框安装完成;

9、地下室全部封顶;地下室抹灰施工完成;地下室消防施工完成95%;

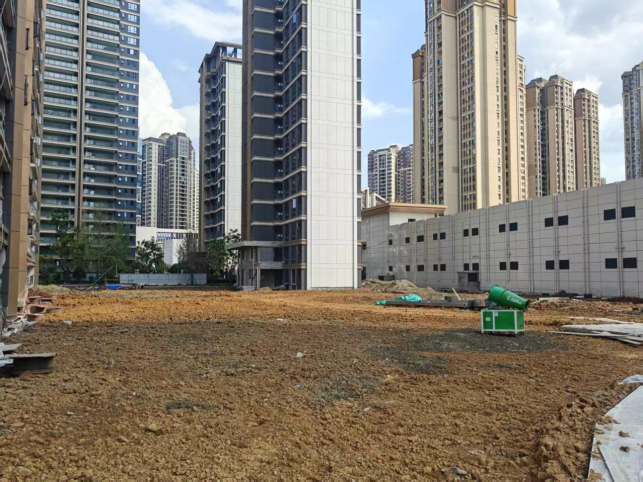

10、总平园林管网安装完成95%;园区平场完成90%;道路硬化完成60%;花池砌筑完成40%;基础开挖完成50%。
