树高翡丽滨江公园2025年8月工程进度
树高翡丽滨江公园2025年8月工程进度
2025-09-01

一、完成情况(截止8月31日):

1、7#楼:室内电梯(2台)安装完成70%;公区消防报警穿线施工完成60%;门窗玻璃安装完成90%;弱电公区配管完成40%;内墙保温施工20%;排水管安装完成70%;

2、8#楼:室内电梯(2台)安装完成70%;公区消防报警穿线施工完成50%;门窗玻璃安装完成50%;室内排水管安装70%,内墙保温施工10%,公区弱电穿线完成;弱电公区配管完成20%;排水管安装完成70%;

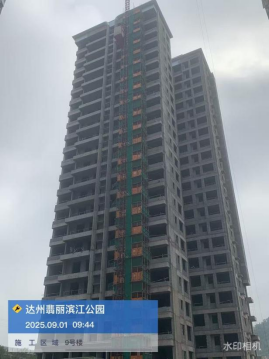

3、9#楼:内墙砌体完成60%;室内抹灰完成10%;

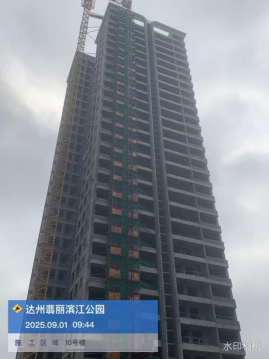

4、10#楼:屋面刚性层浇筑完成50%;外墙砌体完成;内墙砌体完成80%;室内抹灰完成10%;

5、5#楼:半地下层地下室结构完成95%,附楼地下室结构完成50%;

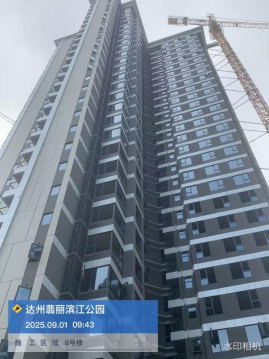

6、6#楼:五层结构施工完成;

7、S7商业:基础承台、地梁土方开挖完成70%、砖胎膜砌筑完成60%;

8、7#、8#楼:公区装饰材料进场,材料转运。
