树高丽晶荟2025年8月工程进度
树高丽晶荟2025年8月工程进度
2025-09-01

截止8月31日:

树高丽晶荟项目

一、公区装修工程:

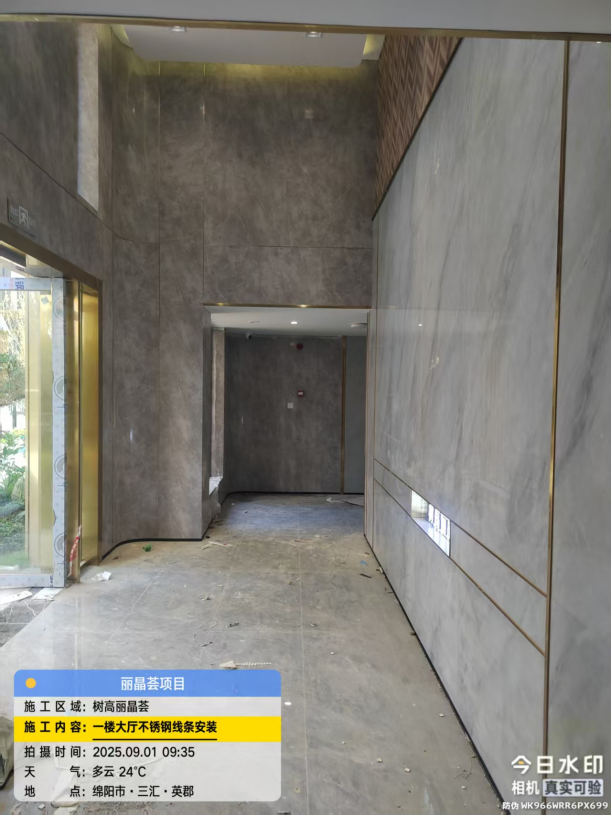

①完成一层大厅不锈钢线安装;

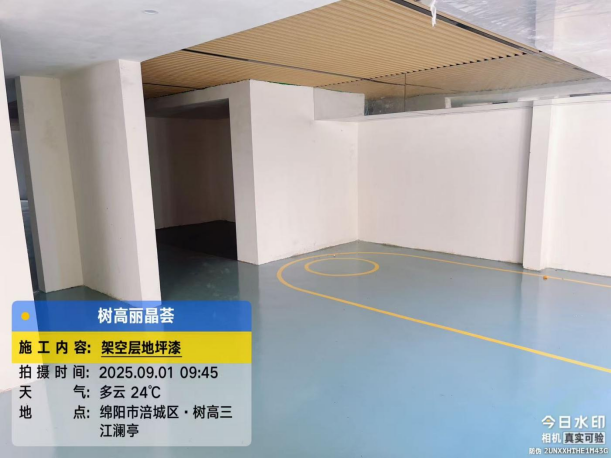

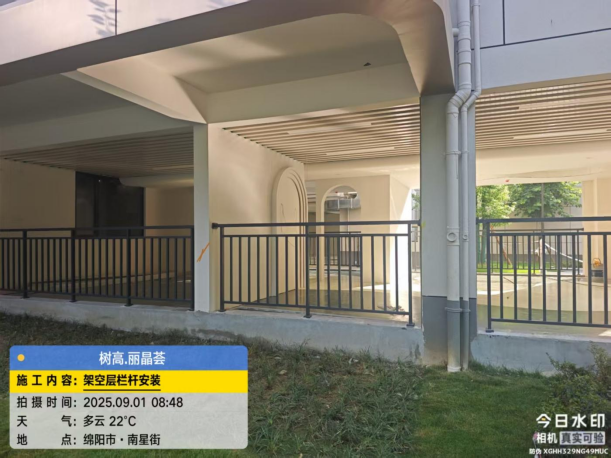

②完成架空层地坪漆打磨,并推进面漆施工;

③推进地下室单元门星空顶吊顶安装;

④完成3#楼商业铝单板安装及商业石材安装;

⑤完成楼梯栏杆安装,并推进后续的楼梯栏杆打磨与修补

⑥完成地下室和一层大厅瓷砖美缝。

二、消防工程:完成报警设备、灯具安装、防火包裹施工,并推进风机模块及零星施工;

三、强电工程:推进户表箱安装、电缆放线和接头高,及低压配电柜验收整改、室内主线穿线、防火封堵;

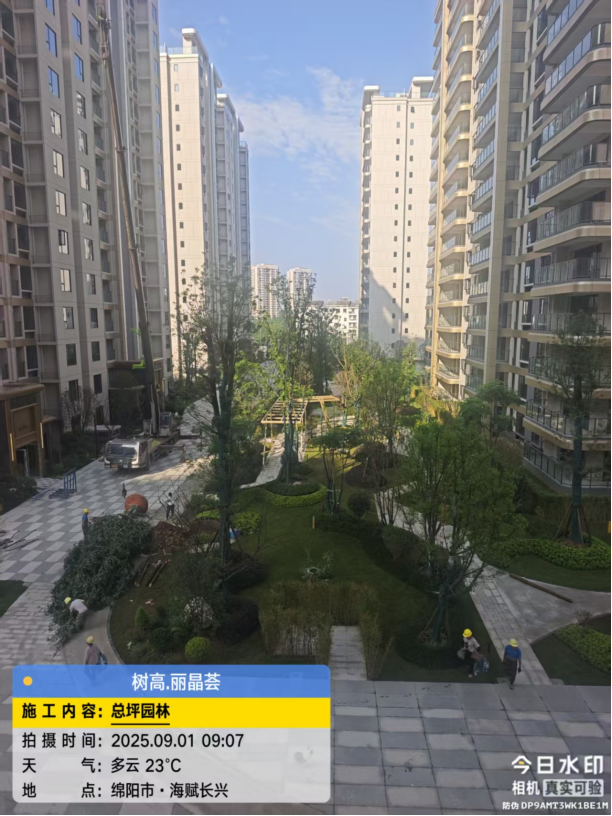

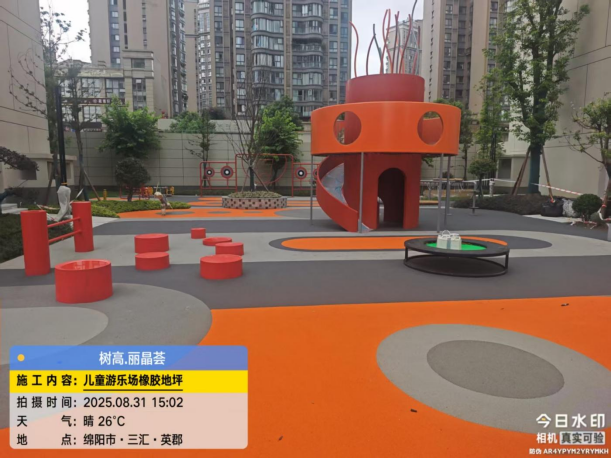

四、园林工程:推进乔木种植、石材铺贴、围墙栏杆、儿童游乐场等施工;

五、航空障碍灯工程:基本完成航空障碍布线和接线、灯具安装航空障碍灯具安装;

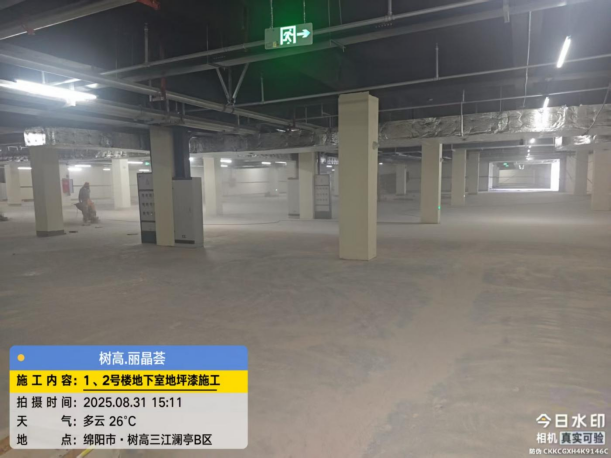

六、地坪漆工程:推进地坪漆底漆、中漆、面漆施涂、车位划线;

七、门窗栏杆工程:

①完成4#楼-8#楼屋面防护栏杆安装;

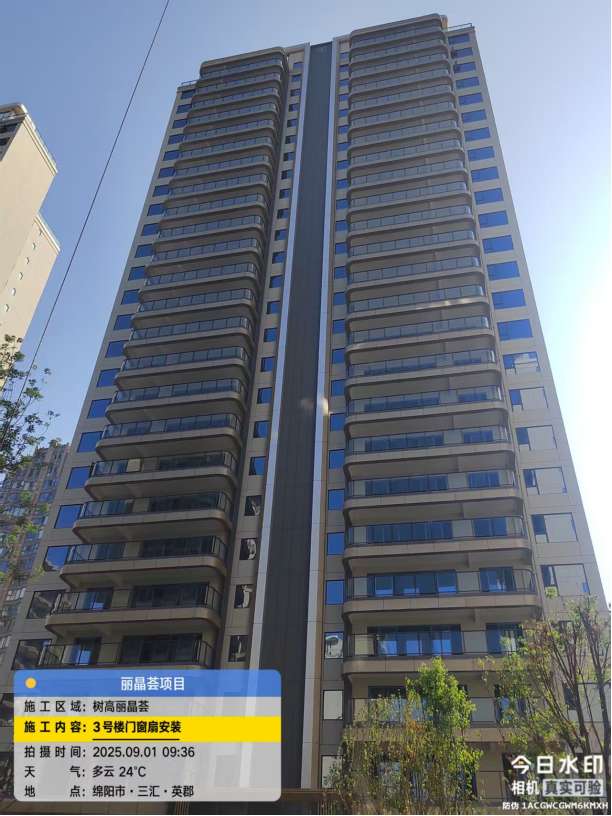

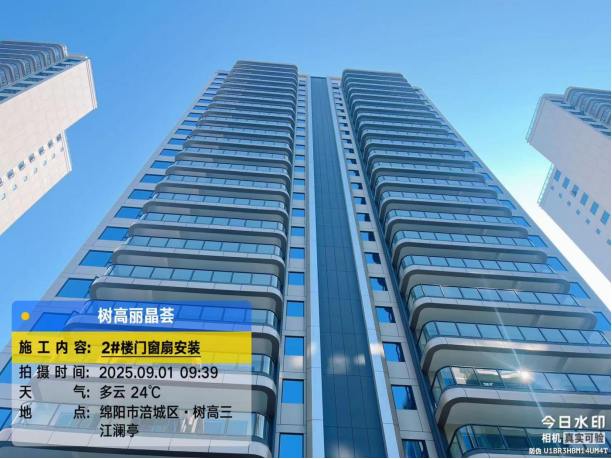

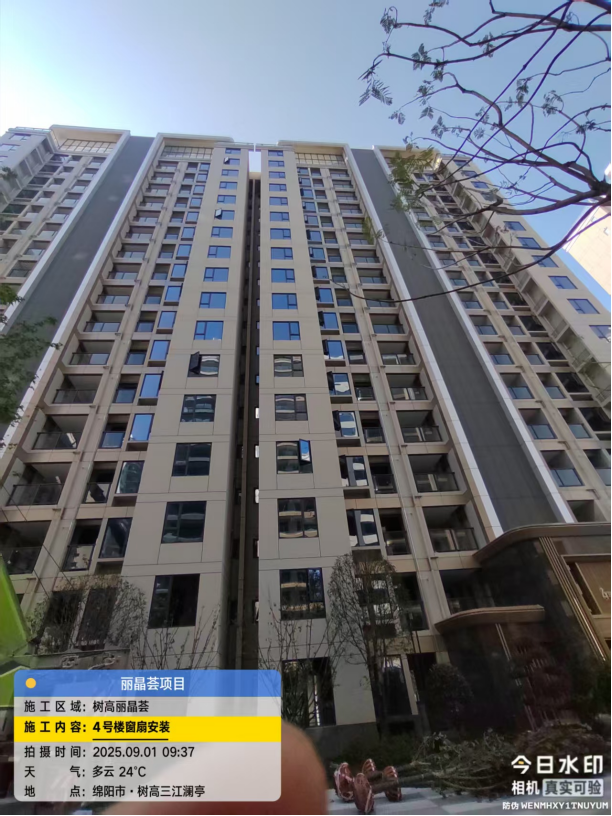

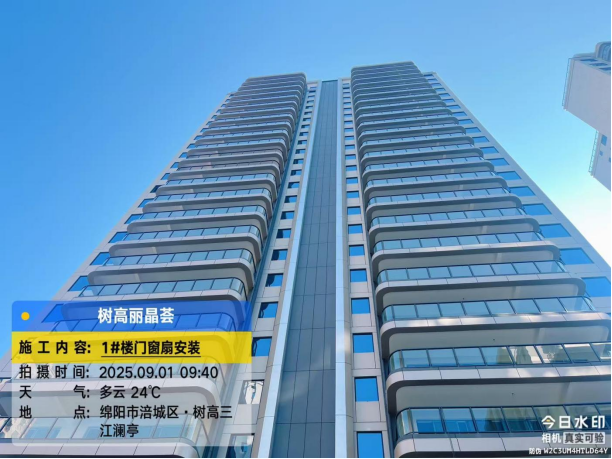

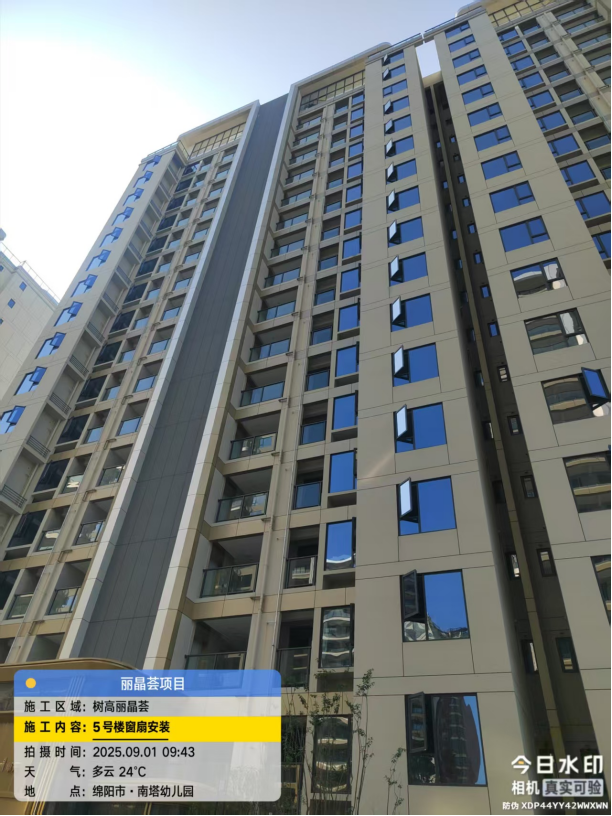

②完成4#楼、5#楼、7#楼窗扇安装;

③完成2#楼商业、3#楼商业地弹门框安装;

④推进室内防护栏杆安装;

⑤推进1#-3#楼一层大厅铝合金门及出屋面铝合金门安装;

⑥完成1#楼-3#楼、6#楼、8#楼、9#楼推拉门扇安装,并推进4#楼、5#楼和7#楼推拉门扇进场;

⑦完成所有楼栋屋面栏杆玻璃安装。

八、安防工程:推进监控设备、总坪音响、门禁设备调试及大门门禁安装等;

九、推进室内穿线、灯具、插座等安装;

十、防水工程:完成5#楼和7#楼阳台、厨房、卫生间防水施工;

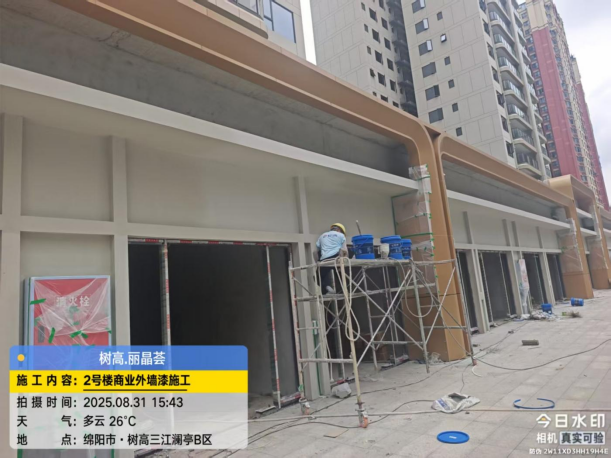

十一、推进商业外墙漆施工;

十二、保温工程:推进内保温施工;

十三、完成人防标识标牌安装;

十四、完成入户门灌浆、门锁心安装;

十五、推进楼栋收边收口、空鼓修补。
