一、完成情况(截止8月30日):

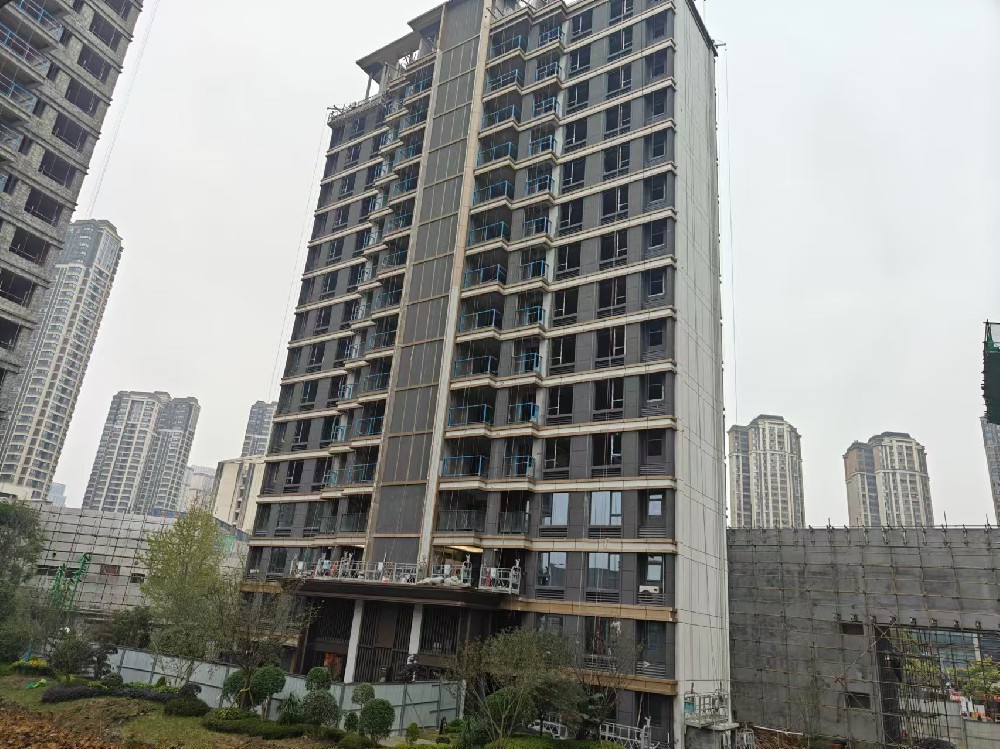

1、1#楼精装修进度:室内穿线完成、空调安装完成、地暖施工完成、吊顶龙骨施工完成;第一遍腻子施工开始施工;

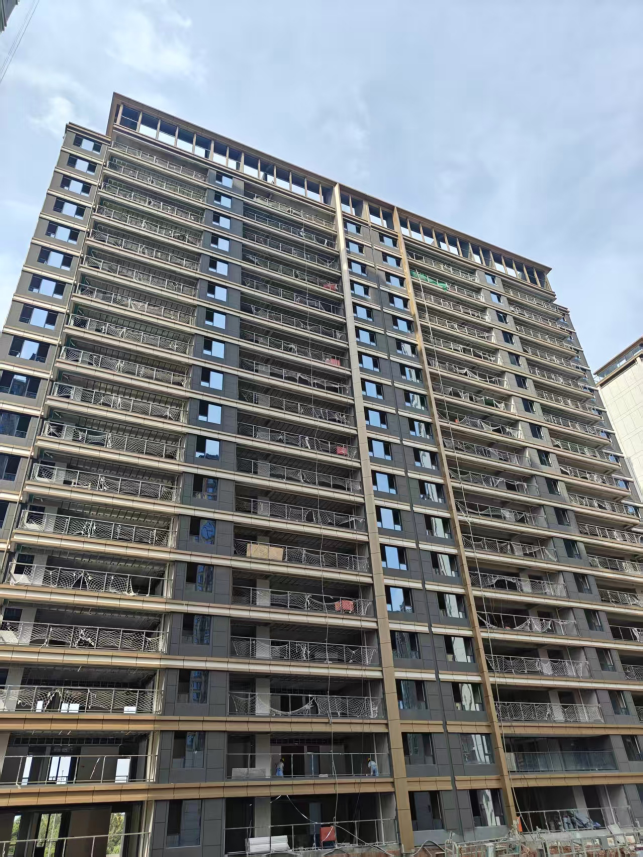

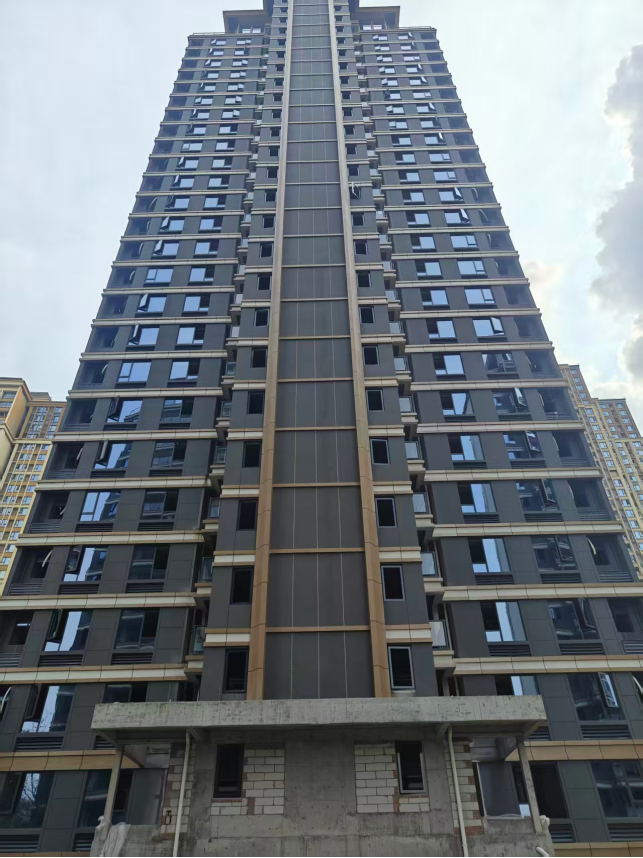

2、2#楼主体结构验收完成;内外墙抹灰完成;外墙保温施工完成;外墙涂料施工完成90%;门窗框安装完成;栏杆安装完成;精装修进度:室内放线完成、空调铜管及吊杆完成90%;地暖分集水箱完成;吊顶龙骨施工完成95%;

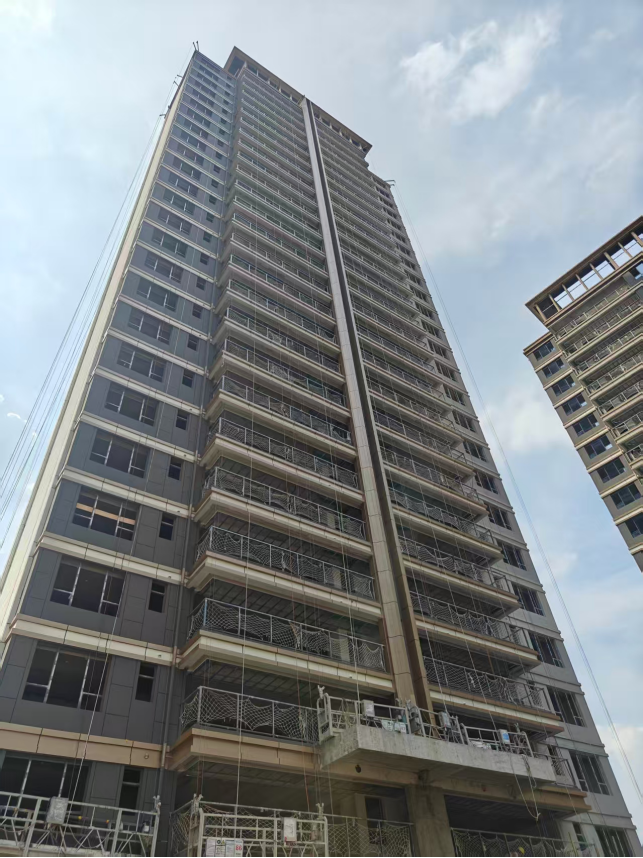

3、3#楼精装修进度:二单元室内穿线完成、吊顶边龙骨施工完成100%;空调安装完成85%;地暖施工完成90%;一单元沉箱防水施工完成、卫生间排水管施工完成;

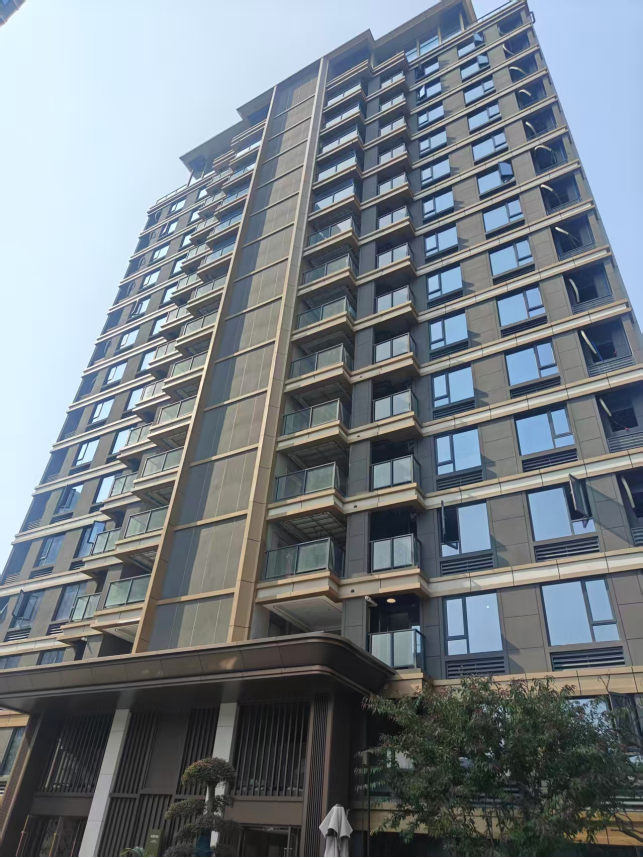

4、4#楼精装修进度:室内穿线完成、空调安装完成、地暖管道施工完成、吊顶龙骨施工完成;第一遍腻子施工完成50%;

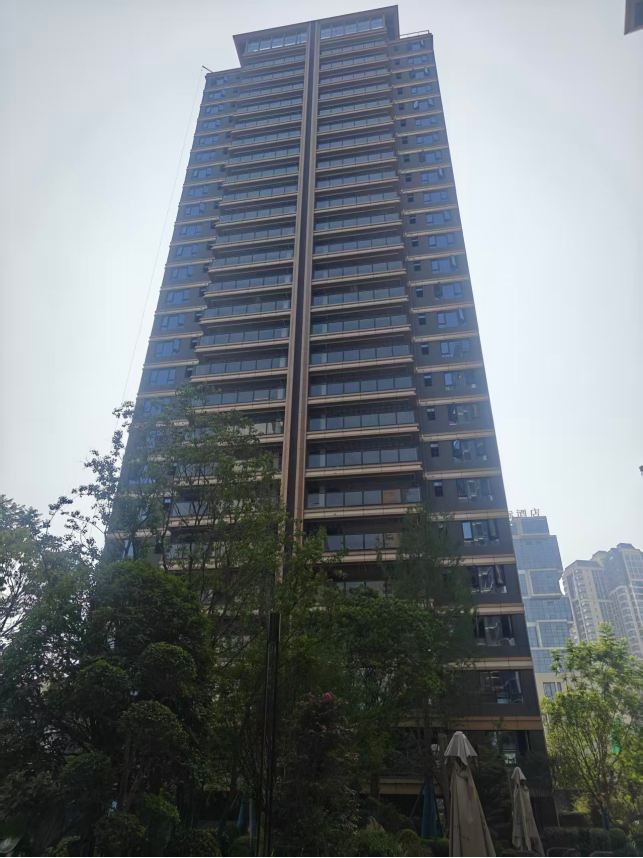

5、5#楼精装修进度:室内吊顶封板完成、室内天棚石膏找平完成、石膏线安装完成、墙地砖施工完成80%;

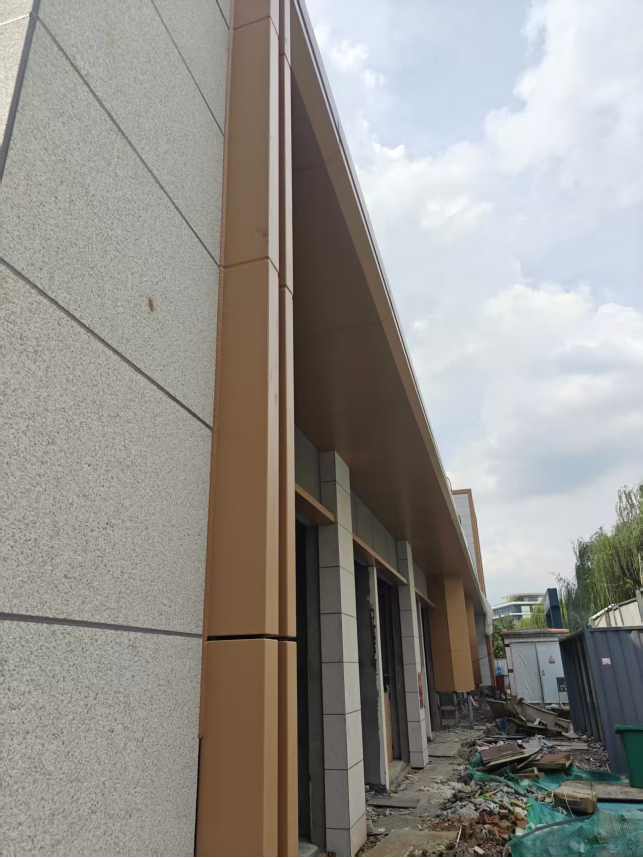

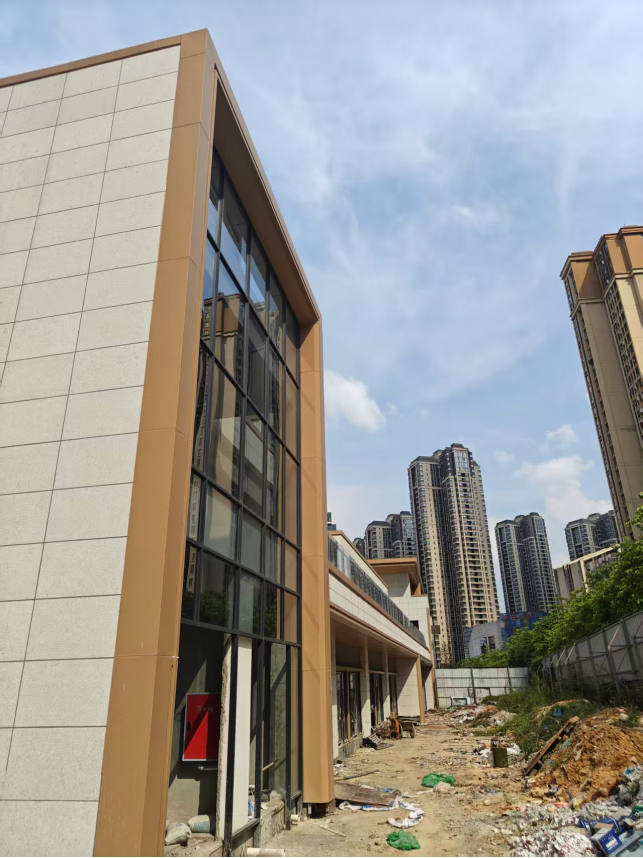

6、6#楼精装修进度:吊顶封板完成、厨卫阳台墙地面防水完成、墙面石膏基层处理完成、墙地砖完成90%;

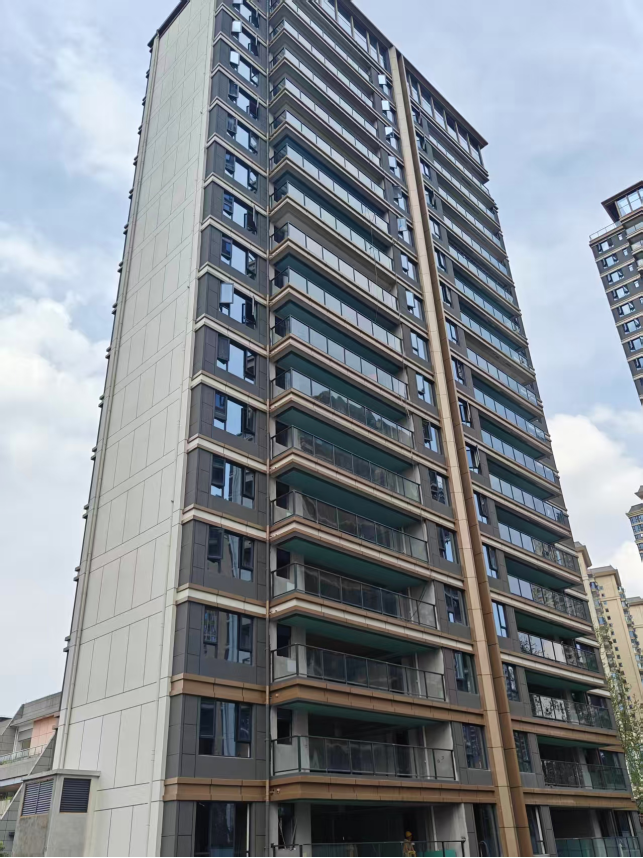

7、7#楼内外装饰完成;
8、8#楼内外装饰完成,门窗玻璃预计9-15安装完成;

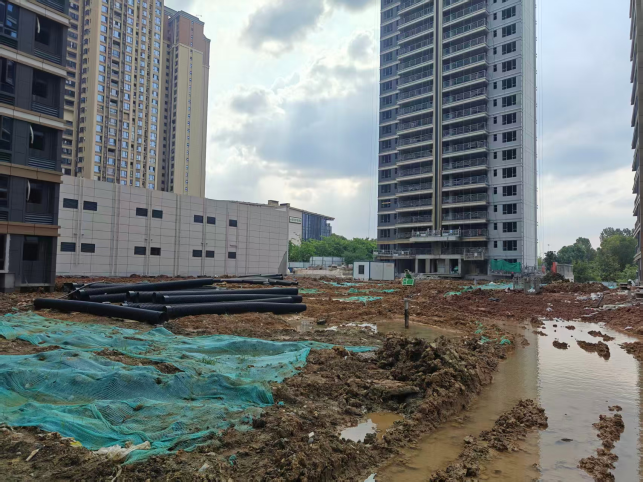

9、总平园林:土方回填完成80%,综合管网施工完成70%;
10、地下室安装施工完成60%。
