一、完成情况(截止8月15日):

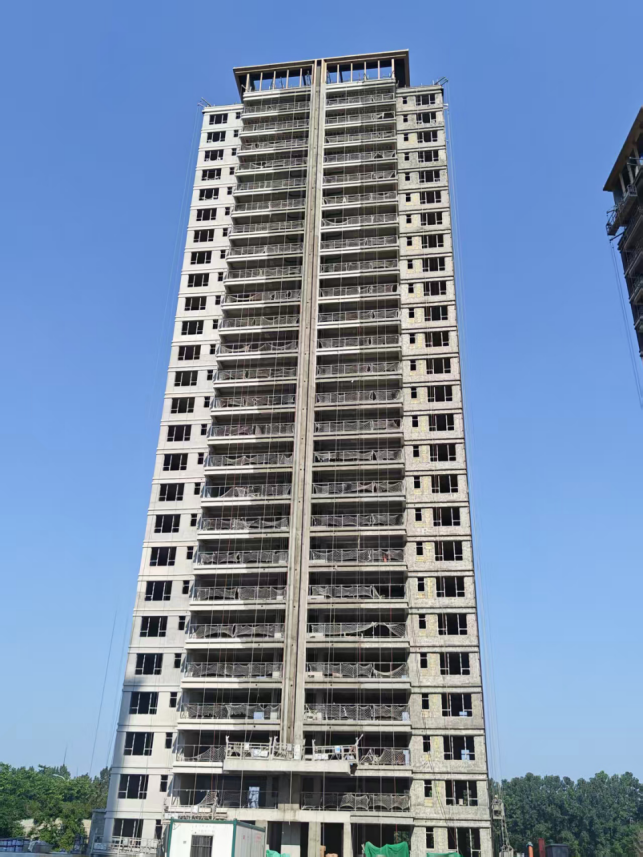

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;栏杆玻璃安装完成;精装修进度:室内穿线完成、空调安装完成、地暖施工完成、吊顶龙骨施工完成;

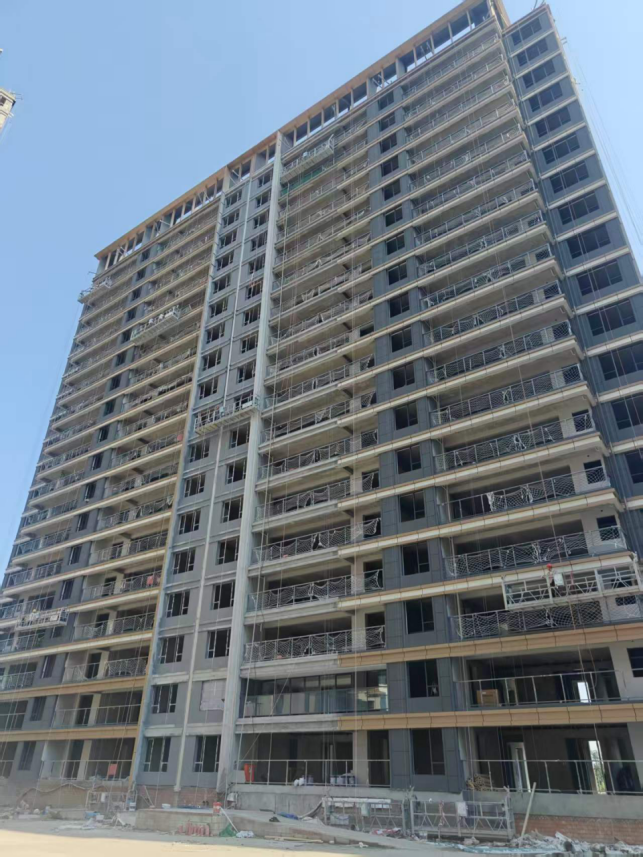

2、2#楼主体结构验收完成;内外墙抹灰完成;外墙保温施工完成;外墙涂料施工完成70%;门窗框安装完成;栏杆安装完成;精装修进度:室内放线完成、空调铜管及吊杆施工中、地暖分集水箱施工中、吊顶龙骨施工完成80%;

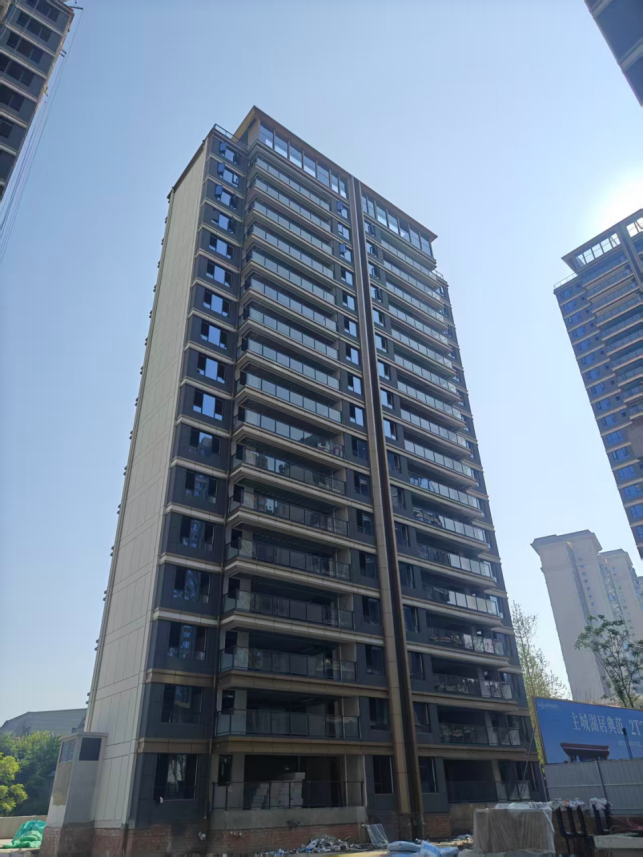

3、3#楼主体结构验收完成;外墙保温施工完成;外墙涂料施工完成95%;内墙抹灰施工完成;窗框安装完成;栏杆安装完成;精装修进度:二单元室内穿线完成、吊顶边龙骨施工完成50%;一单元沉箱防水施工完成、卫生间排水管施工完成;

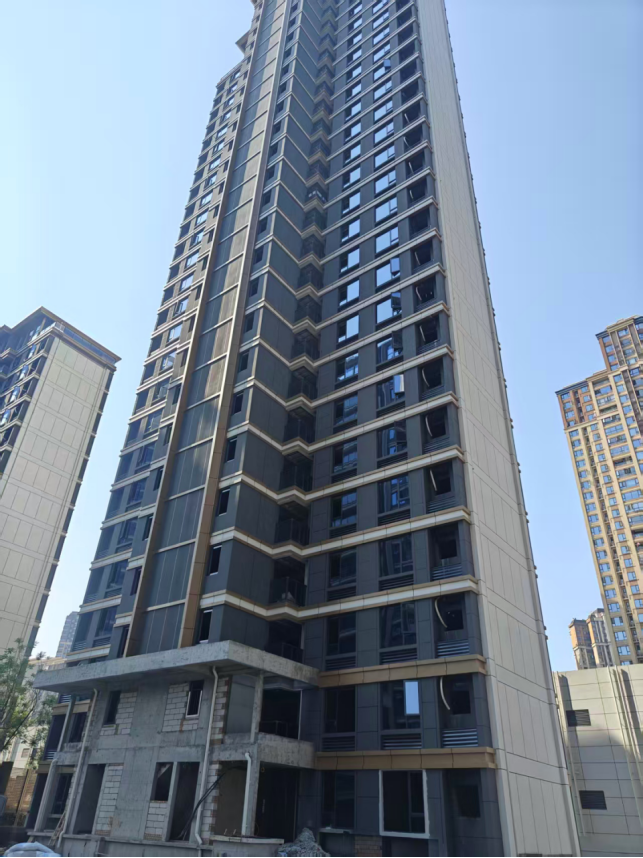

4、4#楼主体结构验收完成;窗框玻璃安装完成80%;栏杆玻璃安装完成;内墙抹灰完成;外墙真石漆施工完成;精装修进度:室内穿线完成、空调安装完成、地暖管道施工完成、吊顶龙骨施工完成;
5、5#楼主体结构验收完成;墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:室内吊顶封板完成90%、室内天棚石膏找平完成80%、石膏线安装完成80%、墙地砖打样完成;
6、6#楼主体结构验收完成;外墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:吊顶封板完成、厨卫阳台墙地面防水完成、墙面石膏基层处理完成、卫生间墙砖打样完成;
7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;消防管道施工完成;
8、8#楼主体结构封顶,外墙装饰施工完成;内墙抹灰施工完成;消防管道施工完成;
9、地下室全部封顶;地下室抹灰施工完成;地下室消防施工完成85%。
