树高翡丽滨江公园2024年11月工程进度
树高翡丽滨江公园2024年11月工程进度
2024-12-02

一、完成情况(截止11月29日):

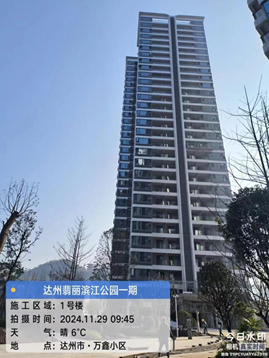

1、1#楼:;燃气立管支架焊接加工完成;公区吊顶完成;公区腻子施工完成;消防报警设备安装完成30%;水井立管安装完成;燃气管道验收完成;

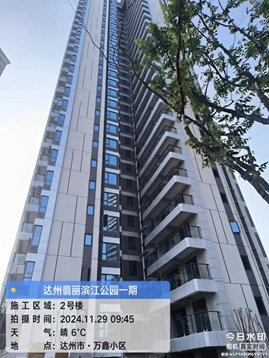

2、2#楼:燃气立管支架焊接加工完成;公区吊顶完成;公区腻子施工完成;消防报警设备安装完成80%;水井立管安装完成;燃气管道验收完成;

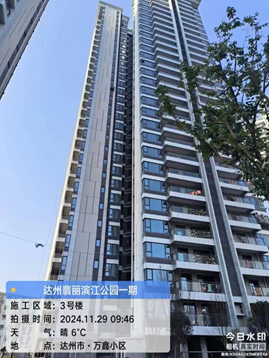

3、3#楼:燃气立管支架焊接加工完成;公区吊顶完成;公区腻子施工完成;消防报警设备安装完成80%;水井立管安装完成;

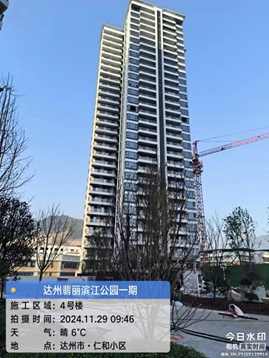

4、4#楼:燃气立管支架焊接加工完成;公区吊顶完成;公区腻子施工完成;消防报警设备安装完成30%;水井立管安装完成;

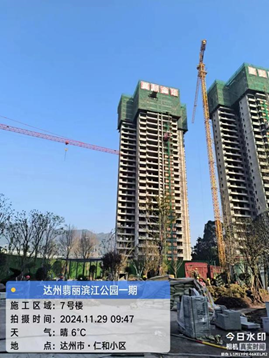

5、7#楼:屋面架构层结构完成50%;外墙砌体施工完成30%;

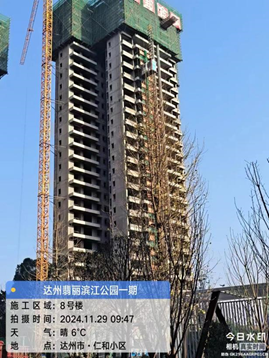

6、8#楼:屋面架构层结构完成50%;外墙砌体施工完成40%;

7、中庭地下室:强排管道支架安装完成70%;半地下室地坪漆施工完成;负一层地坪漆完成40%;配电设备安装完成90%;消防控制室设备及线缆接驳完成80%;弱电监控室设备安装完成90%;生活水泵房设备安装完成50%;

8、S2商业:弱电桥架完成50%;消防管道安装完成50%;门窗窗框安装完成50%;

9、S3商业:一层砌体施工完成50%;消防管道安装完成60%;弱电桥架完成60%;

10、总坪:总坪铺装完成80%;灌木种植完成70%;弱电设备安装完成70%;

11、S4商业:一层结构完成;

12、防洪渠出口段:明渠回填完成60%;
