树高翡丽滨江公园2024年10月工程进度
树高翡丽滨江公园2024年10月工程进度
2024-10-16

一、完成情况(截止10月15日):

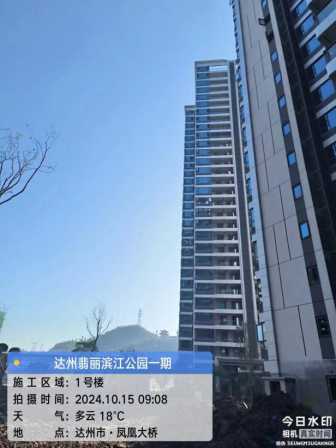

1、1#楼:公区墙地砖施工完成60%;厨房、卫生间防水施工完成80%;施工电梯洞口外墙完成50%;室内电梯门洞封堵完成;非居民供电电缆及配电箱安装完成80%;燃气立管支架焊接加工完成40%;

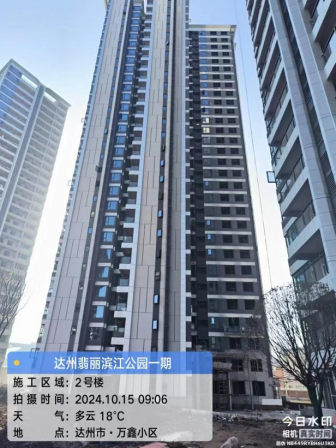

2、2#楼:厨房、卫生间防水施工完成60%;电梯厅门安装完成80%;室内电梯门洞封堵完成60%;非居民供电电缆及配电箱安装完成70%;燃气立管支架焊接加工完成20%;屋面防雷焊接完成;

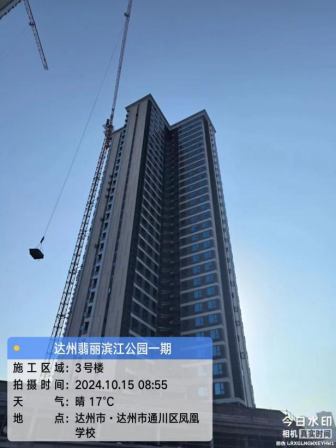

3、3#楼:厨房、卫生间防水施工完成50%;电梯厅门安装完成70%;防火门安装完成;非居民供电电缆及配电箱安装完成70%;室内电梯门洞封堵完成60%;燃气立管支架焊接加工完成40%;屋面防雷焊接完成;

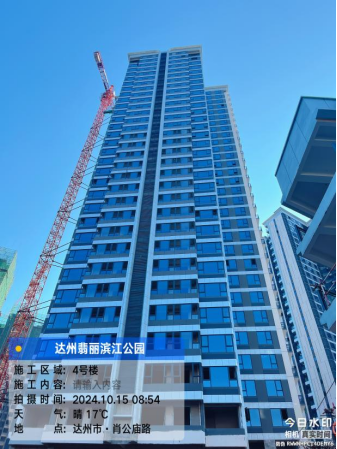

4、4#楼:公区墙地砖施工完成55%;电梯厅门安装完成50%;室内电梯门洞封堵完成30%;非居民供电电缆及配电箱安装完成50%;燃气立管支架焊接加工完成30%;

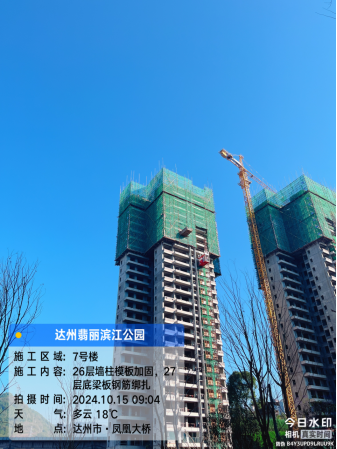

5、7#楼:二十六层结构完成;

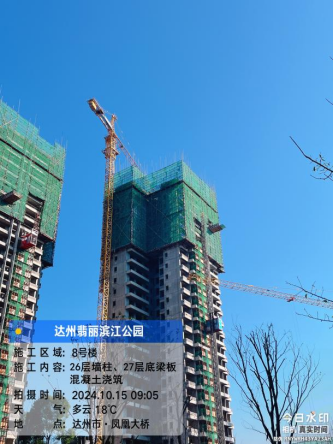

6、8#楼:二十六层结构完成;

7、中庭地下室:半地下室风管安装完成80%;半地下室消防喷淋安装完成90%;地下室供电桥架安装完成90%;半地下室墙面腻子施工完成80%;交付区地下室范围风机基础浇筑完成;自来水管道安装完成40%;强排管道支架安装完成40%;

8、S2商业:室内抹灰完成;外立面抹灰完成;外墙腻子施工完成;外墙涂料施工完成60%;

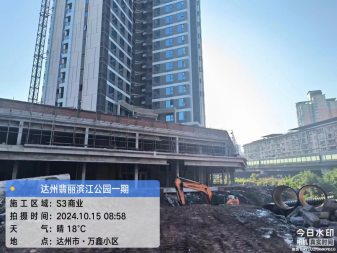

9、S3商业:屋面砌体施工完成;屋面防水施工完成80%;

10、总坪:雨污水管网开挖完成80%;消防道路路基施工完成70%;景墙砌体完成70%;乔木种植完成40%;燃气管道完成30%;

11、S4商业区域防洪渠开挖完成;防洪渠出口段挡土墙回填完成。
