树高翡丽花园城11月工程进度简报
树高翡丽花园城11月工程进度简报
2021-11-24

树高翡丽花园城11月工程进度简报

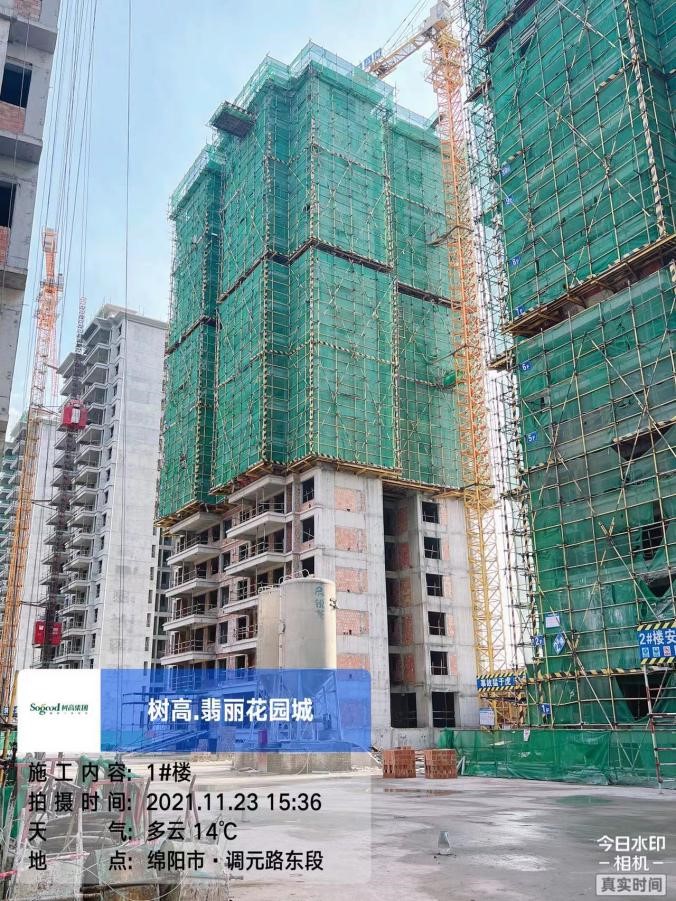

1.1#楼砖砌体完成17层,二次结构完成8层,内墙抹灰完成2层;

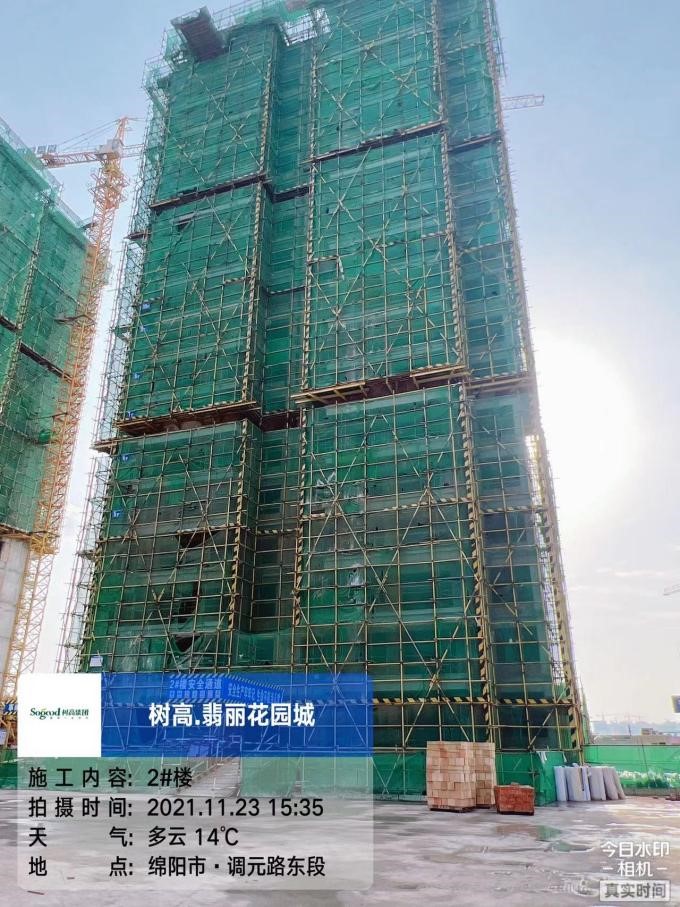

2.2#楼砖砌体完成18层,二次结构完成5层;

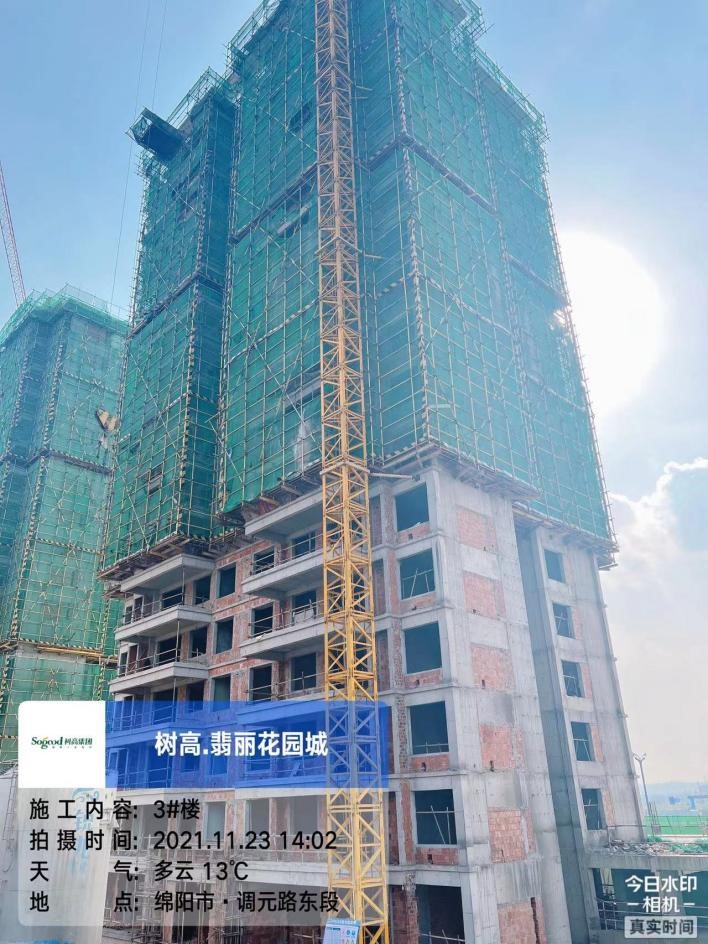

3.3#楼砖砌体完成17层,二次结构完成8层,内墙抹灰完成4层;

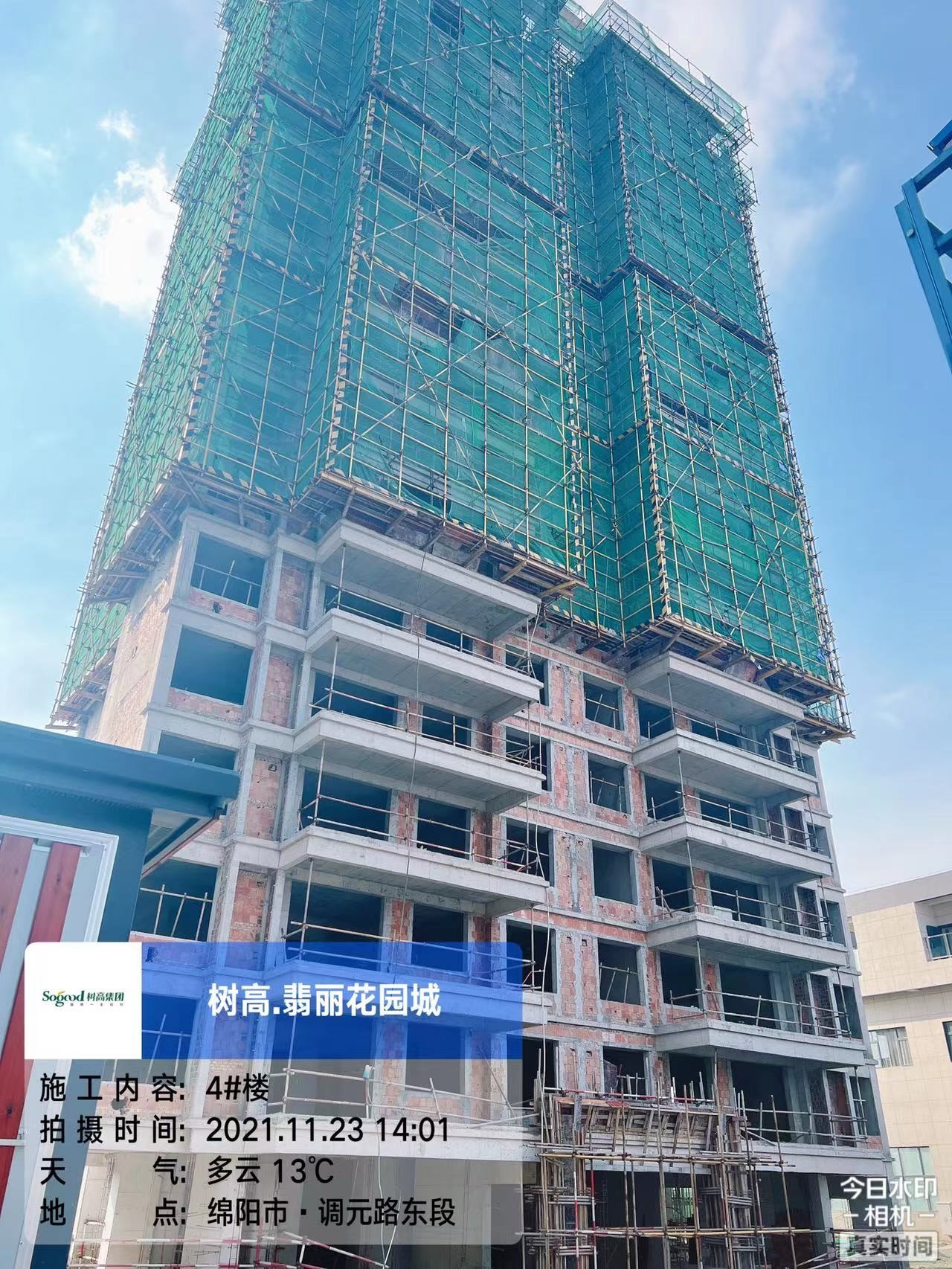

4.4#楼砖砌体完成17层,二次结构完成7层,内墙抹灰完成4层;

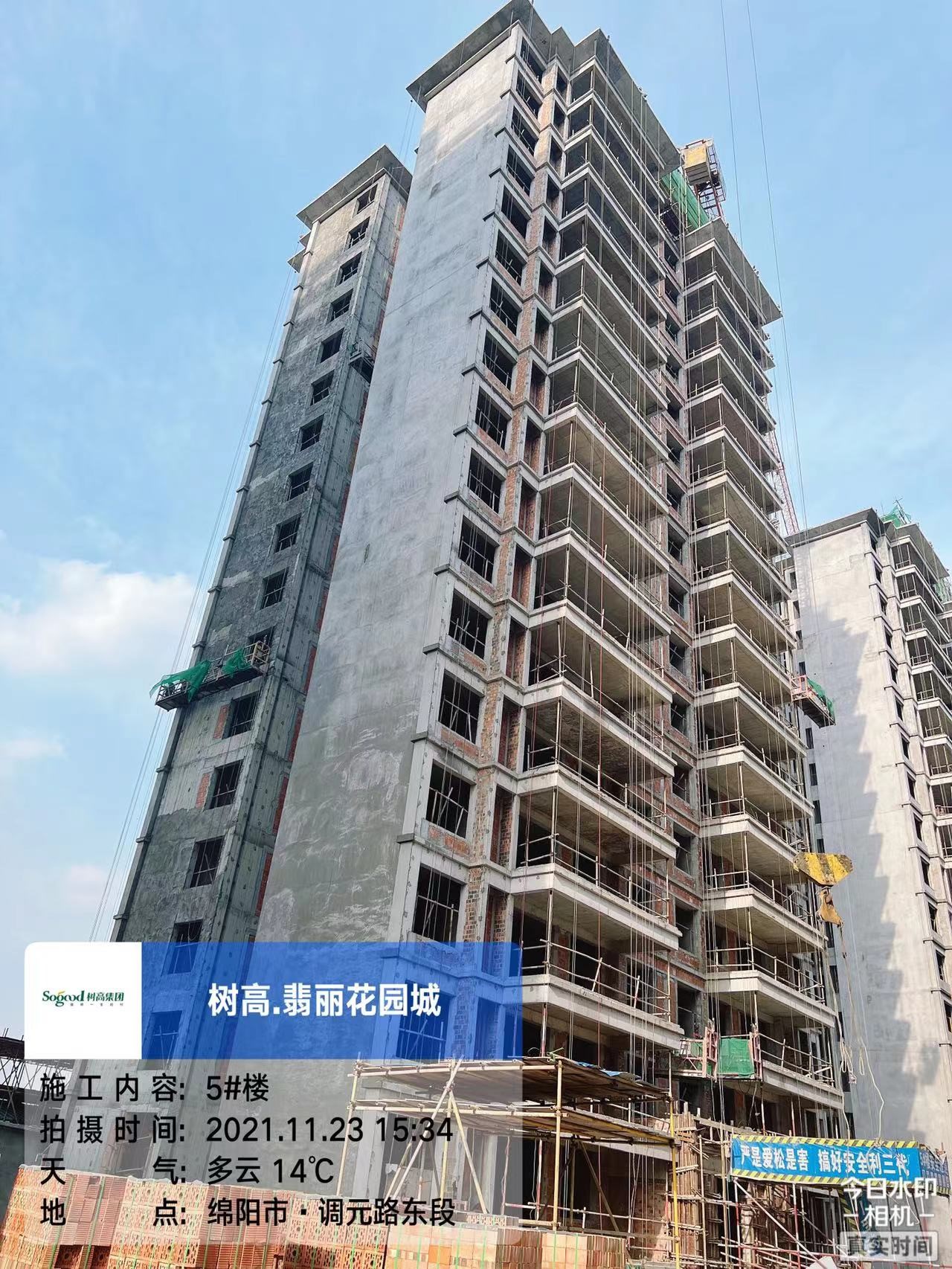

5.5#楼内墙抹灰完成15层,外墙抹灰完成10%;

6.6#楼内墙抹灰完成15层,外墙抹灰完成40%

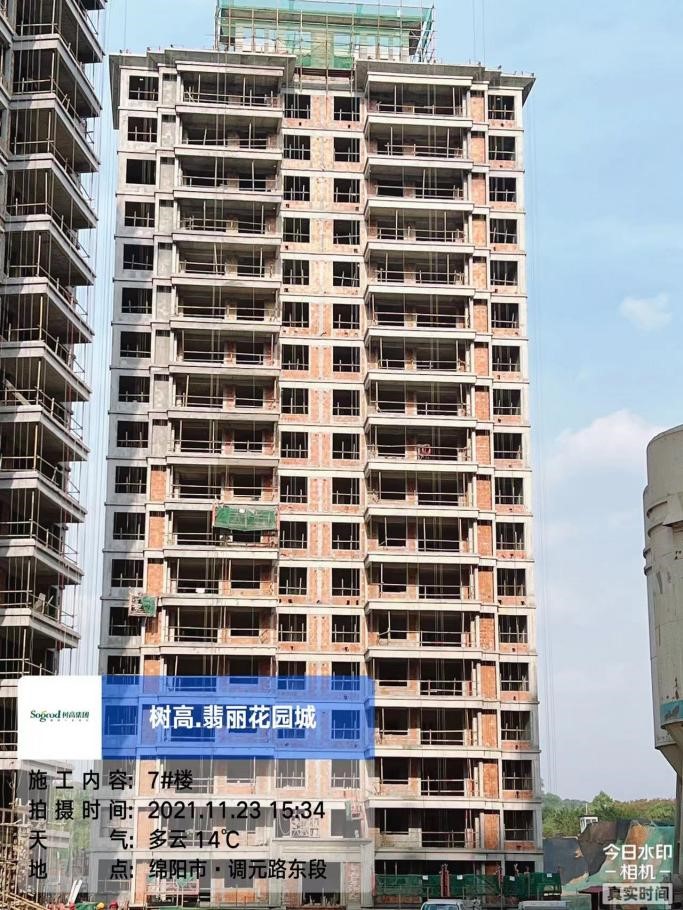

7.7#楼内墙抹灰完成17层,外墙抹灰完成30%

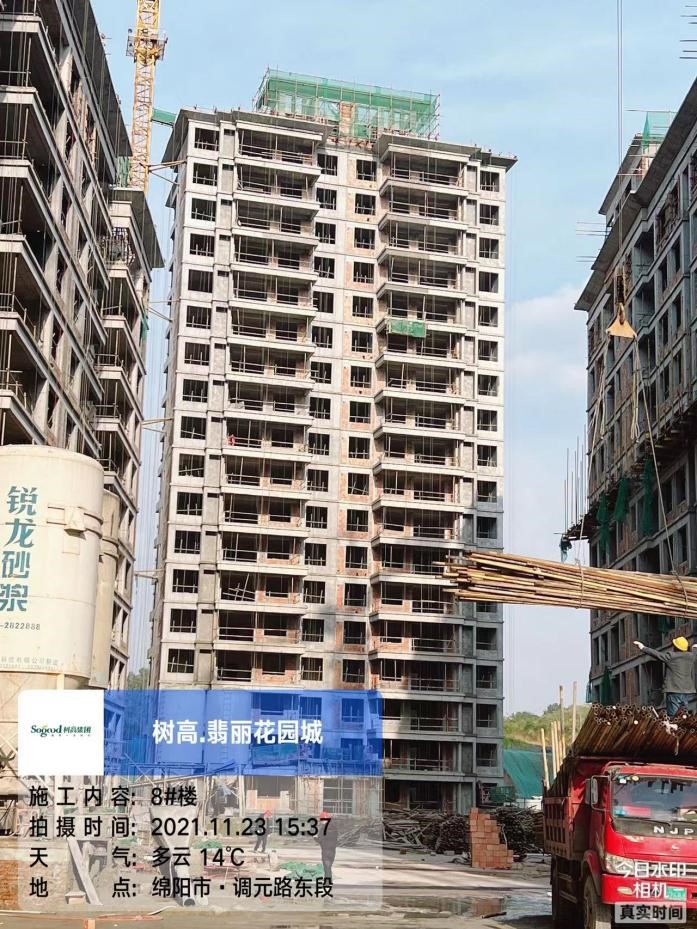

8.8#楼内墙抹灰完成17层,外墙抹灰完成40%

9.9#楼完成13层墙柱、14层梁板混凝土浇筑;

10.10#楼完成14层墙柱、15层梁板混凝土浇筑;

11.11#楼完成16层墙柱、17层梁板混凝土浇筑;

12.12#楼完成16层墙柱、17层梁板混凝土浇筑;

13.13#楼主体结构完成,砖砌体完成1层;

14.14#楼砖砌体完成,二次结构16层,内墙抹灰完成2层;

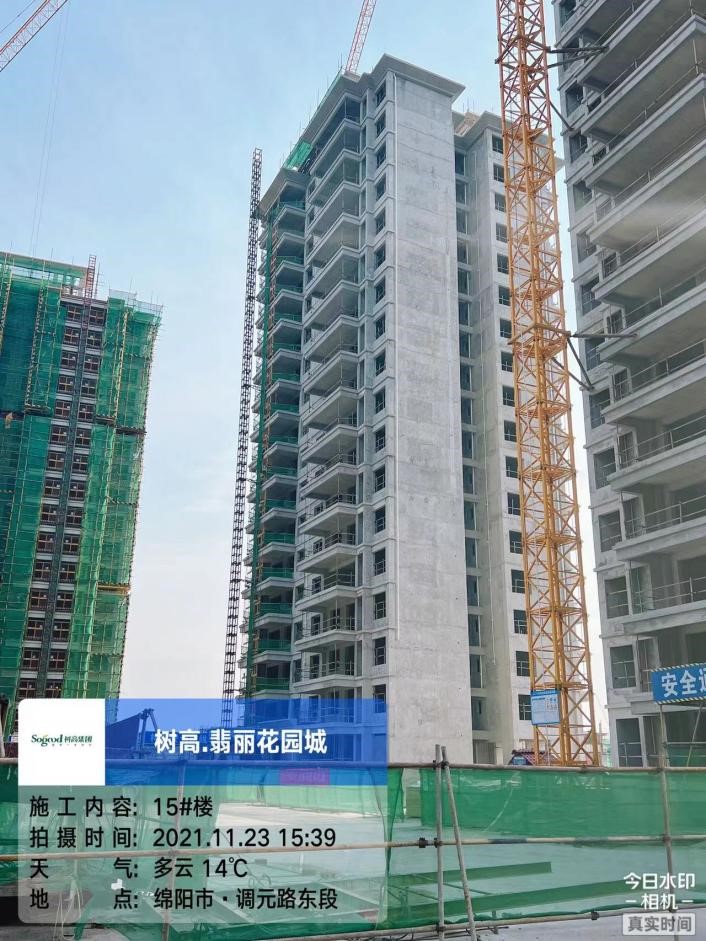

15.15#楼内墙抹灰完成,外墙抹灰完成;

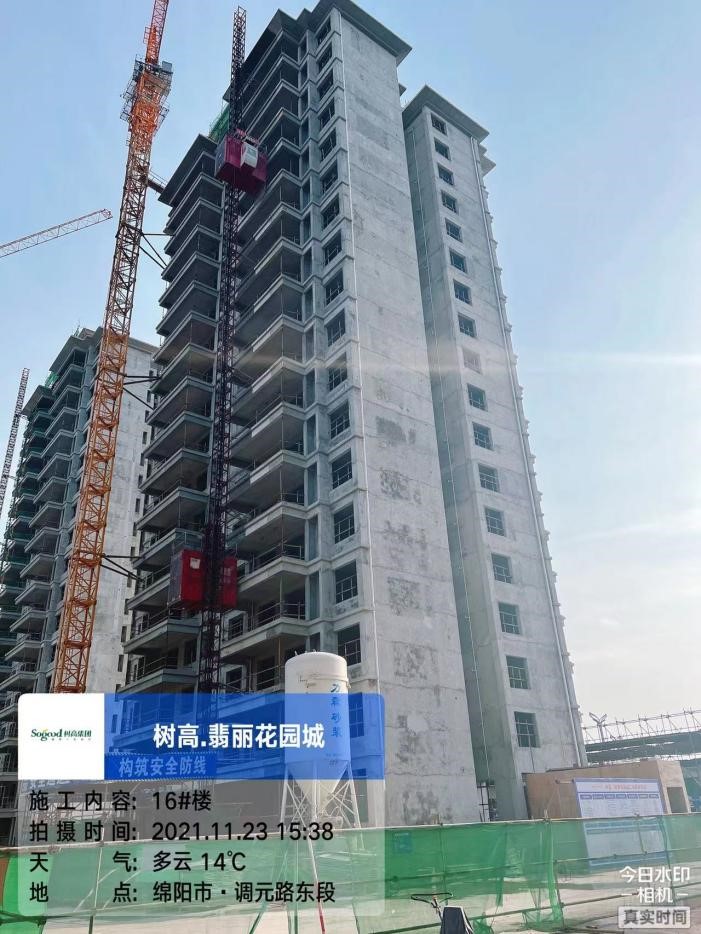

16.16#楼内墙抹灰完成,外墙抹灰完成;

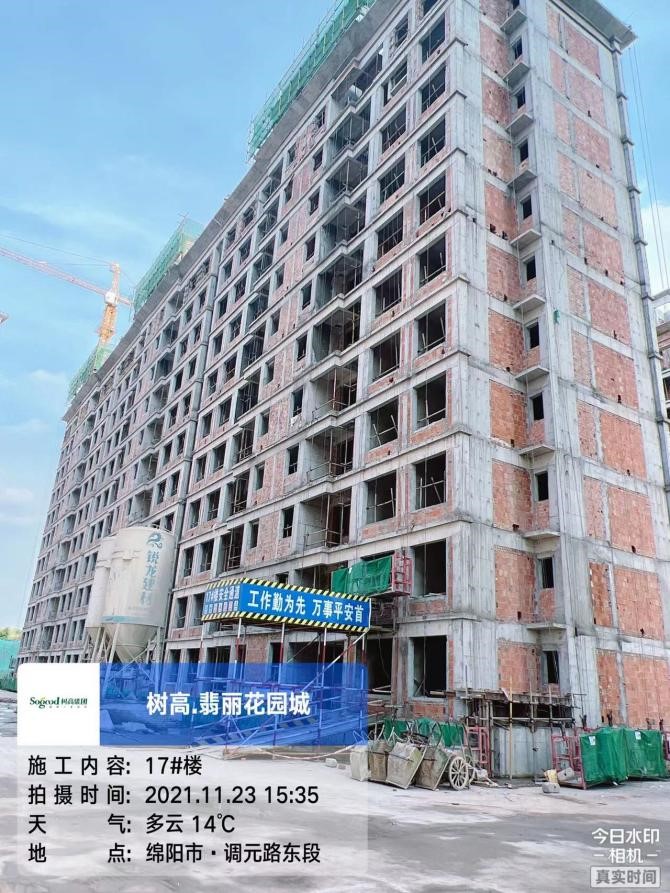

17.17#楼砖砌体基本完成,二次结构完成10层,内墙抹灰完成8层,开始外墙抹灰;

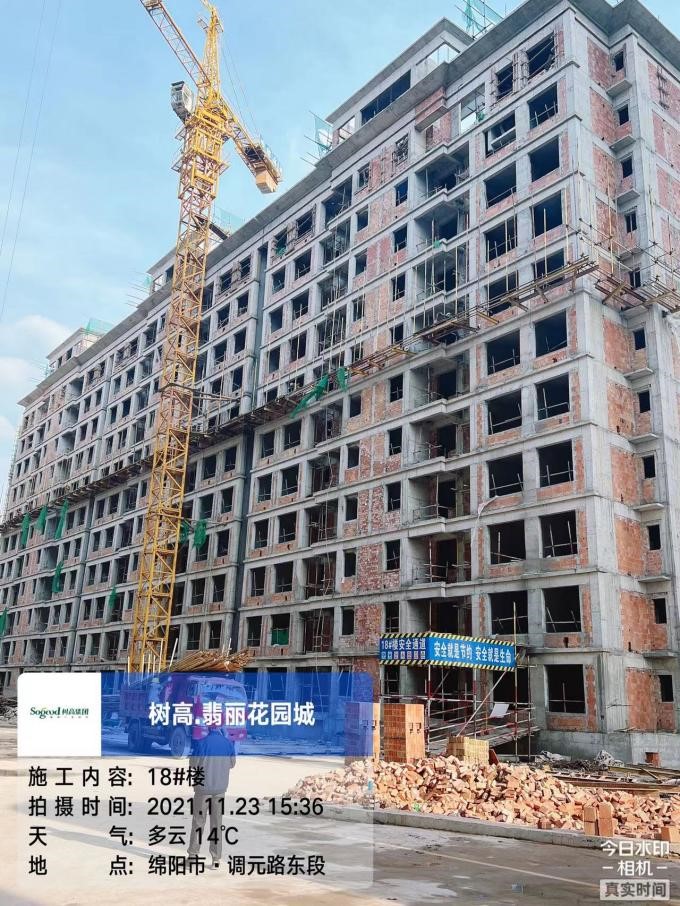

18.18#楼砖砌体基本完成,二次结构完成10层,内墙抹灰完成8层;

19.19#楼砖砌体完成,内墙抹灰完成,外墙抹灰基本完成;

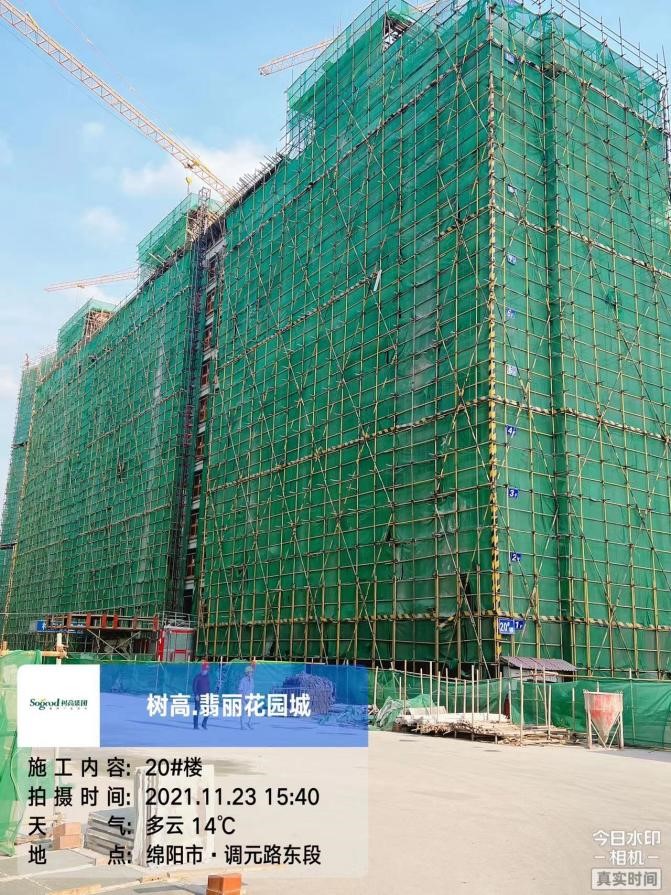

20.20#楼砖砌体完成,二次结构完成10层,内墙抹灰完成7层,外墙抹灰完成50%

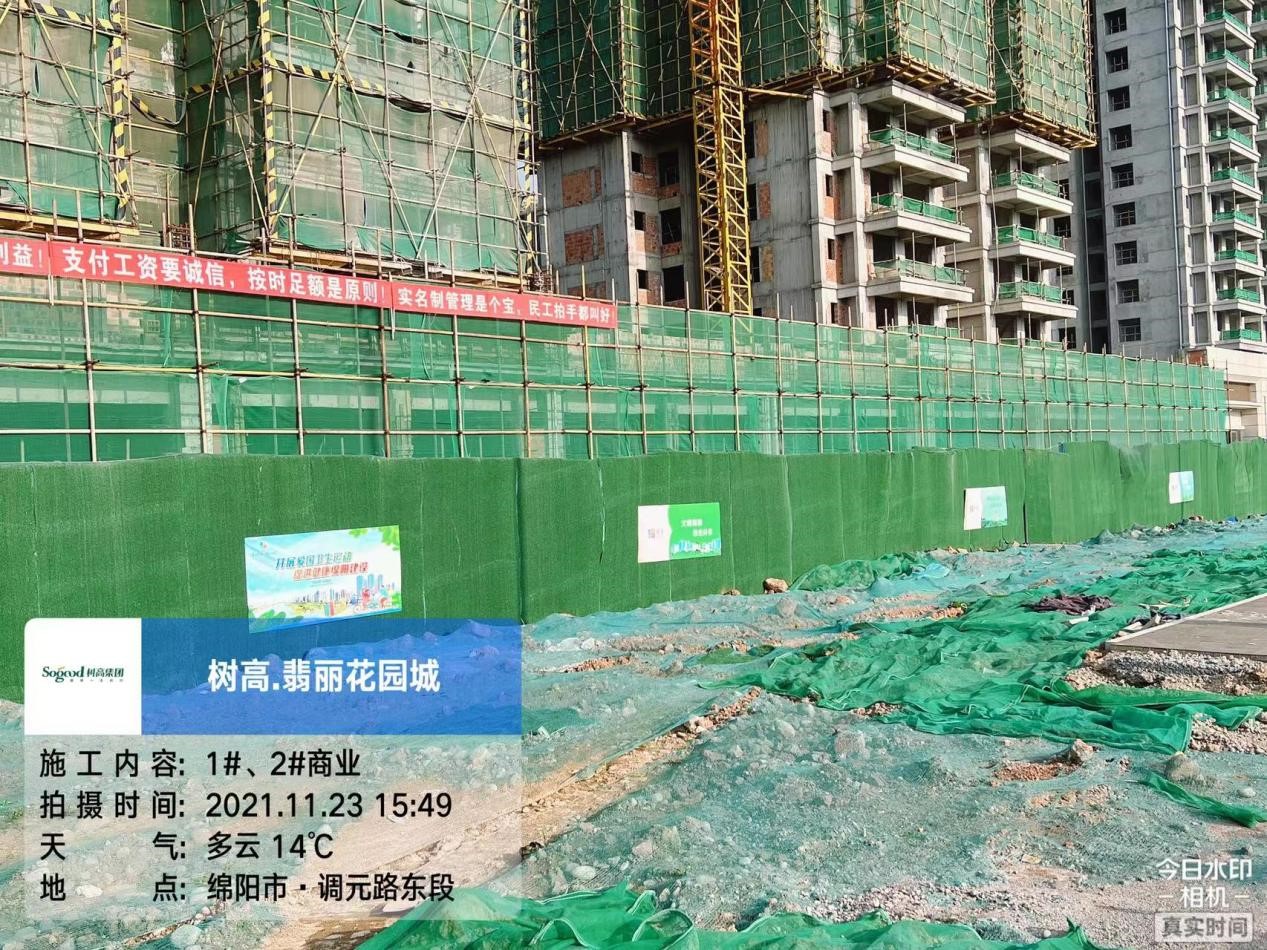

21.1#2#楼商业主体结构完成,砖砌体完成85%

22.3#楼商业主体结构完成,4#楼商业绑扎梁钢筋;

23.15#楼商业除屋面节点未完成外其余均基本完成,内外墙抹灰基本完成。
