一、完成情况(截止3月16日):

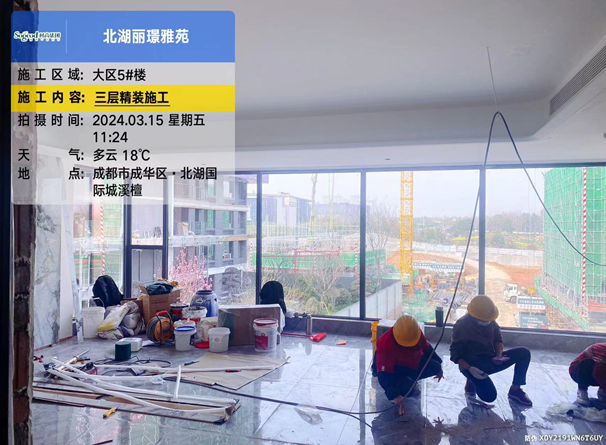

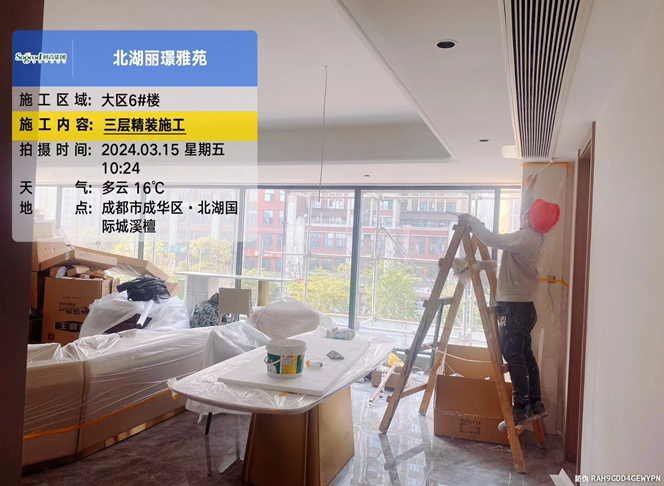

1、6号楼10层结构施工完成;3层样板间装饰完成,正在进行软装摆放;1-4层外立面装饰完成。
2、5号楼11层结构施工完成;3层样板间装饰完成,正在进行精保洁;1-4层外立面装饰完成。

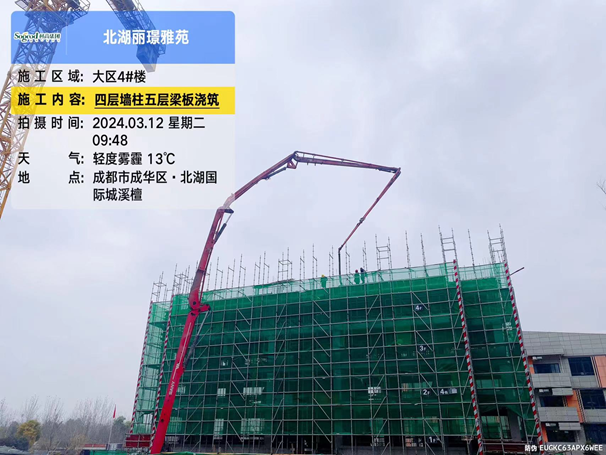

3、4号楼4层结构施工完成。

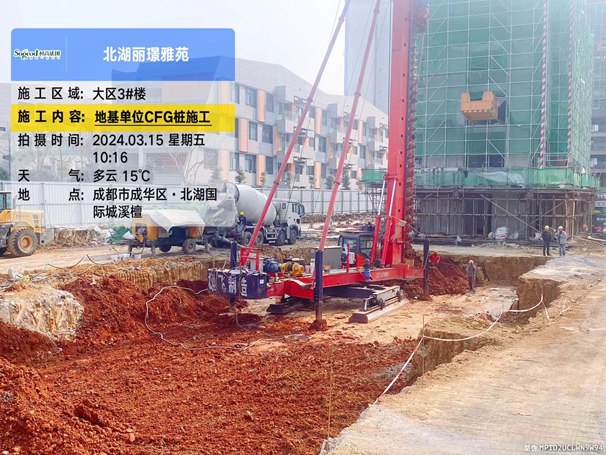

4、3号楼主楼筏板土方开挖完成,CFG桩地基处理完成80%。
5、2号楼主楼筏板土方开挖完成,CFG桩地基处理完成。

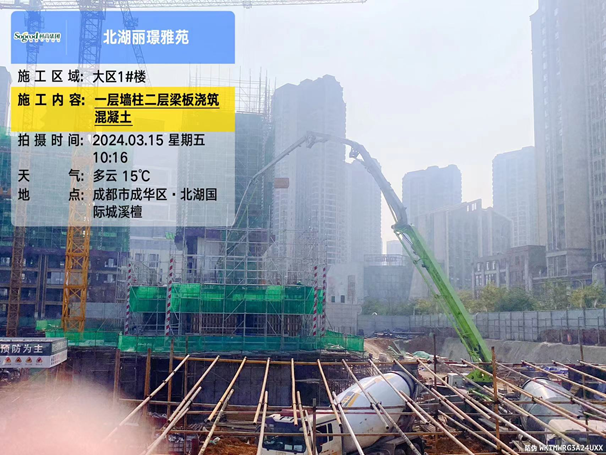

6、1号楼1层结构施工完成。
7、中庭景观展示区乔木、灌木种植完成,铺装完成80%,景墙、廊架、雕塑安装施工完成。
