树高金悦府2023年6月工程进度
树高金悦府2023年6月工程进度
2023-06-16

完成情况(截止6月15日):

 1、1#楼:土建:施工电梯阳台洞口抹灰完成,EPS线条安装完成,屋面烟道风帽安装完成,厨房烟道止回阀安装完成,外墙腻子施工完成,架空层区域混凝土硬化完成,门窗玻璃安装完成80%;

消防:防火门安装完成95%,消防电梯前室消防联动及报警系统、疏散指示等设备完工,普消完工;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工,屋顶防雷均压带没有焊;

强电:变压器至电表箱铝合金4*240+120,4*95+50电缆安装完毕,电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完。

 2、2#楼:土建:楼地面保温完成60%,屋面烟道风帽安装完成,厨房烟道止回阀安装完成,施工电梯阳台洞口抹灰完成,EPS线条安装完成,外墙腻子施工完成30%,门窗玻璃安装完成90%;

消防:防火门安装完成50%,消防电梯前室消防联动及报警系统、疏散指示等设备完工,普消完工;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工。

强强电:变压器至电表箱铝合金4*240+120,4*95+50电缆安装完毕,电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完。

 3、3#楼:土建:楼地面保温完成10%,施工电梯阳台洞口抹灰完成,屋面烟道风帽安装完成,厨房烟道止回阀安装完成,EPS线条安装完成,外墙腻子施工完成20%,门窗玻璃安装完成90%;

消防:防火门安装完成60%,消防电梯前室消防联动及报警系统、疏散指示等设备完工,普消完工;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工。

强电:变压器至电表箱铝合金4*240+120,4*95+50电缆安装完毕,电表至室内开关箱3*10mm2电线放完一个半单元;

弱电:可视对讲及四网合一安装完。

 4、4#楼:土建:施工电梯阳台洞口抹灰完成,EPS线条安装完成,屋面烟道风帽安装完成,厨房烟道止回阀安装完成,外墙腻子施工完成,架空层区域混凝土硬化完成,门窗玻璃安装完成80%;

消防:防火门安装完成40%,消防电梯前室消防联动及报警系统、疏散指示等设备完工,普消完工;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工,屋顶防雷均压带没有焊;

强电:强电:变压器至电表箱铝合金4*240+120,4*95+50电缆安装完毕,电表至室内开关箱3*10mm2电线放完80%;

弱电:可视对讲及四网合一安装完。

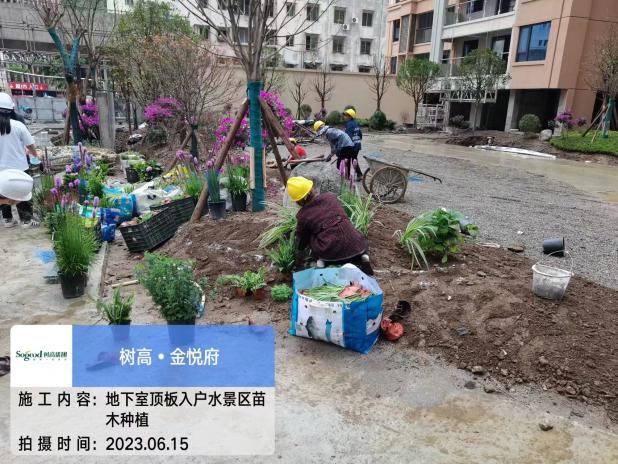

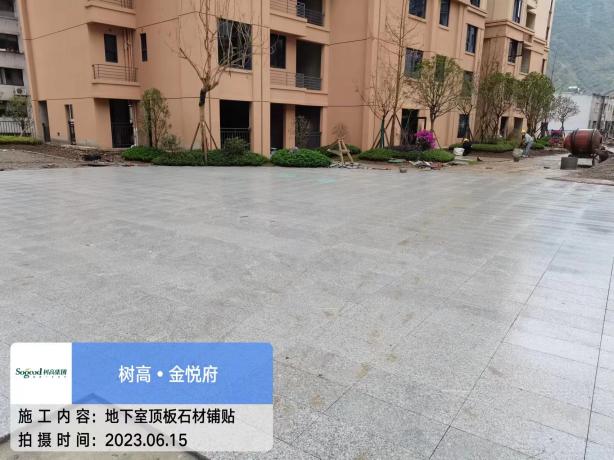

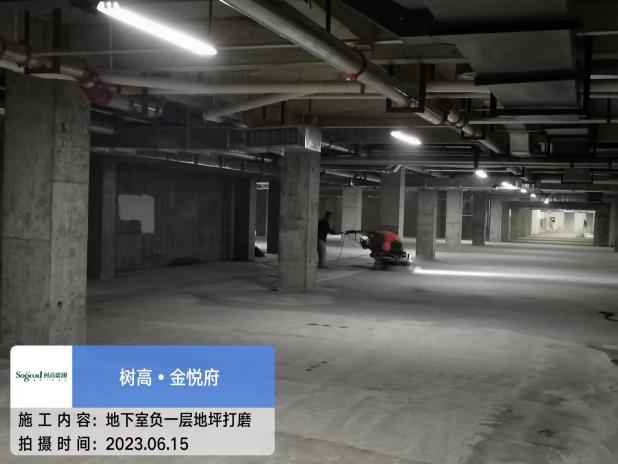

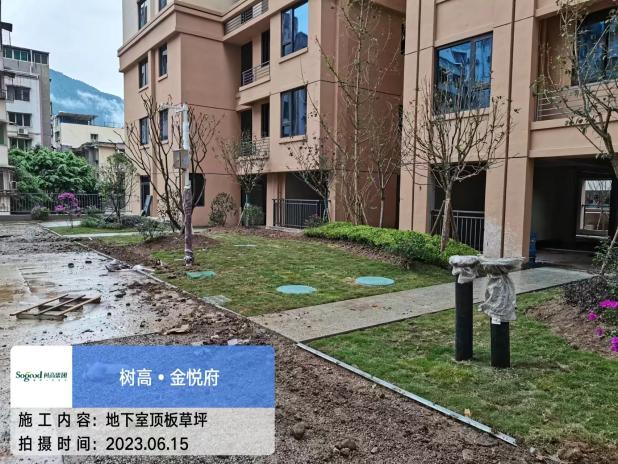

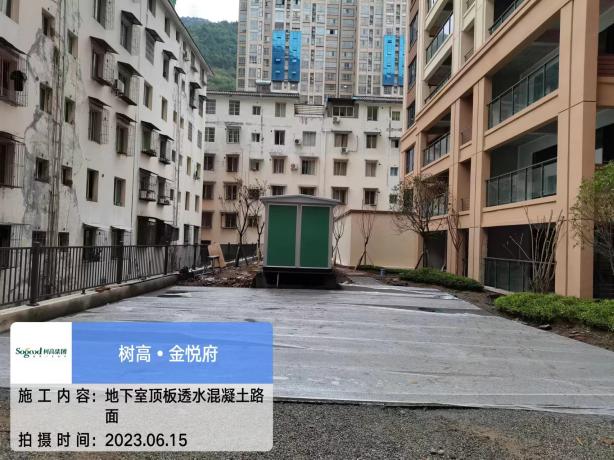

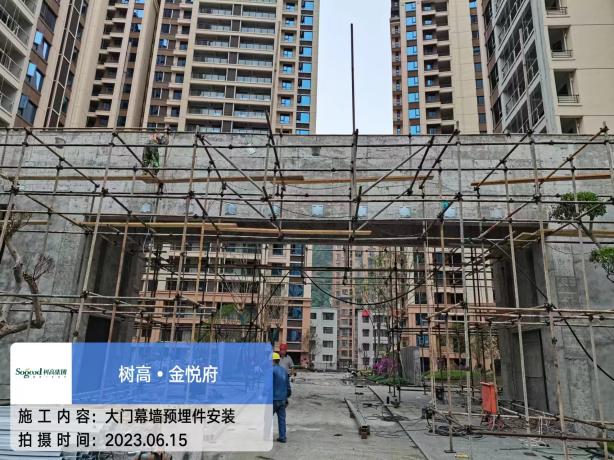

5、地下室:土建及园林:地下室顶板土方回填完成,地下室顶板儿童游乐园及消防扑火作业区透水混凝土浇筑20%,地下室顶板消防通道混凝土浇筑完成,入口水景混凝土浇筑完成,地下室顶板苗木种植完成80%,地下室顶板园林草坪种植完成30%,吊一层水产区回填完成40%,入口桩板墙施工完成,地下室设备房混凝土浇筑完成完成,地下室车道坡道混凝土浇筑完成,大门幕墙预埋件及支架安装完成10%,吊一层冠梁破凿完成,地下室地坪打磨完成40%,地下室墙面腻子施工完成20%,地下室顶板栏杆安装完成,吊一层农贸市场出入口砌体砌筑完成40%,吊一层、一层商业塑钢窗框、五金件安装完成,吊一层柴油发电机房砌体砌筑完成。

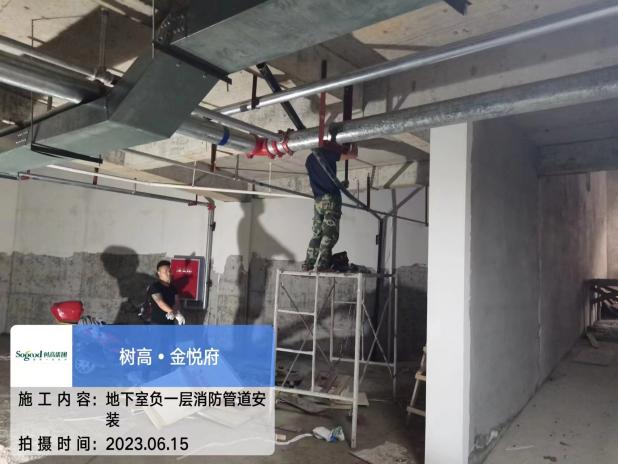

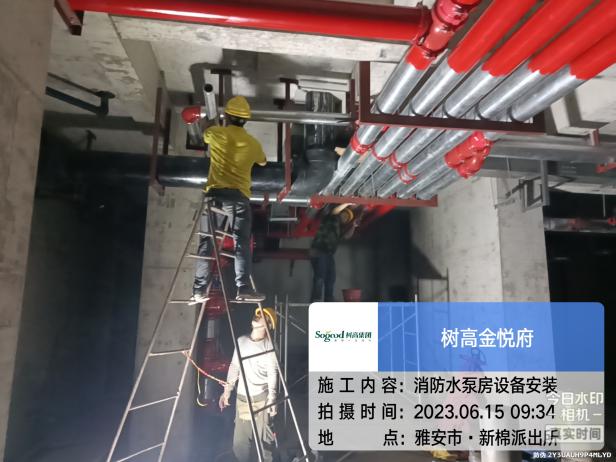

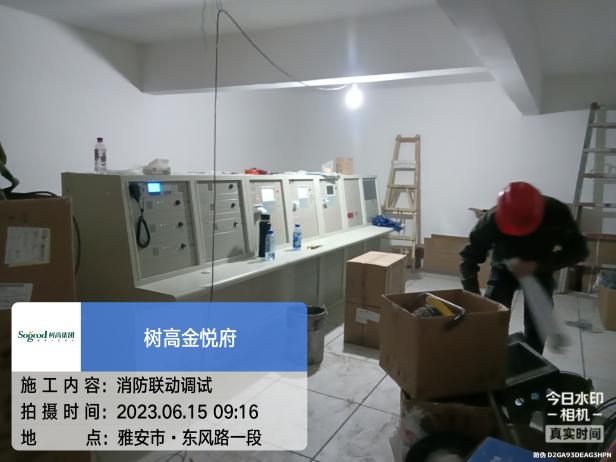

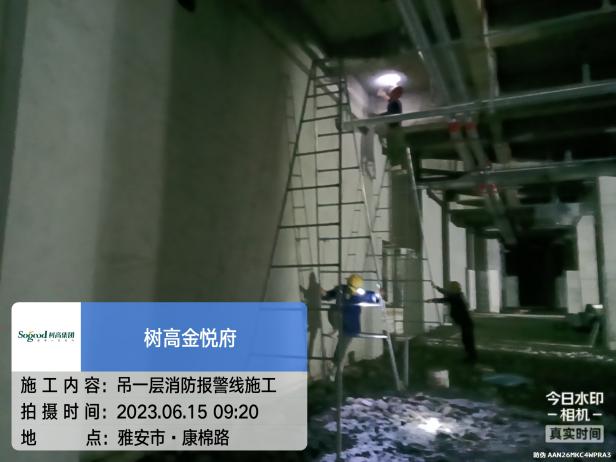

消防:吊一层消防喷淋管道完成95%,送、排风管道完成95%,消防报警主线完成,报警设备完成85%,负一层消防喷淋管道完成,送、排风管道完成,消防报警主线完成,报警设备完成90%,消防主机已经安装,消防水泵房水泵安装到位。

自来水:水泵安装到位未接电缆;给水主管安装完成,生活水泵与中、高区已经连接。

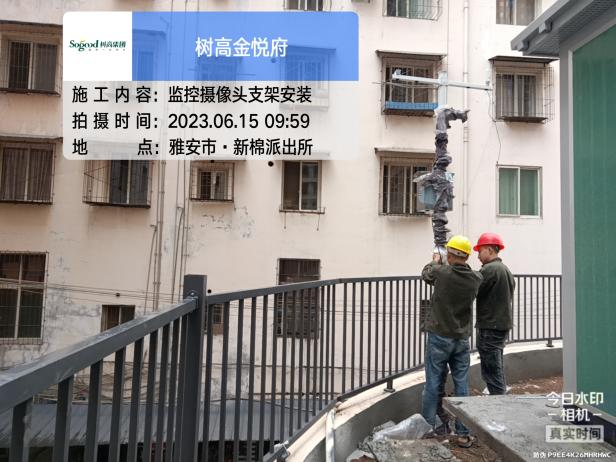

弱电:弱电桥架完成,监控室防静电地板完成,四网合一主线完成。

强电:10KV电缆安装完成,所有用铝合金电缆至设备房、电表箱的电缆已经放完。

6、地坪:雨、污水管安装完成,自来水主管安装完成,消防水泵接合器外接管道安装完成;弱电监控、背景音乐预埋管完成;绿化用水及路灯预埋管完成。
