本月完成(截止6月15日):

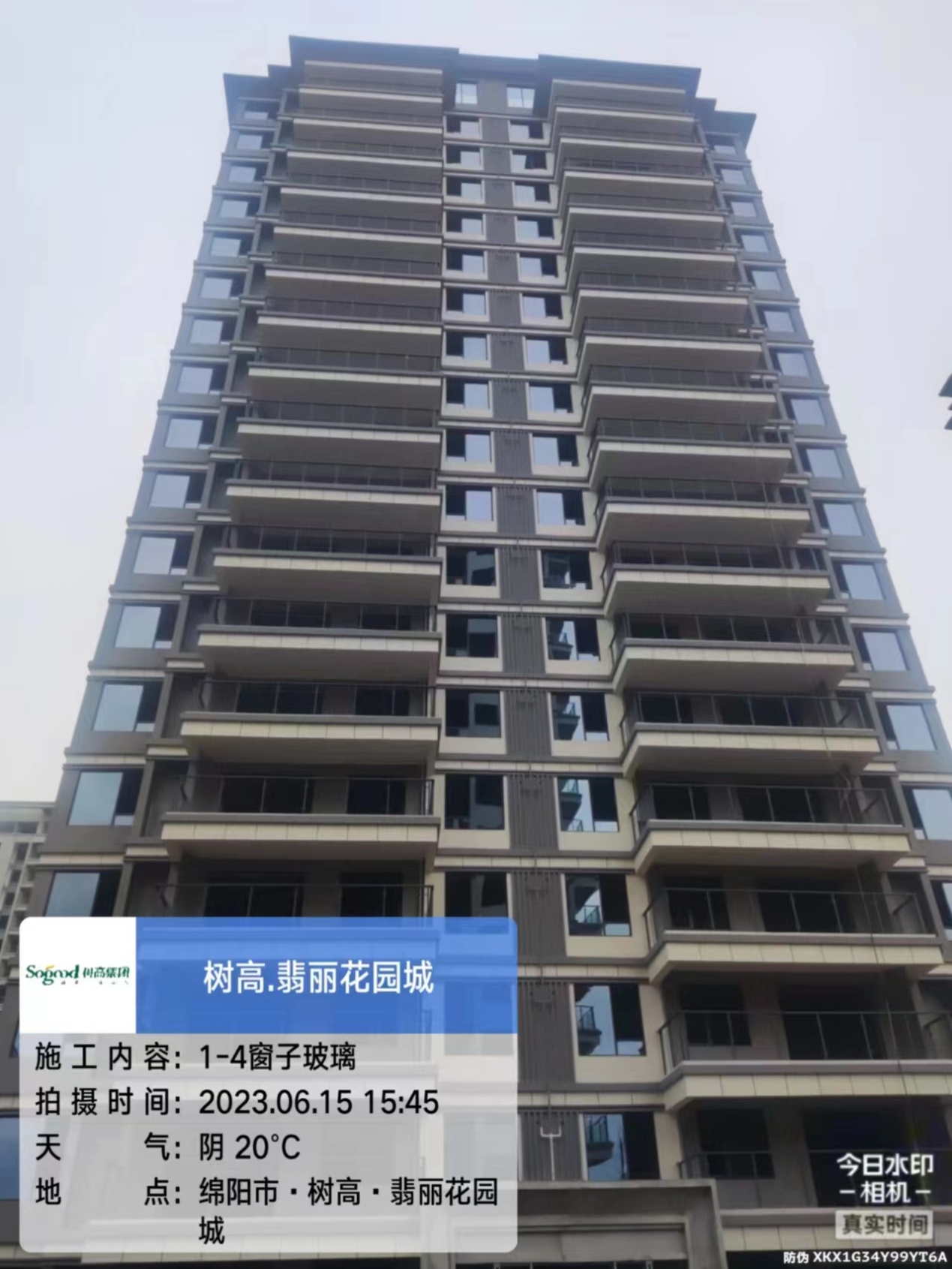

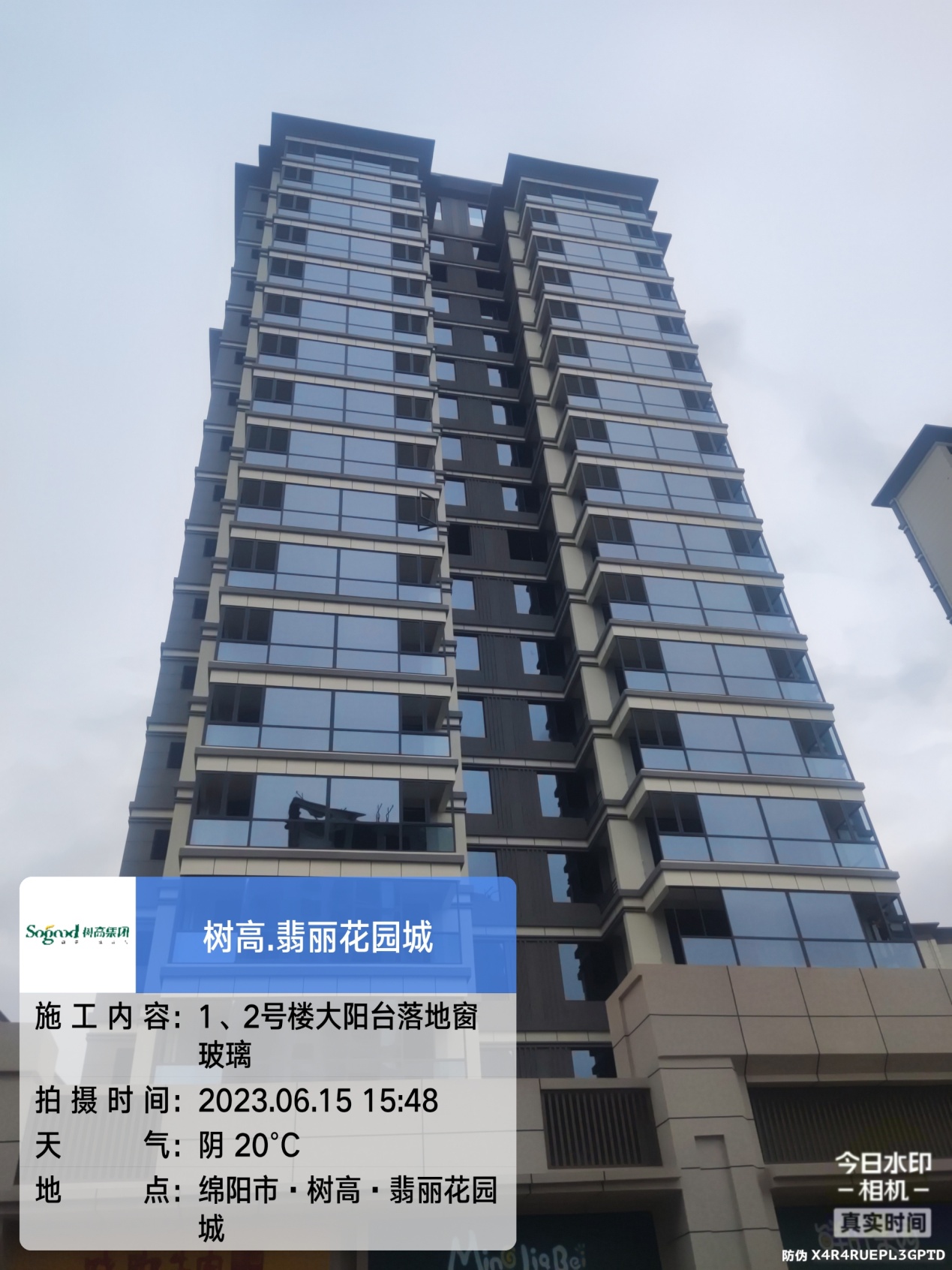

一、15-16号、1-4号楼窗子玻璃安装完成,1-2号楼大阳台落地窗玻璃安装完成,推进3-4号大阳台落地窗玻璃安装、12号楼窗子玻璃安装;
二、17-20号楼电梯安装完成;
三、1号、2号、5号、8号楼第二台电梯安装完成,推进3号、4号、6号、7号楼第二台电梯安装;
四、1-8号、10号、13-16号楼二楼以上公区吊顶完成,推进9号、11号、12号楼公区吊顶施工;
五、9号楼2-16层墙砖粘贴完成;
六、10号楼墙砖粘贴完成,推进地砖铺贴;
七、11号、12号楼2-13层墙砖粘贴完成;

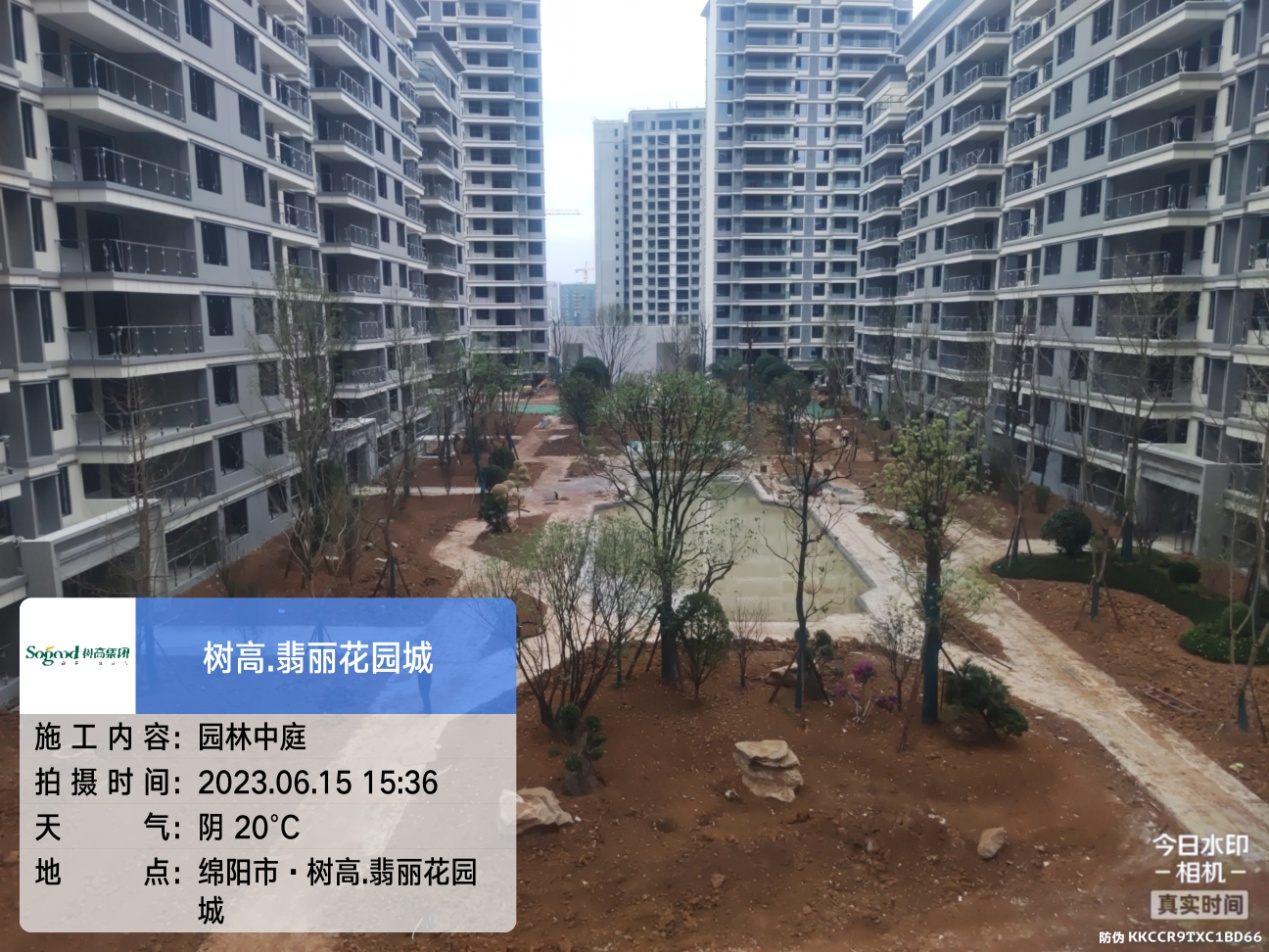

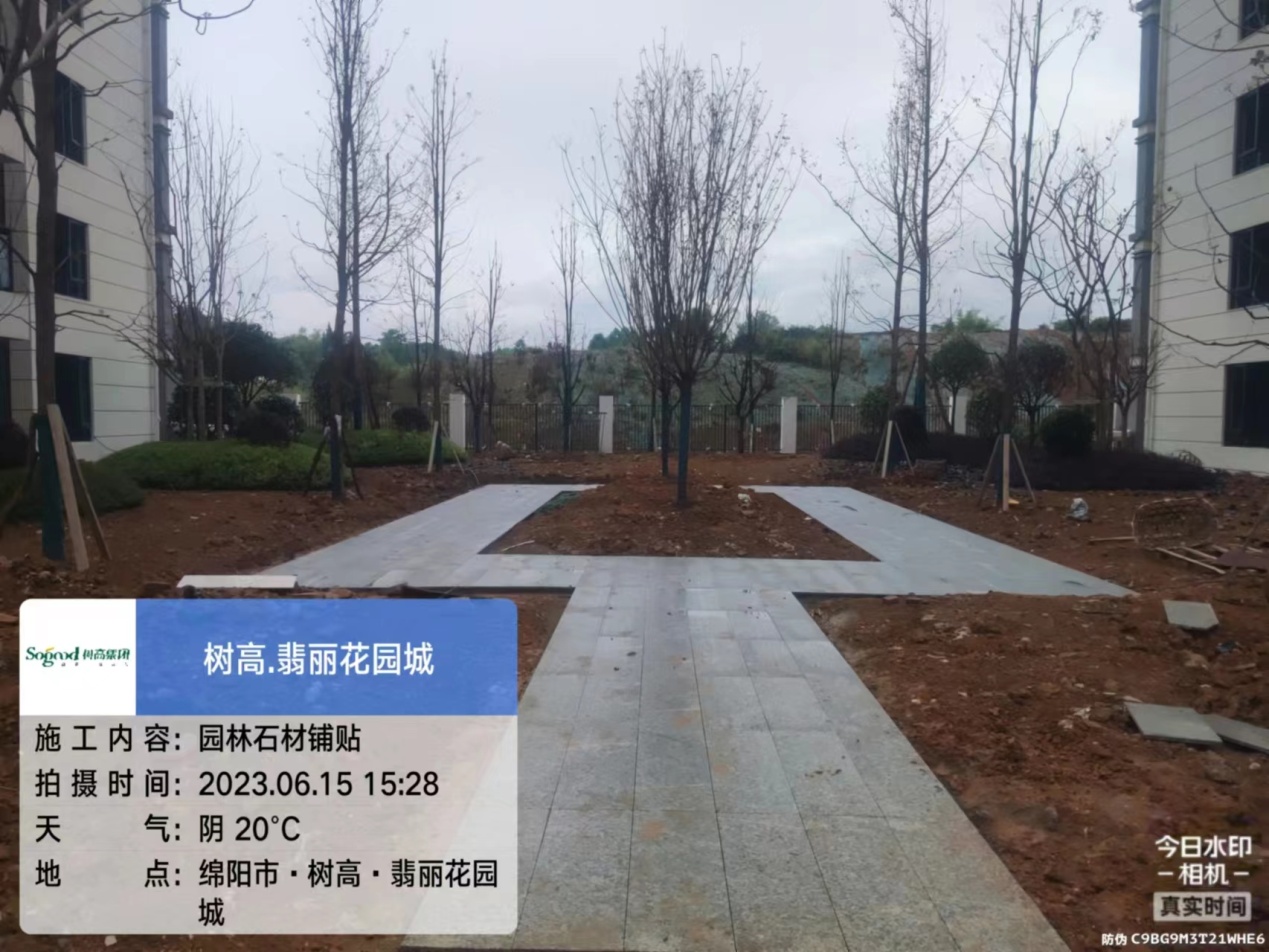

八、1-8号、14-16号楼楼梯间刮白完成,1-2号、4-7号、16号楼电梯前室吊顶石膏腻子已完成;

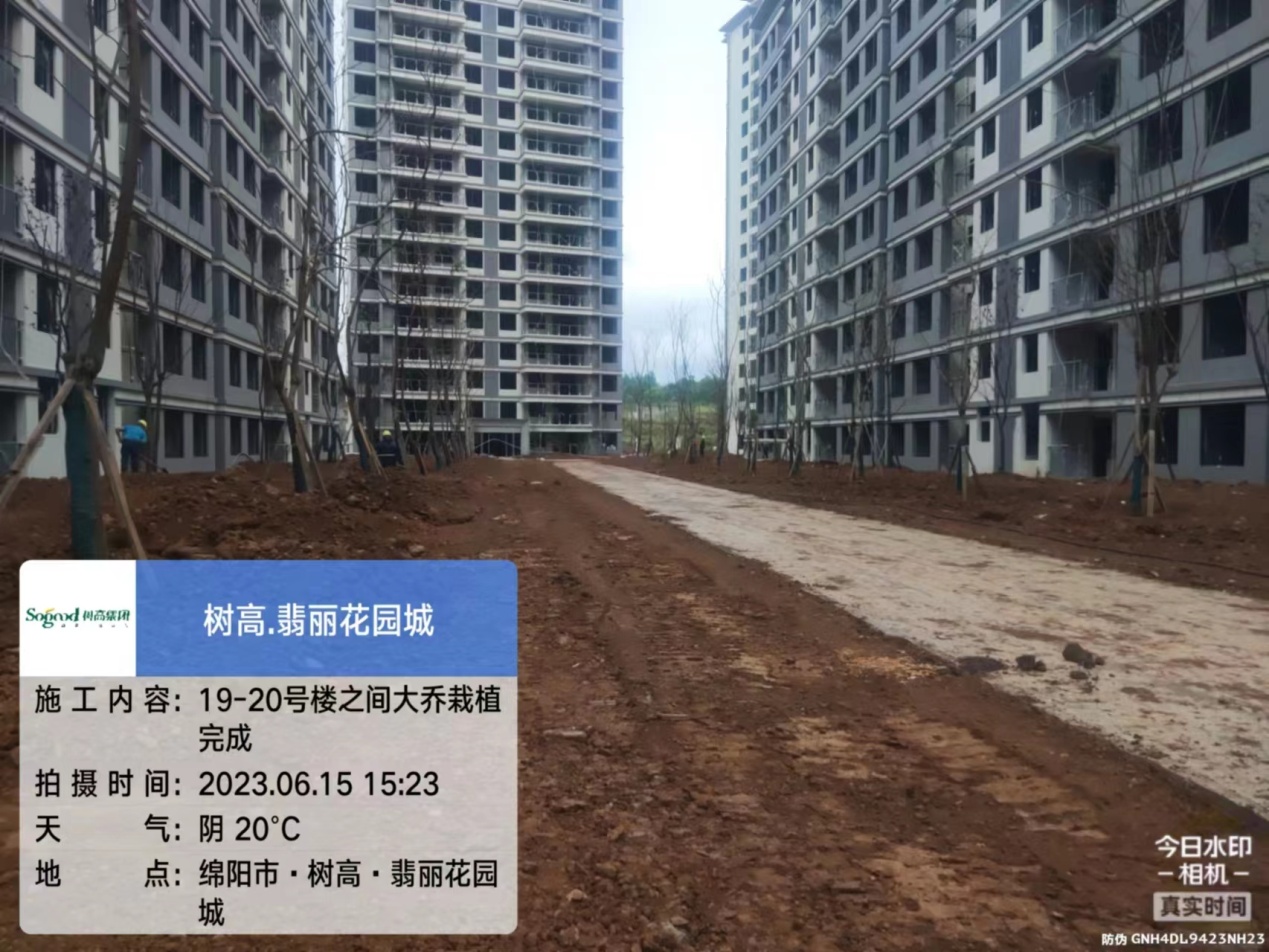

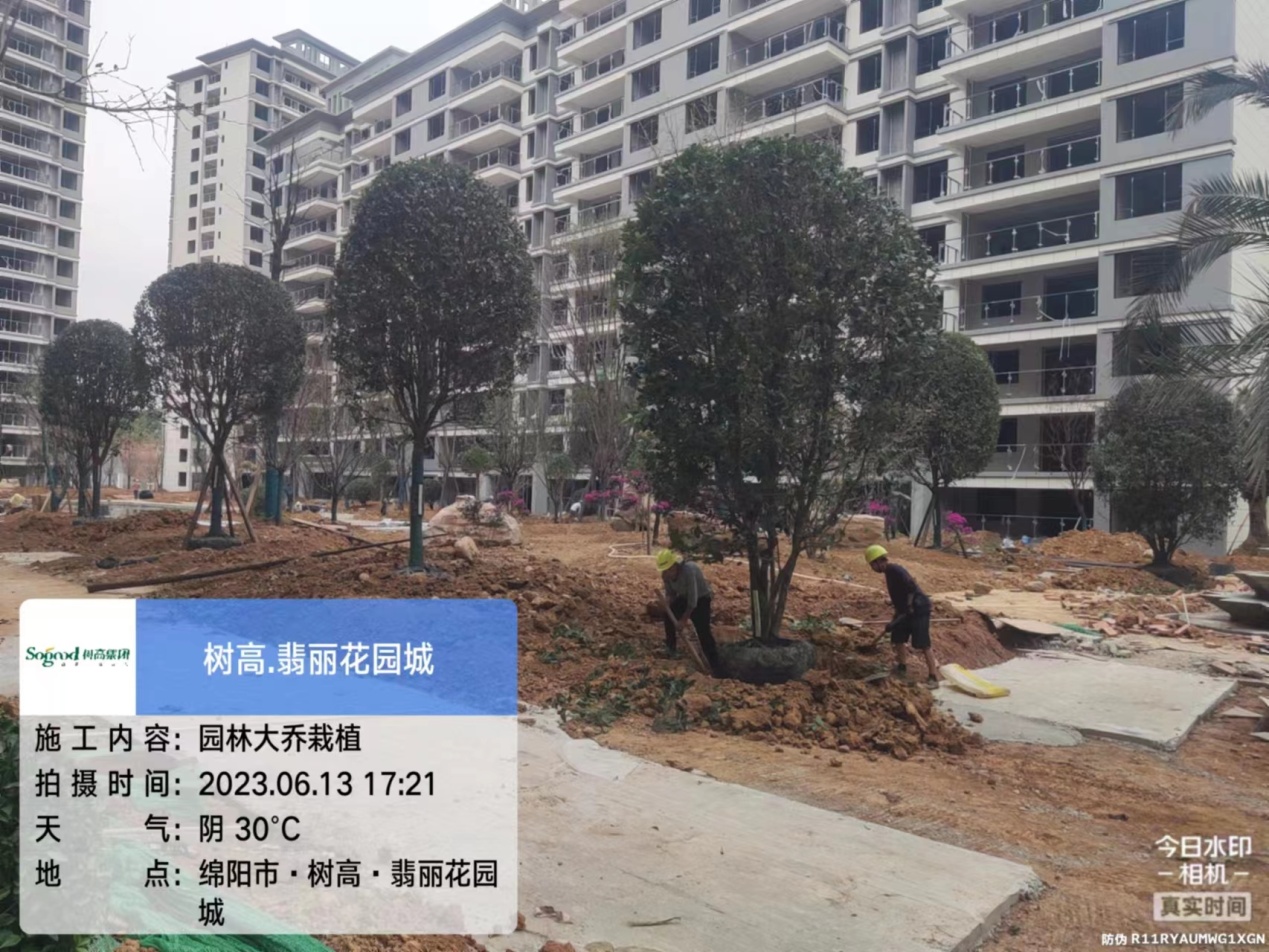

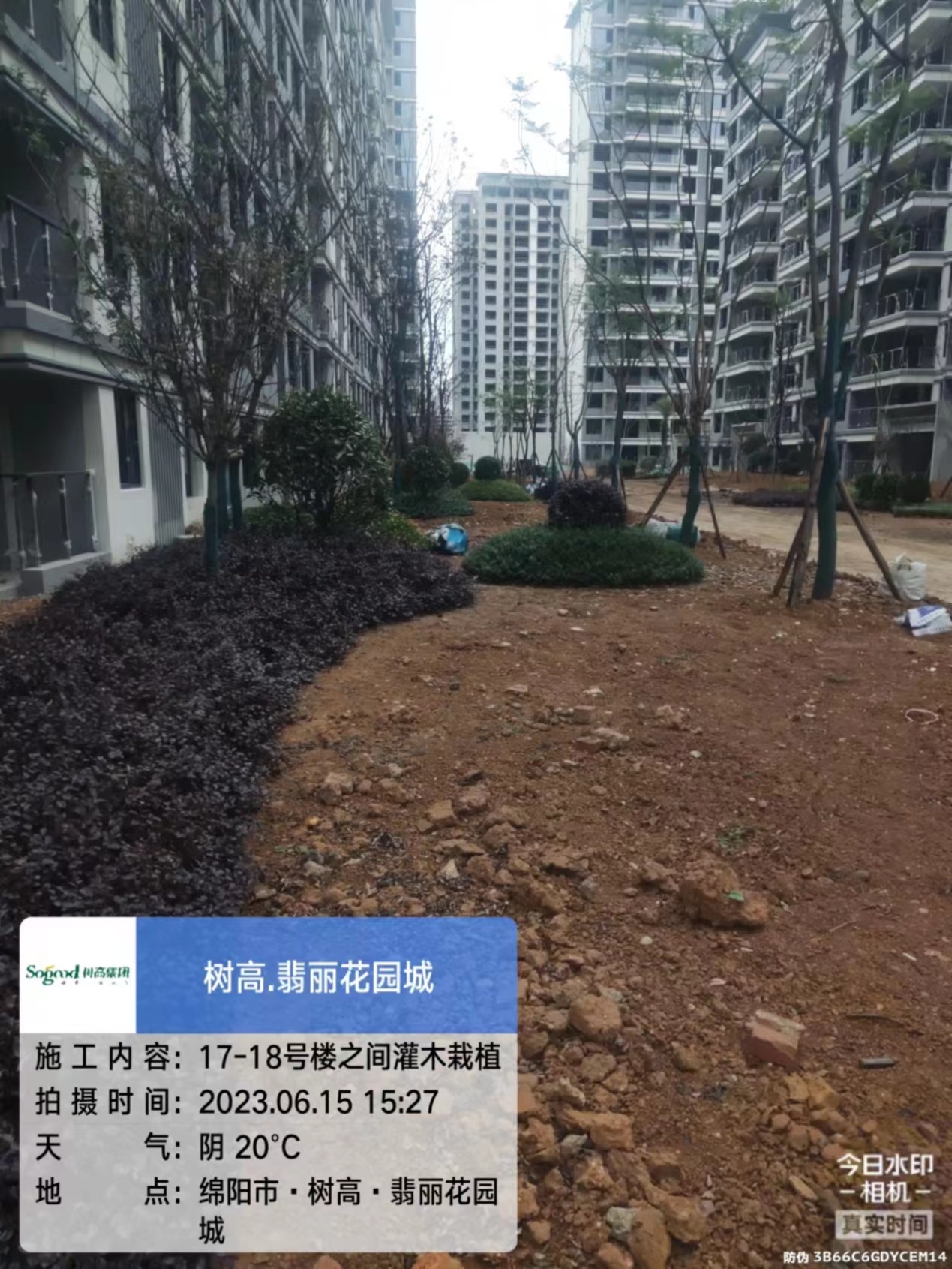

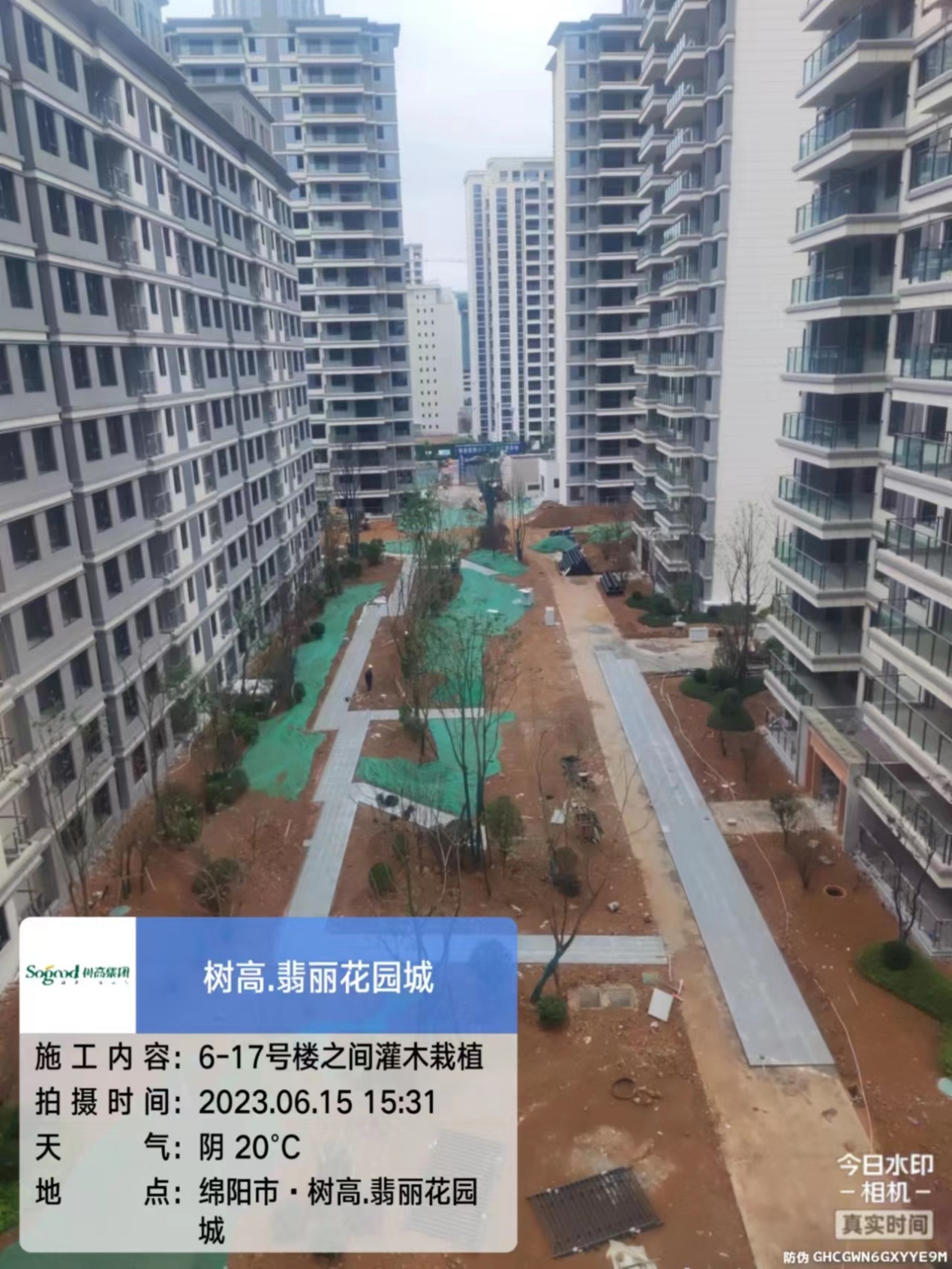

九、园林大乔二乔完成80%,灌木完成20%,场地道路硬化完成70%,雨污管网完成90%;

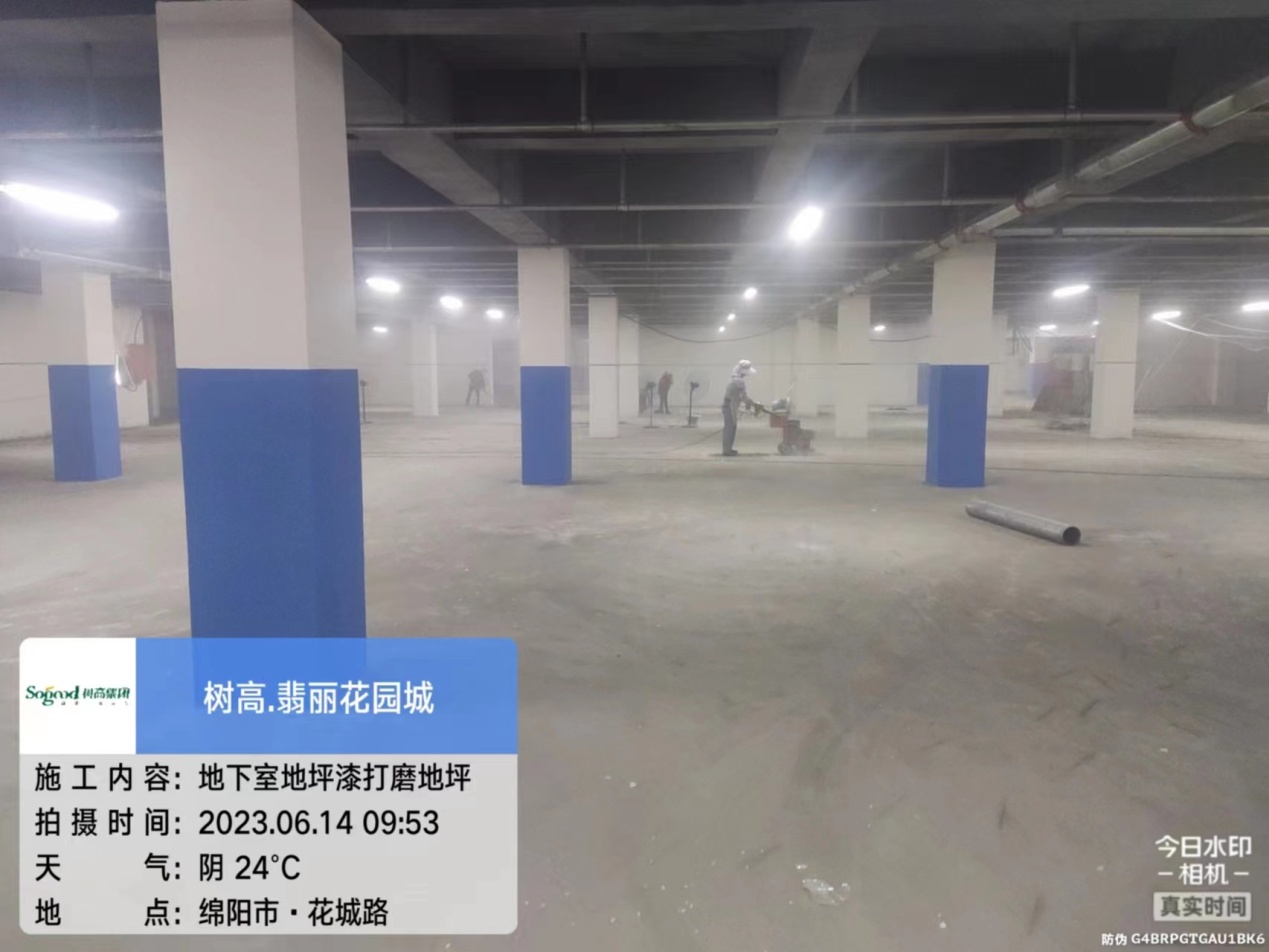

十、地下室墙柱刮白、墙裙漆完成,地坪漆正在打磨及卫生清扫准备做漆;
十一、空调机位栏杆安装完成;
十二、9-16号楼厨房卫生间防水施工完成;
十三、地下室灯具安装完成;

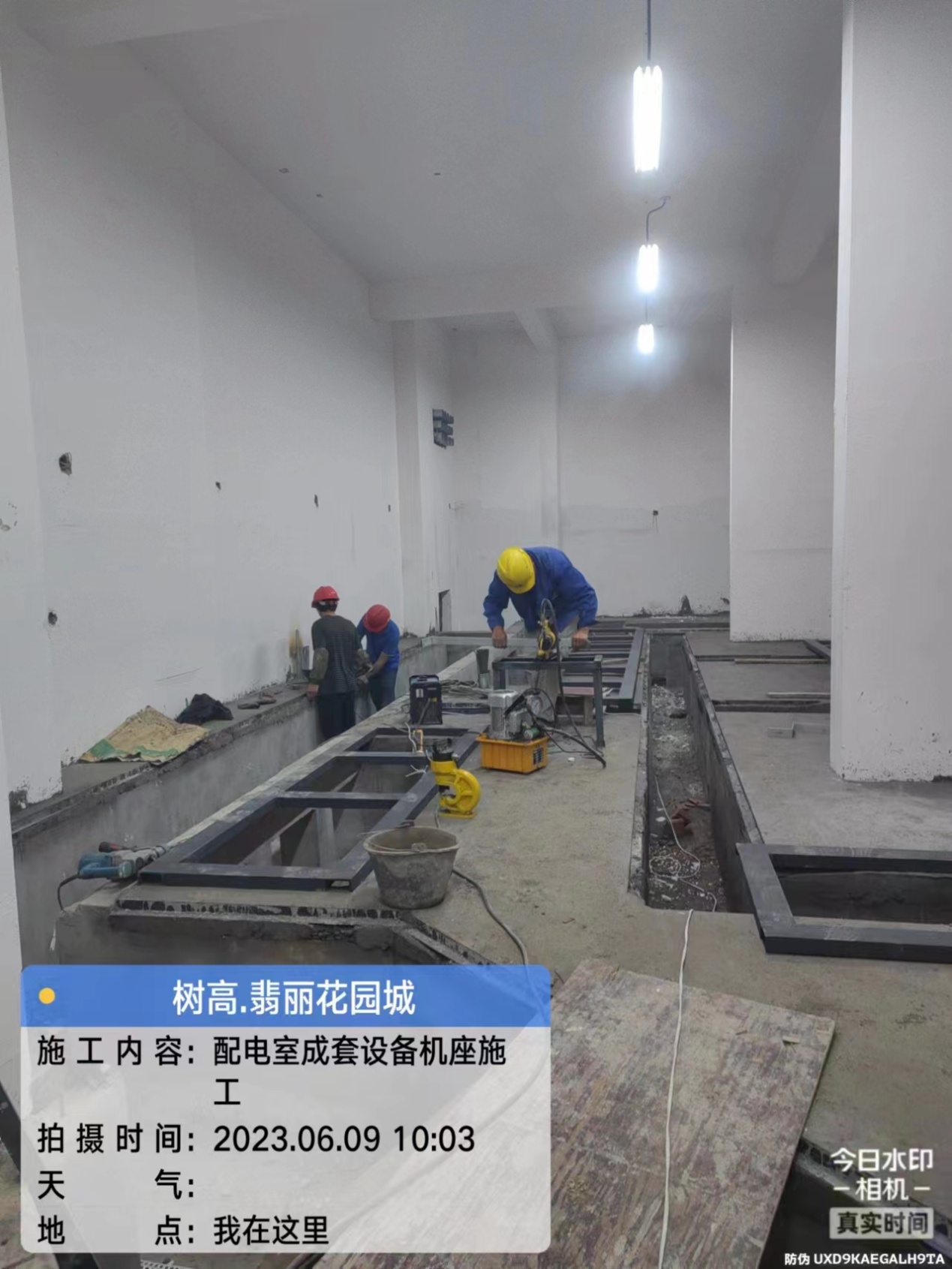

十四、配电室基础完成;
十五、桥架安装完成;
十六、地下室高低压成套设备进场;
十七、进场放电缆施工。
