树高上院2024年3月工程进度
树高上院2024年3月工程进度
2024-03-29

一、完成情况(截止3月29日):

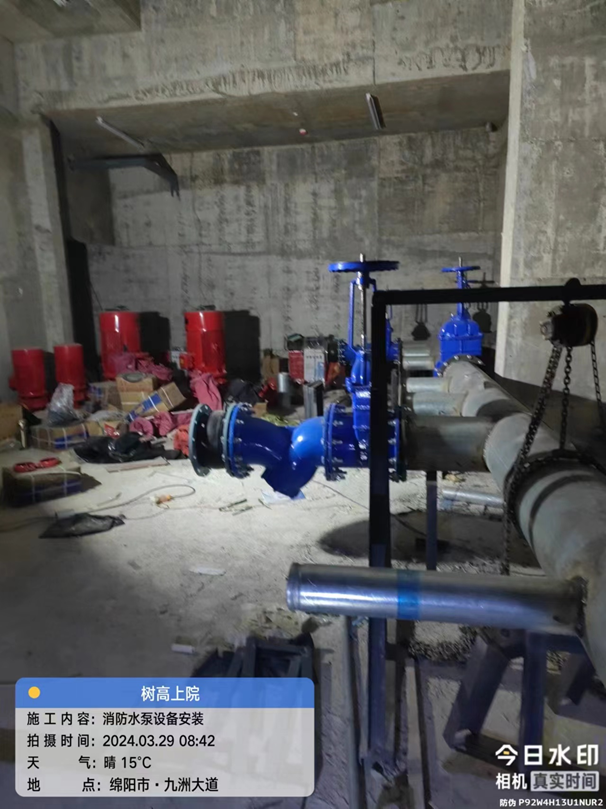

1消防工程:二期:推进地下室零星修补任务、总平消防环网施工,及防火门安装;三期、四期:推进喷淋、普消、通风、桥架等施工;推进整个地下室报警设备安装;

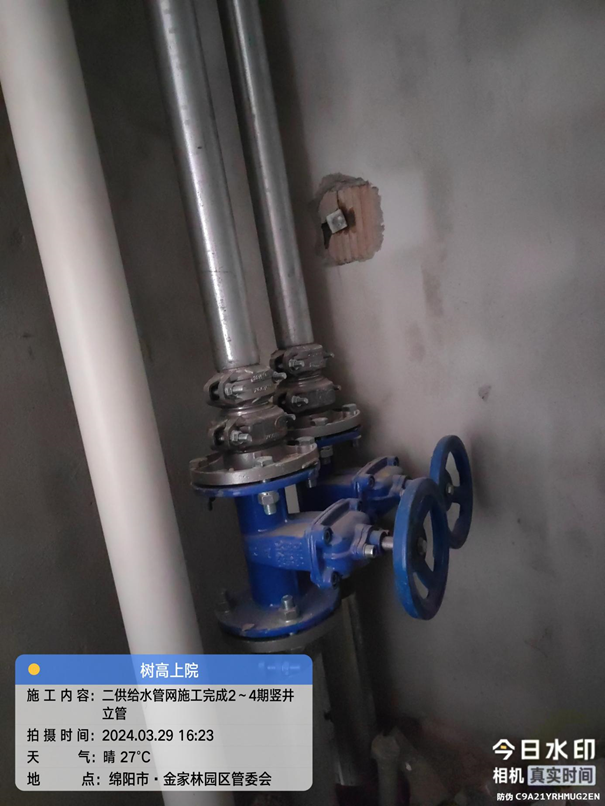

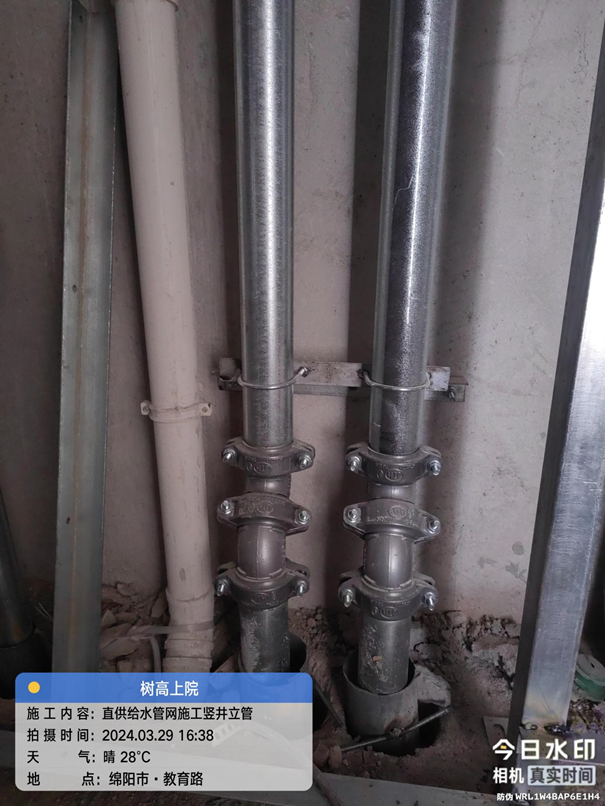

2二供给水、加压设备等:完成二期水平管网、竖井管网安装,推进三期、四期的水平管网、竖井管网安装;完成加压设备水箱焊接施工;

3自来水一供:完成总坪管沟土方开挖、管道安装,并推进水表表组安装(目前处于停工待料);

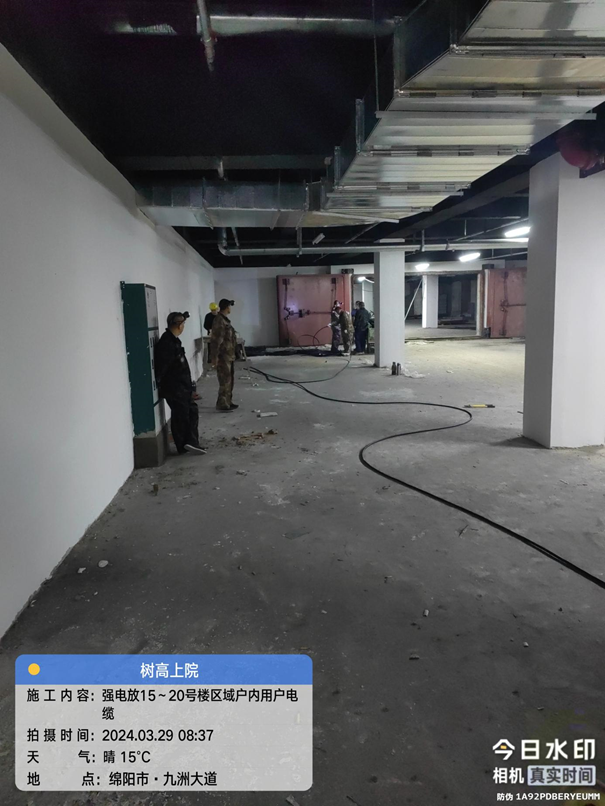

4强电工程:推进二级配电柜和终端配电柜安装,电梯电缆放线施工;

5天然气工程:推进燃气表安装;

6电梯工程:完成幼儿园餐梯安装;

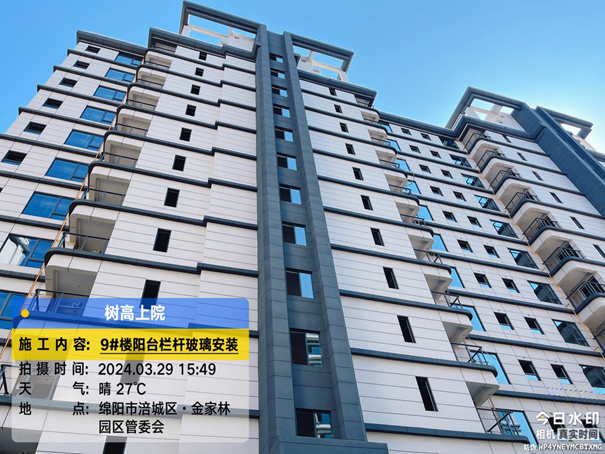

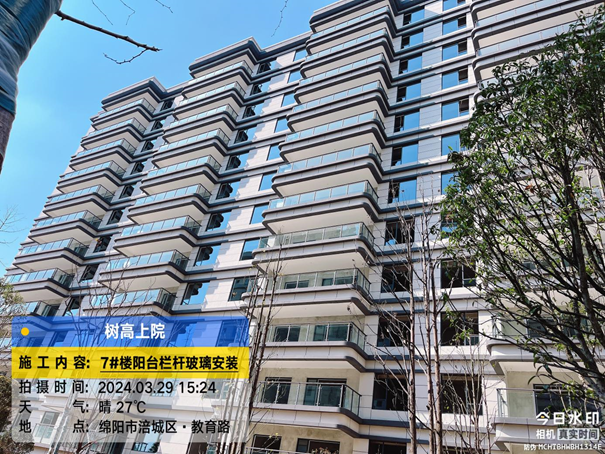

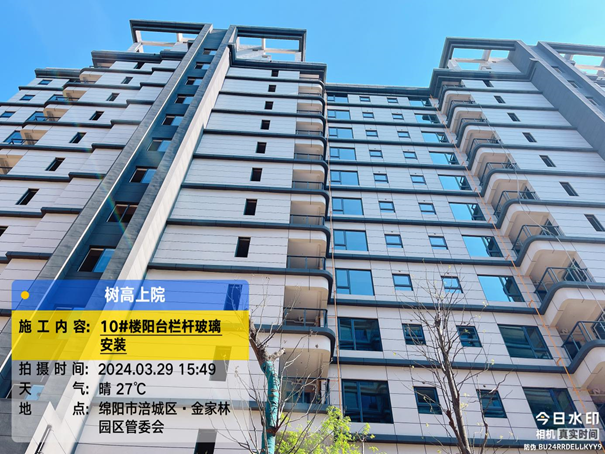

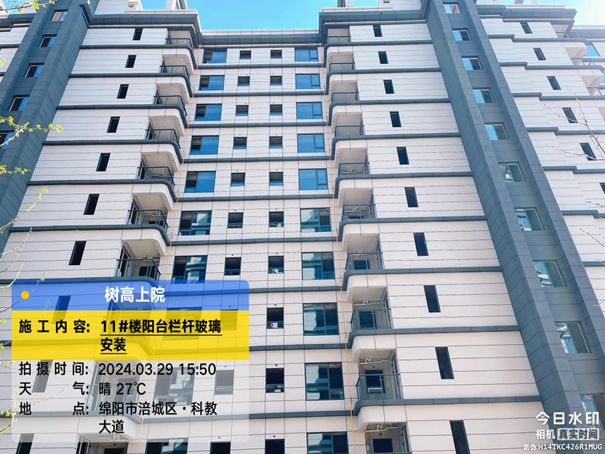

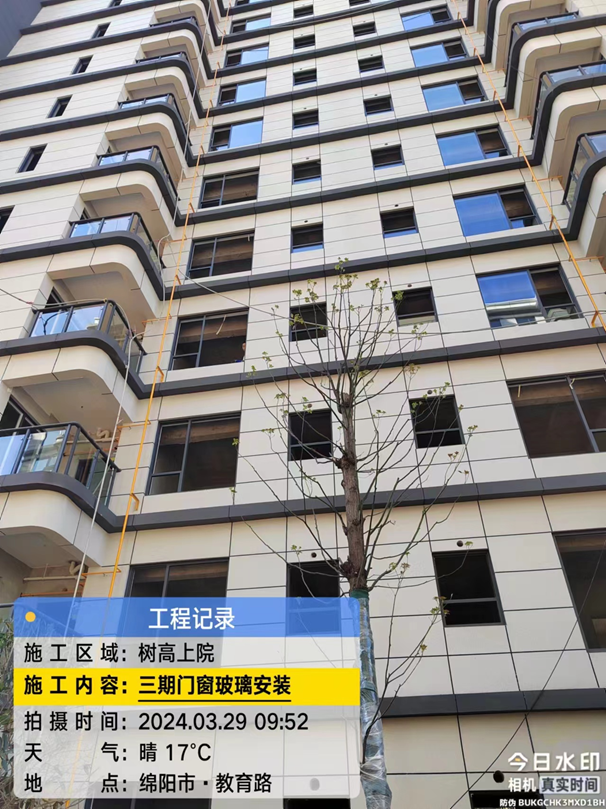

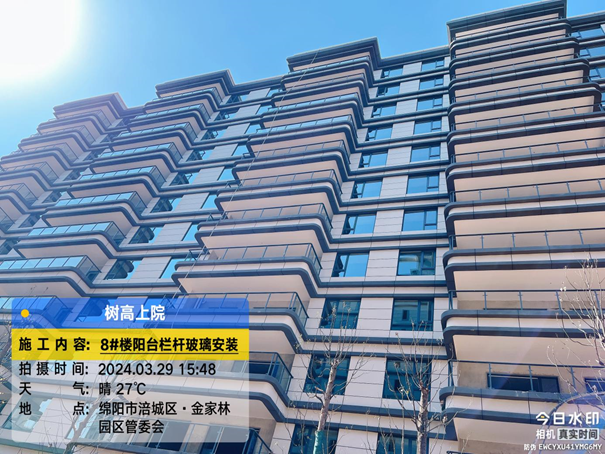

7门窗栏杆工程:完成1#楼-6#楼门窗、栏杆玻璃安装,推进7#楼-14#楼门窗玻璃安装50%;完成幼儿园窗框安装;

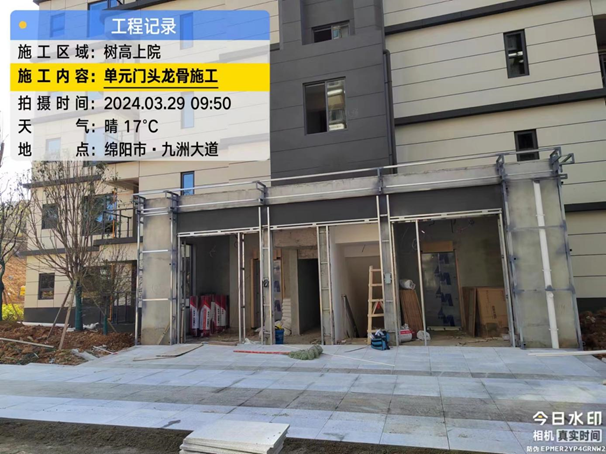

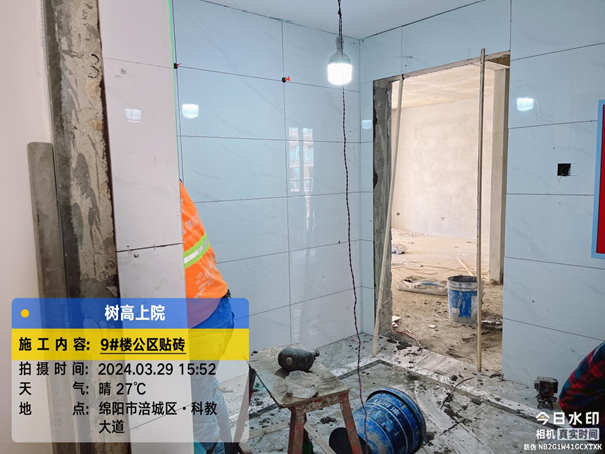

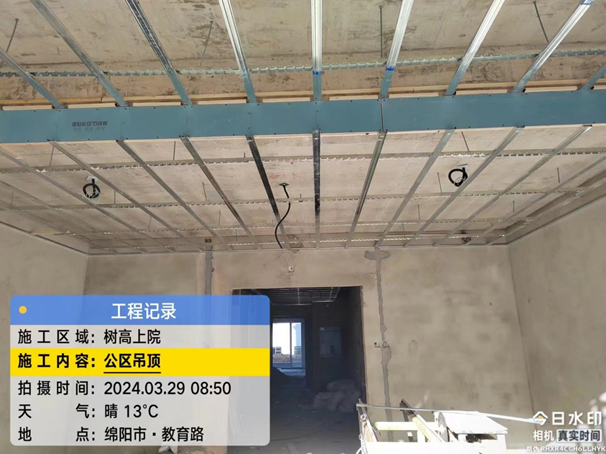

8公区装修:推进单元门头龙骨施工;完成1#-4#楼、6#楼一层以上的电梯前室墙地砖铺贴,及推进5#楼、7#楼-14#楼电梯前室墙地砖铺贴;基本完成四期吊顶施工;涂料:所有楼梯间涂料施涂,完成一期、二期、6#楼电梯前室涂料施涂,及推进5#楼、7#楼—14#楼电梯前室涂料施涂;推进二期大门装修施工;

9土建工程:推进一期、二期、三期清理建渣及收边补烂;

10地坪漆工程:完成二期地坪漆基层打磨及底漆施工,推进一期、三期、四期地坪漆基层打磨及底漆施工;推进二期、三期、四期非人防区地下室顶部喷涂,及推进墙面腻子喷涂;

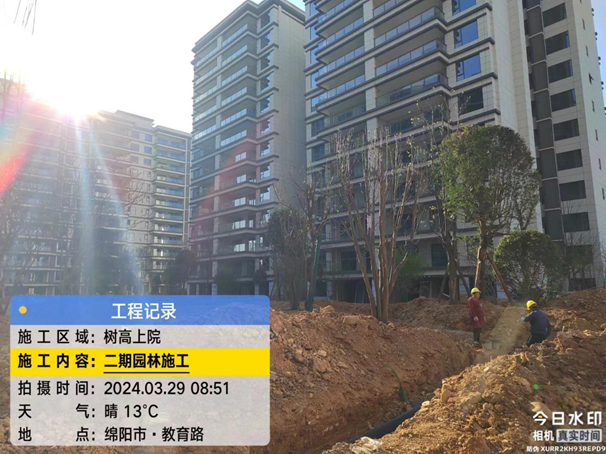

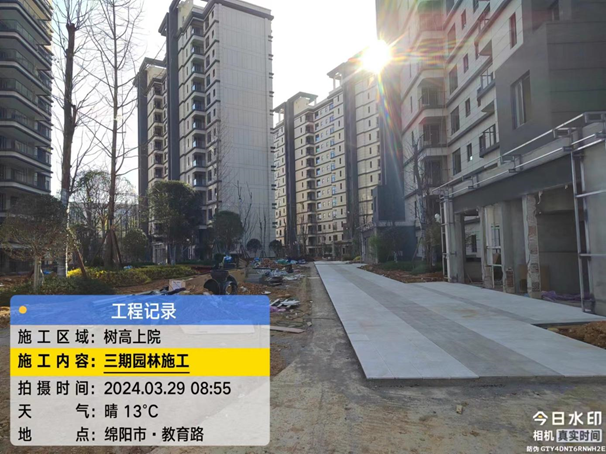

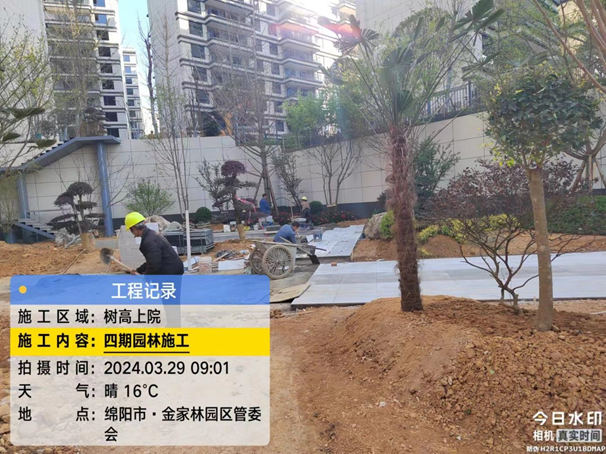

11园林工程:推进一期、三期、四期园林石材铺贴,及二期、三期乔木种植;

12弱电工程:推进厨房煤气报警线、卧室紧急报警器线、门禁对讲系统安装、总坪管网敷设;

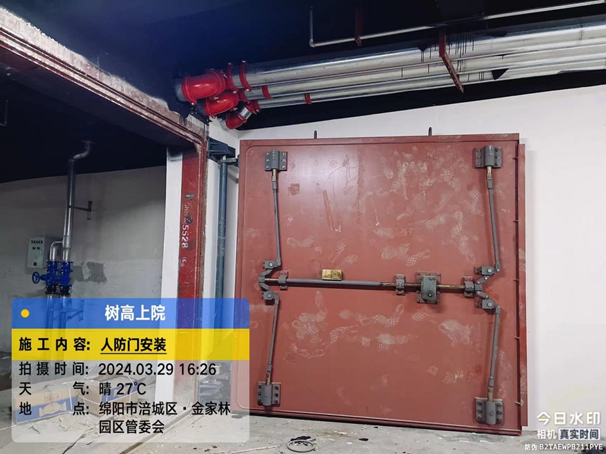

13人防工程:推进人防门安装;

14室内穿线:推进二期室内穿线任务;

15土建工程:推进收边补烂任务。
