树高翡丽滨江公园2025年6月工程进度
树高翡丽滨江公园2025年6月工程进度
2025-07-07

一、完成情况(截止6月30日):

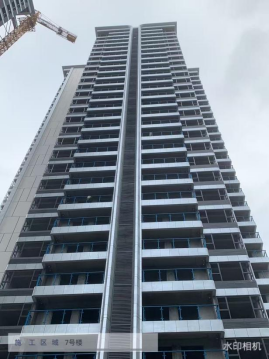

1、7#楼:外墙排水管安装完成;电梯前室消防管道安装完成;室内抹灰75%;二次配管完成90%;百叶安装完成70%;室内电梯安装完成40%;

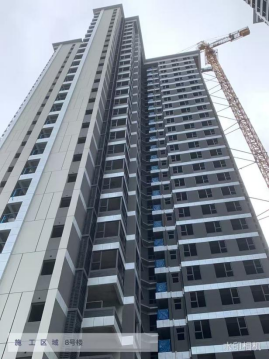

2、8#楼:外墙排水管安装完成;电梯前室消防管道安装完成;室内抹灰75%;二次配管完成90%;百叶安装完成50%;室内电梯安装完成30%;

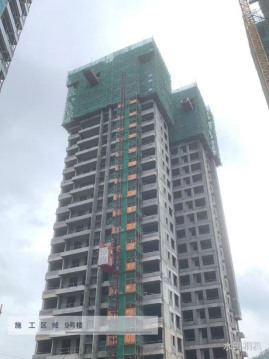

3、9#楼:屋面层主体结构完成;外墙砌体完成70%;

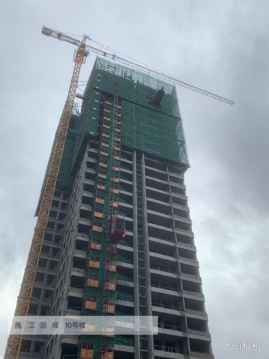

4、10#楼:二十九层主体结构完成;外墙砌体完成70%;

5、5#楼:负三层交接区域挡墙结构完成;土方开挖及挡土墙回填完成;

6、6#楼:负一层地下室结构施工完成;

7、S4商业:消防报警设备安装及调试完成;公区装修完成80%;强电穿线、及配电箱规安装完成;

8、S6商业:强电桥架安装完成;公区装饰装修完成90%;强电穿线、及配电箱规安装完成;

9、S2商业:公区装饰装修完成30%;

10、S3商业:公区装饰装修完成50%。
