树高晶宸2026年1月工程进度
树高晶宸2026年1月工程进度
2026-01-16

一、2026115日完成情况:

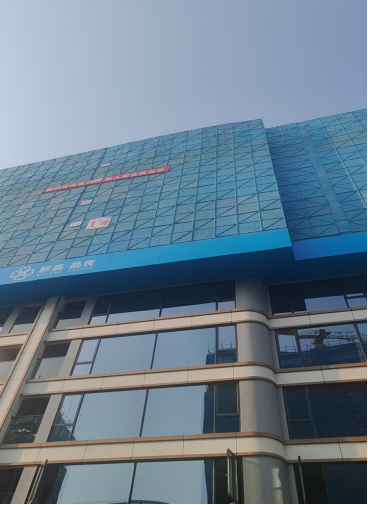

1、1#楼11层主体结构施工完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

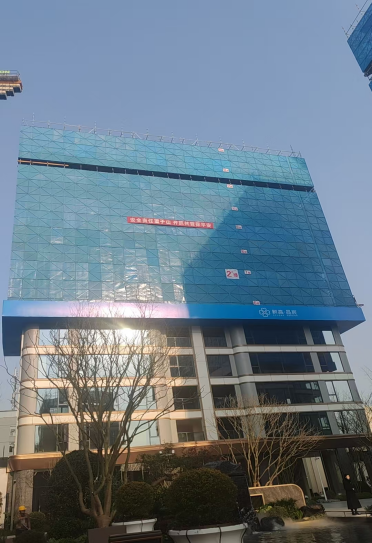

2、2#楼12层主体结构施工完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

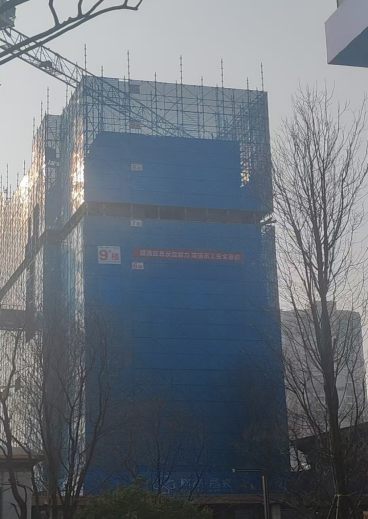

3、9#楼9层主体结构施工完成;

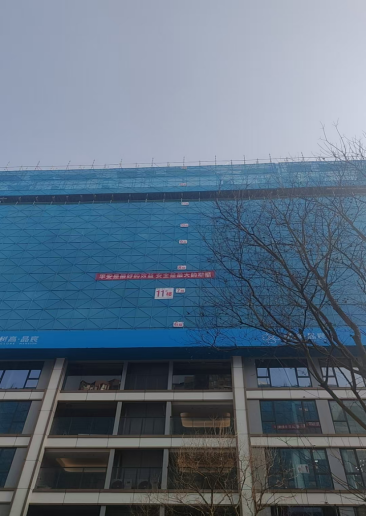

4、11#楼12层主体结构施工完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

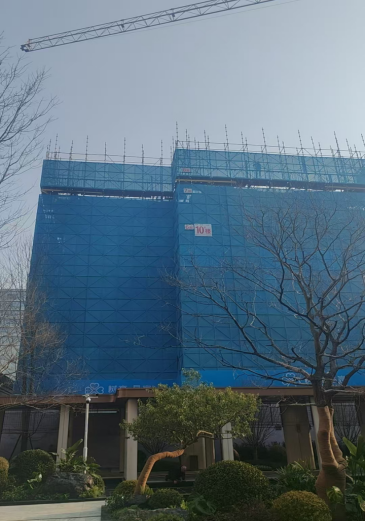

5、10#楼7层主体结构施工完成。
