树高北湖丽璟雅苑2025年6月工程进度
树高北湖丽璟雅苑2025年6月工程进度
2025-06-30

一、完成情况(截止6月26日):

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;窗框玻璃安装完成80%;栏杆玻璃安装完成50%;施工电梯处抹灰施工完成40%;精装室内吊顶龙骨开始施工;

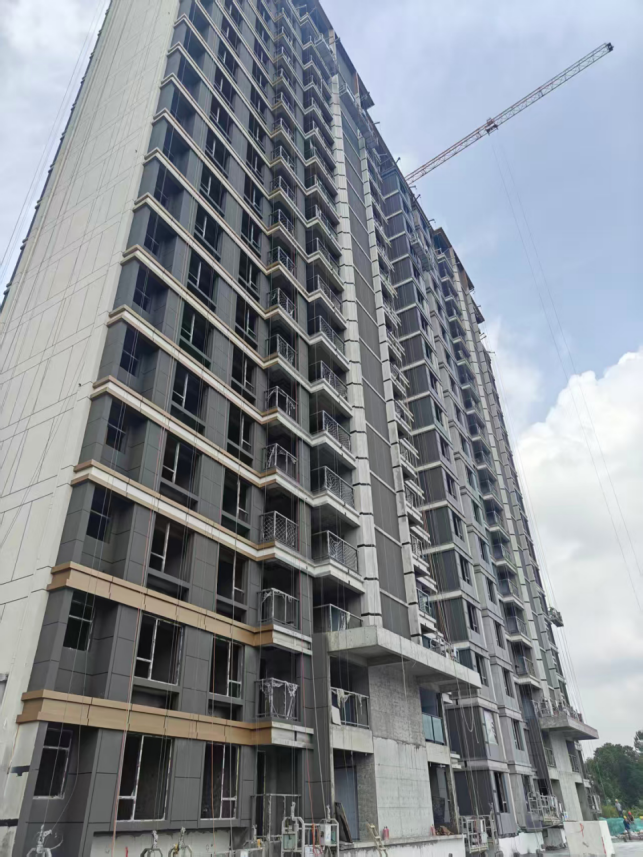

2、2#楼主体结构封顶;ALC墙板安装完成;外墙抹灰完成;外墙保温施工完成70%;内墙抹灰12-26层施工完成;窗框安装完成;栏杆安装完成;

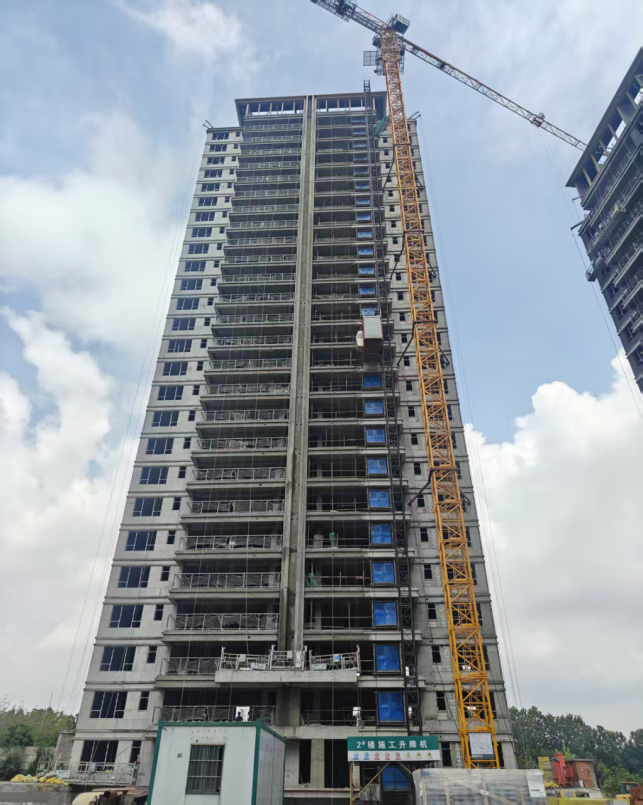

3、3#楼主体结构封顶;外墙保温施工完成;外墙涂料施工完成85%;内墙抹灰2-18层施工完成;窗框安装完成;栏杆安装完成50%;

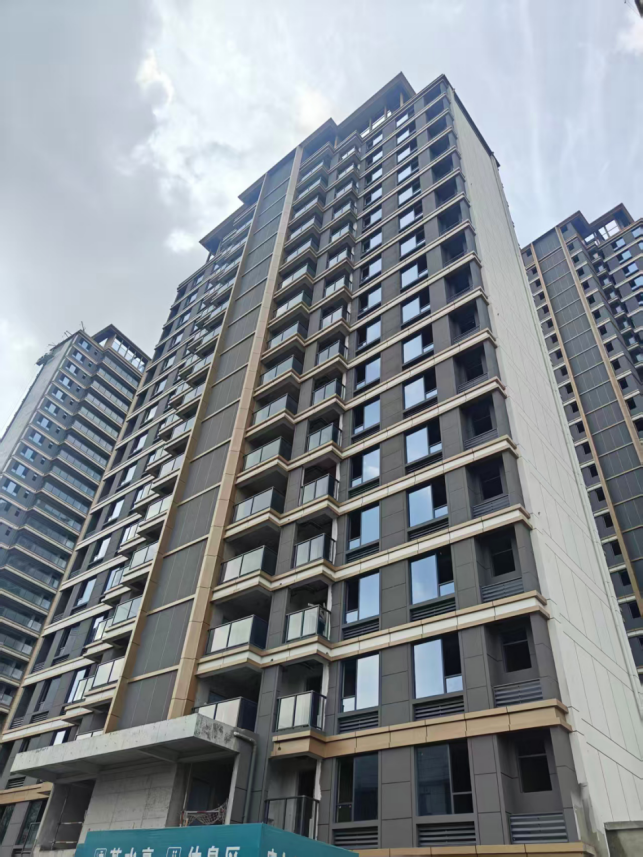

4、4#楼主体结构验收完成;窗框玻璃安装完成80%;栏杆玻璃安装完成50%;内墙抹灰完成;外墙真石漆施工完成;土建移交精装完成;精装准备进场施工;

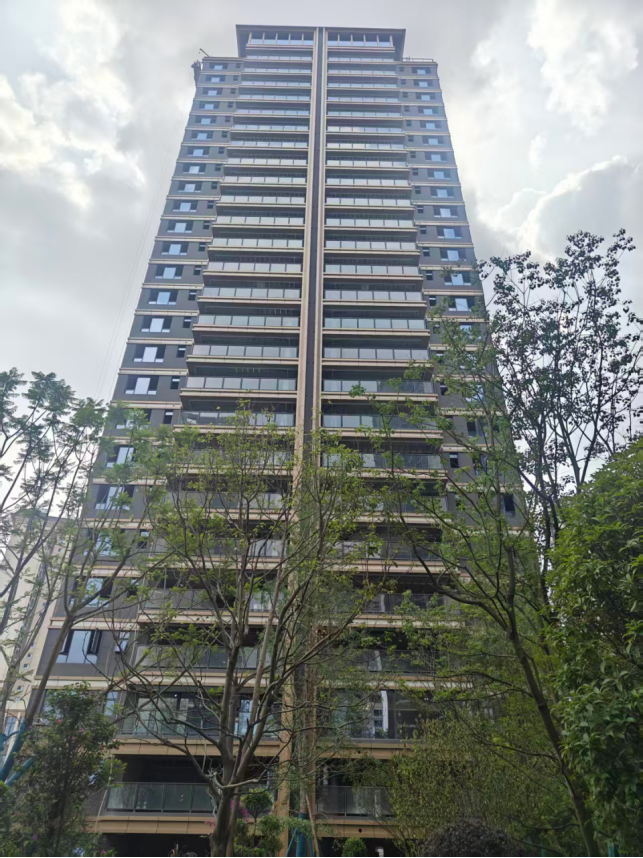

5、5#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

6、6#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

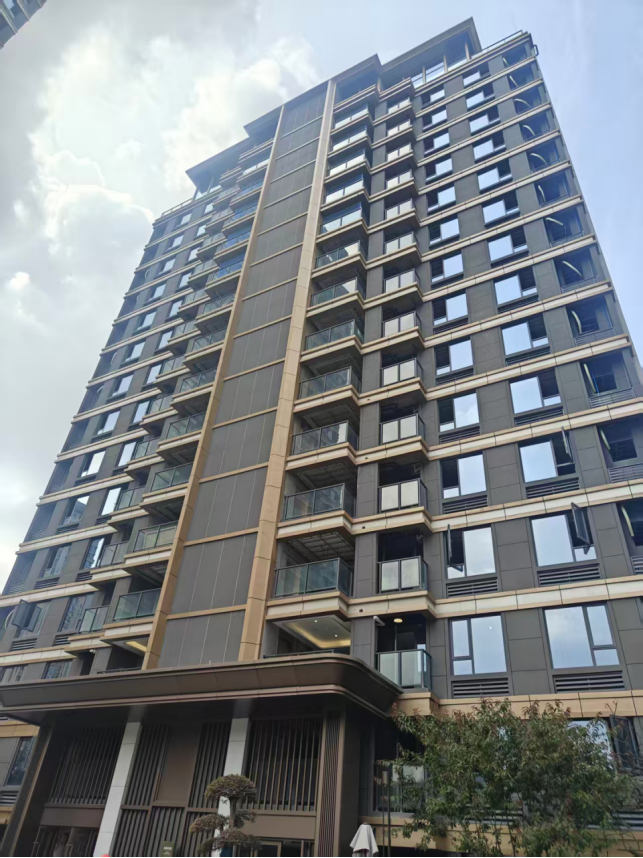

7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;

8、8#楼主体结构封顶,砌体及二次结构施工完成;消防施工完成;外墙抹灰施工完成;外墙涂料施工完成;内墙抹灰施工完成;干挂钢架龙骨施工完成;

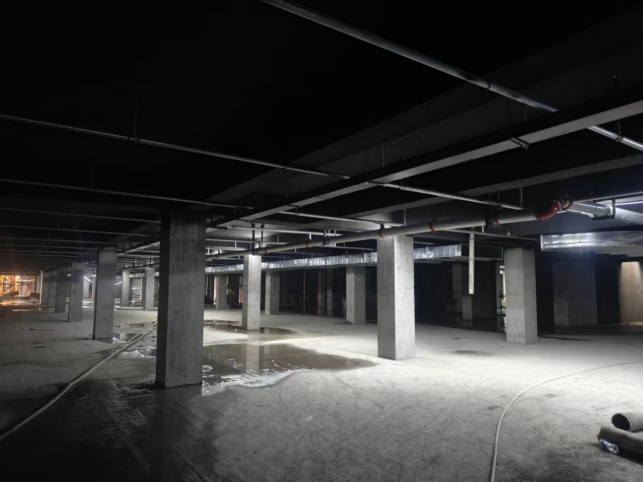

9、地下室全部封顶;砌体及二次结构施工完成;地下室抹灰施工完成80%。
