一、完成情况(截止6月16日):
1、推进1#楼公区涂料施涂;
2、推进2#楼公区涂料施涂;
3、推进3#楼公区涂料施涂,及门厅石材安装;

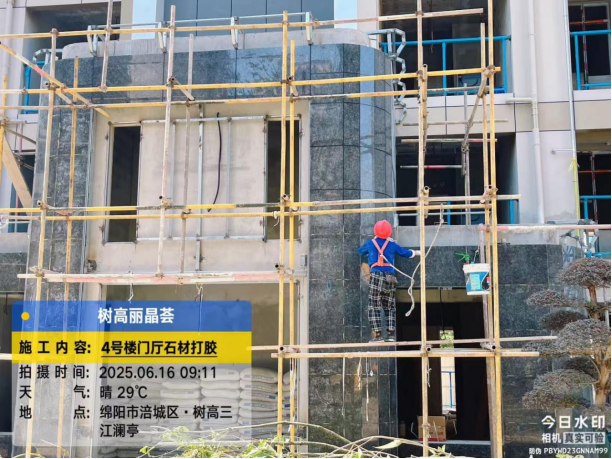

4、完成4#楼外墙漆施涂,推进公区贴砖、门厅石材安装,及电梯门洞包封;

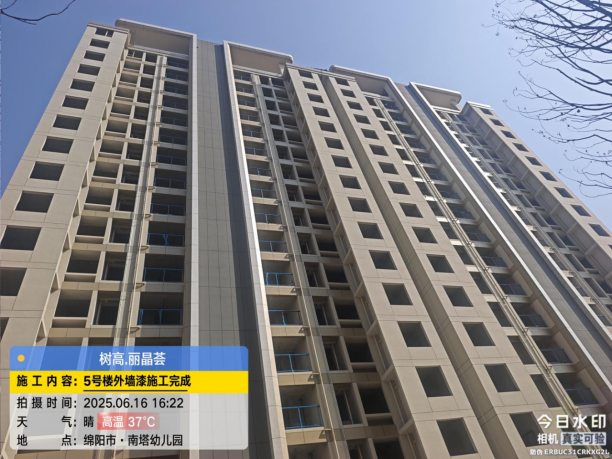

5、完成5#楼外墙漆施涂,推进栏杆安装、门厅石材安装,及电梯门洞包封;

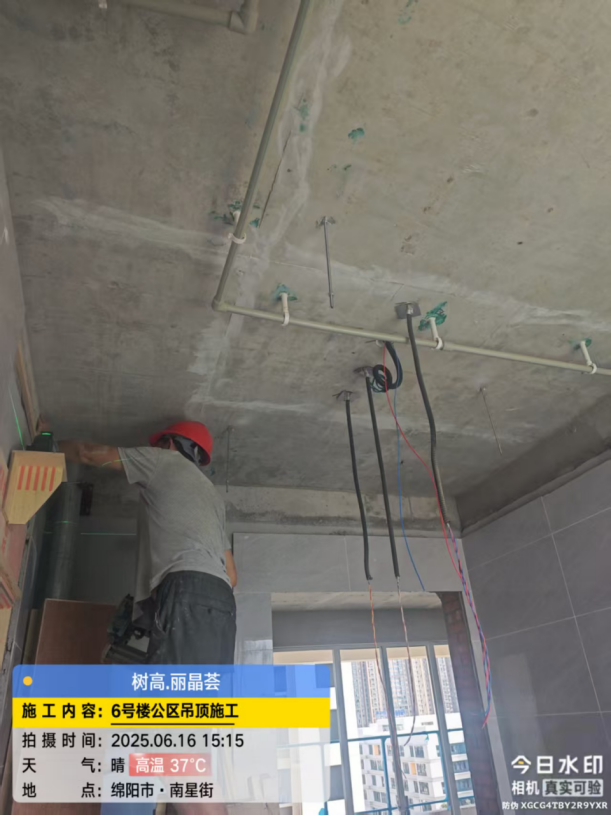

6、推进6#楼阳台刮白、梯步抹灰、公区贴砖和公区涂料,及门厅石材安装;

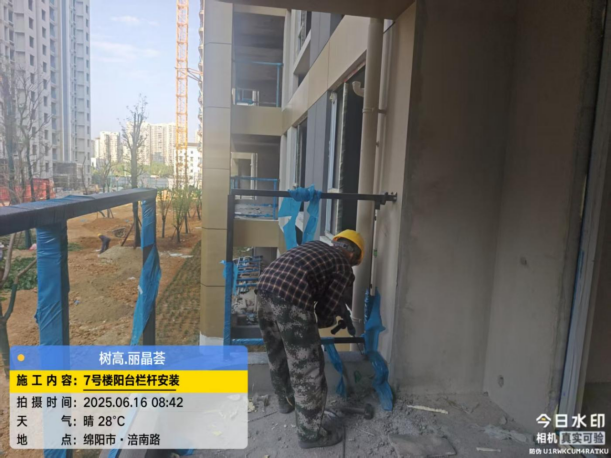

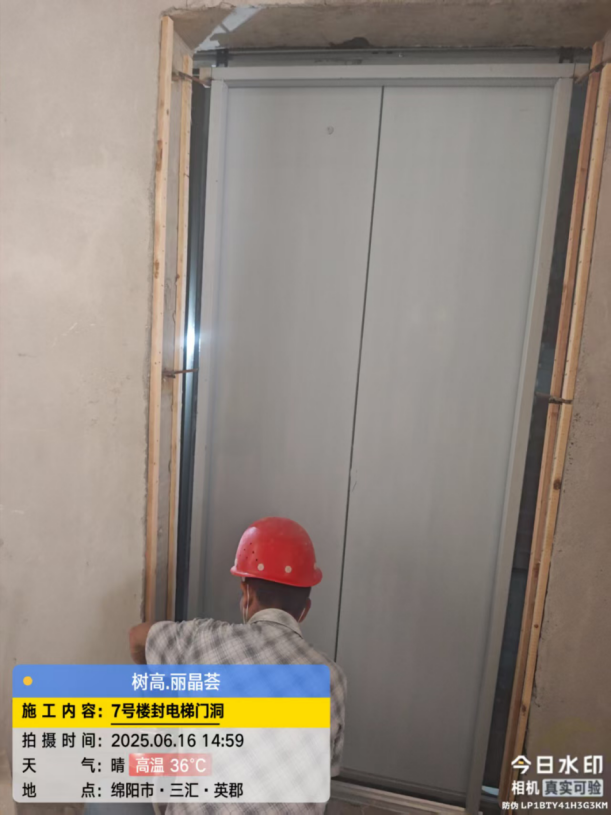

7、完成7#楼外墙漆施涂,推进栏杆、窗框安装、公区贴砖,及门厅石材安装;
8、完成8#楼标准层公区涂料施工;

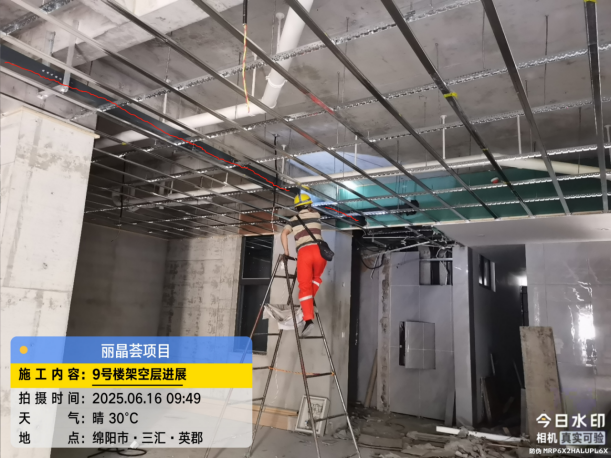

9、完成9#楼标准层公区涂料施工,及架空层贴砖、吊顶;

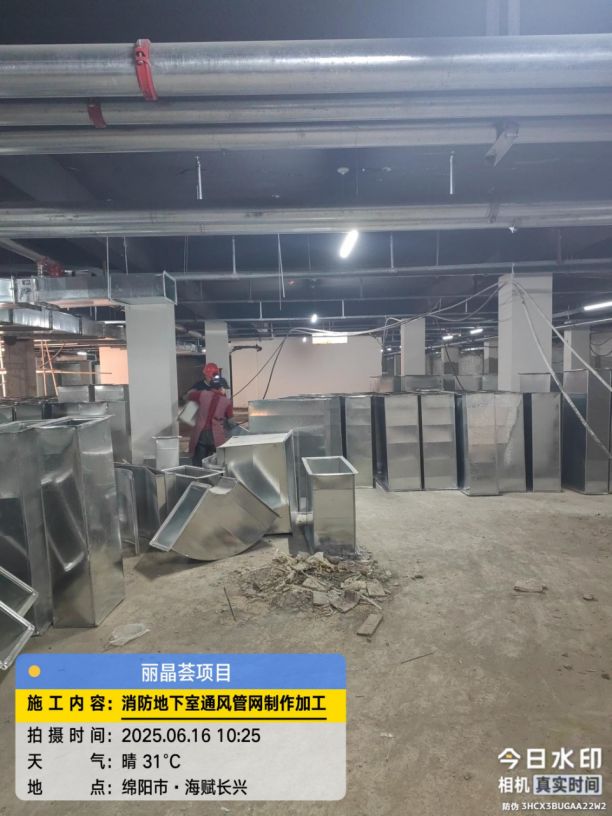

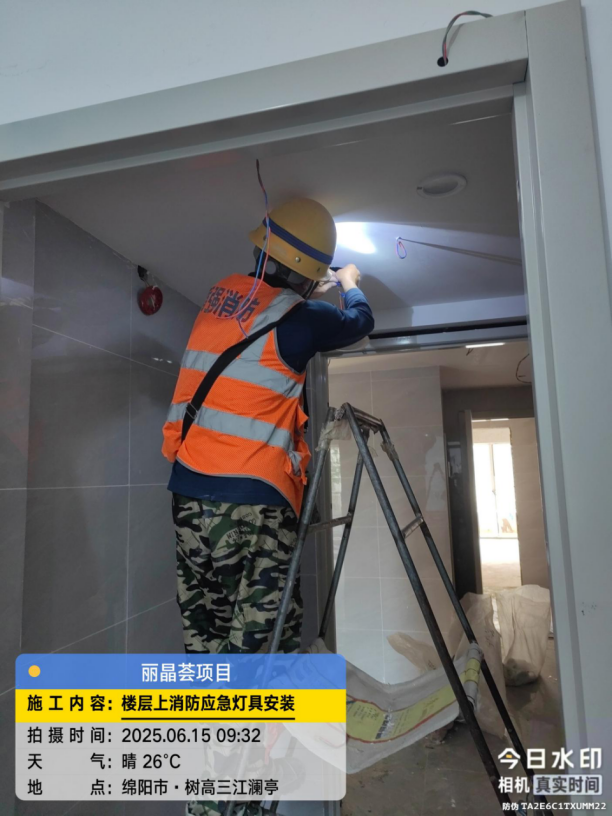

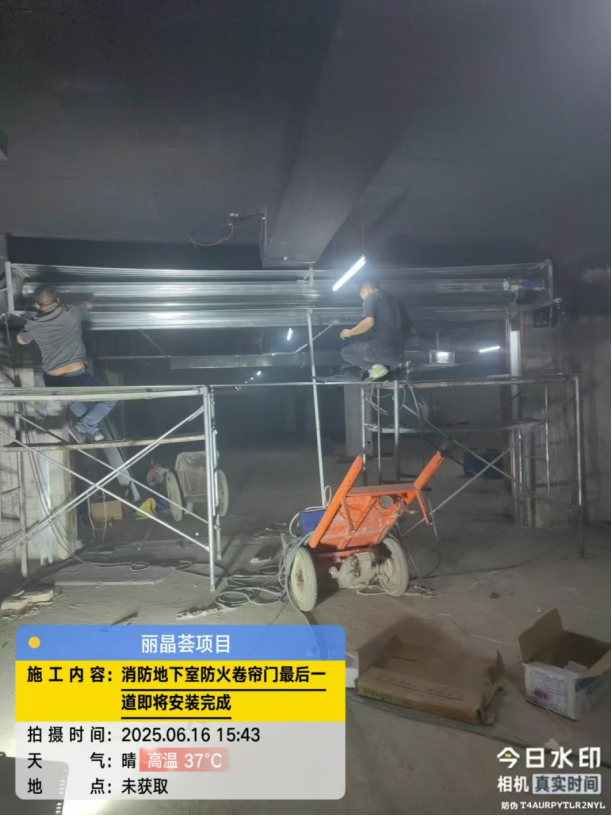

10、消防工程:推进地下室消防喷淋管、普消管、桥架、通风管网、报警设备及零星施工;
11、安防工程:推进地下室电梯前室门禁系统布线、监控布线及零星施工;
12、强电工程:推进地下室桥架安装、配电室基础施工和部分配电箱安装;

13、园林工程:①推进园林雨污管网施工;②推进乔木种植、场地平整和堆坡造型;
14、自来水工程:基本完成地下室主环网管安装,推进部分户表分水器制作;

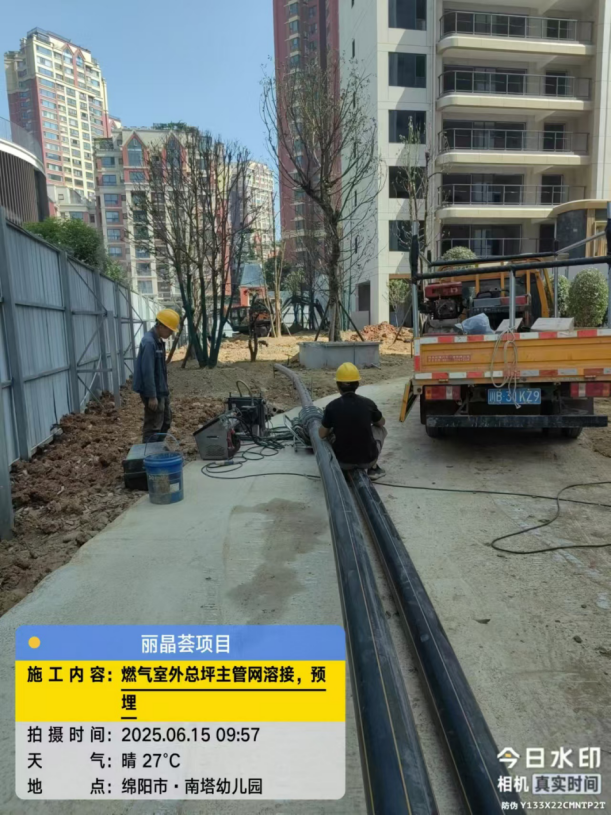

15、燃气工程:推进总坪管沟土方开挖、安装。
