一、完成情况(截止6月16日):

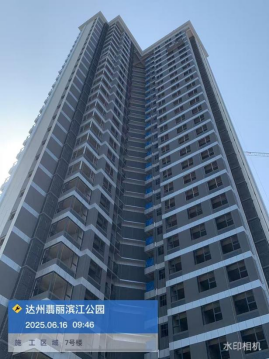

1、7#楼:外墙排水管安装完成80%;电梯前室消防管道安装完成80%;室内抹灰62%;二次配管完成80%;户内给水管安装完成;百叶安装完成60%;

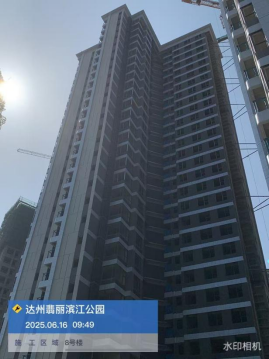

2、8#楼:外墙排水管安装完成80%;电梯前室消防管道安装完成80%;室内抹灰62%;二次配管完成80%;户内给水管安装完成;百叶安装完成40%;

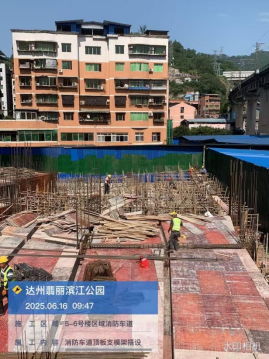

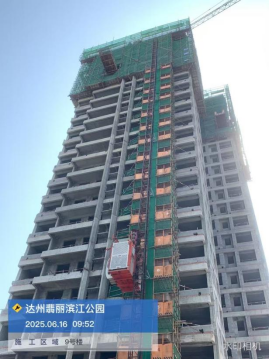

3、9#楼:屋面主体结构完成95%;外墙砌体完成60%;

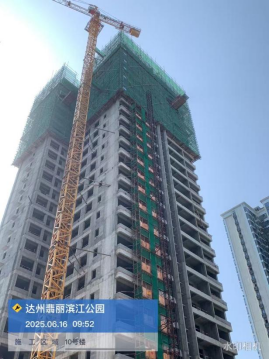

4、10#楼:二十六层主体结构完成;外墙砌体完成60%;
5、5#楼:挡墙结构完成,负三层交接区域挡墙结构完成50%;
6、6#楼:负一层地下室结构施工完成90%;
7、S4商业:强电桥架安装完成;消防报警设备安装及调试完成70%;
8、S6商业:强电桥架安装完成90%。
