树高北湖丽璟雅苑2025年6月工程进度
树高北湖丽璟雅苑2025年6月工程进度
2025-06-16

一、完成情况(截止6月16日):

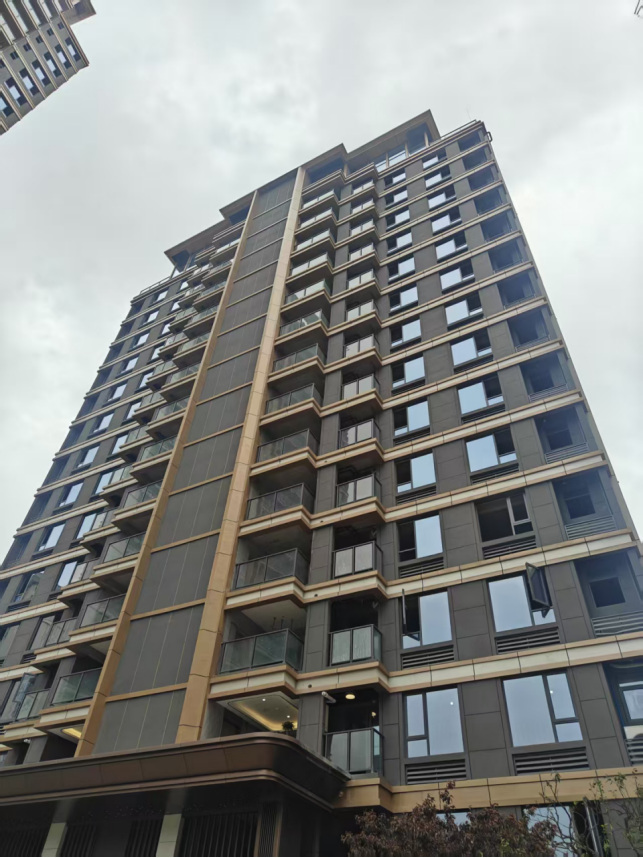

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;窗框玻璃安装完成80%;栏杆安装完成70%;精装准备进场施工;

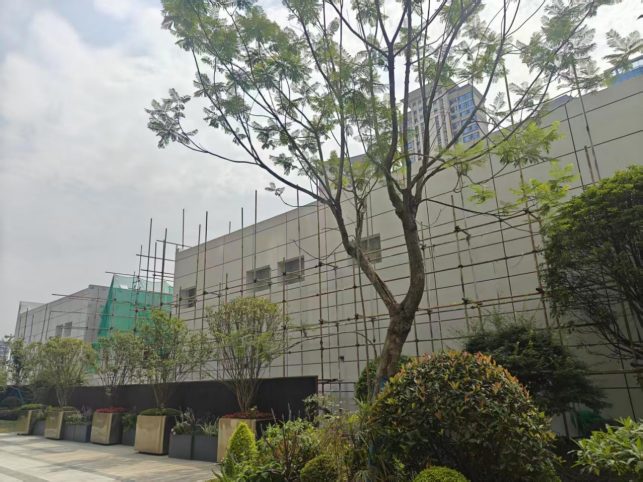

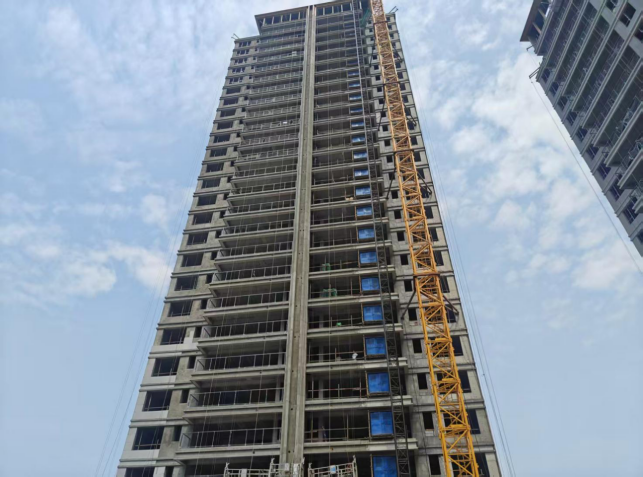

2、2#楼主体结构封顶;ALC墙板安装完成;外墙抹灰完成;外墙保温施工完成40%;内墙抹灰施工完成10%;窗框安装完成40%;栏杆安装完成70%;

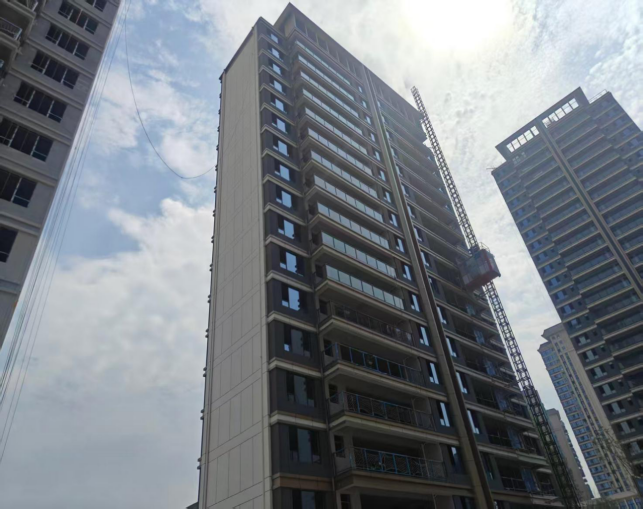

3、3#楼主体结构封顶;ALC墙板施工完成;外墙保温施工完成;外墙涂料施工完成70%;内墙抹灰施工完成90%;窗框安装完成;栏杆安装完成70%;

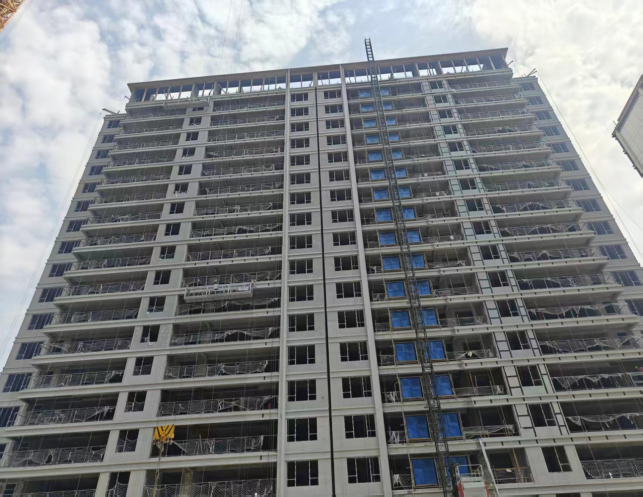

4、4#楼主体结构验收完成;窗框玻璃安装完成80%;栏杆安装完成;内墙抹灰完成;外墙保温施工完成;外墙真石漆施工完成;土建移交精装完成;精装准备进场施工;

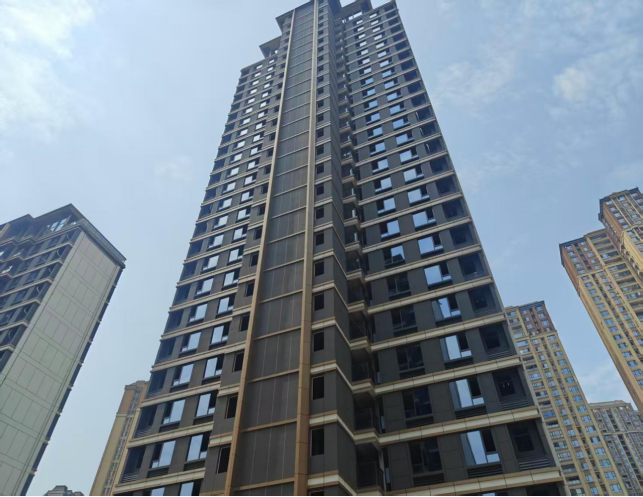

5、5#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

6、6#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;

8、8#楼主体结构封顶,砌体及二次结构施工完成;消防施工完成;外墙抹灰施工完成;外墙涂料施工完成;内墙抹灰施工完成80%;干挂施工完成60%;

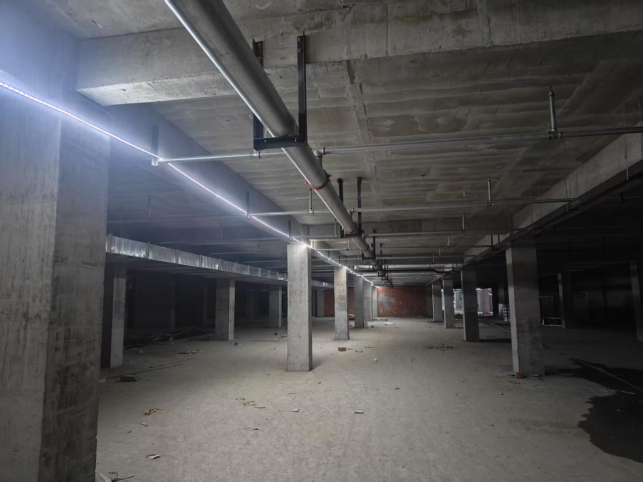

9、地下室全部封顶;砌体及二次结构施工完成;地下室抹灰施工完成50%。
