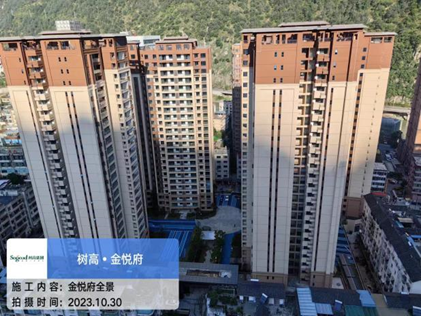

一、完成情况(截止10月31日):

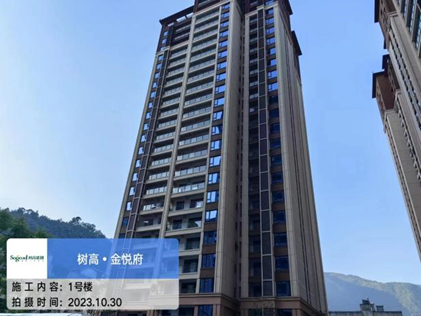

1、1#楼:

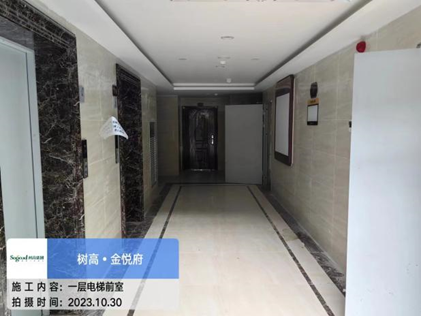

消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备调试完成80%;进行电井防火封堵。
自来水:已验收;
电梯:更换临时用电已经使用正式供电。
水电预埋及给排水:检查安装的给水管道流量大小。
强电:至住宅业主表箱完工,消防用电已经供电;
弱电:可视对讲及四网合一安装完,监控安装完;
土建:临电电缆拆除完成,临时电缆拆除后洞口修补完成,公区吊顶、公区卫生及公区电梯门套修复、整改完成,屋面、室内卫生清理完成。

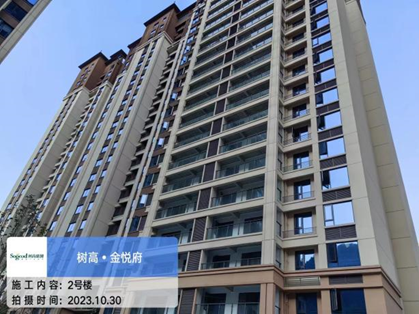

2、2#楼:
消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备调试完成80%;进行电井防火封堵。
自来水:已验收;
电梯:更换临时用电已经使用正式供电。
水电预埋及给排水:检查安装的给水管道流量大小。
强电:至住宅业主表箱完工,消防用电已经供电;
弱电:可视对讲及四网合一安装完,监控安装完;
土建:临电电缆拆除完成,临时电缆拆除后洞口修补完成,公区吊顶、公区卫生及公区电梯门套修复、整改完成,屋面、室内卫生清理完成。

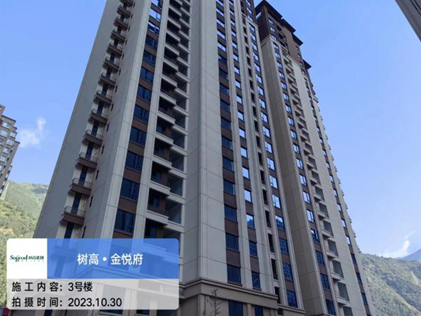

3、3#楼:
消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备调试完成80%;进行电井防火封堵。
自来水:已验收;
电梯:更换临时用电已经使用正式供电。
水电预埋及给排水:检查安装的给水管道流量大小。
强电:至住宅业主表箱完工,消防用电已经供电;
弱电:可视对讲及四网合一安装完,监控安装完;
土建:临电电缆拆除完成,临时电缆拆除后洞口修补完成,公区吊顶、公区卫生及公区电梯门套修复、整改完成,屋面、室内卫生清理完成。

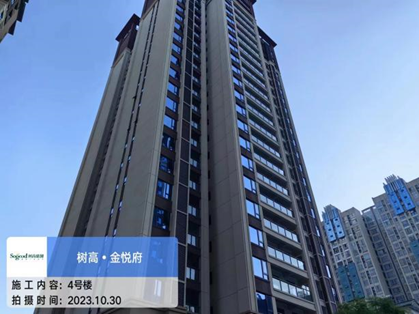

4、4#楼:
消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备调试完成80%;进行电井防火封堵。
自来水:已验收;
电梯:更换临时用电已经使用正式供电。
水电预埋及给排水:检查安装的给水管道流量大小。
强电:至住宅业主表箱完工,消防用电已经供电;
弱电:可视对讲及四网合一安装完,监控安装完;
土建:临电电缆拆除完成,临时电缆拆除后洞口修补完成,公区吊顶、公区卫生及公区电梯门套修复、整改完成,屋面、室内卫生清理完成。
5、地下室:
消防:风机、防火卷帘进行调试。
自来水:已经验收。
弱电:四网合一主线进行熔纤,车库内监控已经安装,地下车库进出口道闸已经安装,大门人行道闸已经安装,进行相应调试。
强电:消防风机电缆、电梯电缆全部安装,潜污泵电源、防火卷帘电源安装到位;电梯、消防、住宅正式电源已经送电。

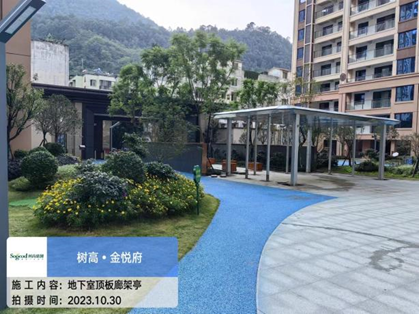

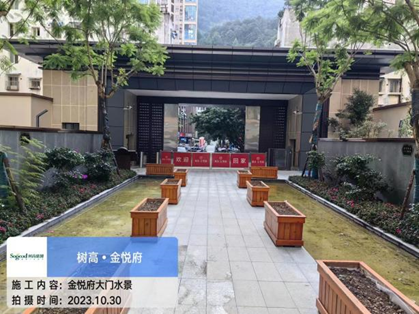

土建:地下室顶板水景廊架亭已完成80%,待玻璃安装后进行喷漆;园林景观草坪、绿植均修剪完成;车库入口、出口局部未硬化路面硬化完成。
6、地坪面:
雨、污水管安装完成,自来水主管安装完成,试压完成,消防水泵接合器外接管道安装完成;弱电监控完成;绿化用水及路灯预埋管完成;5台变压器已经供电。
7、光彩照明:楼顶及立面线条灯已经安装完,电缆已经完成,并投入使用。
