树高翡丽花园城2023年7月工程进度
树高翡丽花园城2023年7月工程进度
2023-07-17

完成情况(截止7月14日):

一、1#楼门窗玻璃、公区楼梯刮白、电梯前室吊顶腻子石膏施工完成、第二台电梯安装完成、入户门安装完成、二楼以上及地下室公区贴砖完成;

二、2#楼门窗玻璃、公区楼梯刮白、电梯前室吊顶腻子石膏施工完成、第二台电梯安装完成、入户门安装完成、二楼以上及地下室公区贴砖完成;

三、3#楼门窗玻璃、公区楼梯刮白、电梯前室吊顶腻子石膏施工完成、第二台电梯安装完成、入户门安装完成、二楼以上及地下室公区贴砖完成;

四、4#楼门窗玻璃、公区楼梯刮白、电梯前室吊顶腻子石膏施工完成、第二台电梯安装完成、入户门安装完成、二楼以上及地下室公区贴砖完成;

五、5#楼公区楼梯刮白、电梯前室吊顶石膏腻子施工完成、第二台电梯安装完成、入户门安装完成、二楼以上及地下室公区贴砖完成;

六、6#楼公区楼梯刮白、电梯前室吊顶石膏腻子施工完成、第二台电梯安装完成、入户门安装完成、二楼以上公区贴砖完成;

七、7#楼公区楼梯刮白、电梯前室吊顶石膏腻子施工完成、第二台电梯安装完成、入户门安装完成、二楼以上公区贴砖完成;

八、8#楼公区楼梯刮白、电梯前室吊顶石膏腻子施工完成、第二台电梯安装完成、入户门安装完成、二楼以上及地下室公区贴砖完成;

九、9#楼公区二楼以上及地下室墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成、第二台电梯安装完成;

十、10#楼二楼以上及地下室公区墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成、第二台电梯安装完成;

十一、11#楼二楼以上及地下室公区墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成第二台电梯安装完成;

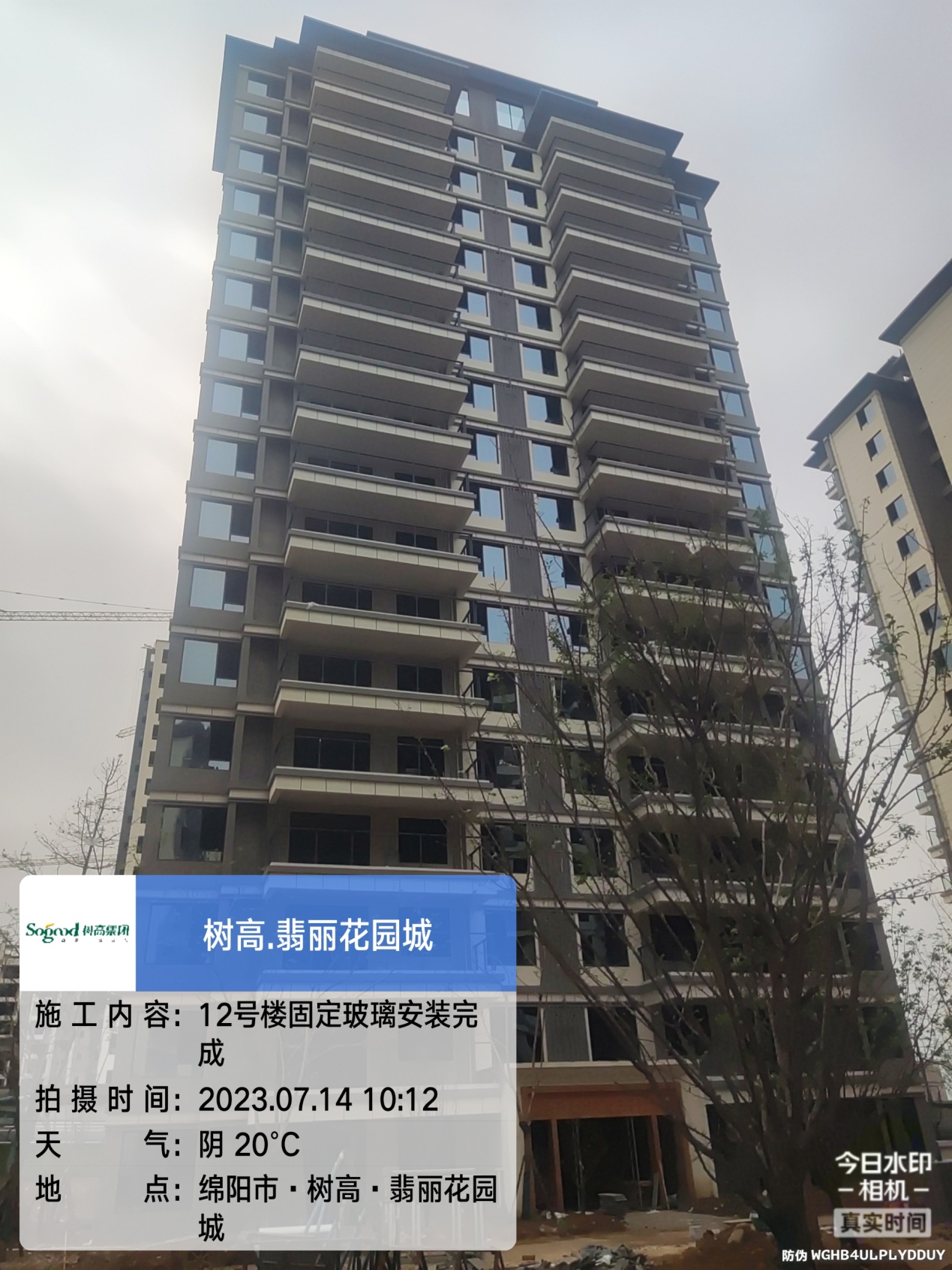

十二、12#楼门窗玻璃完成、公区二楼以上墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成、第二台电梯安装完成;

十三、13#楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成、第二台电梯安装完成、二楼以上公区墙砖地砖粘贴完成;

十四、14#楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成、二楼以上公区贴砖完成、窗子玻璃安装完成;

十五、15#楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成、窗子玻璃安装完成、二楼以上公区贴砖完成;

十六、16号楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成、二楼以上公区贴砖完成、窗子玻璃安装完成;

十七、17#楼公区墙砖、地砖施工完成、楼梯刮白完成、推进公区吊顶;

十八、18#楼公区墙砖、地砖施工完成、楼梯刮白完成、推进公区吊顶;

十九、19#楼推进公区楼梯刮白、推进公区贴砖;

二十、20#楼推进公区楼梯刮白、推进公区贴砖;

二十一、地下室地坪漆推进施工;

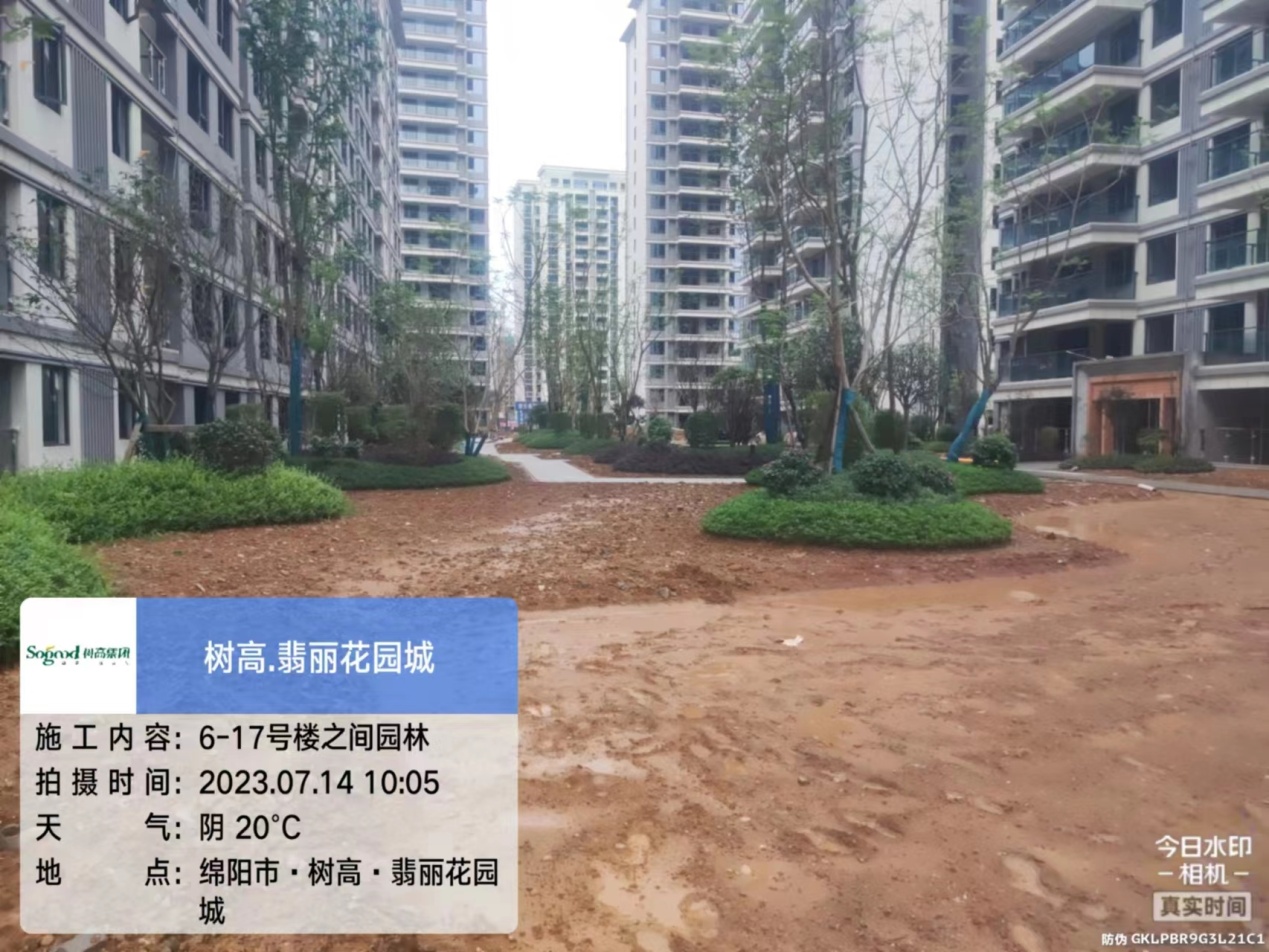

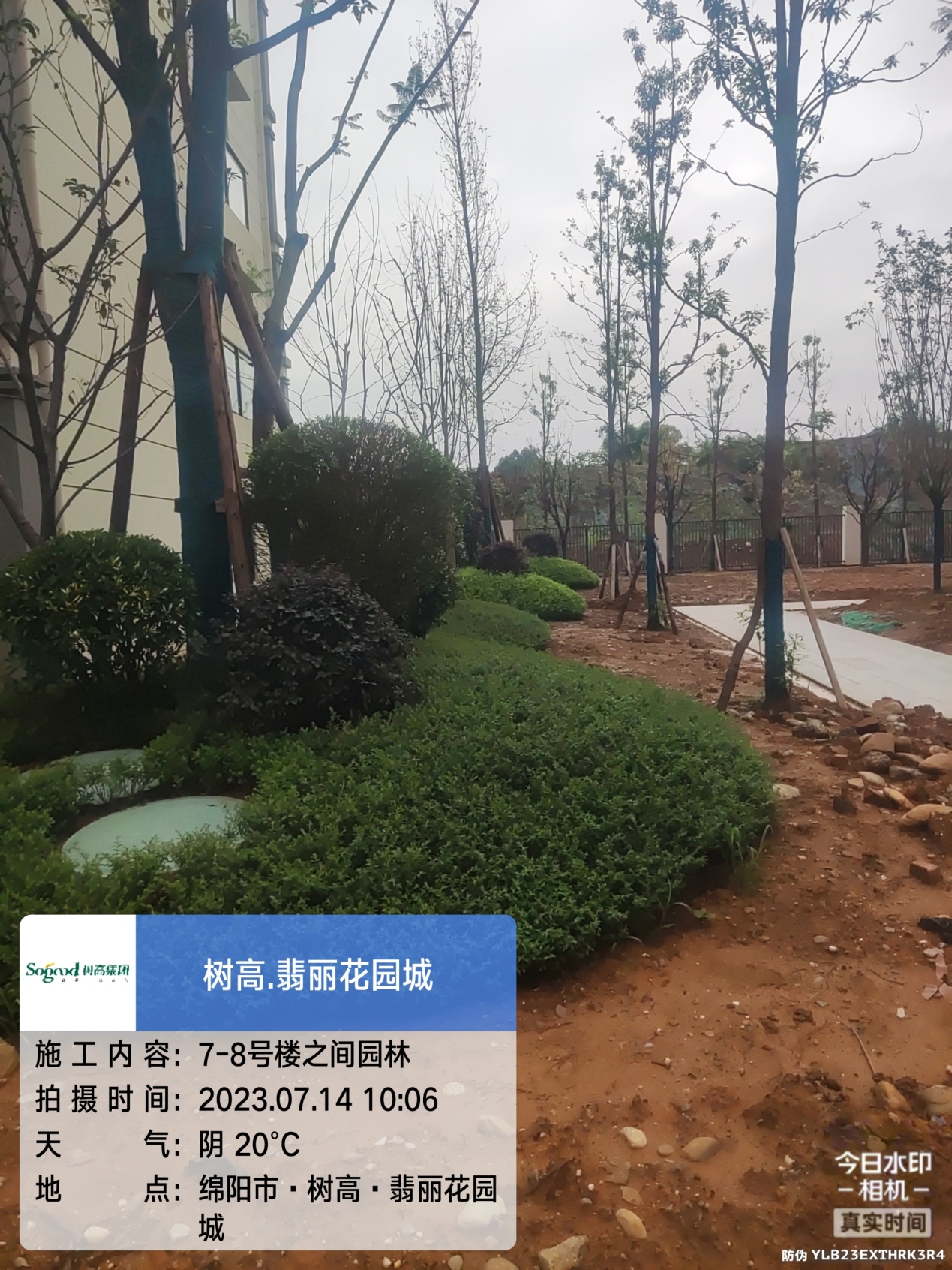

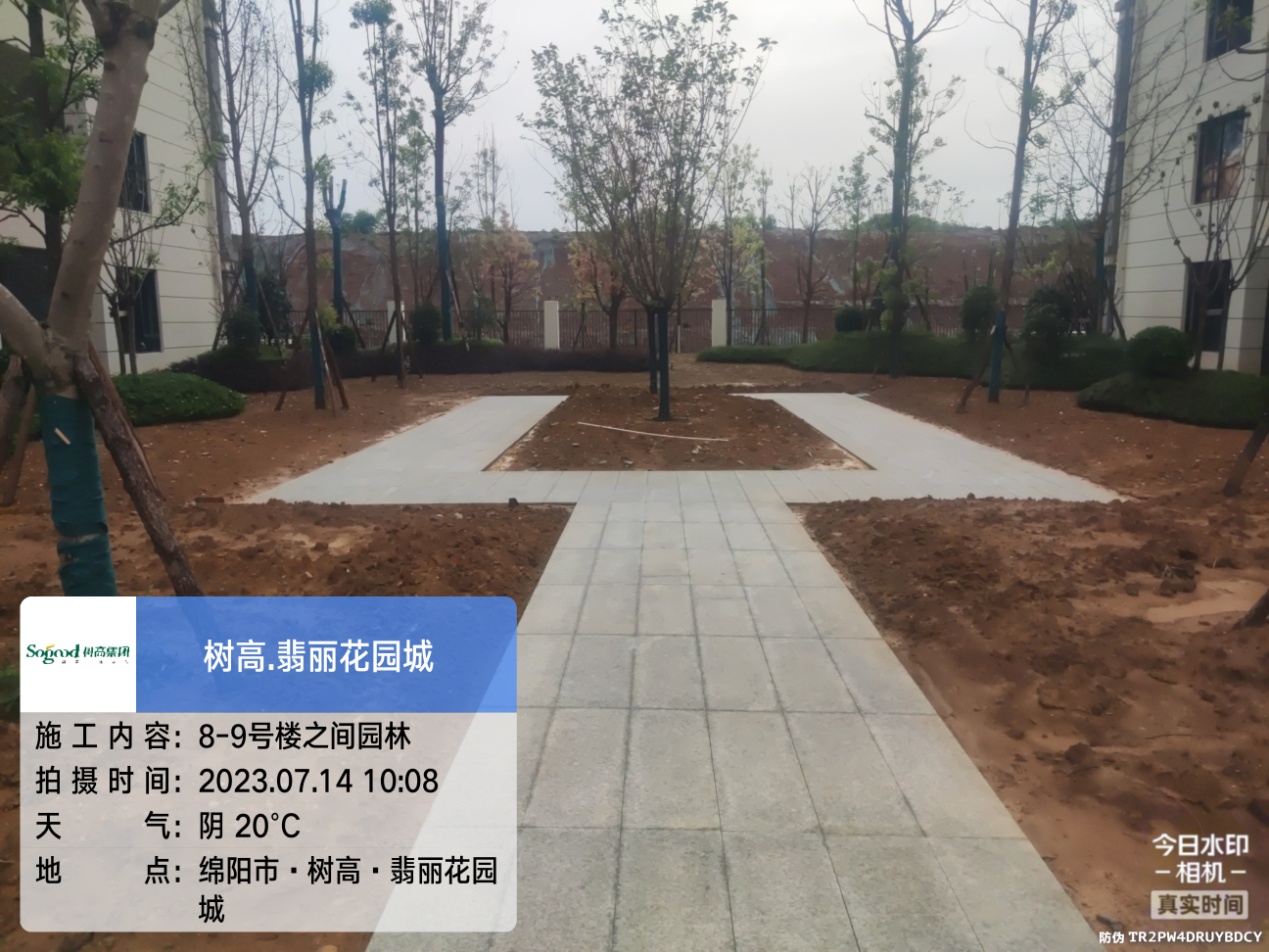

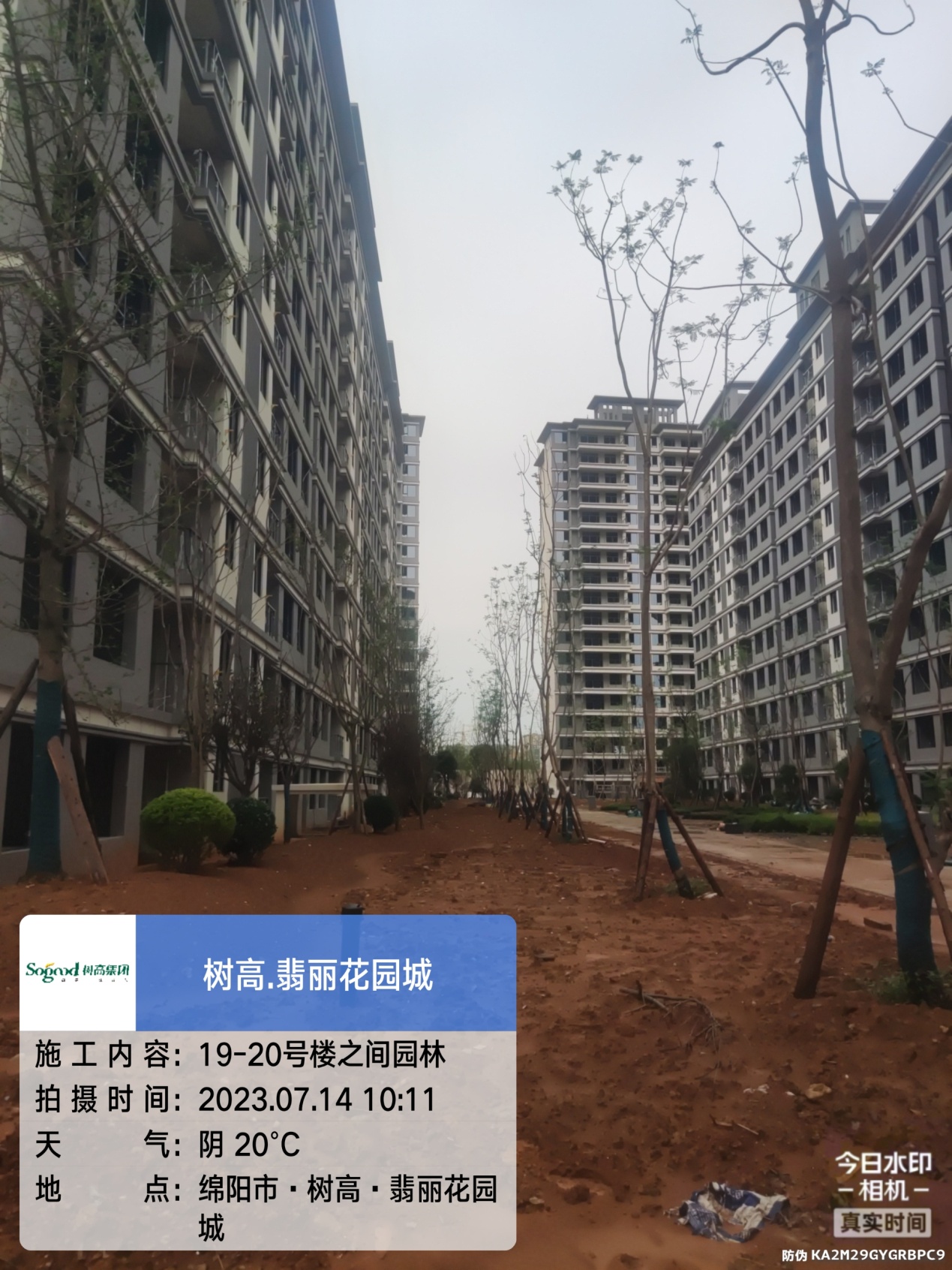

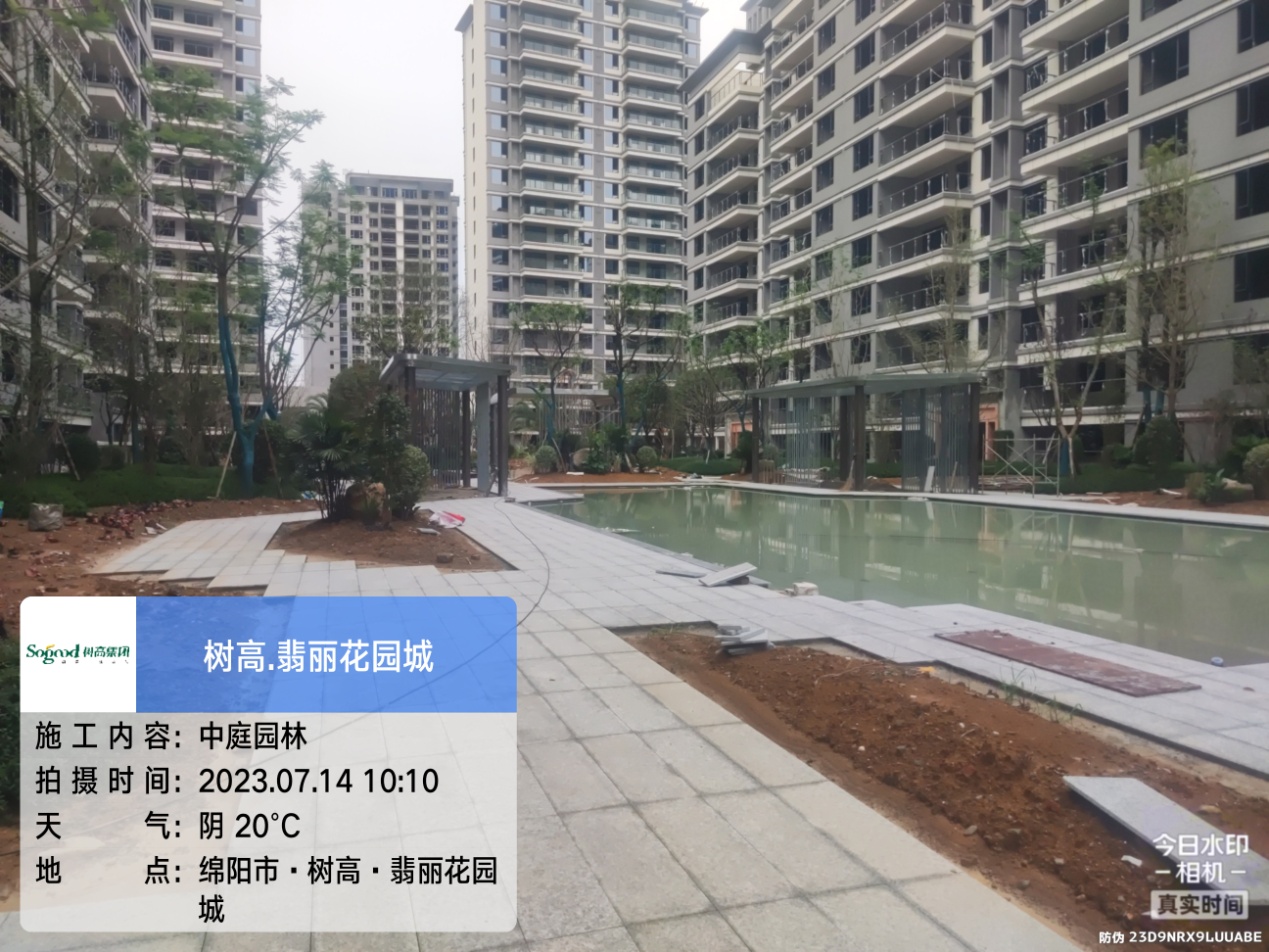

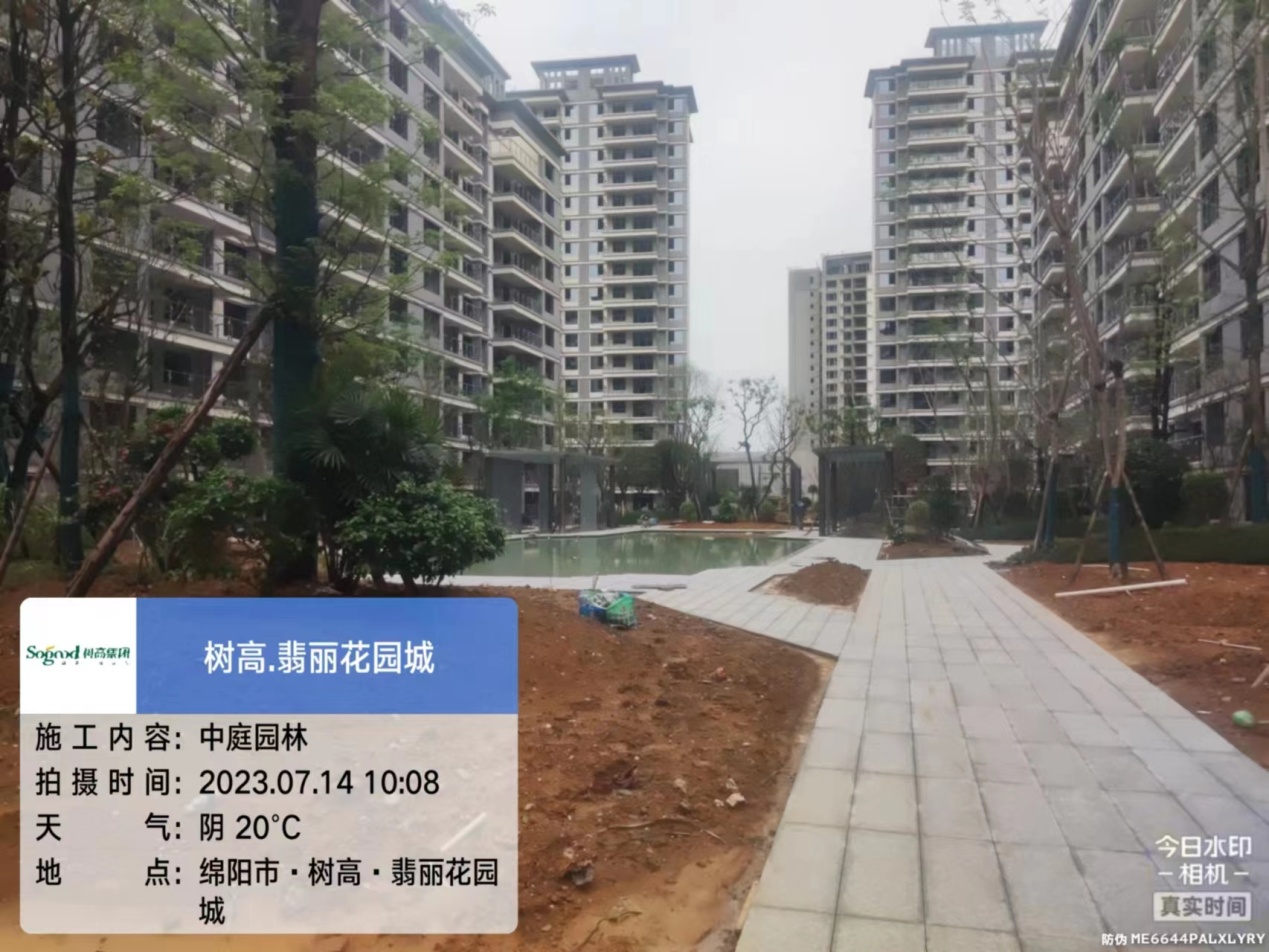

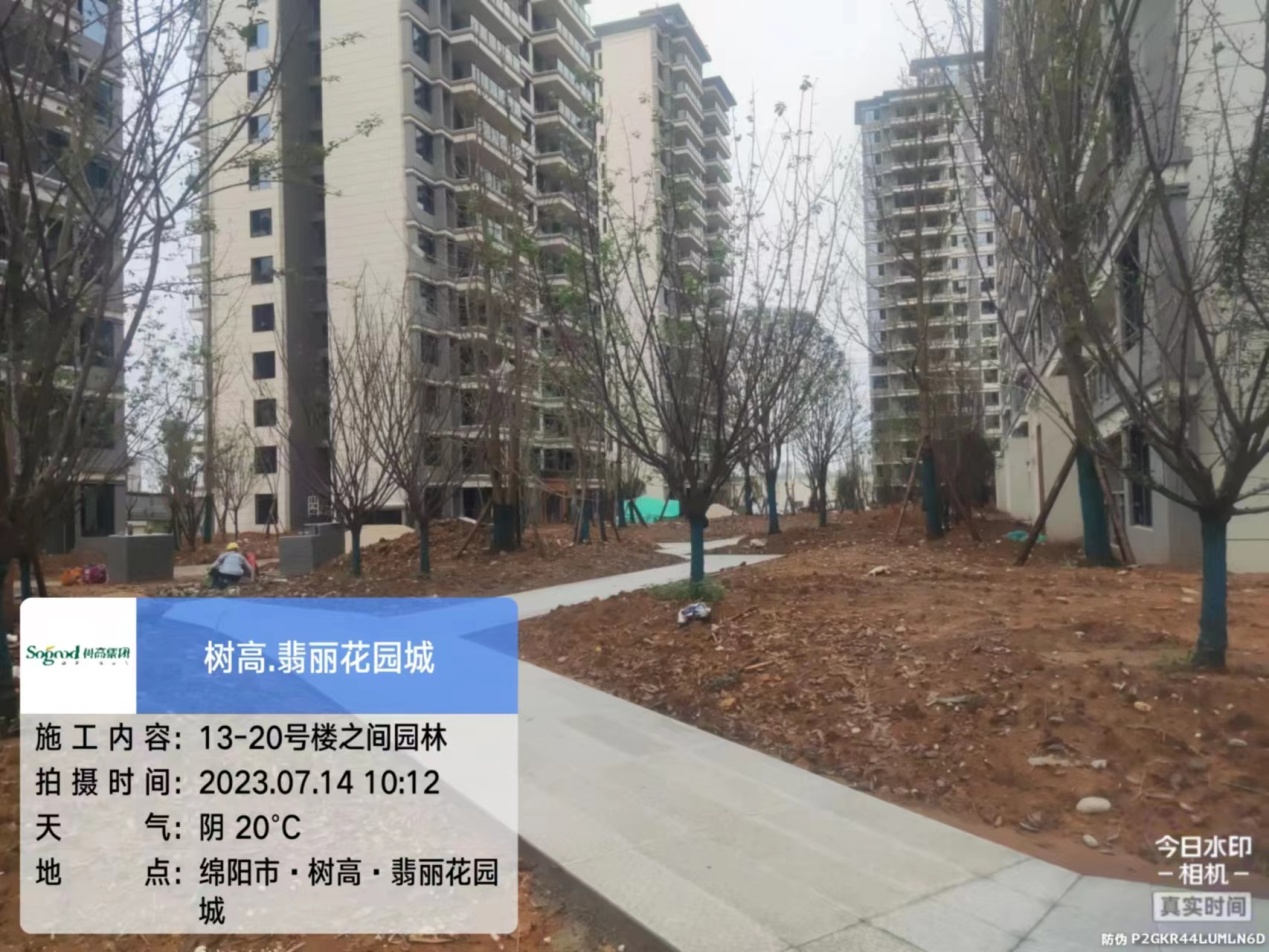

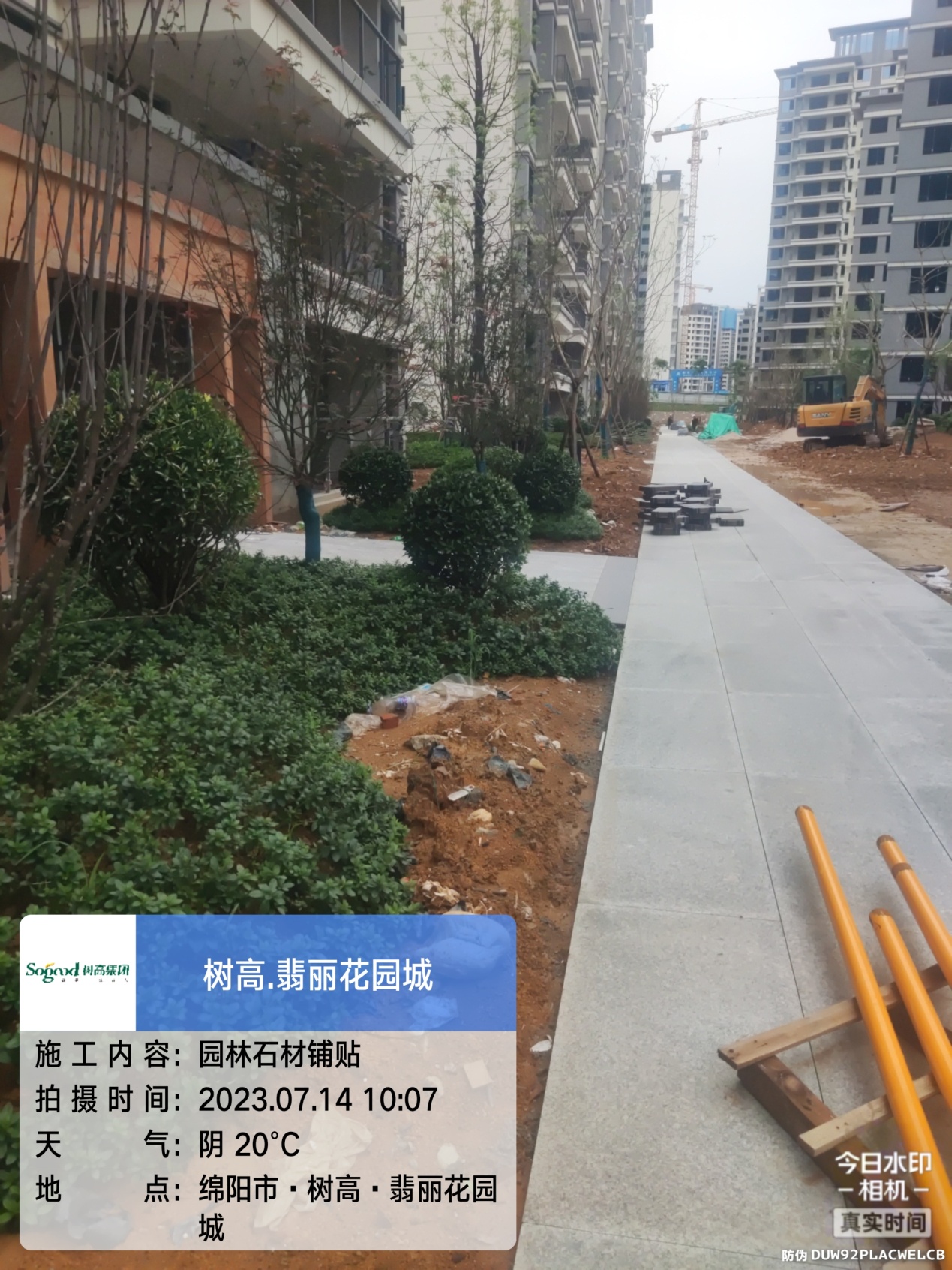

二十二、园林雨污管网及道路施工完成、大乔二乔栽植完成、推进石材铺贴;

二十二、弱电总评布线完成、地下室监控布线进行中、室内穿线完成、桥架完成;

二十三、强电配电室基础浇筑完成,户表箱、高低压配电柜安装完成;

二十四、消防推进通风风管安装、防火门安装、楼层上的报警设备安装、地下室喷淋普消安装、地下室应急照明穿线。
