树高北湖丽璟雅苑2025年4月工程进度
树高北湖丽璟雅苑2025年4月工程进度
2025-04-21

一、完成情况(截止4月18日):

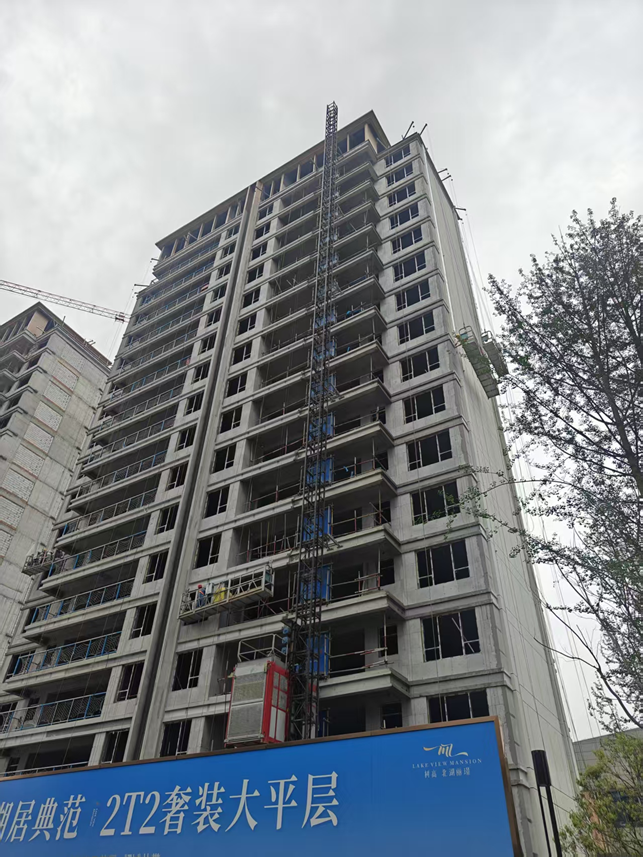

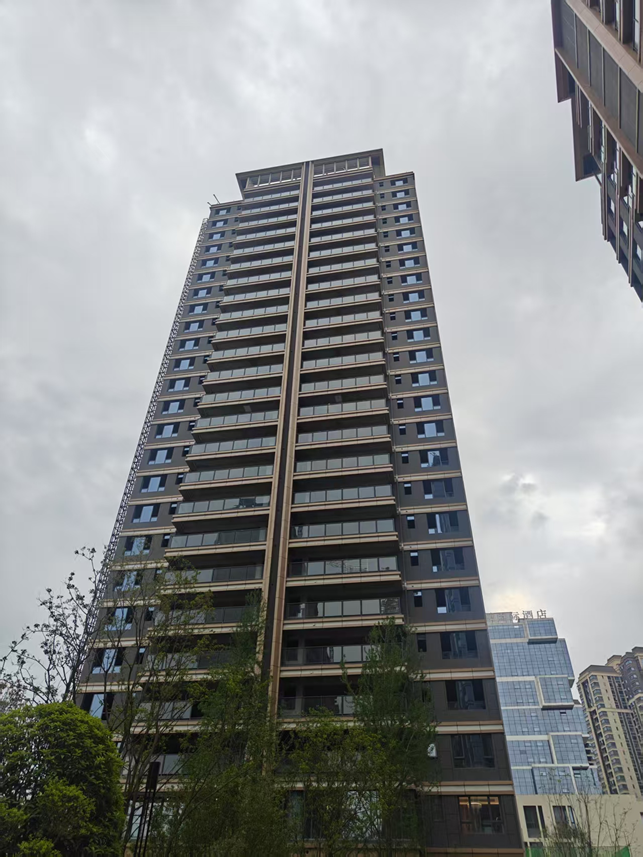

1、1#楼主体结构验收完成;二次结构及ALC墙板安装完成;内墙抹灰甩浆完成;外墙抹灰完成90%;外墙保温施工完成40%;外墙真石漆基层开始施工;窗框安装完成70%;

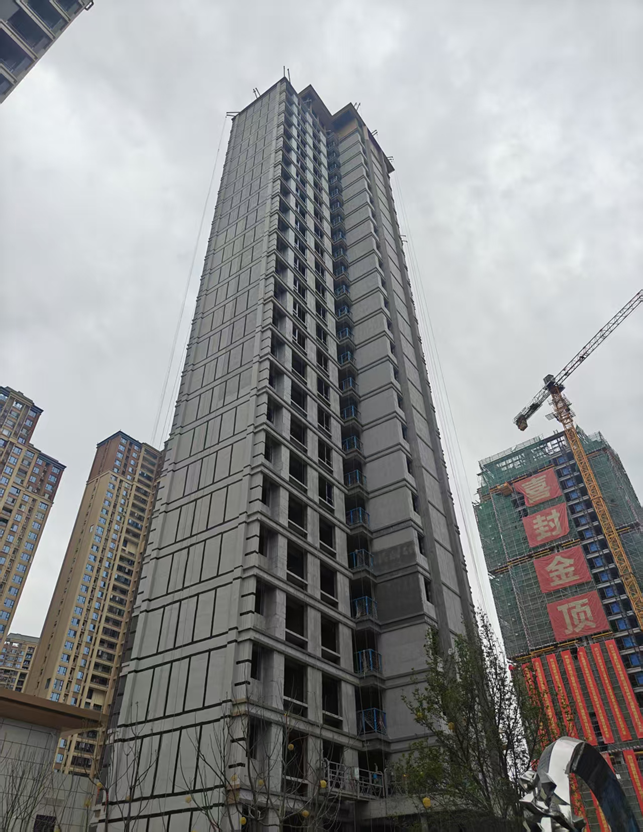

2、2#楼主体结构封顶;屋面花架结构施工完成;

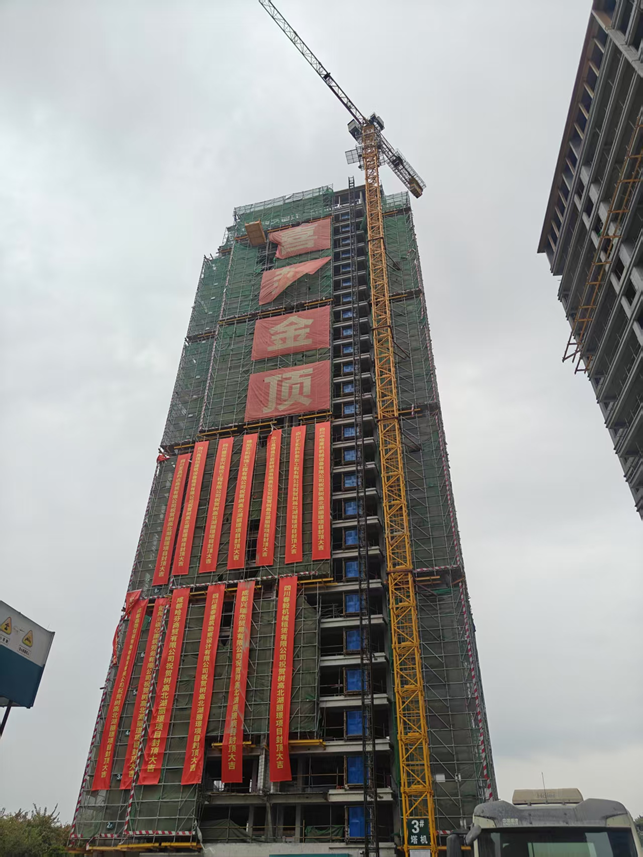

3、3#楼主体结构封顶;屋面花架结构施工完成;砌体及二次结构施工完成;ALC墙板施工至8层;

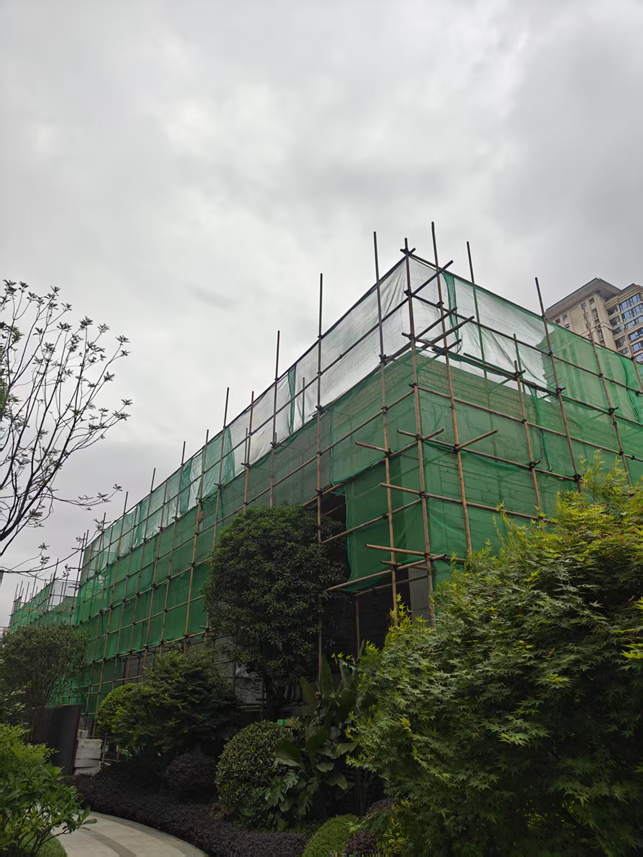

4、4#楼主体结构验收完成;二次结构及ALC墙板安装完成;窗框安装完成;内墙抹灰完成;外墙抹灰施工完成,外墙保温施工完成90%,外墙真石漆施工完成50%;

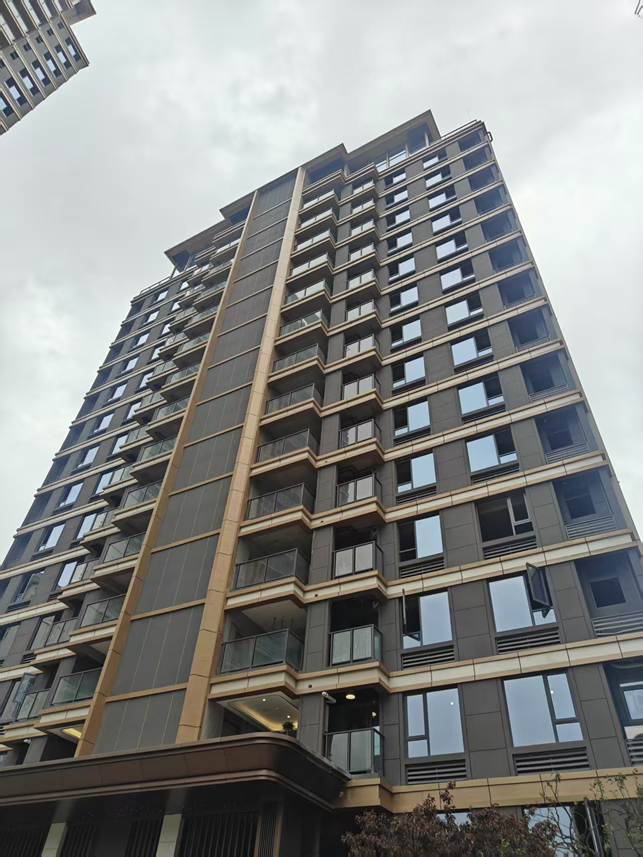

5、5#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

6、6#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,开始批量精装修施工;

7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;

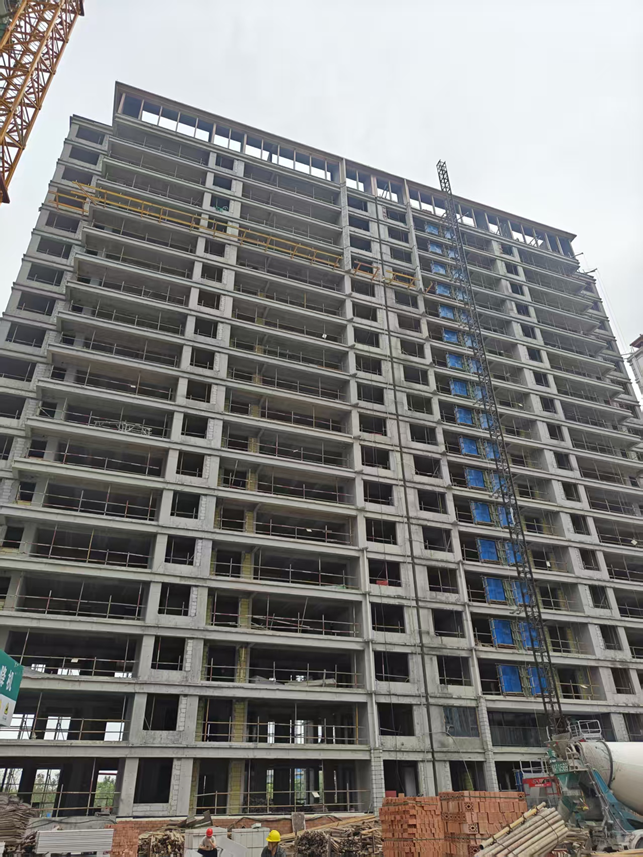

8、8#楼主体结构封顶,砌体及二次结构施工完成50%;

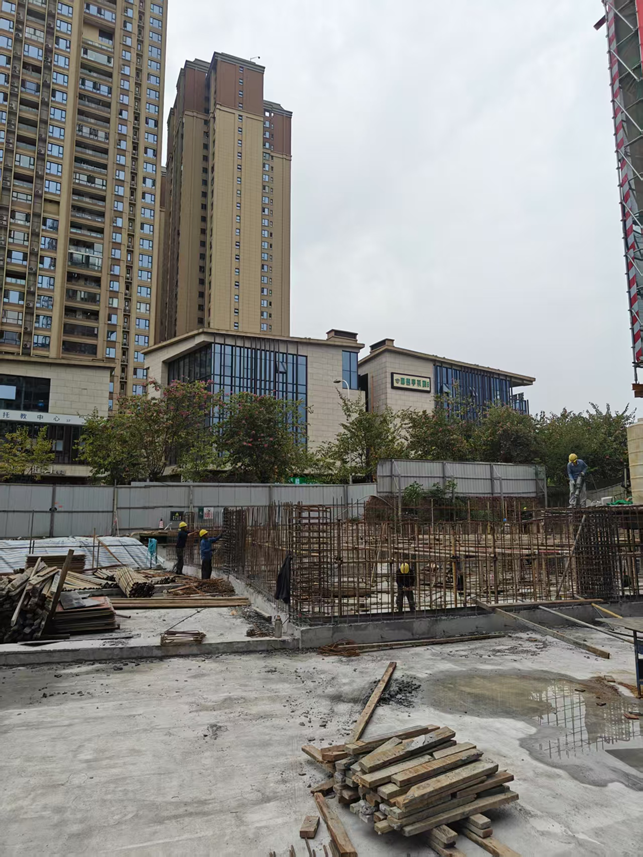

9、地下室主体结构剩余约1000㎡,正在进行基础钢筋安装施工,预计4月30日完成地下室全部封顶。
