树高上院11月工程进度简报
一、截止11月23日完成情况如下:
(一)别墅区域
1、20#楼:完成园林工程、公共区域装修任务;

2、19#楼:完成主体封顶;

3、16#楼:完成主楼基础土方回填;

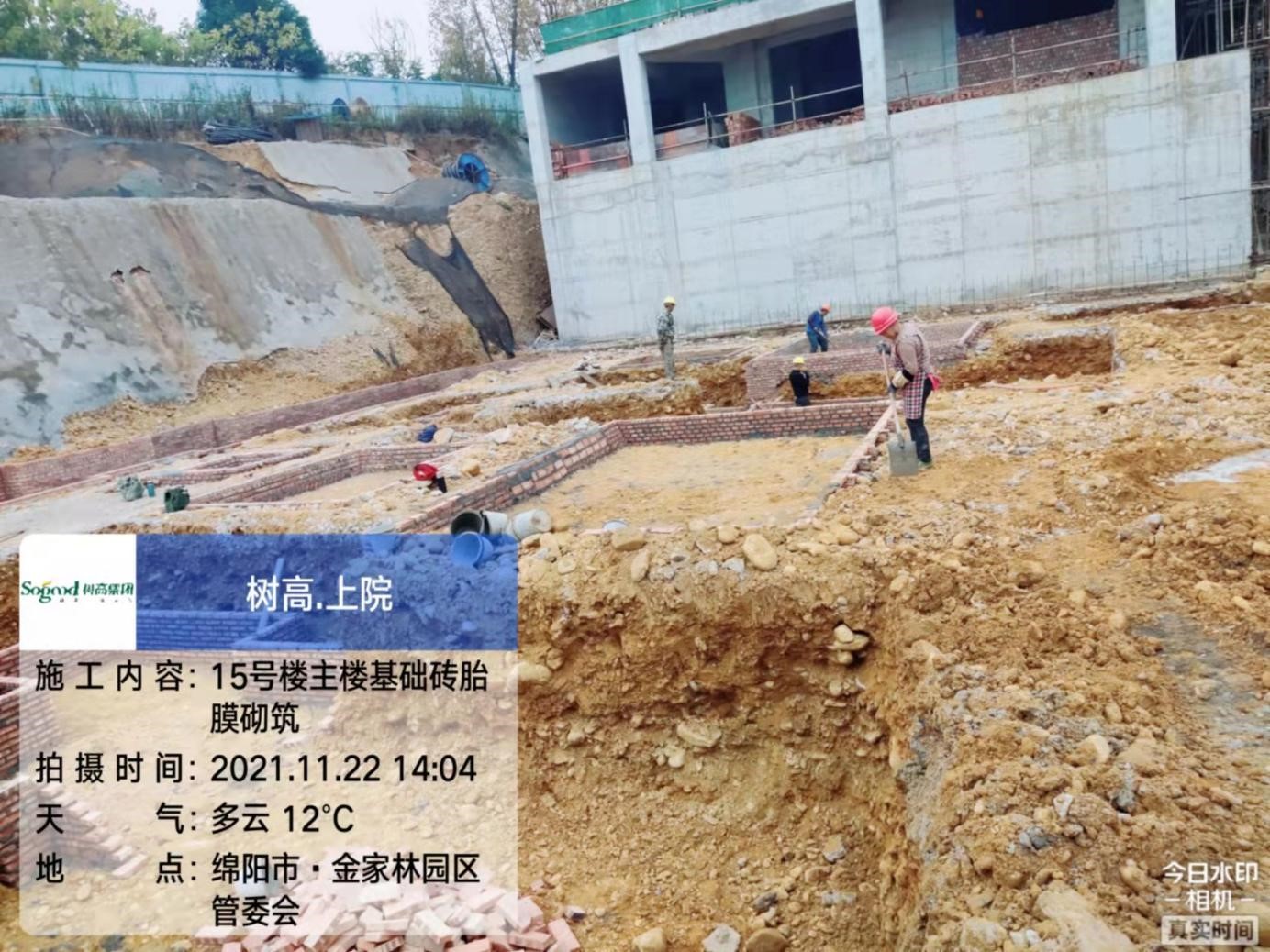

4、15#楼:完成主楼基础砖胎膜砌筑85%;
(二)高层区域:

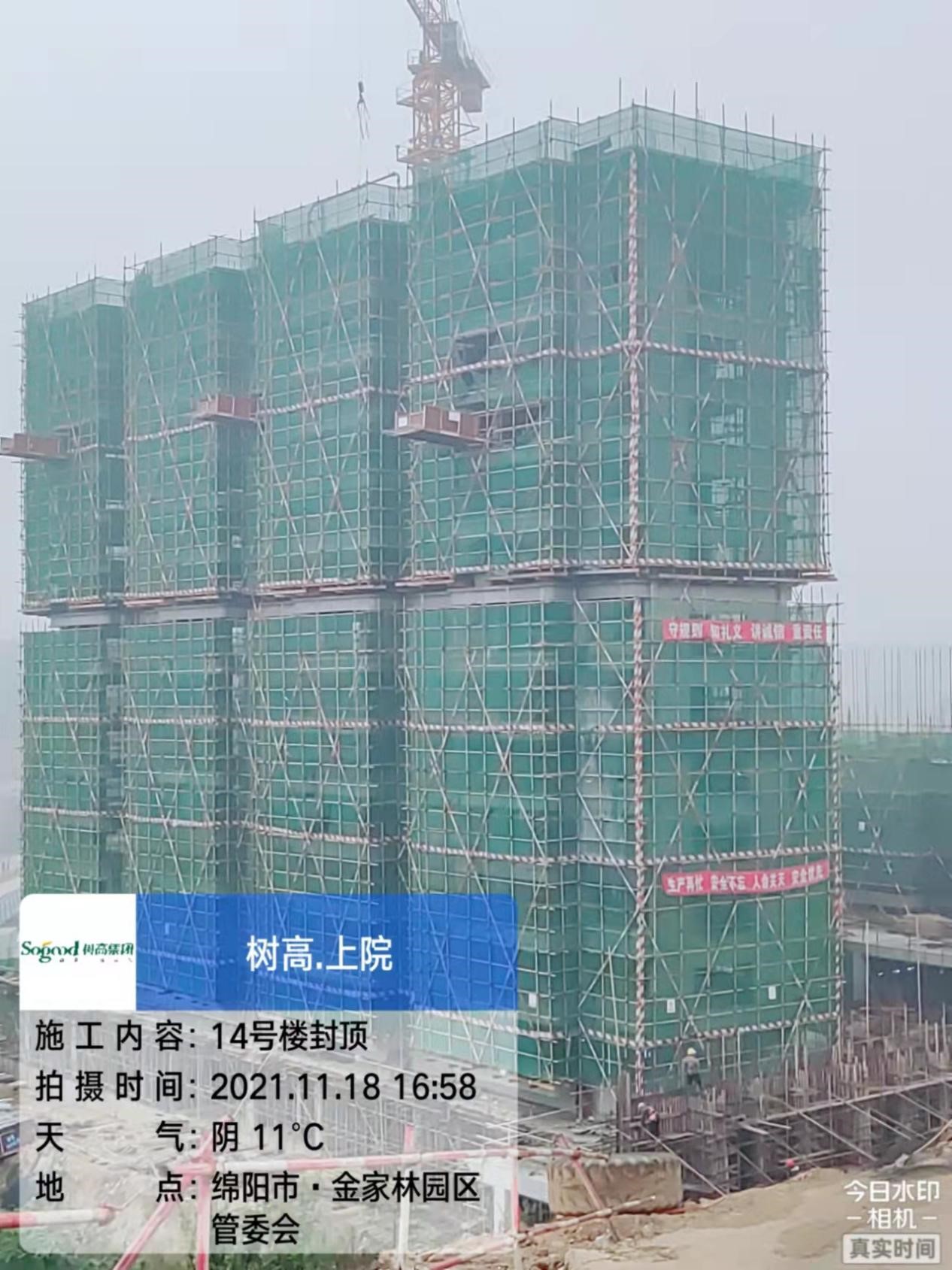

1、14#楼:完成主体封顶;

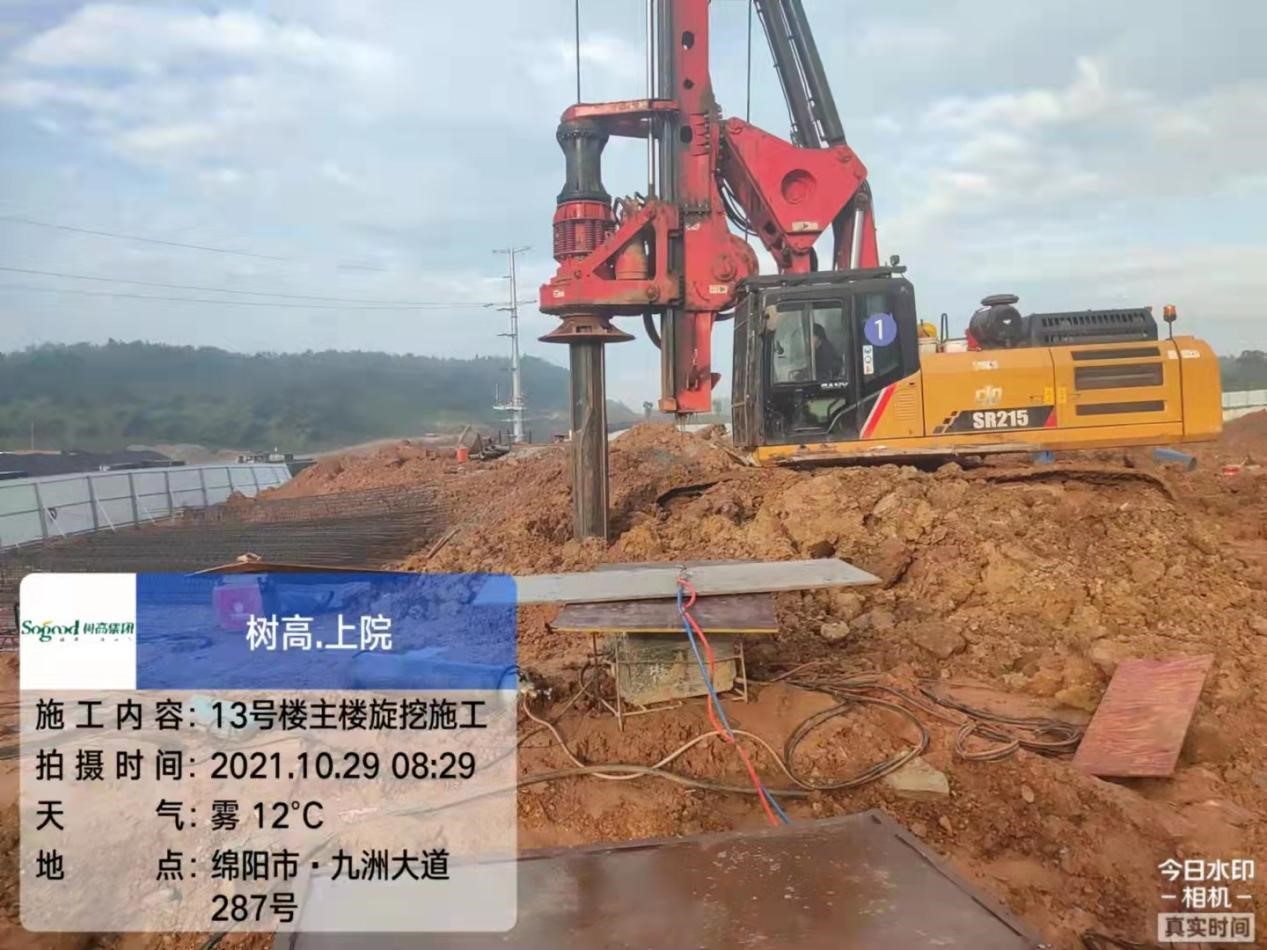

2、13#楼:完成主楼旋挖桩施工65根,占总量60%;

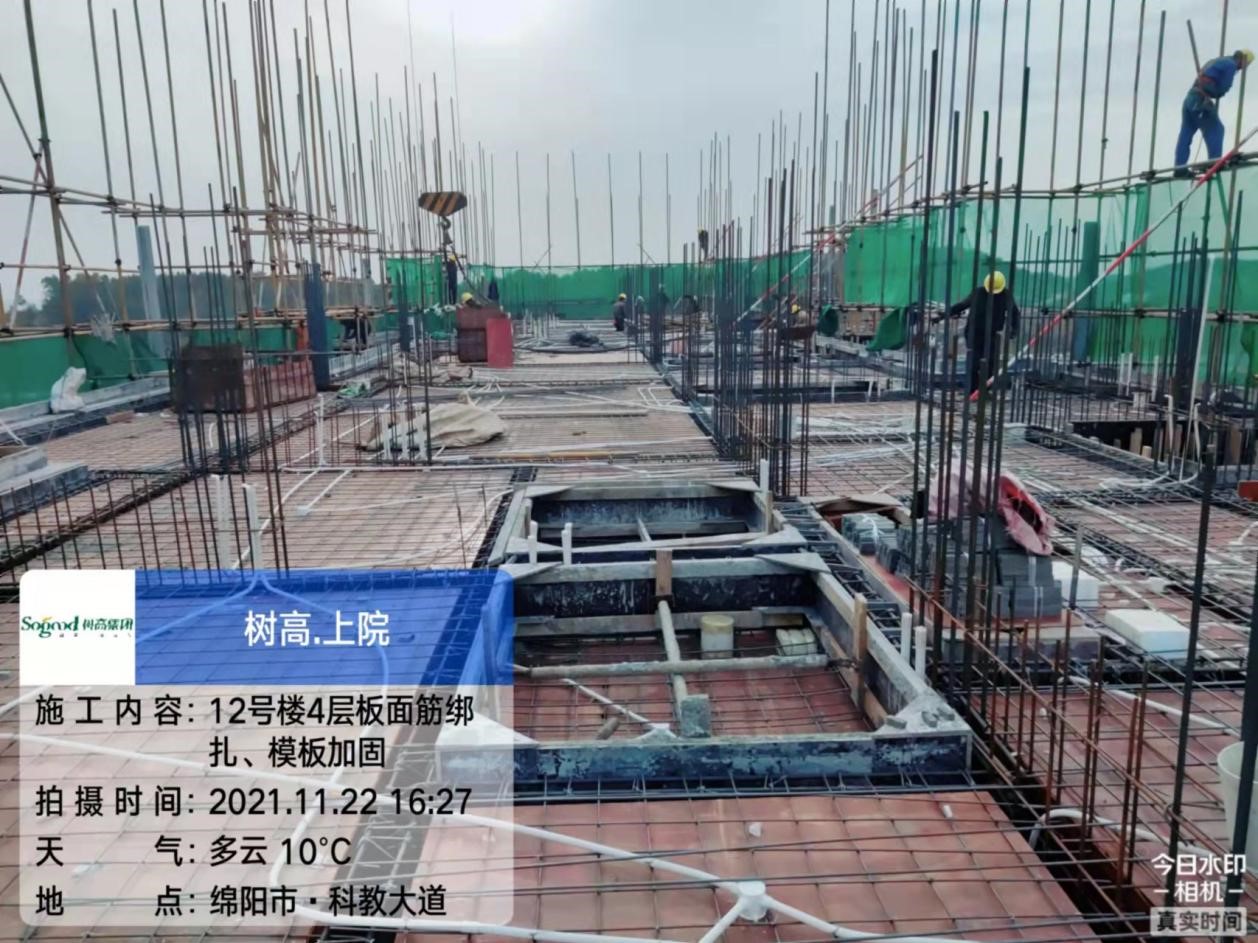

3、12#楼:完成四层梁板钢筋绑扎、模板加固;

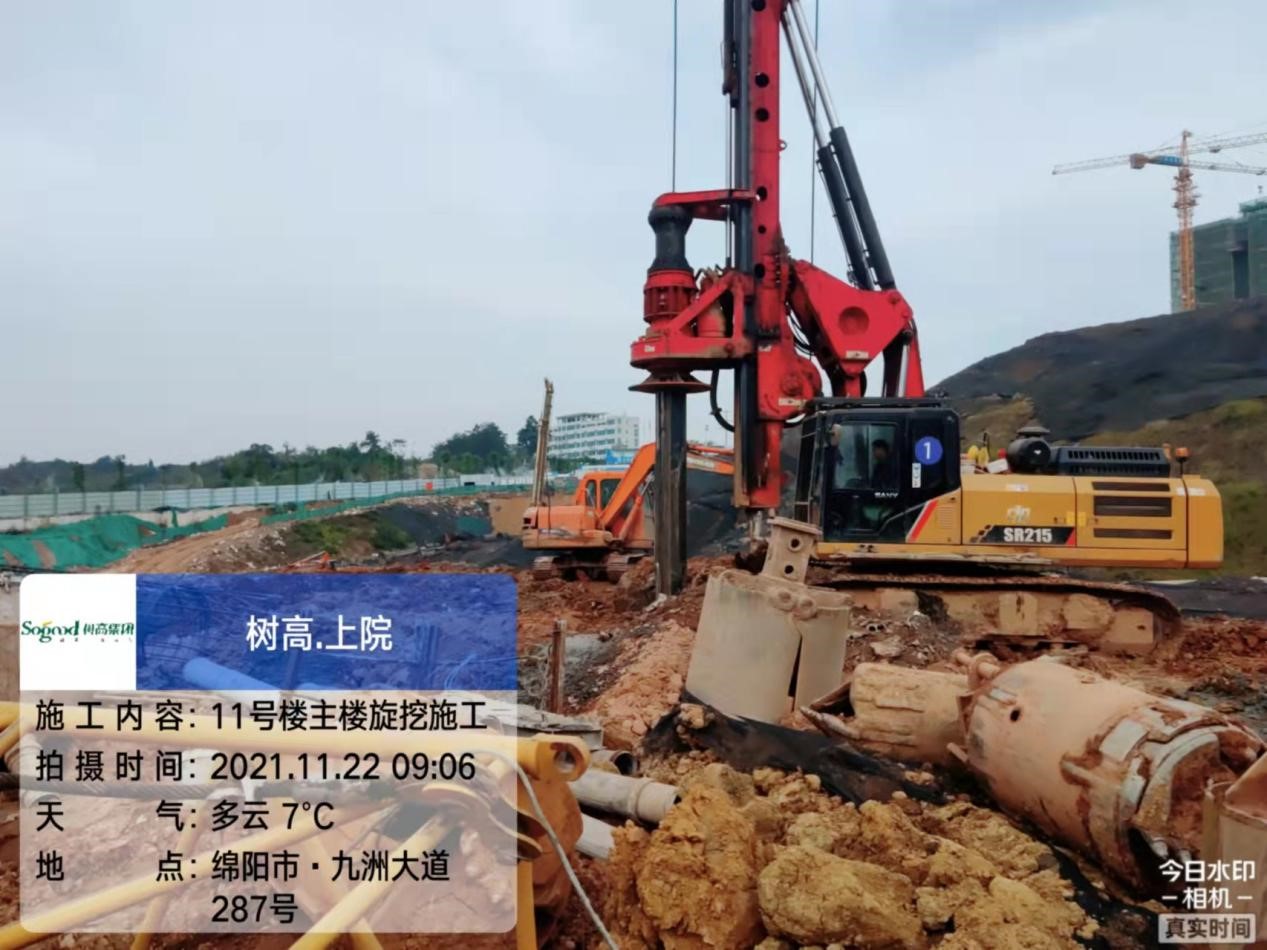

4、11#楼:完成主楼旋挖桩施工25根,占总量30%;

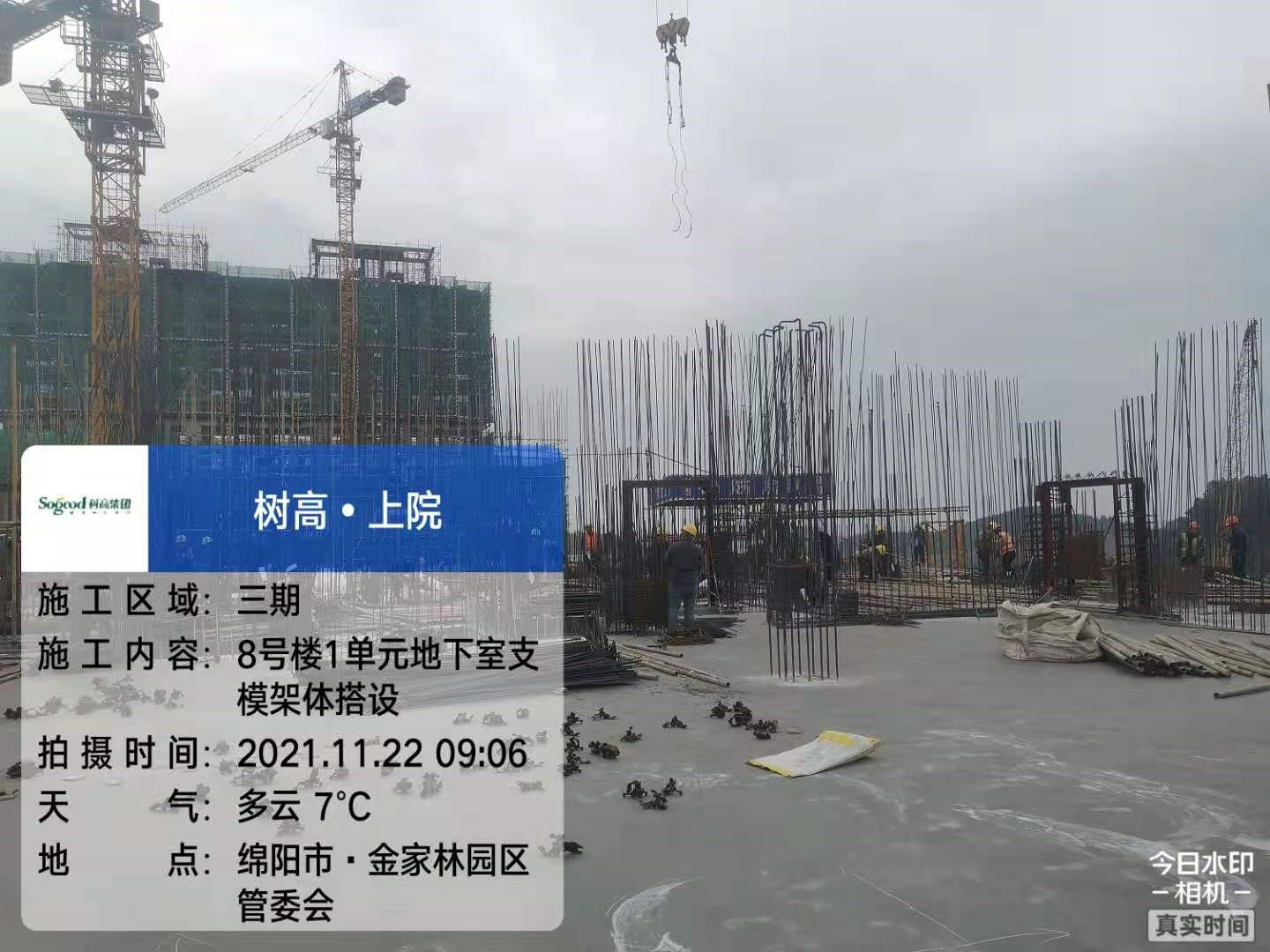

5、8#楼:完成一单元地下室支模架体搭设,二单元地下室模板加固;

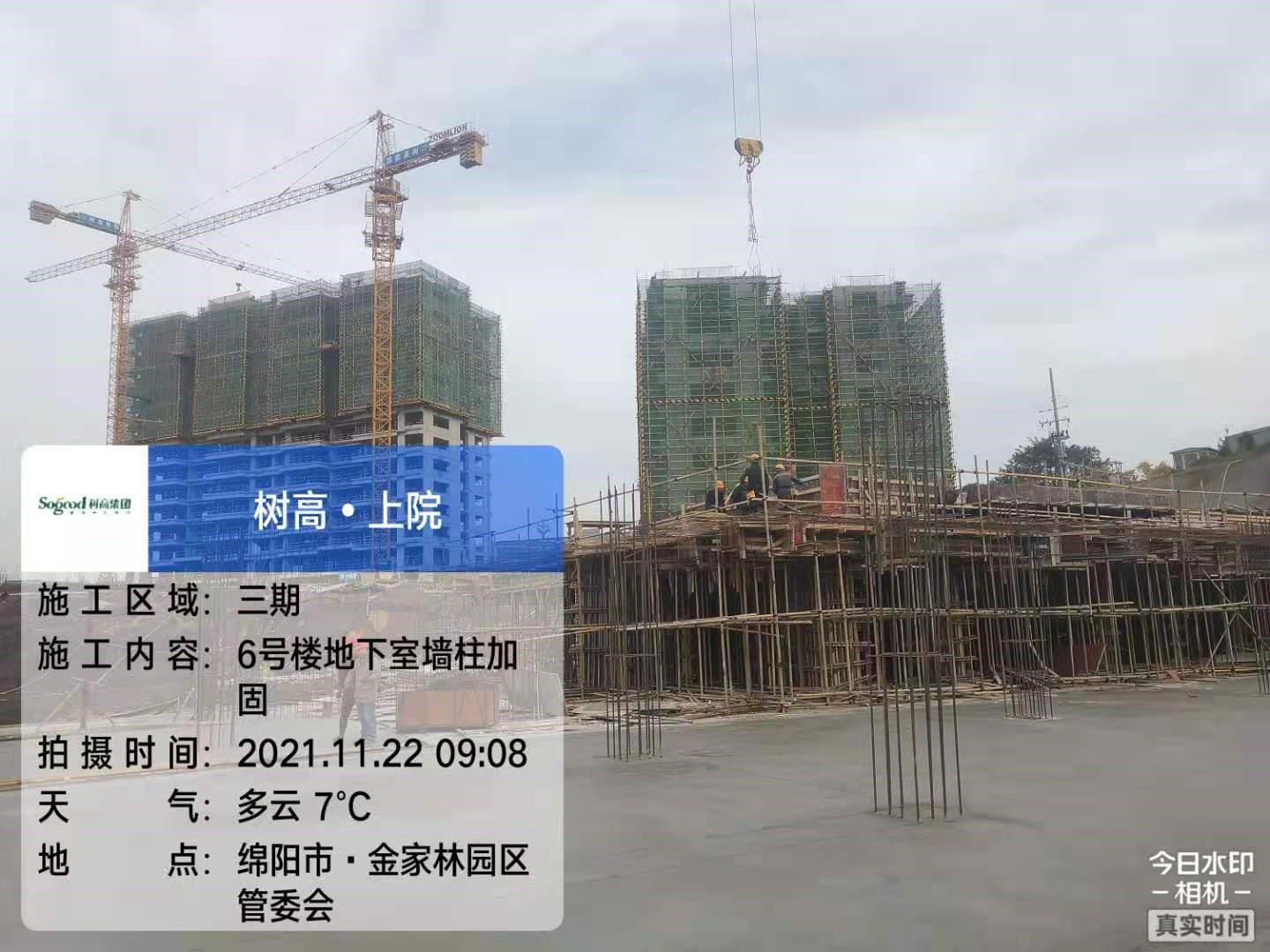

6、6#楼:完成地下室墙柱模板加固80%;

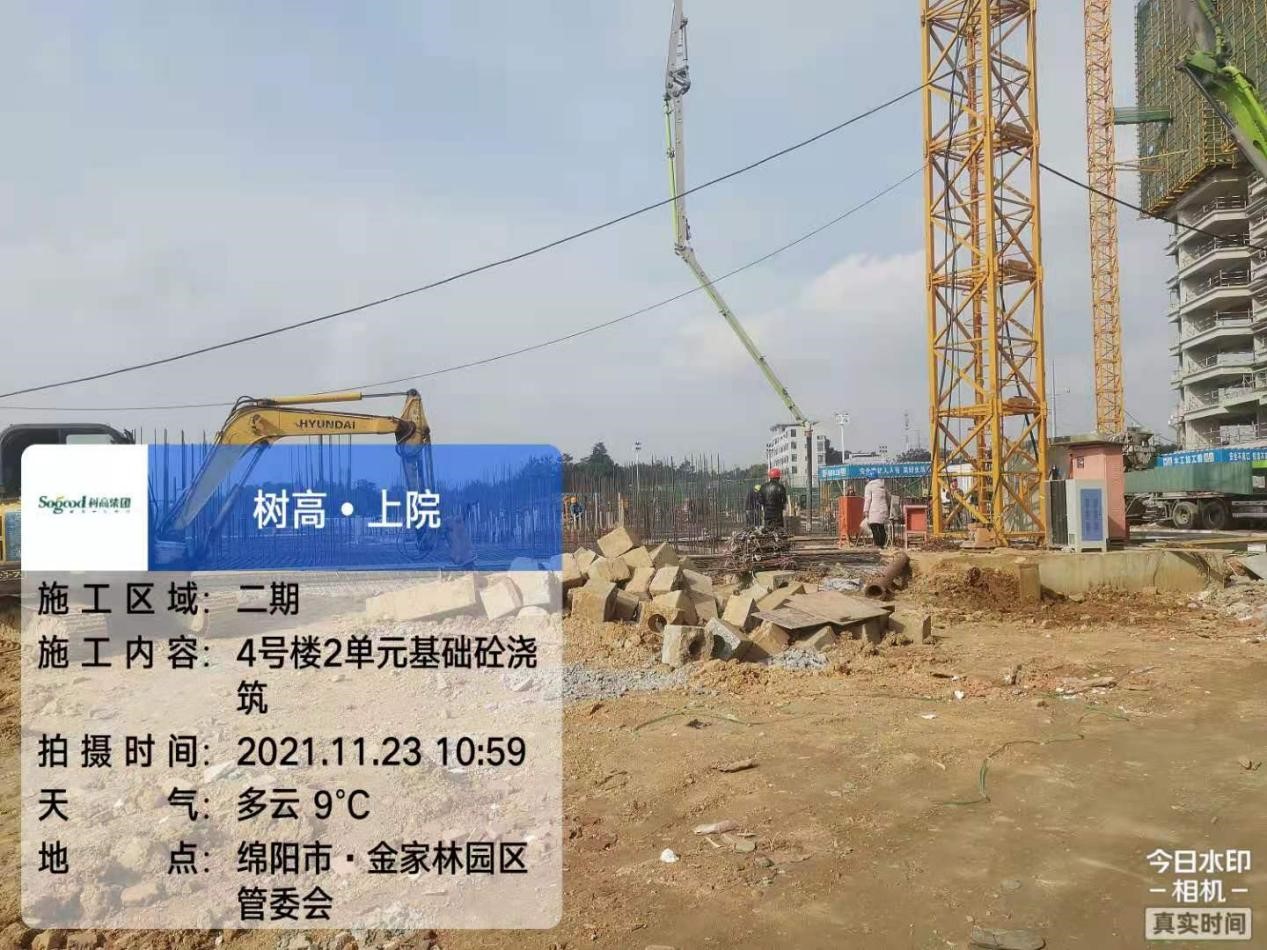

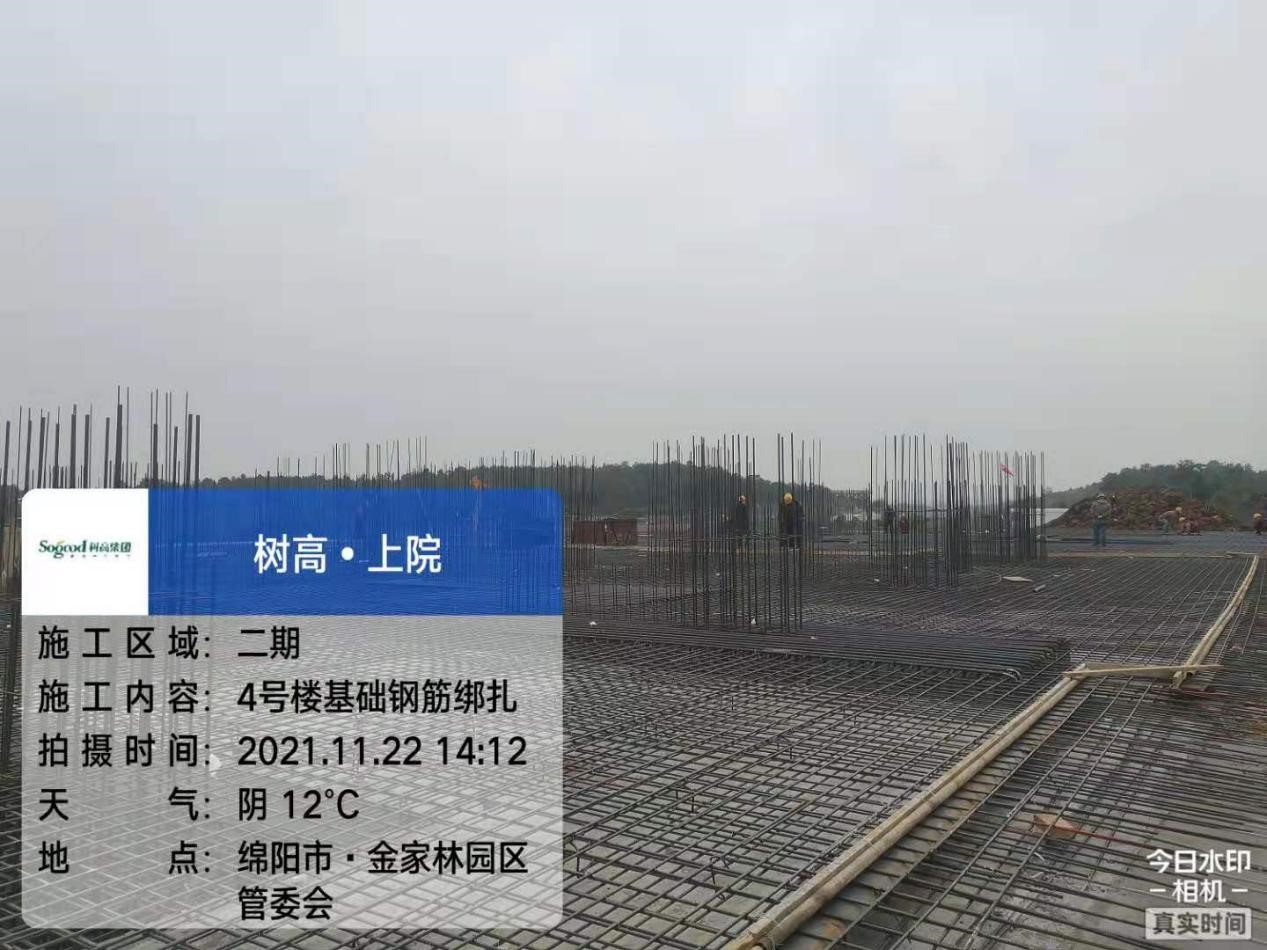

7、4#楼:完成一单元基础钢筋绑扎70%,二单元基础砼浇筑;

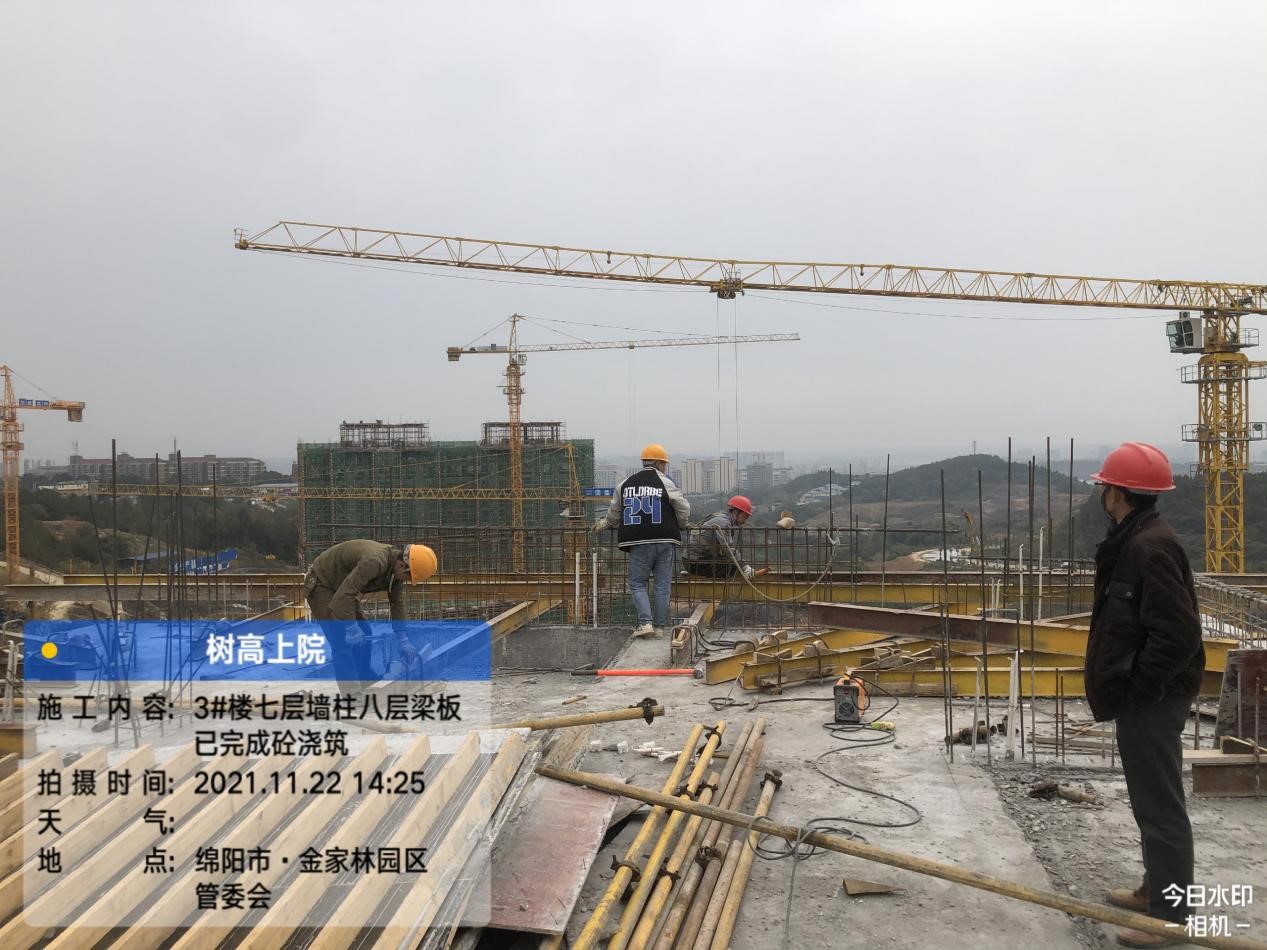

8、3#楼:完成七层墙柱、八层梁板砼浇筑;

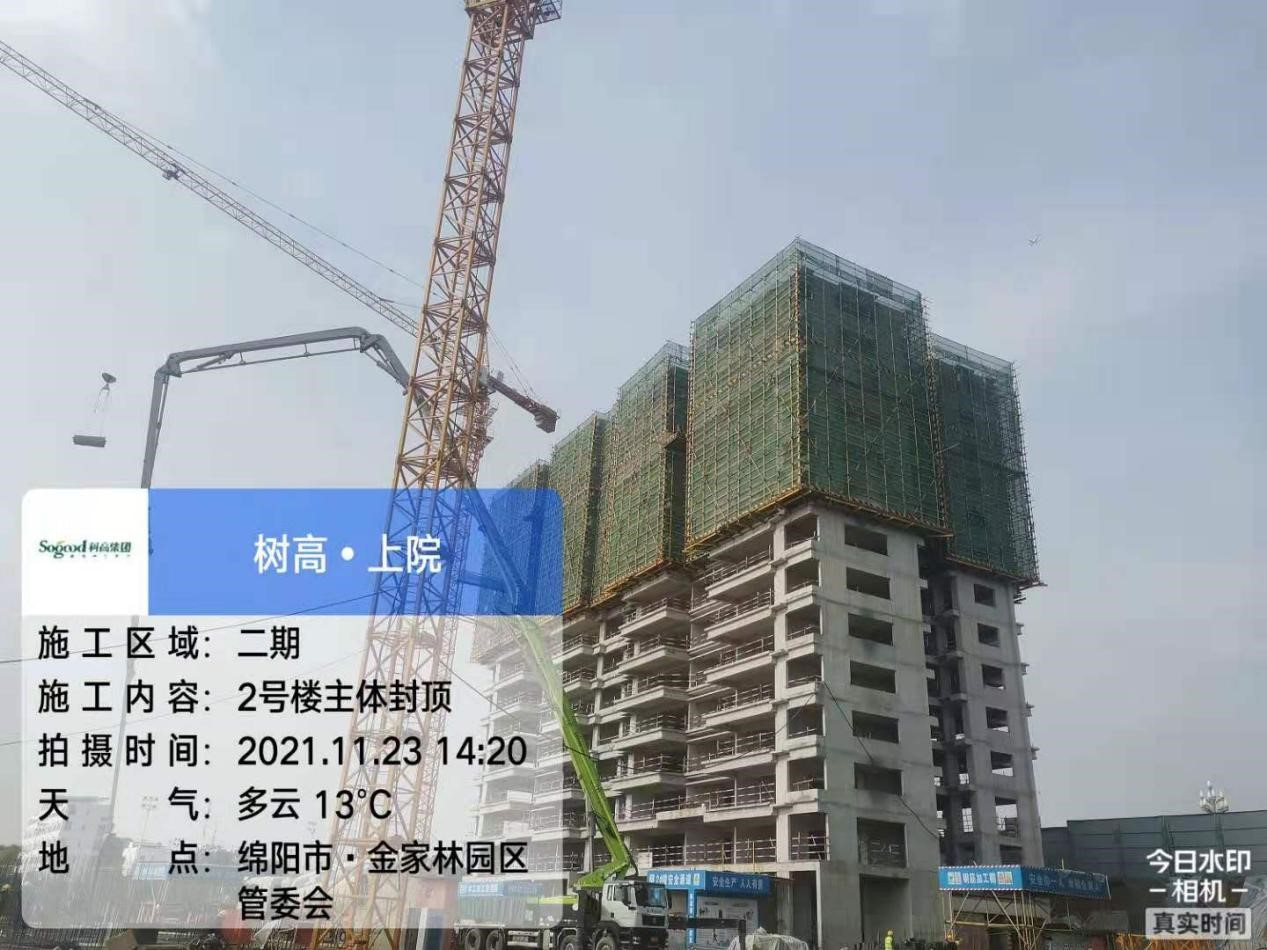

8、2#楼:完成主体封顶;

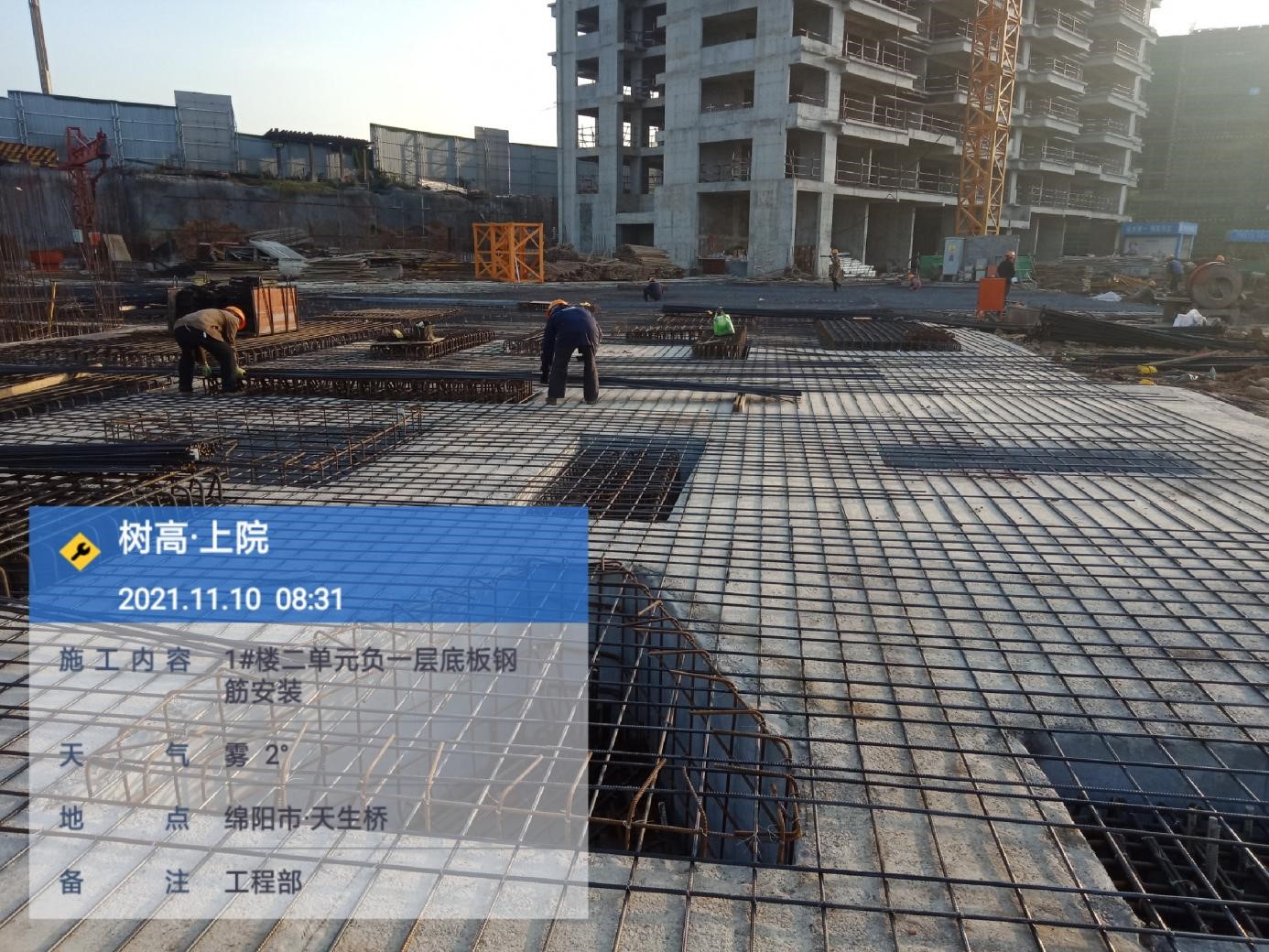

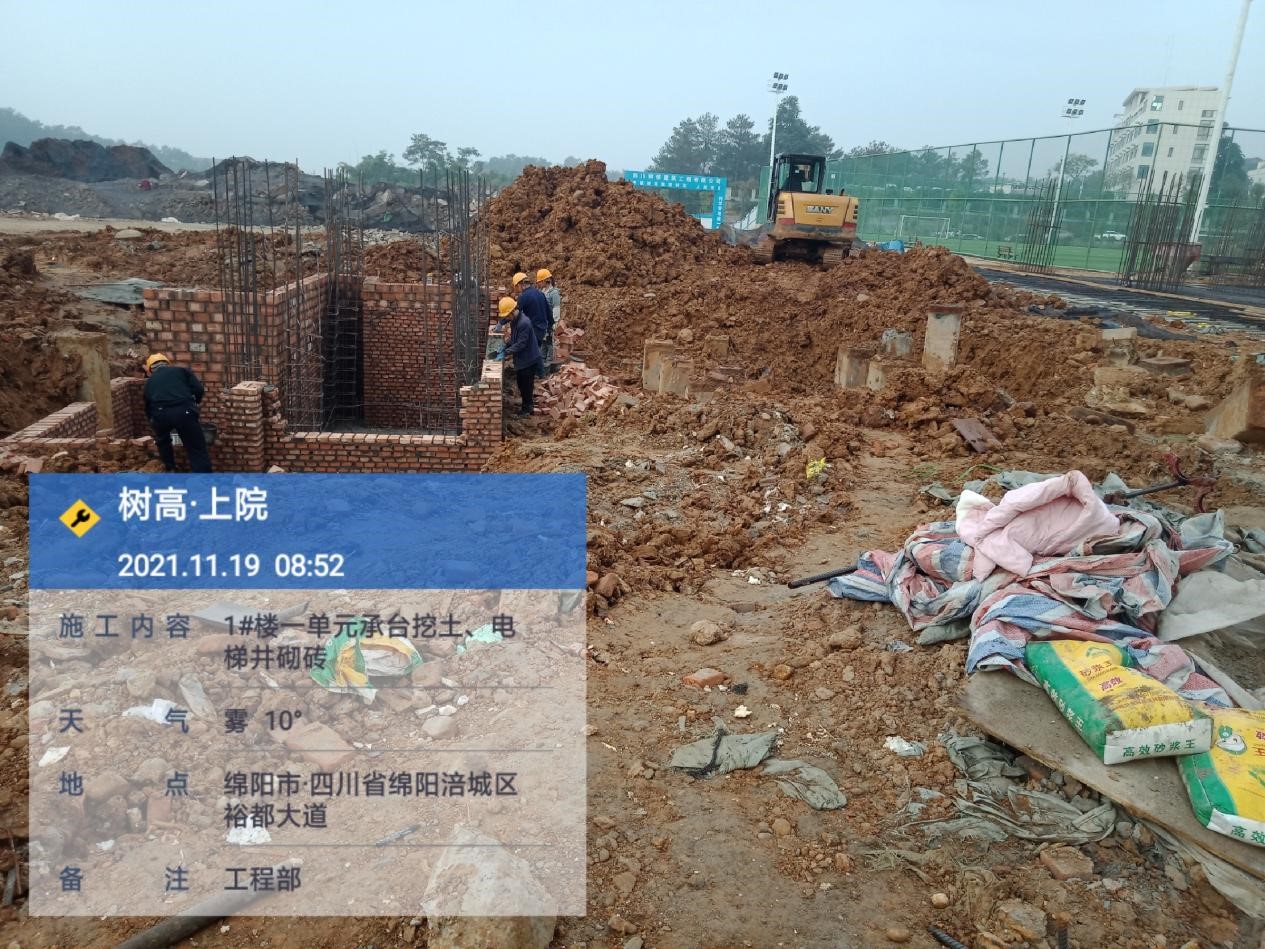

9、1#楼:完成一单元土方开挖、电梯井砌筑,二单元负一层底板钢筋绑扎。
