树高北湖丽璟雅苑2024年3月工程进度
树高北湖丽璟雅苑2024年3月工程进度
2024-04-03

一、完成情况(截止3月31日):

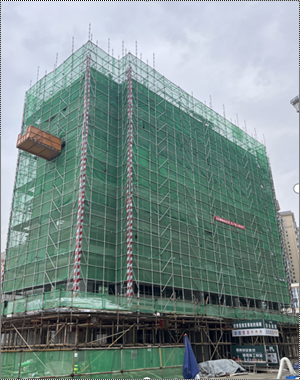

1、6#楼13层墙柱14层梁板结构施工完成;

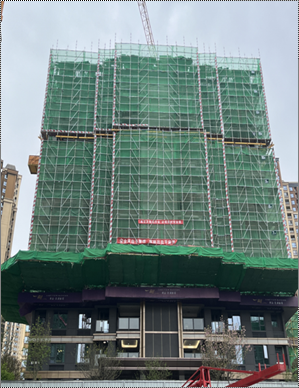

2、5#楼14层墙柱15层梁板结构施工完成;

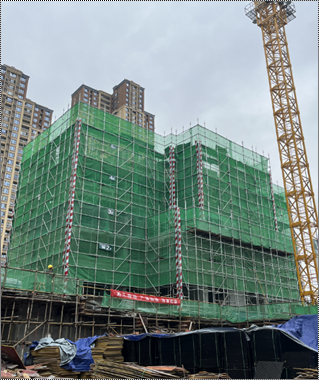

3、4#楼7层墙柱8层梁板结构施工完成结;

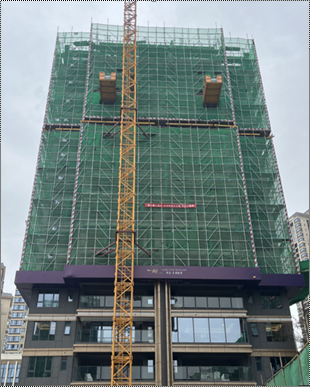

4、1#楼3层墙柱4层梁板结构施工完成;

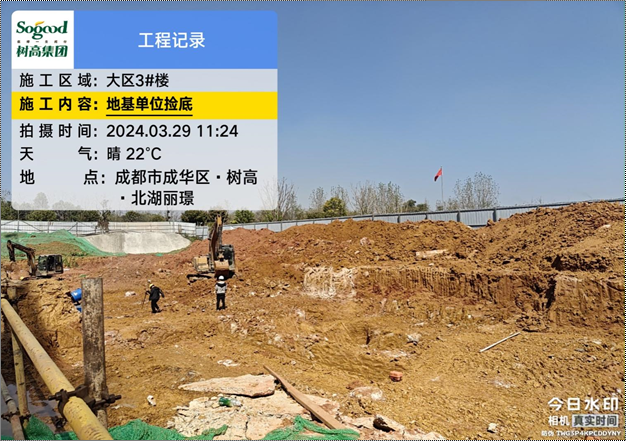

5、3#楼复合地基CFG桩检测完成,捡底完成80%,4月10日质监站验槽;

6、2#楼复合地基CFG桩检测完成,捡底完成50%,4月10日质监站验槽;

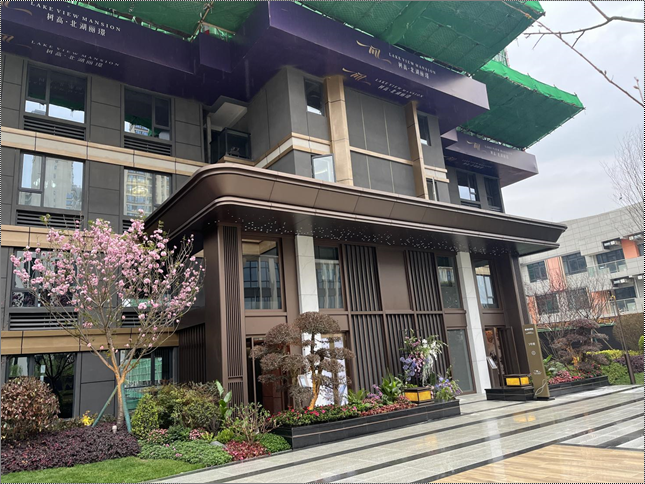

7、5#、6#楼样板房装饰(含软装)施工完成,对外开放展示;

8、5#、6#楼1-4层外立面装饰及单元门头装饰完成;

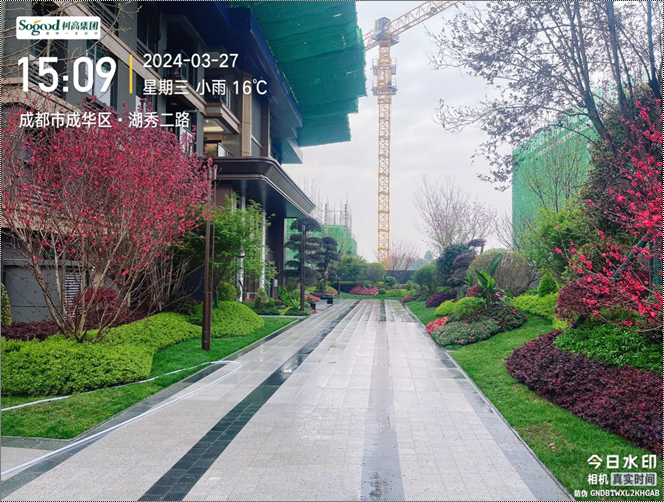

9、示范区园林施工完成,对外开放展示;

10、工法样板间施工完成。
