一、完成情况(截止4月16日):

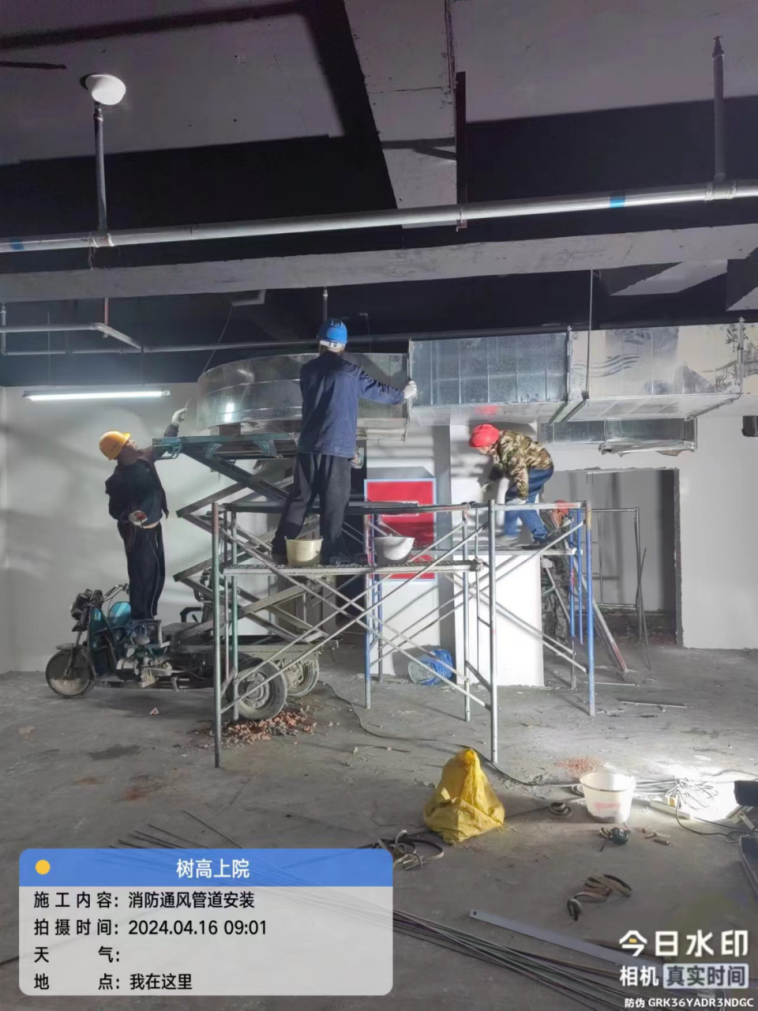

1、消防工程:完成二期防火门安装、风阀安装、报警设备安装及总平消防环网施工,推进三期、四期喷淋、普消、通风、桥架等施工;推进整个地下室报警设备安装;
2、二供给水、加压设备等:推进三期、四期的水平管网、竖井管网安装;
3、自来水一供:推进水表表组安装;

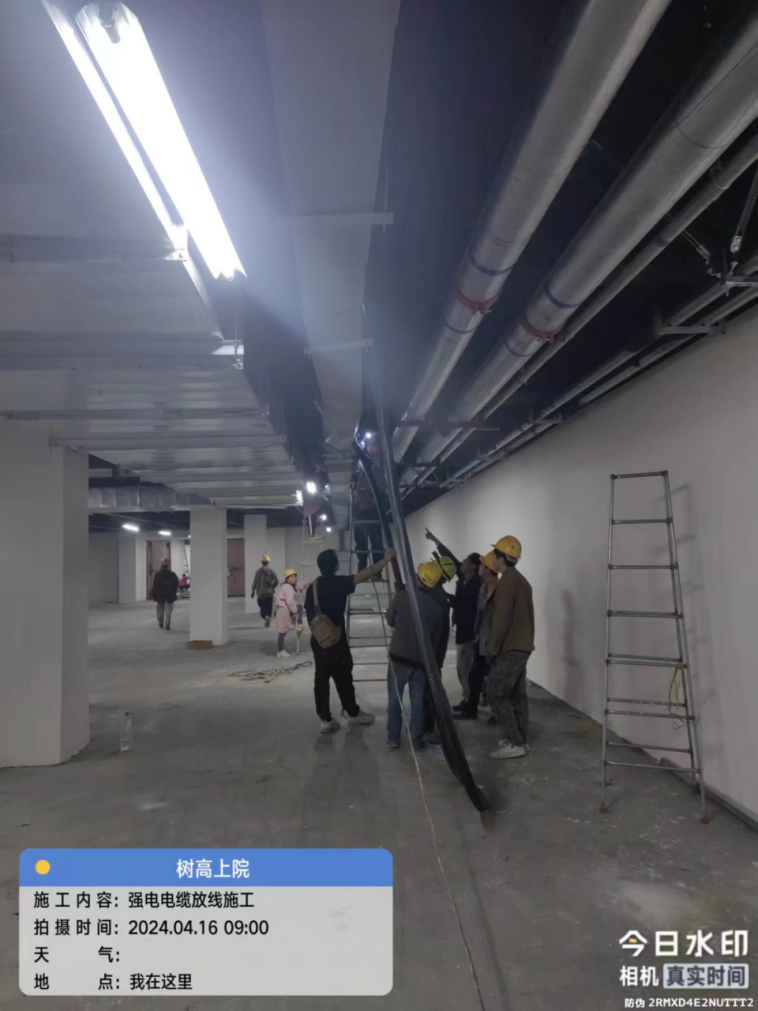

4、强电工程:基本完成二级配电柜和终端配电柜安装、电梯电缆放线施工、二期居民电缆敷设;推进一期、三期、四期居民电缆敷设;
5、天然气工程:基本完成施工;

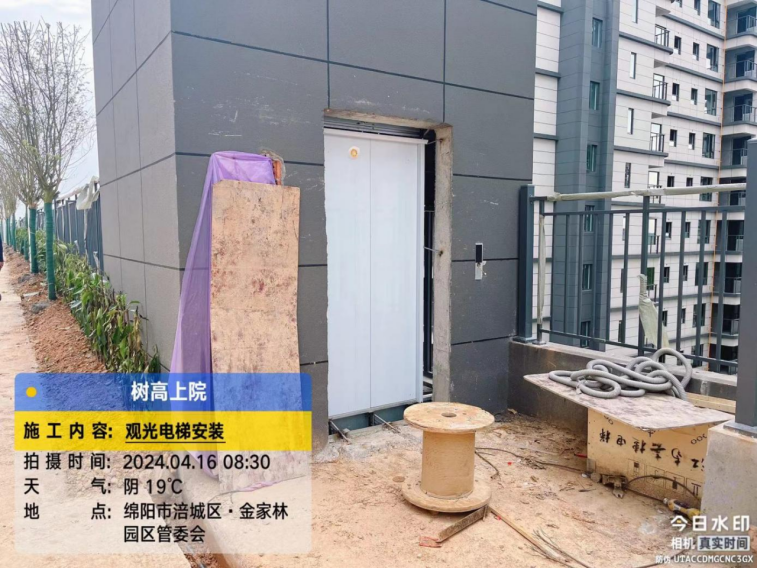

6、电梯工程:完成所有电梯安装;

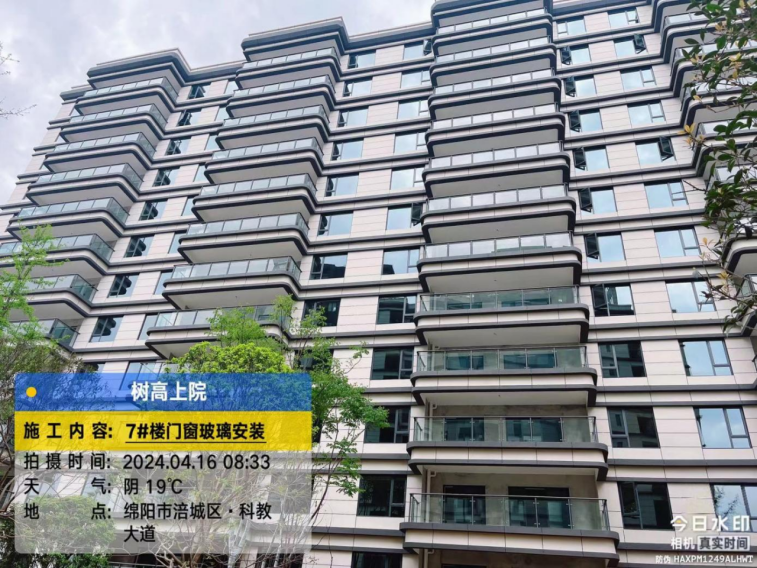

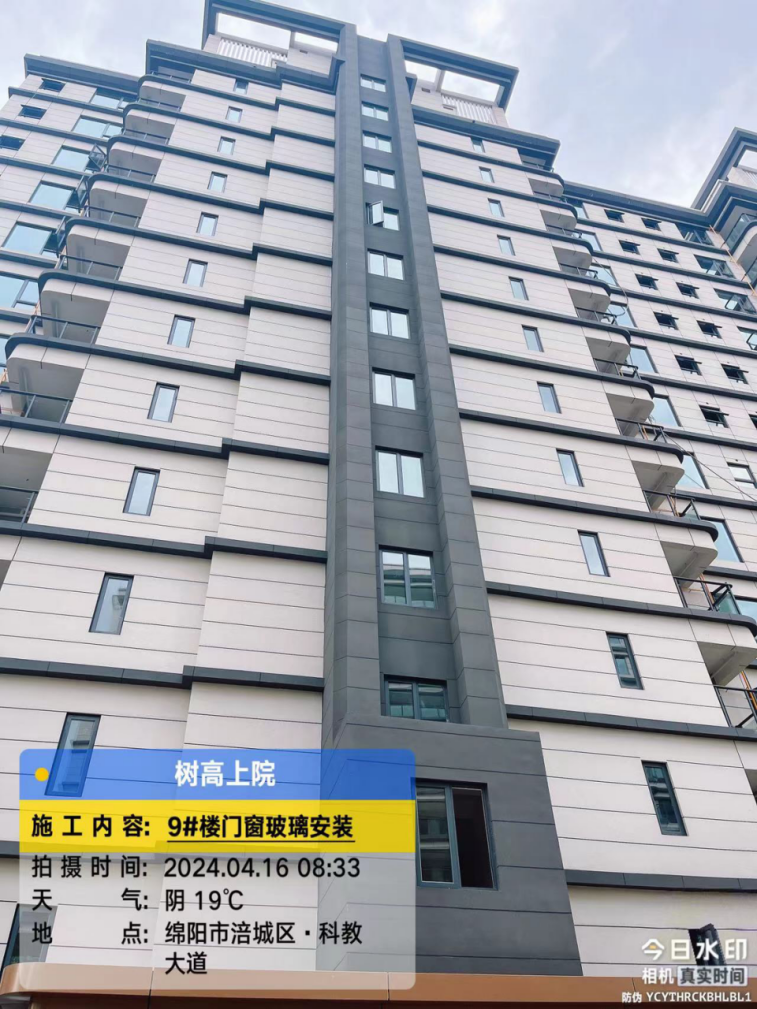

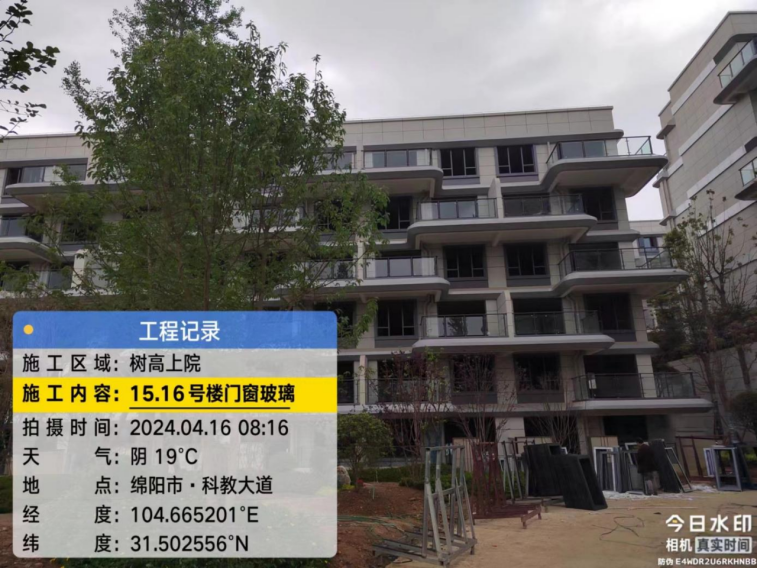

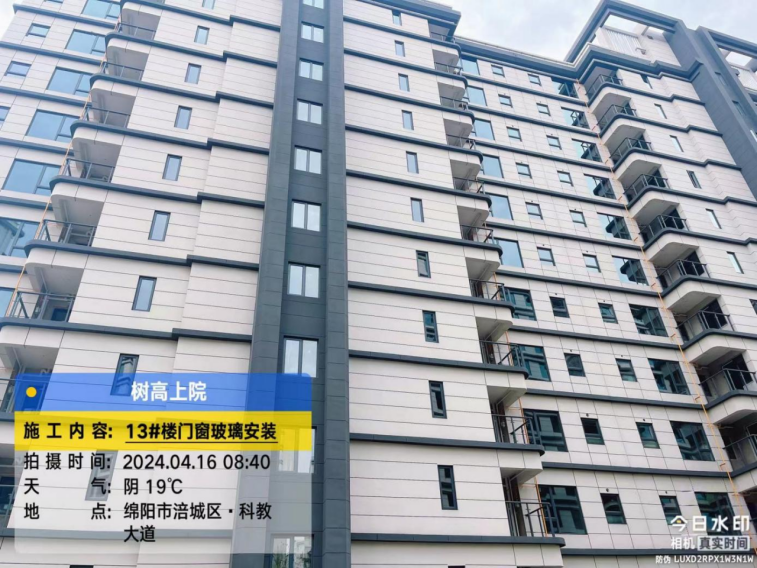

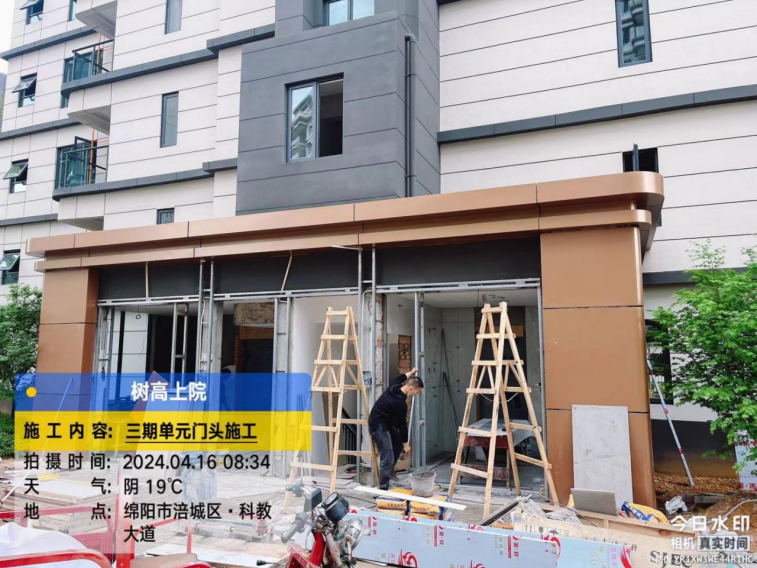

7、门窗栏杆工程:完成5#楼-8#楼、10#楼门窗、栏杆玻璃安,并推进9#楼、11#楼-14#楼门窗、栏杆玻璃安装;

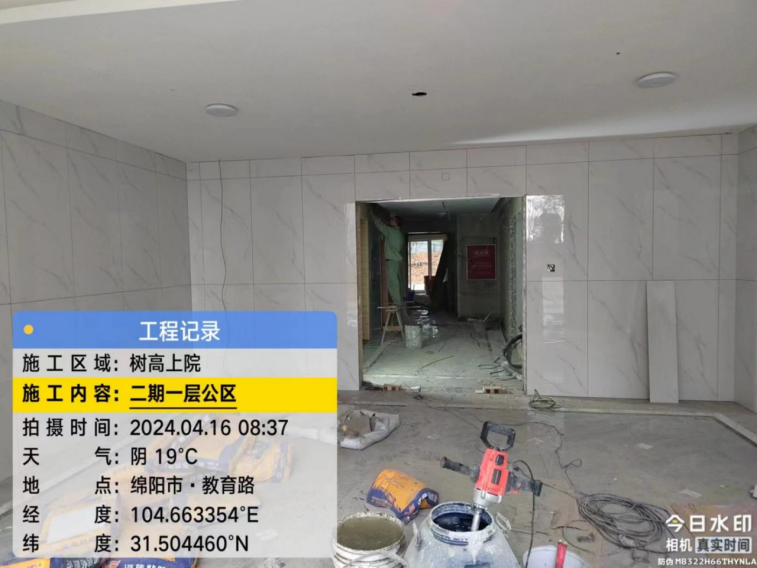

8、公区装修:完成单元门头龙骨施工;推进5#楼、7#楼-14#楼电梯前室墙地砖铺贴、涂料施涂;推进地下室吊顶龙骨施工;完成1#楼-4#楼楼梯间涂料施涂;完成二期大门装修施工;

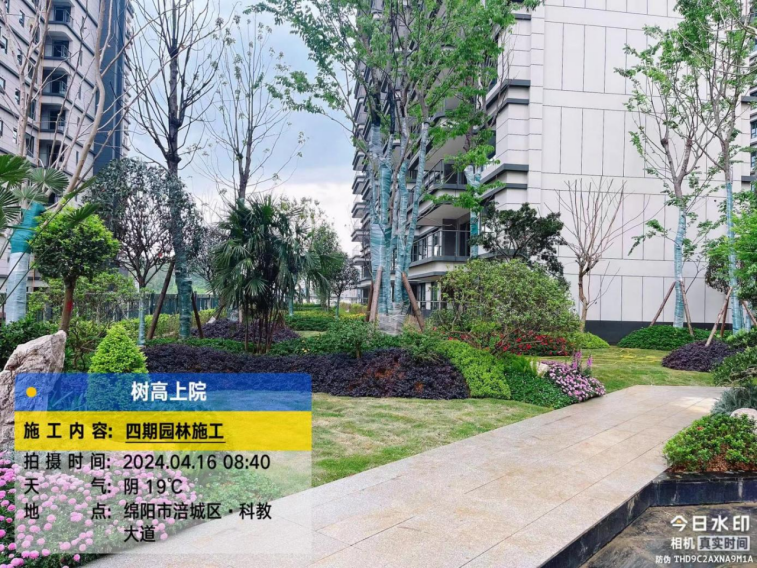

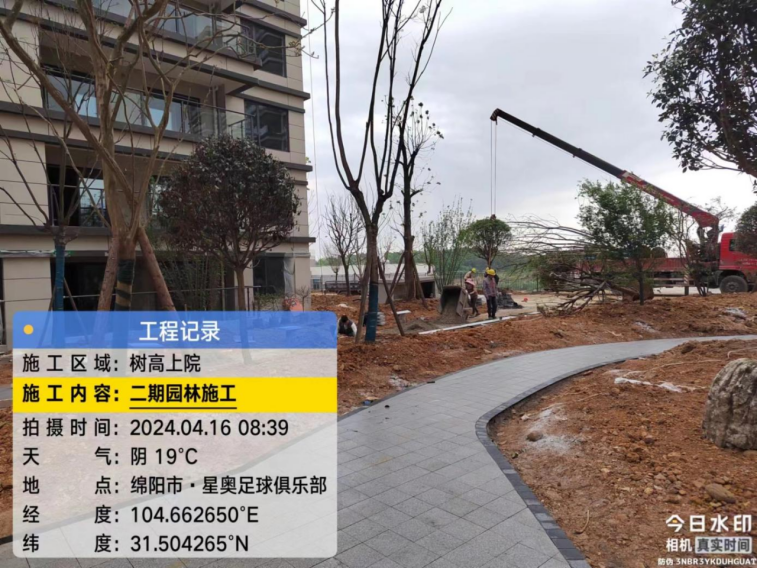

9、地坪漆工程:完成地下室墙面腻子喷涂,推进一期、三期、四期地坪漆基层打磨及底漆施工;推进二期、三期、四期非人防区地下室顶部喷涂;

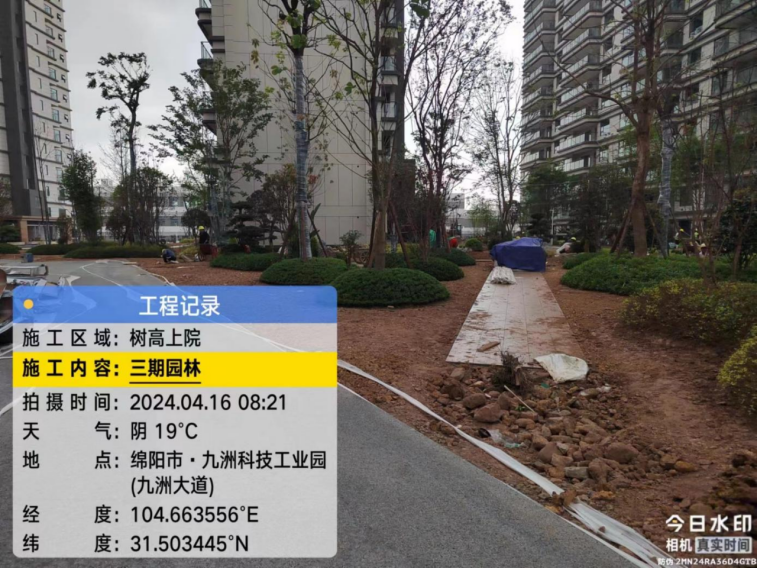

10、园林工程:推进整个园林石材铺贴,及二期、三期、四期苗木种植、草皮铺装,三期、四期透水砼浇筑;
11、弱电工程:完成厨房煤气报警线、卧室紧急报警器线、门禁对讲系统安装、总坪管网敷设,推进电梯五方通话布线、总坪监控杆安装;

12、人防工程:基本完成人防门安装,推进人防设备安装;
13、室内穿线:推进二期室内穿线任务。
