走进树高
树高集团2002年成立于宜宾,于2006年完成集团化组建,并于2018年将总部设于成都金融城历经二十余年蓬勃发展,已形成以地产开发为龙头,集商业运营管理、酒店运营管理、物业管理农旅开发、项目投资、股权投资等业务板块为一体的大型综合性企业集团。
一、完成情况(截止8月15日):
1、1#楼:公区墙地砖施工完成20%;室内保温施工完成;电井弱电桥架安装完成50%;厨房、卫生间防水样板施工完成;
2、2#楼:公区墙地砖施工完成75%;强电电井桥架安装完成80%;电井弱电桥架安装完成60%;厨房、卫生间防水施工完成20%;
3、3#楼:公区墙地砖施工完成75%;电井弱电桥架安装完成90%;强电电井桥架安装完成80%;厨房、卫生间防水施工完成20%;
4、4#楼:公区墙地砖施工完成20%;室内保温施工完成75%;公区弱电配管及穿线完成90%;电井弱电桥架安装完成80%;

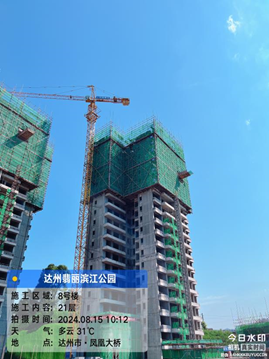

5、7#楼:二十层结构完成;施工电梯安装完成;
6、8#楼:二十层结构完成;施工电梯安装完成;
7、中庭地下室:负一层、负二层砌体完成、砌筑抹灰完成;半地下室砌体施工完成60%,砌筑抹灰完成60%;负一层风管安装完成;半地下室消防喷淋、消火栓管道安装完成60%;地下室供电桥架安装完成50%;配电房设备基础及防雷接地施工完成80%;
8、S2商业:室内抹灰完成80%;外立面抹灰完成90%;二次配管施工完成90%;
9、S3商业:接3号楼区域一层结构施工完成90%;
10、9#楼:二层结构完成;
11、10#楼:四层结构完成;
12、总坪:土方回填完成;雨污水管网开挖完成20%。

上一篇:
树高麓院2024年8月工程进度下一篇:
树高丽晶荟2024年7月工程进度
