树高丽晶荟2025年4月工程进度
树高丽晶荟2025年4月工程进度
2025-04-18

一、完成情况(截止4月15日):

1、推进1#楼电梯安装、楼梯间刮白;

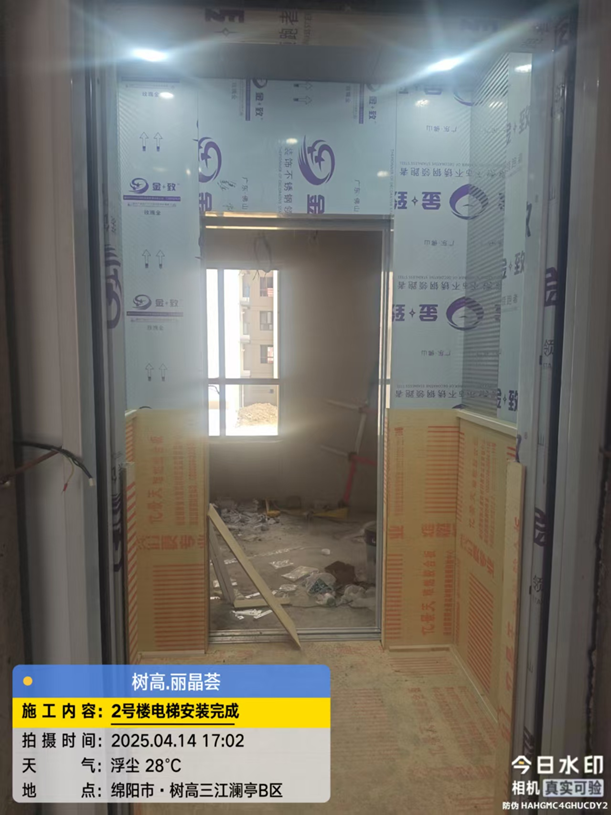

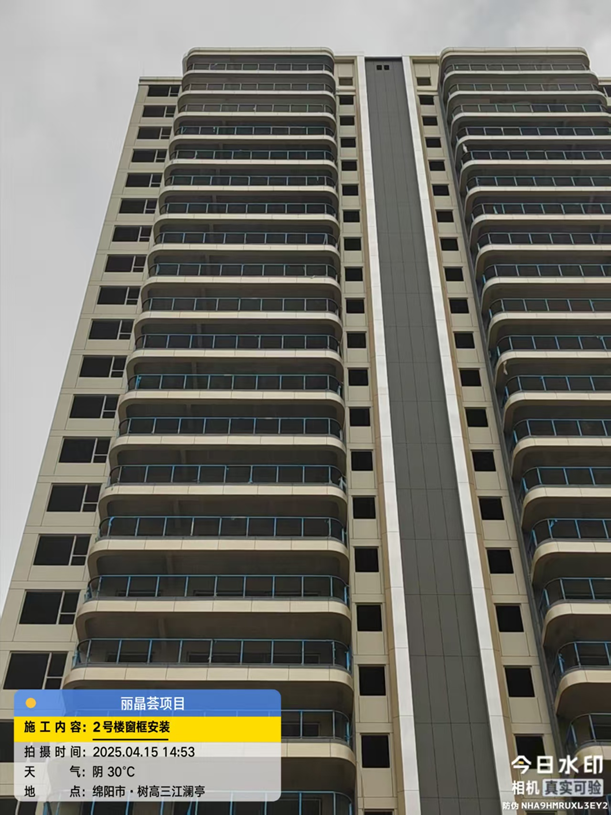

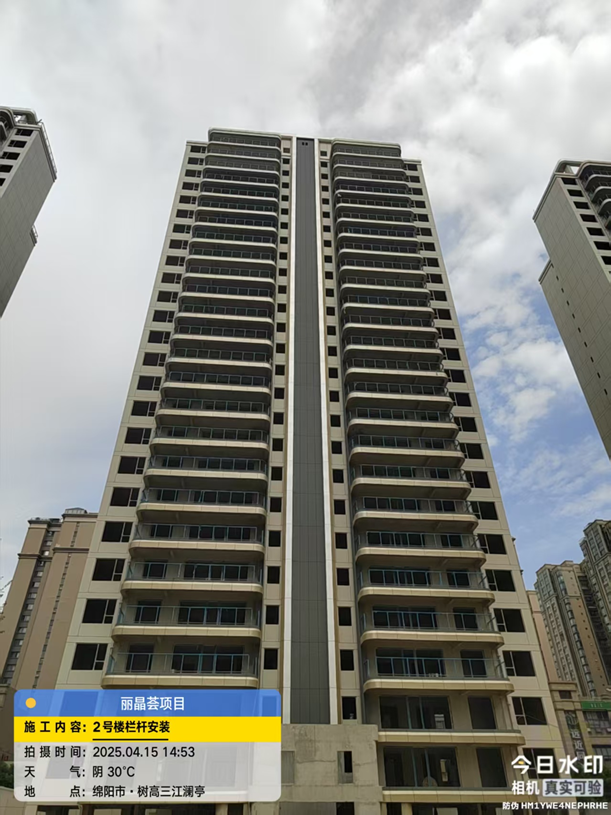

2、完成2#楼电梯安装、栏杆安装、窗框安装,及推进电梯门套基层施工;

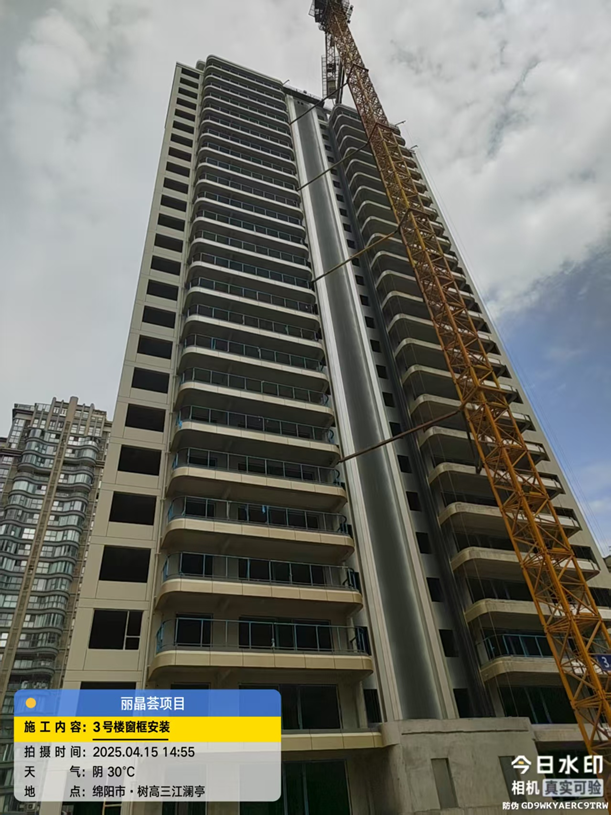

3、完成3#楼栏杆安装、窗框安装,及推进电梯安装;

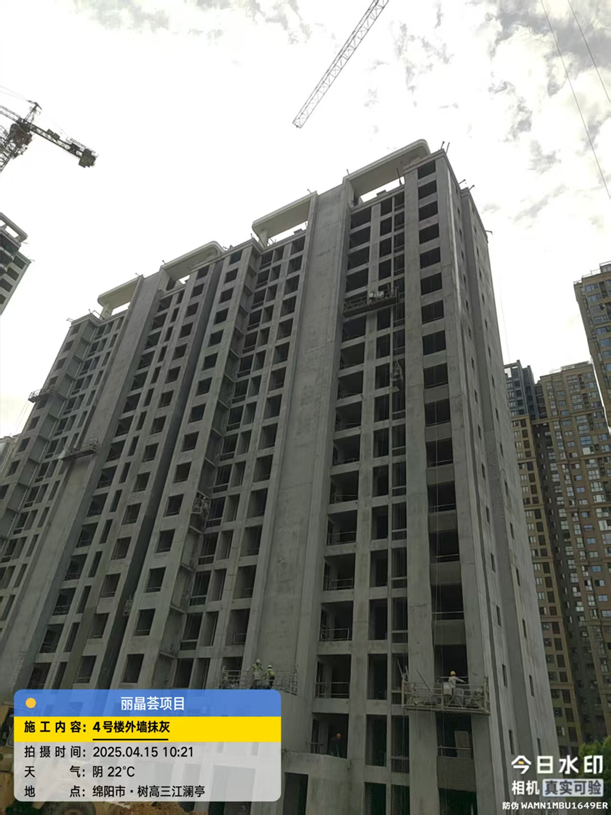

4、推进4#楼主体外墙抹灰、外墙漆施涂;

5、推进5#楼内墙抹灰;

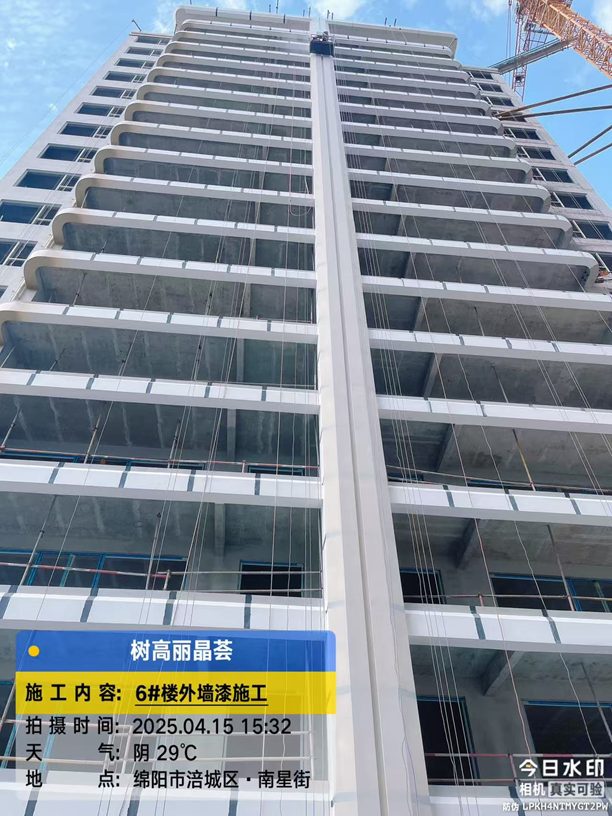

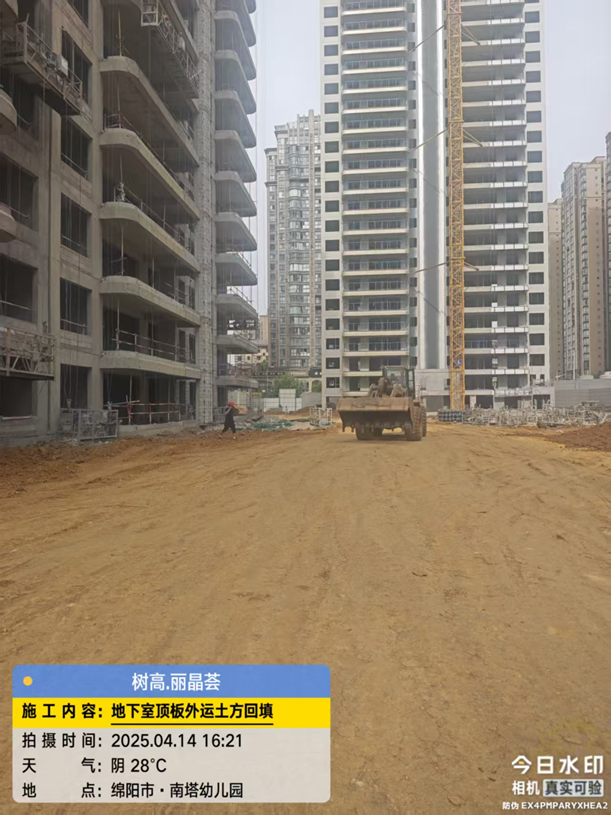

6、完成6#楼窗框安装,及推进外墙漆施涂、电梯进场;

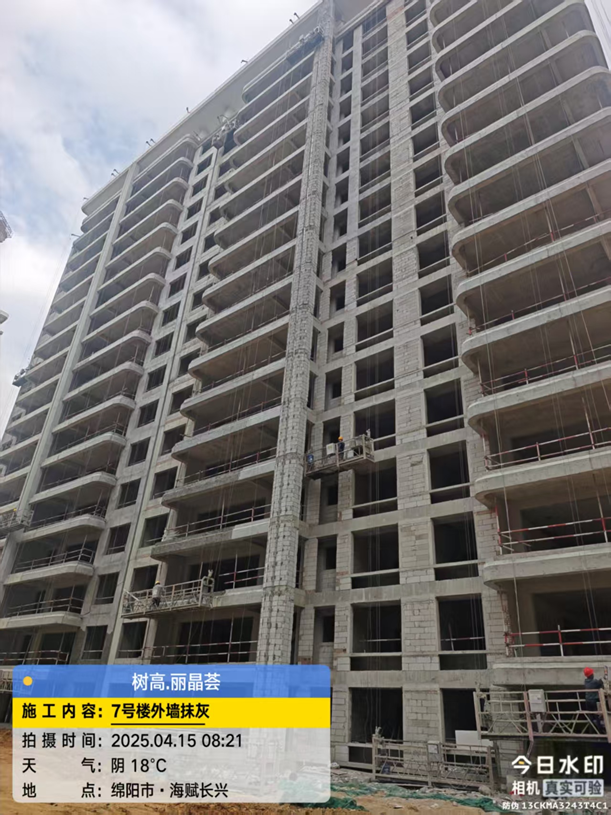

7、完成7#楼内墙抹灰,及推进外墙抹灰;

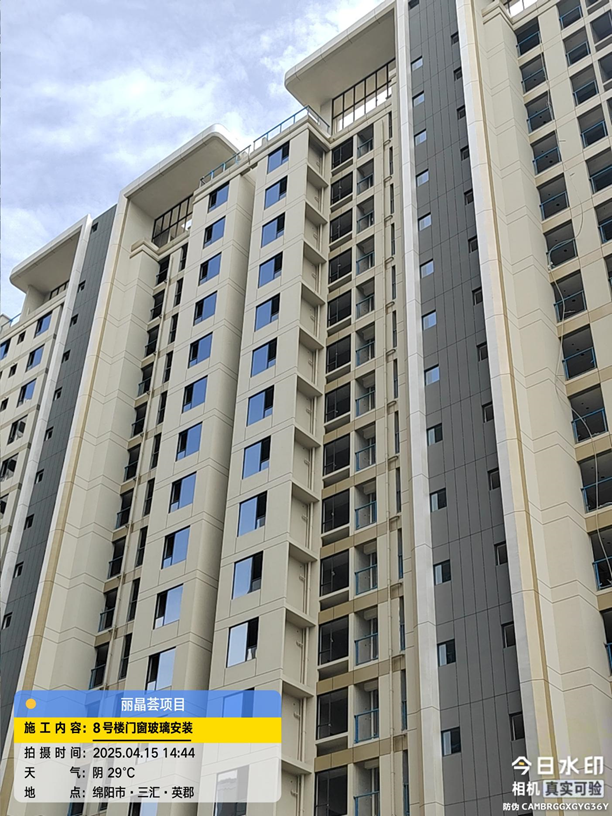

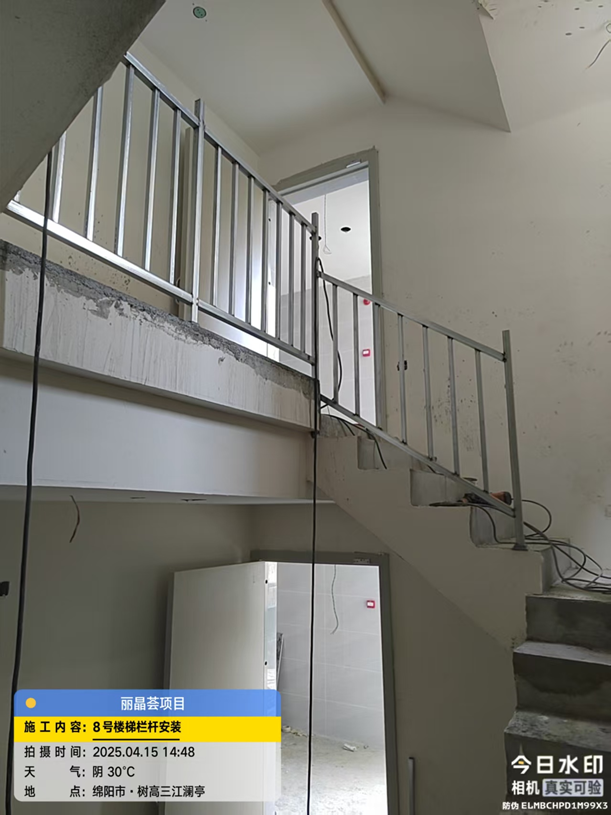

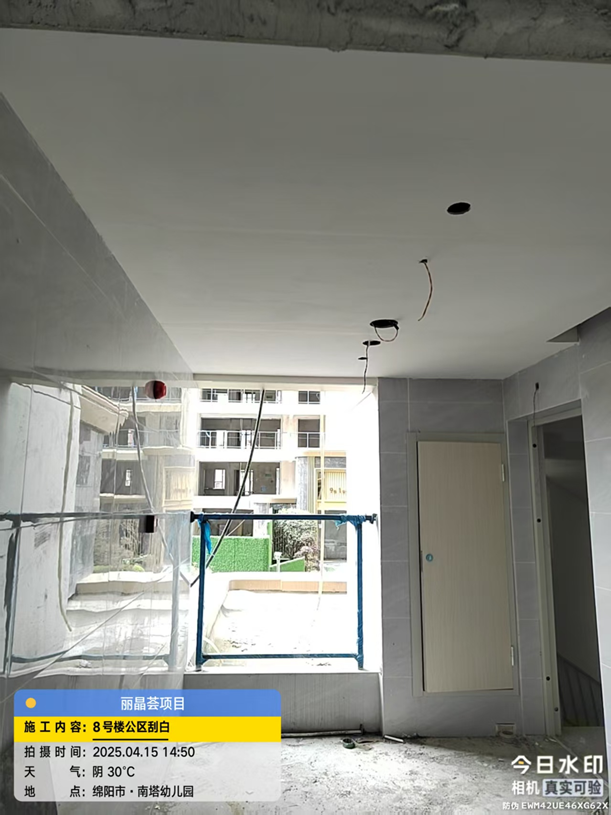

8、完成8#楼公区贴砖、吊顶、门窗洞口收边收口、固定玻璃安装及推进涂料施涂、楼梯栏杆安装;

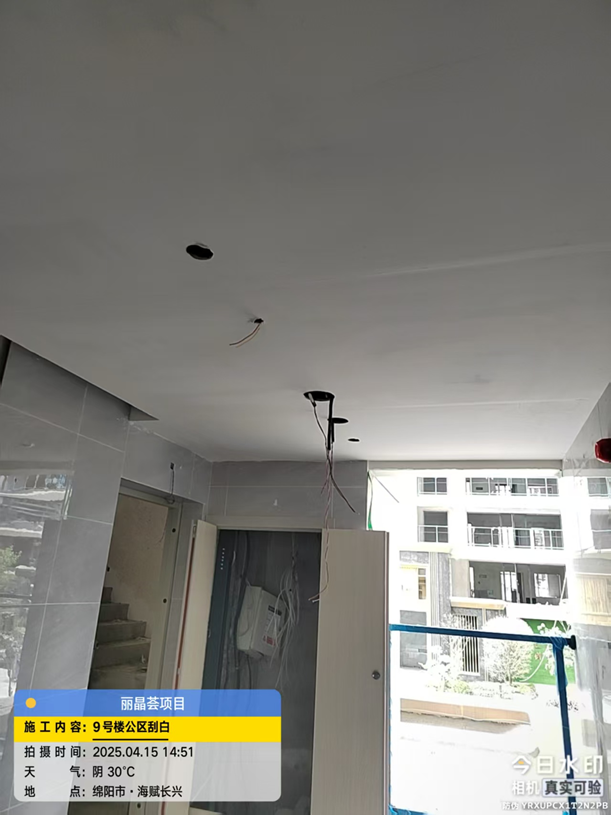

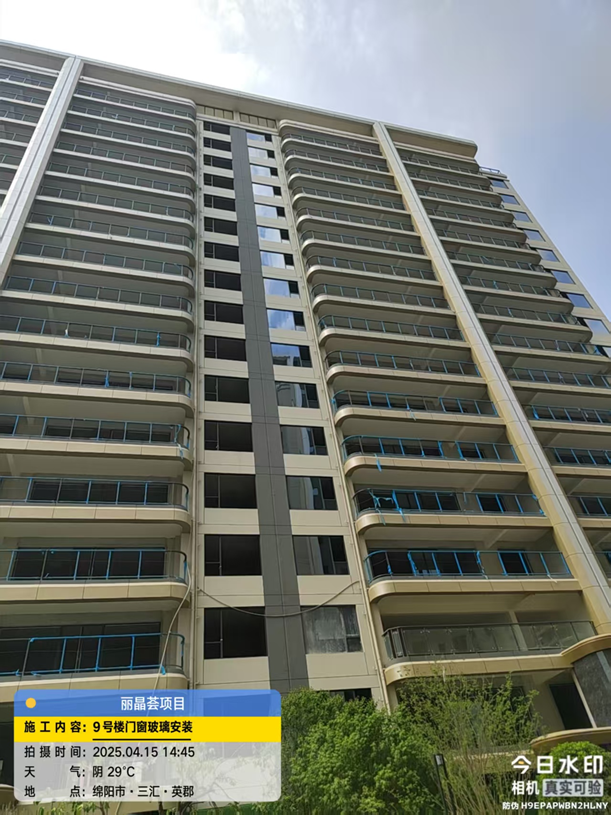

9、完成9#楼公区贴砖、吊顶、门窗洞口收边收口、固定玻璃安装及推进涂料施涂、楼梯栏杆安装;

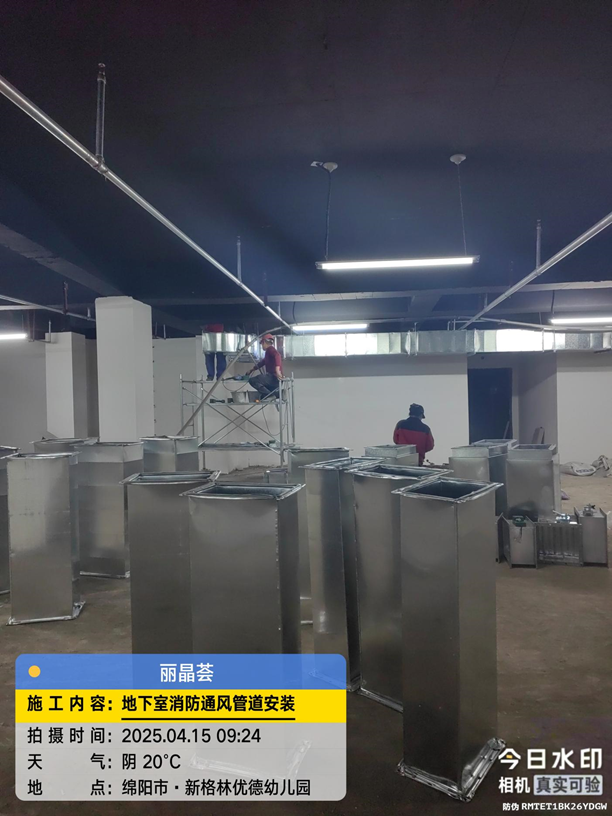

10、推进地下室消防喷淋管、普消管、桥架、通风管网及穿线施工;

11、推进门禁系统穿线;

12、推进地下室照明穿线。
